【五月工程进度整理】
||||
威海万达·风雅颂

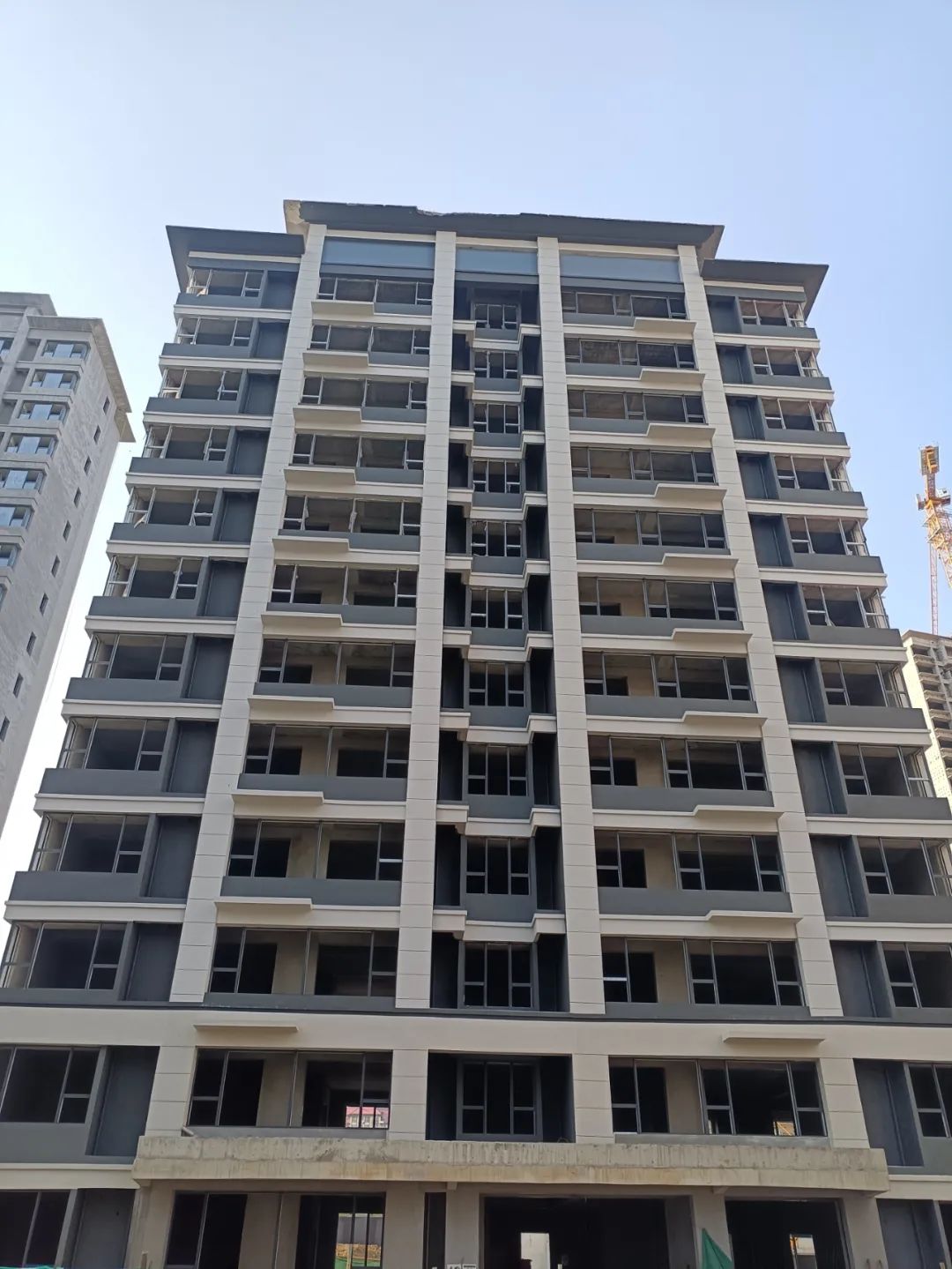

5#楼进度(12F/-1F,建筑面积3438.97㎡,精装,24户)
————
6#楼进度(18F/-2F,建筑面积5642.73㎡,精装,36户)
————
目前进展:精装工程正在施工。
分项工程施工情况:
主体工程施工完成;
屋面防水施工完成;
砌筑抹灰施工完成;
外窗玻璃安装完成90%;
外装涂料完成90%;
地暖施工完成;
精装吊顶龙骨施工完成50%。

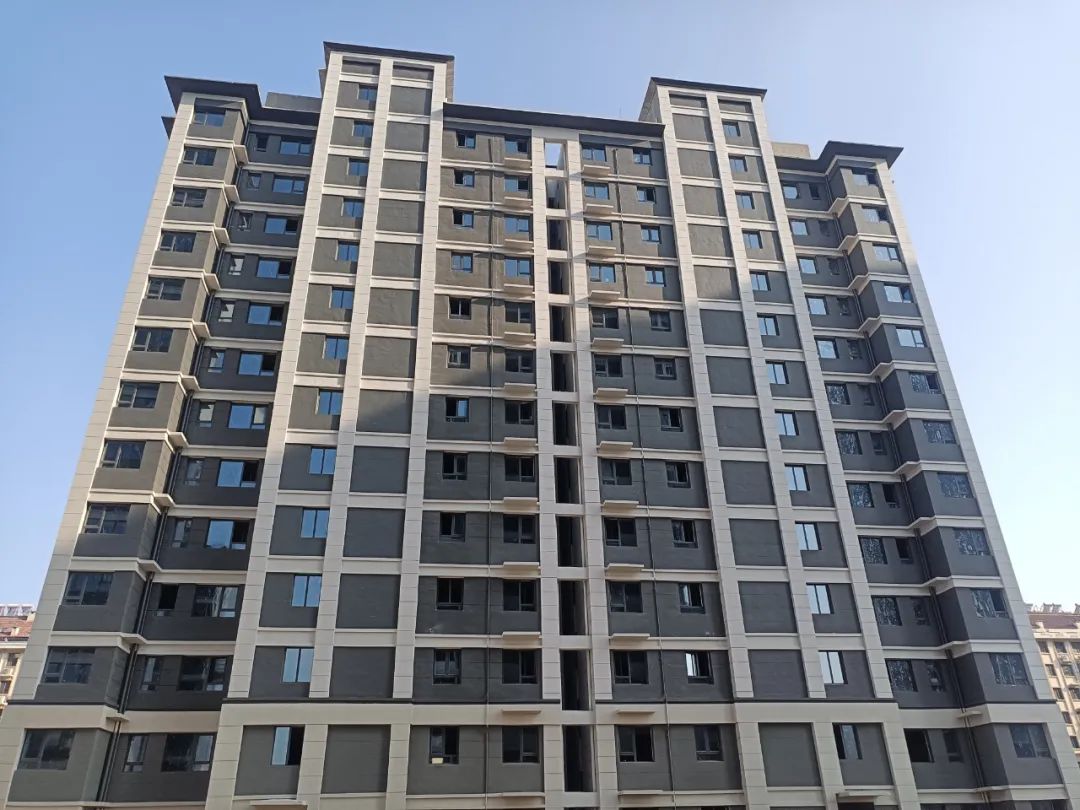

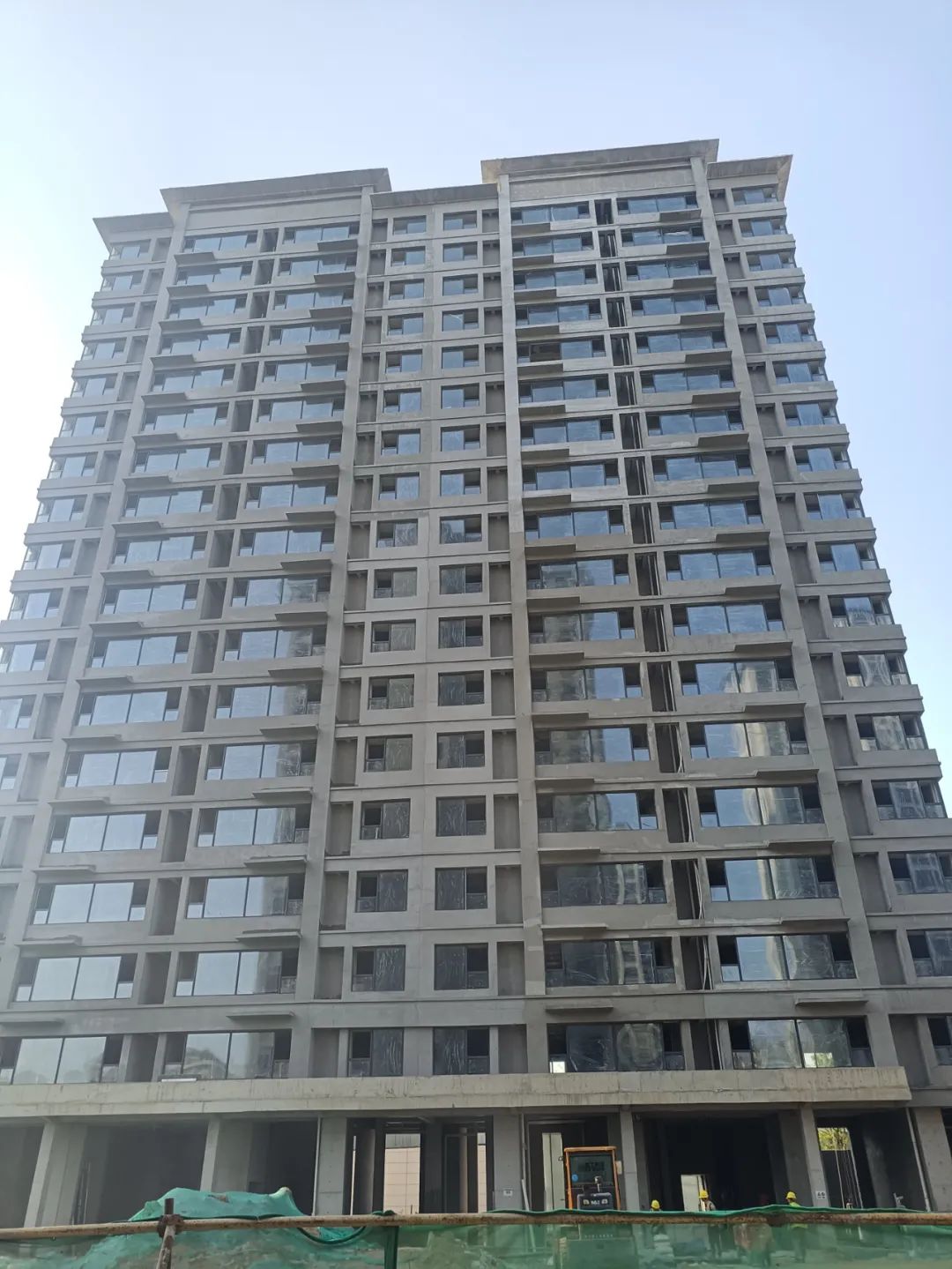

7#楼进度(13F/-1F,建筑面积6744.25㎡,精装,52户)
————
目前进展:精装工程正在施工。
分项工程施工情况:
主体工程施工完成;
屋面防水施工完成;
砌筑抹灰施工完成;
外窗玻璃安装完成90%;
外装涂料完成90%;
地暖施工完成;
精装吊顶龙骨施工完成50%。

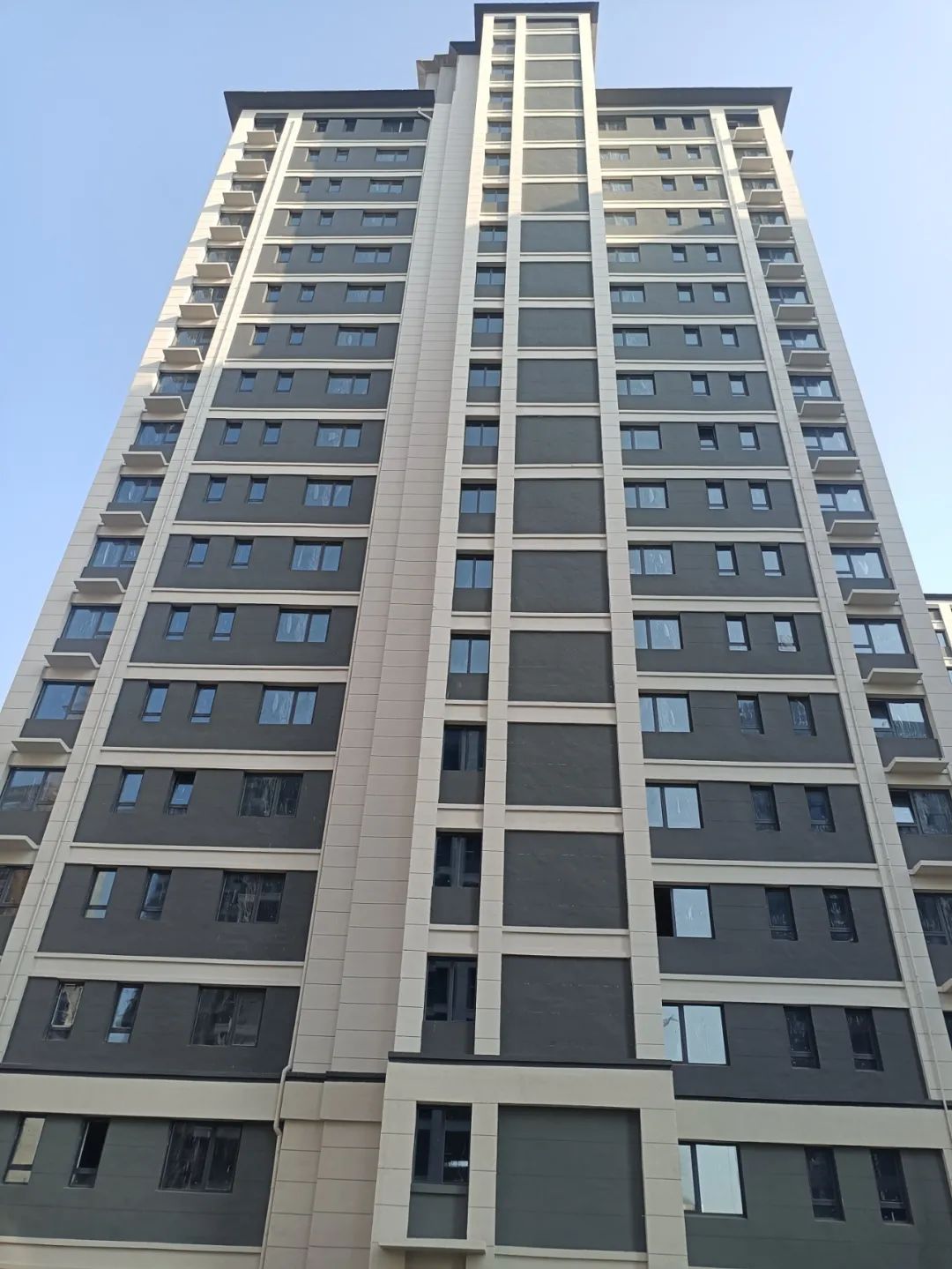

8#楼进度(18F/-2F,建筑面积5658.37㎡,精装,36户)
————
目前进展:精装工程正在施工。
分项工程施工情况:
主体工程施工完成;
屋面防水施工完成;
砌筑抹灰施工完成;
外墙保温完成85%;
地暖施工完成;
精装吊顶龙骨施工完成10%。

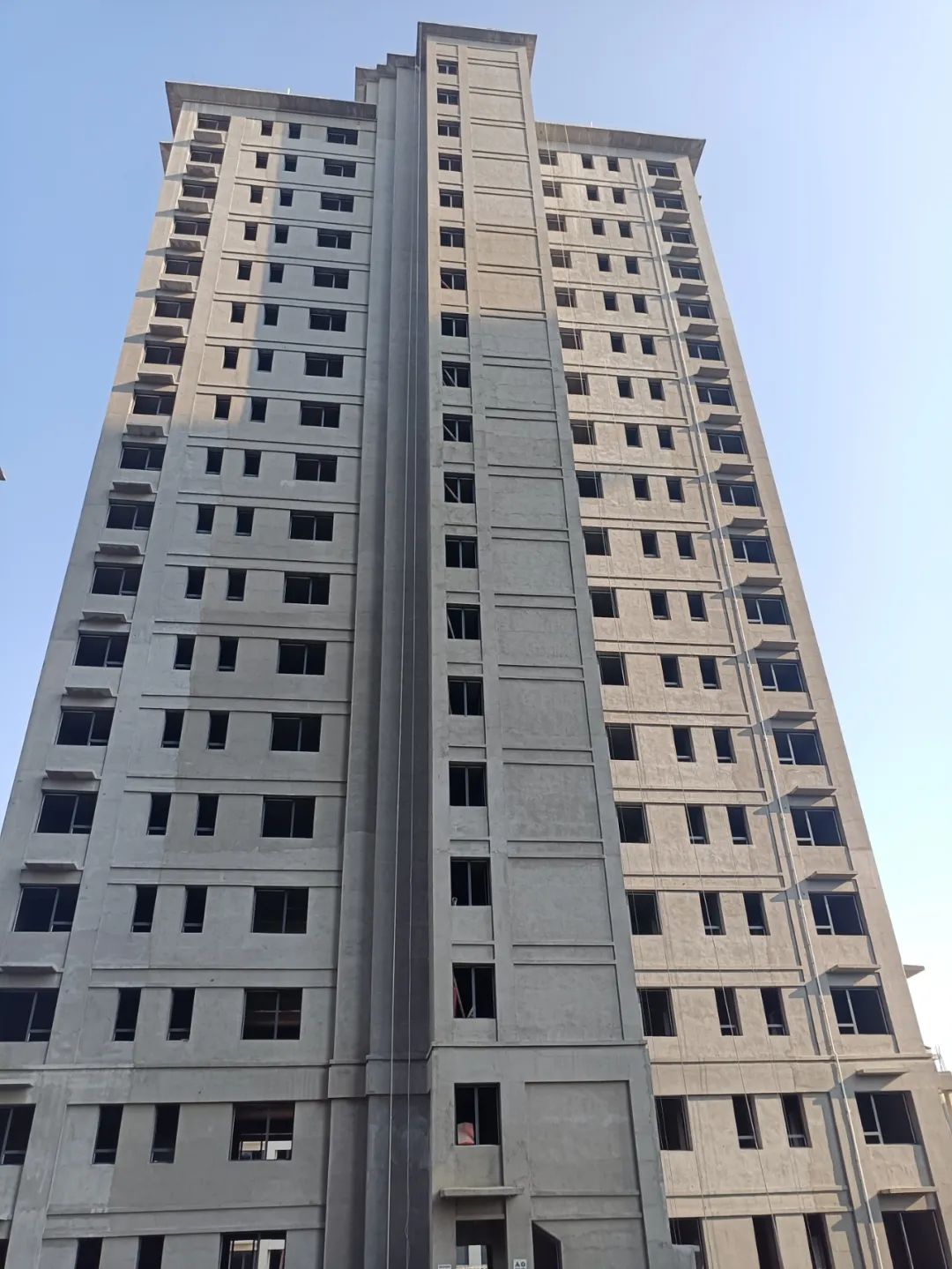

9#楼进度(18F/-2F,建筑面积7803.79㎡,精装,68户)
————
目前进展:精装工程正在施工。
分项工程施工情况:
主体工程施工完成;
屋面防水施工完成;
砌筑抹灰施工完成;
外墙保温完成85%;
外窗玻璃安装完成40%;
地暖施工完成;
精装吊顶龙骨施工完成30%。

4#楼进度(26F/-2F,建筑面积12796.75㎡,精装,104户)
————
目前进展:正在进行二次结构砌筑抹灰施工。
分项工程施工情况:
主体结构施工完成;
屋面防水施工完成;
二次结构砌筑完成60%。

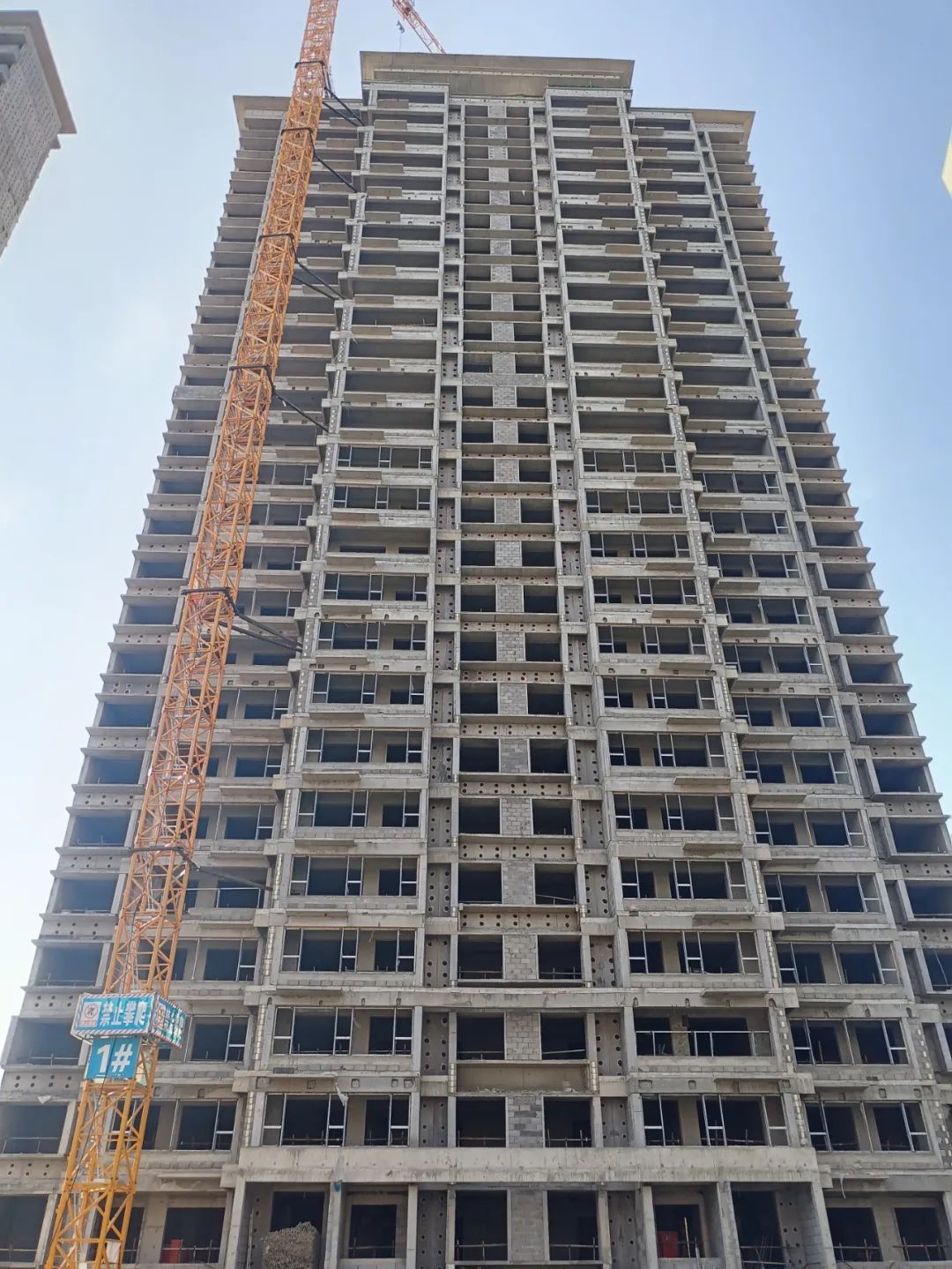

1#楼进度(26F/-2F,建筑面积12850.51㎡,精装,104户)
—————
目前进展:正在进行二次结构砌筑抹灰施工。
分项工程施工情况:
主体结构施工完成;
屋面防水施工完成;
二次结构砌筑完成70%。
