装修水电是第一件大事
“隐蔽工程”没做好,后患无穷
一定要牢记的验收标准。
目录
水电材料验收
水电施工验收
防水施工验收
---------正文开始---------
一、水电材料验收
水电工程施工前,要对水电工程中需要的材料进行验收,材料进场时由业主验收签字才能进行后续施工。建议各位业主选择水电材料一定要保障质量,毕竟水电是要用几十年的东西。
1、检查水管:
水管表面是否光滑,做工是否精细,水管外壁是否注明了商标规格,出产日期以及生产证号等标识。
(水管必须标有红线标识的品牌ppr热水管)
2、检查电线:
先看是否具有质量体系认证书,材料合同证是否规范,再看电线上是否印有商标,规格电压等标识,最后看电线的横切面色泽是否光亮、外观和绝缘层是否光滑完整。
(电线必须带有3C认证的国标电线、网线必须选择6类以上)
3、线径问题
有的家庭一直在纠结用2.5平方线,还是用4平方线,因为不确定以后会用什么家电,买大不买小的原则,全换成4平方线了。
4平方线比2.5的要粗,而且要贵,
而电线所占面积不得超过管道的五分之二,
所以同一根管子,2.5平方的线你能放4 - 5根,而四平方的线你只能放3根。无形之中,装修成本提高了,而家用插座的数量却大大减少了。
建议低位插座与照明用2.5平方线
厨房、卫生间、电热水器、管线机等均使用4平方线
中央空调外机使用6平方线

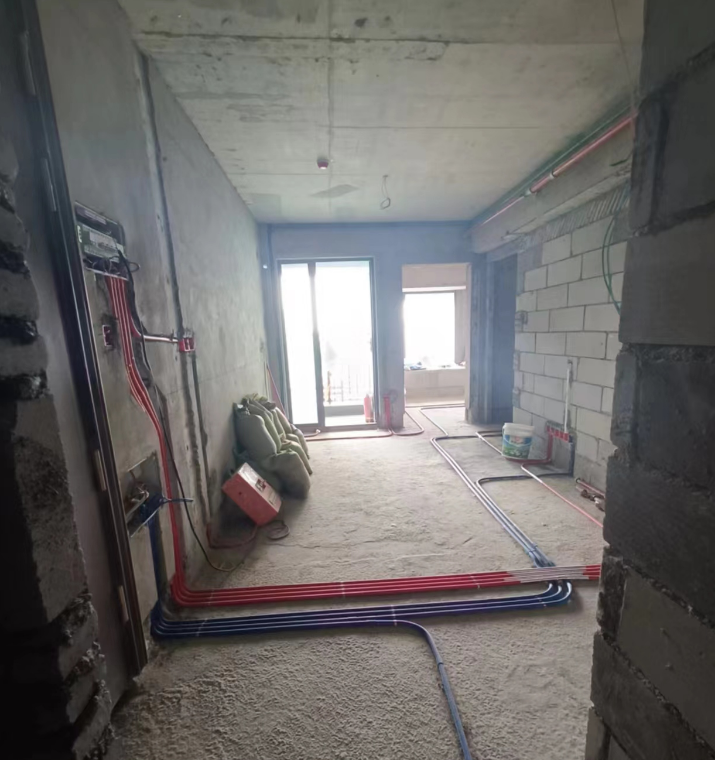

(图取自恒大都会2A何老板家-中央空调线路走位)
二、水电施工验收
1、水走天,电走地,
水往低处流,如果水管走地下,漏水很难及时发现;
如果水管走顶,漏水能够及时发现,便于检修,损失也较小,同时也可避开与电线交叉。
2、水电开槽,横平竖直
开槽深度是线管的1.5倍,比如四分线管直径是2厘米,开槽就要是3厘米宽,3厘米深,否则后期墙面很容易开裂。
且验收一定要检查是否水电不同槽,水管和电管线装在一个槽里是非常危险的,且间隔距离要超过15厘米。
3、冷热同槽
冷热水管是不能同槽的,且它两之间的距离不能少于10-15cm。
4、打压试验
有一些施工队不使用打压泵,只通过肉眼观察水管渗漏情况,判断接头是否合格,这样是无法保证水压增加时,水管不漏水的。
所以在水管安装好的24小时后,必须要求装修公司进行打压试验。水路打压要全程监督,打12个压,低压持续半小时以上。

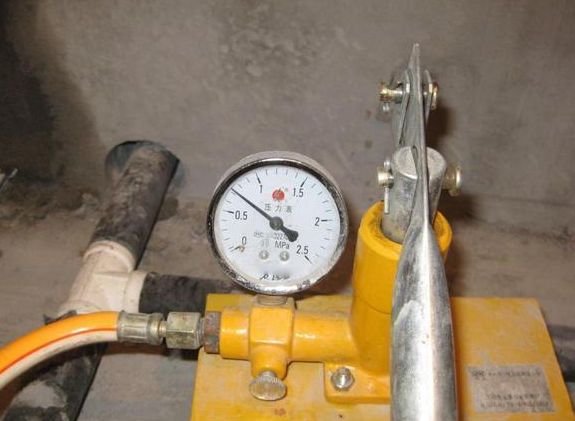

(打压实验水泵)
如果装修公司不进行打压试验就封管甚至刷墙帖砖,你可以拒绝验收,要求砸开重新验。
5、检查渗水
逐个检查水管接头,内丝接头,确保每个堵头和龙头接口处都不能渗水。如果有渗水就会直接影响试压器的表针,试压过程中表针没有下降或者下降幅度小于0.1就说明水管管路是好的。
6、同管多线
同一根管里面的电线数量有限制。数量超标,除以后维修拉不动之外还可能有电线发热引起火灾的隐患。
一般情况家装常用的电线有16mm和20mm管径。
16mm管穿2.5平方线,一般不能超过4-5根电线;
20mm管穿4平方线,不能超过3根电线。
所以,如果发现一根16mm管里面穿了6根线以上,你知道该怎么跟施工队说了吧?
7、点位问题
检查点位是否与规划的一致,装完电之后仍然可以加,如果前期不查清楚,等帖完瓷砖刷完墙,到了后期就不好改了。只能到处接插座延长线了。
8、其他细节
细节一:通信线(网线/光纤/TV线)与电线不要安装在同一个管道内,
细节二:电器开关接头与燃气管道的距离要>15cm。

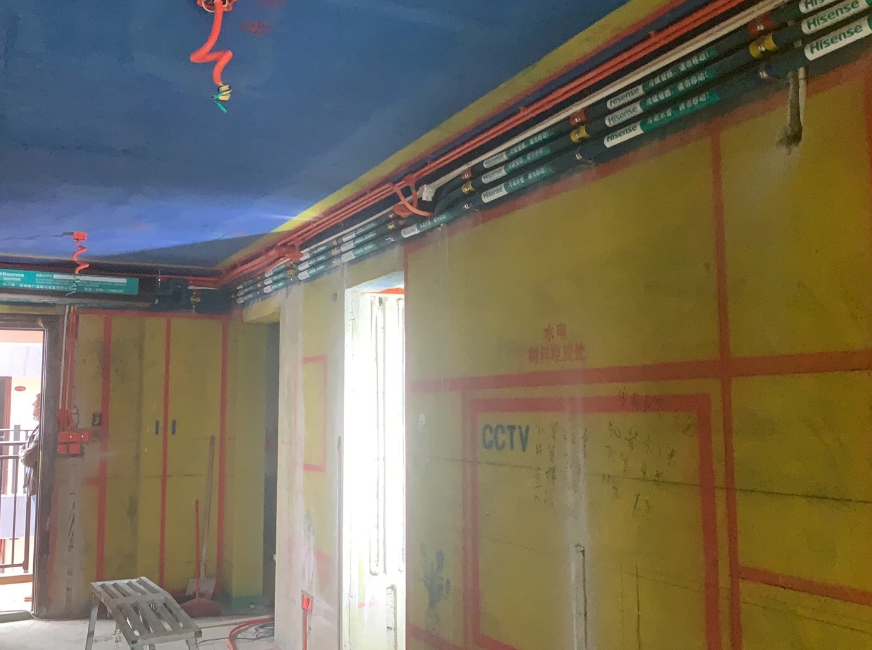

(图取自恒大都会3C某业主家—水电走线)
三、防水施工验收
水电工程中防水验收必不可少,防水验收非常简单,做好闭水实验即可,做闭水实验时,业主要将所有下水堵住,然后灌入一定深度的水,正常在6-8公分即可。测试时间大概在24-48小时左右,看水有无明显减少,或去楼下看楼顶是否有湿水点,没有就表示防水施工合格。
防水门槛石下边也得刷防水,防止水通过水泥层往外漏,厨卫门套两边多刷高20-30厘米防水,减少门套返潮。
01 02 09 10户型,建议入户门处也做防水
个中缘由,你们都懂的
四、电路全改or局改?
恒大的电线采用的金龙羽,质量可以,但是有多个户型反馈很多房间的插座不通电,而且电线是死线不能抽拉,以后出了问题要更换电线比较麻烦。
所以各家视情况可选择全改或者局改。
小编采用全改,费用增加大概8000元左右。
(装修公司报价略贵,实际自己装会便宜很多)。
(图取自恒大都会2A何老板家-中央空调机位)
五、水路全改or局改?
恒大的水管建议全改。水管从入户开始更换,在厨房加总阀门控制全屋水路,并增加前置过滤器。

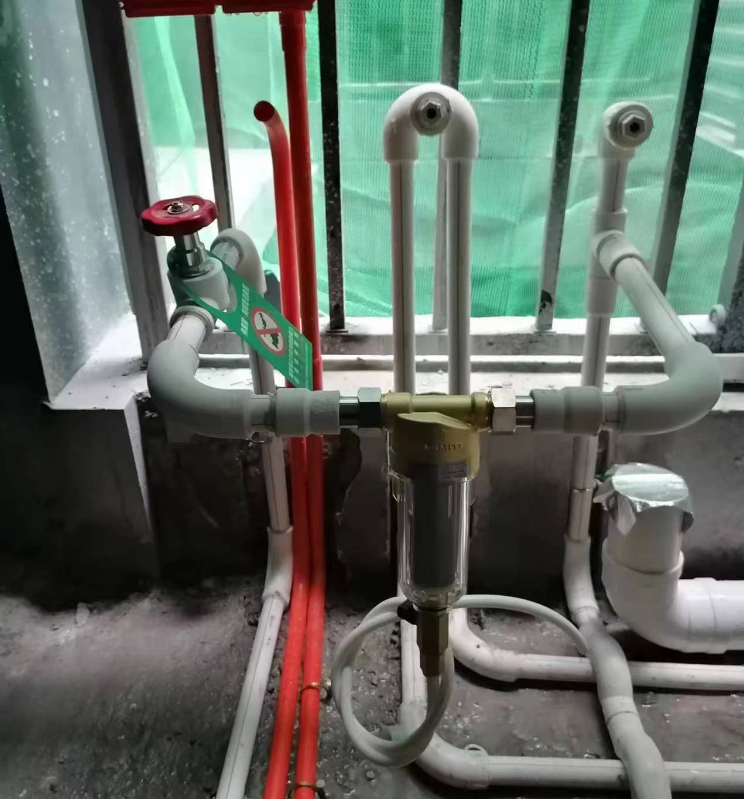

(图取自恒大都会2A何老板家-总阀以及前置过滤器)
更多装修验收细节
欢迎大家留言补充
码字不易,求关注、点赞、转发、留言、在看
