黄冈恒大滨江左岸

施工现场实拍
项目施工团队项目齐心协力,排除万难

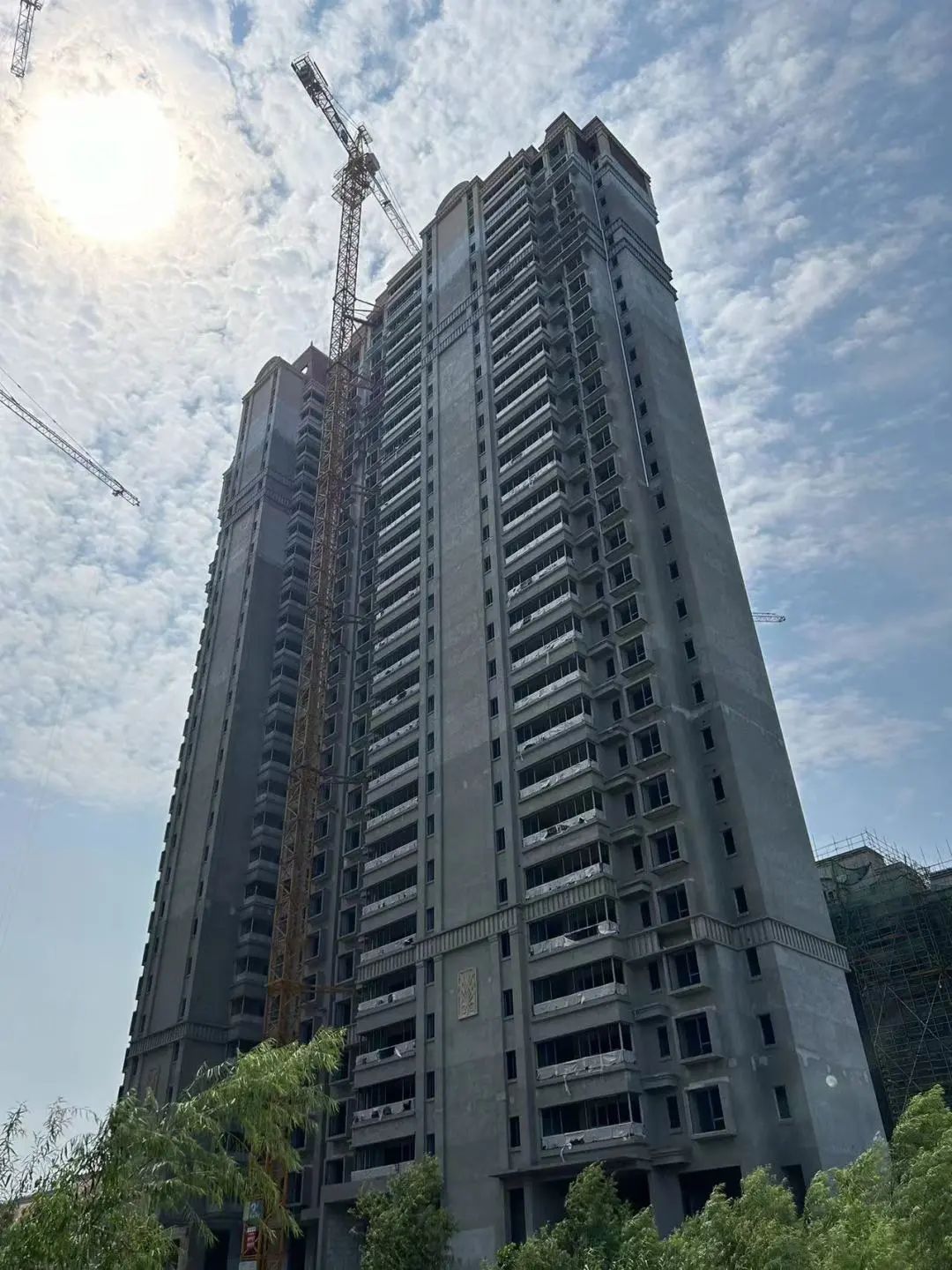

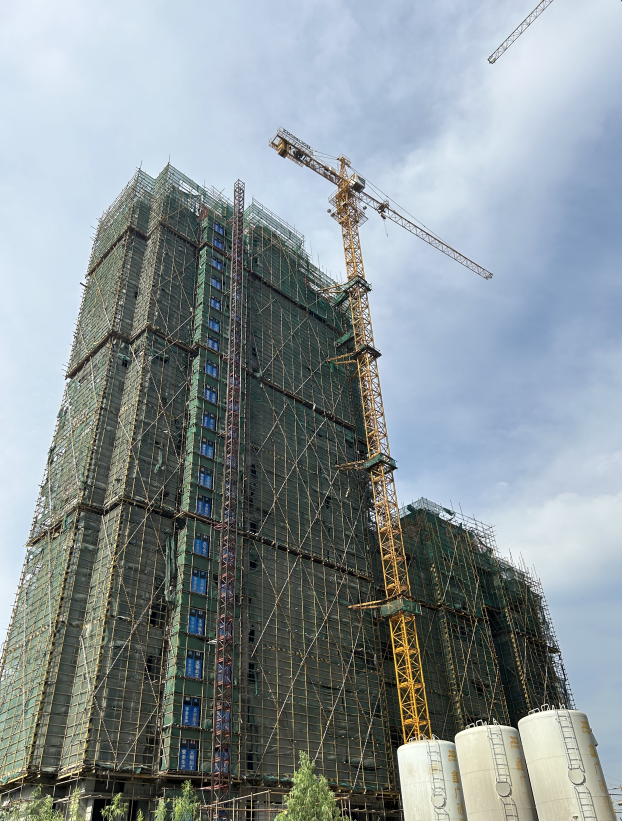

尽心履行好岗位职责,坚守在岗位一线
迎接高温“烤”验,保证各项工程进度

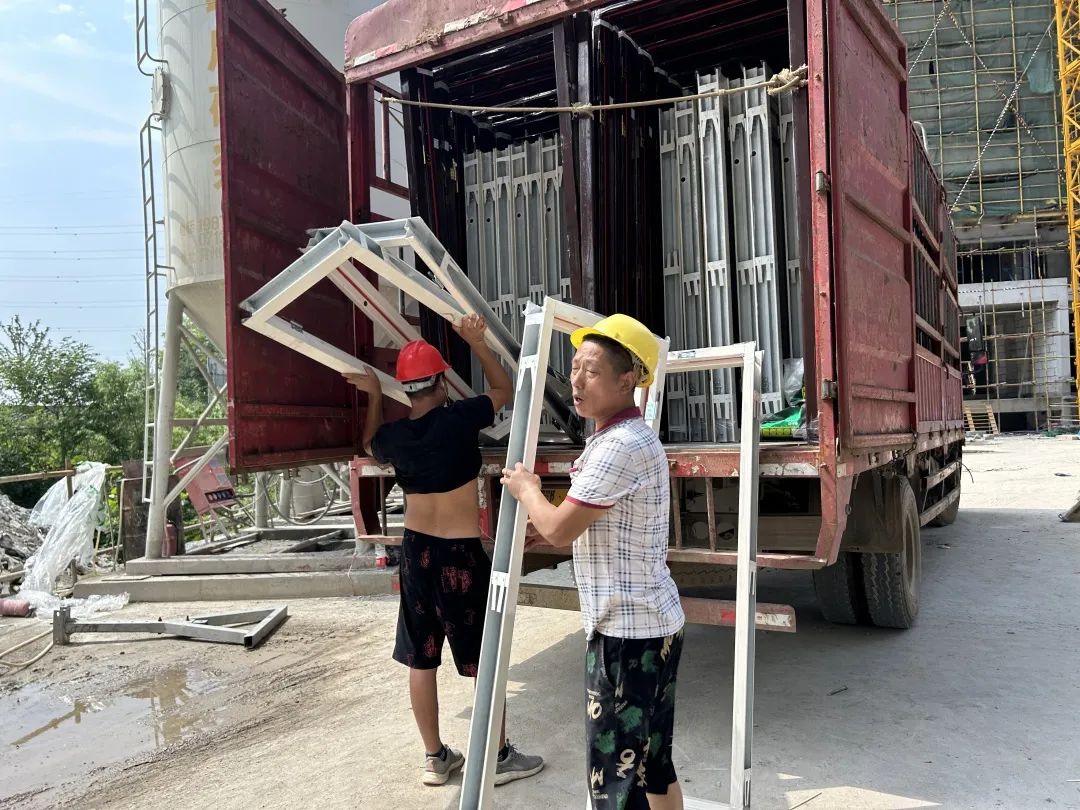

防火门框材料转运

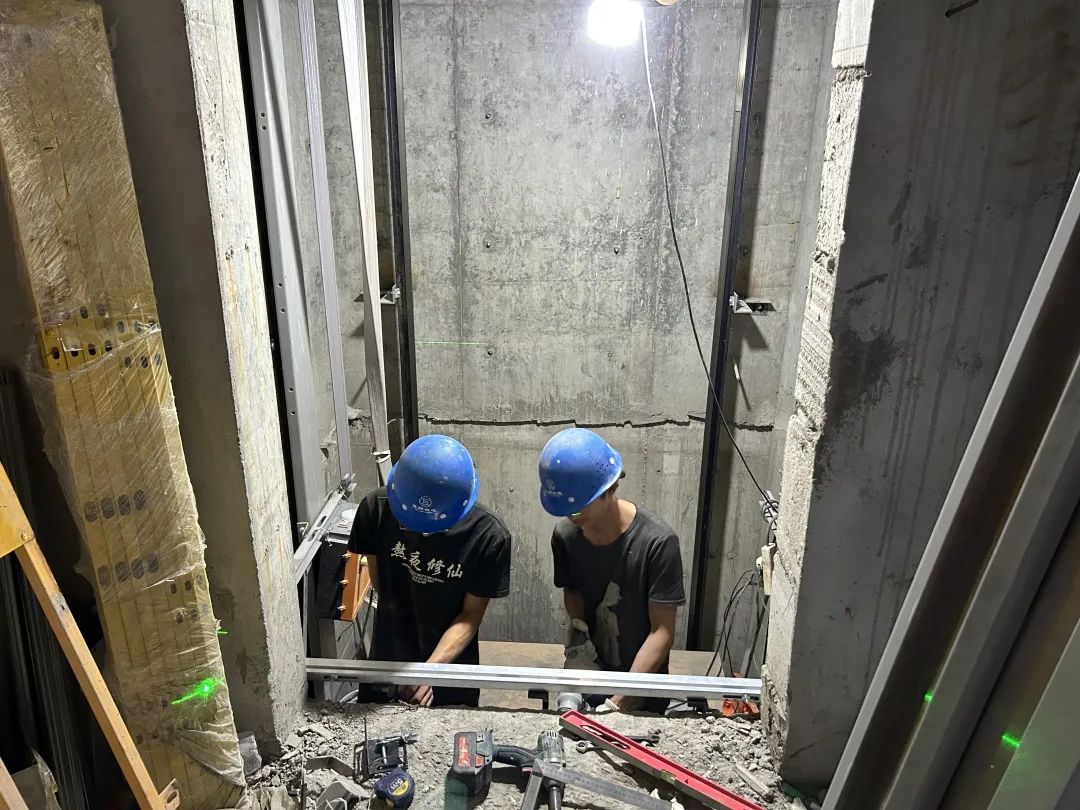

电梯导轨及层门安装

配电房二构模板搭设

瓷砖转运上楼

地下室底板钢筋绑扎

地下室顶板土方回填

厨房墙砖铺贴

新风管安装

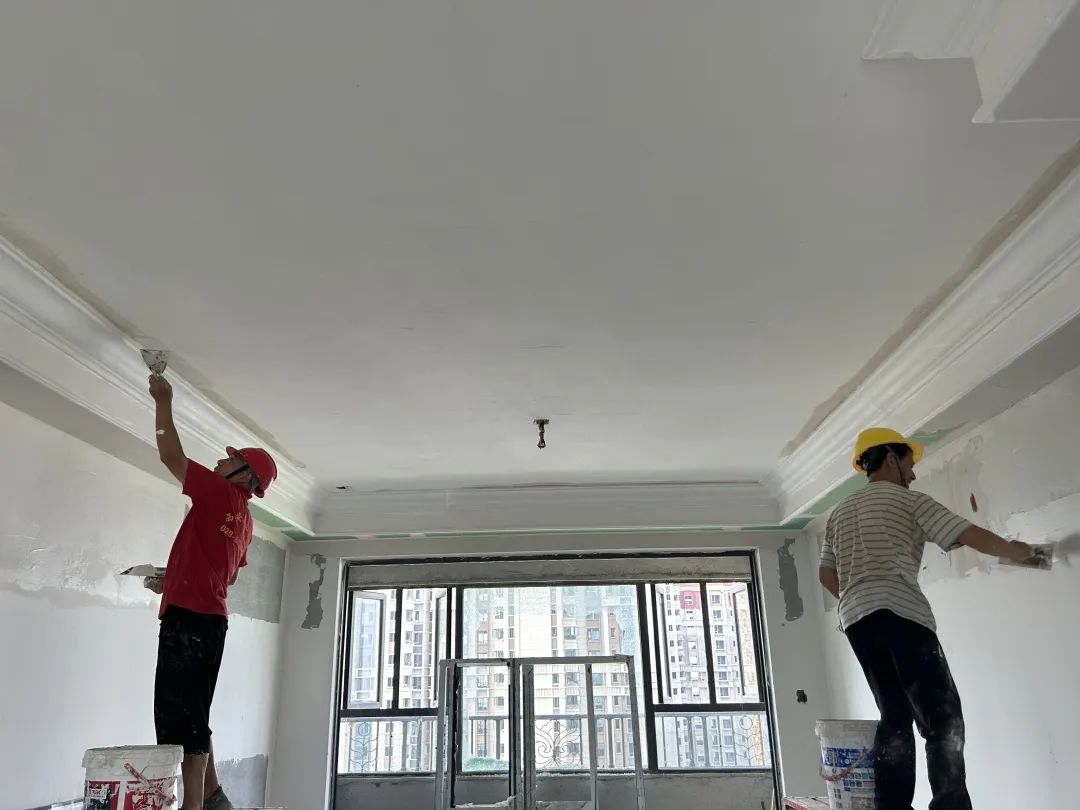

室内墙面及天花刮腻子
工程进度播报
积极推进复工复产工作,认真书写保交楼答卷
随着各部门携手推进,家园变化有目共睹
在时光浇筑下,家的模样愈发清晰起来
楼栋进度
2#楼:
屋面真石漆完成,外墙抹灰完成,外架拆除完成,铝合金窗框安装完成95%;
室内砌体完成,内墙抹灰完成85%;水电二次配管完成,室内外排水管安装完成。
3#楼:
外墙真石漆完成95%,玻璃安装完成80%;
保温完成90%,室内给水管安装完成90%;
精装修:新风管安装完成70%,吊顶封板完成10%,石膏线安装完成60%,电线穿线完成20%。
4#楼:
外墙真石漆完成95%,玻璃安装完成80%;
保温完成90%,防水完成40%,室内给水管安装完成90%;
精装修:新风管安装完成30%,吊顶封板完成10%,电线穿线完成15%。
5#楼:
外墙真石漆完成65%,铝合金窗框安装完成;
内墙抹灰完成,保温完成70%;室内水电二次配管完成。公区装修已进场。
6#楼:
外墙真石漆完成95%,玻璃安装完成90%;
保温完成95%,室内给水管安装完成95%,防水完成50%;
精装修:石膏线安装完成50%。
7#楼:
外墙真石漆完成95%,玻璃安装完成90%;
保温完成95%,防水完成80%,室内给水管安装完成90%;
精装修:卧室找平完成50%,新风管安装完成40%,石膏线安装完成50%,腻子完成15%,电线穿线完成10%。
8#楼:
外墙真石漆完成95%,玻璃安装完成90%;
保温完成95%,防水完成90%,室内给水管安装完成95%;
精装修:卧室找平完成95%,新风管安装完成50%,吊顶封板完成50%,石膏线安装完成50%,腻子完成50%,电线穿线完成45%。
9#楼:
外墙真石漆完成20%,铝合金窗框安装完成;
室内砌体完成,抹灰完成20%;排水管安装完成50%。
18#楼:
东单元屋面抹灰完成,外墙抹灰完成,砌体完成;
西单元屋面抹灰完成,砌体完成;
铝合金窗框安装完成80%,室内排水管安装完成90%。
配电房结构:
1#开闭所结构完成,1#、4#配电房结构完成,2#配电房模板完成。
3-5#楼南边地下室:
3-5#楼南侧地下室第三施工段防水施工完成。
6-8#楼北边地下室:
6-8#楼北侧地下室第三施工段顶板浇筑完成,第四施工段垫层完成60%;
永久水电气:
天然气:3-8#楼外墙立管安装完成;
自来水:8#楼自来水管井立管安装完成50%,9#楼自来水管井支架安装完成;
永久电:深化图纸审核完成。
电梯安装:
3#楼东单元担架电梯安装完成,西单元客梯安装完成;
8#楼担架电梯安装完成;
7#楼东单元担架电梯安装完成,西单元担架电梯安装完成60%。
消防
消防水:
1、4#、7#、8#楼立管安装完成,消防箱体安装完成;
2、8#楼消防支管安装完成,7#楼消防支管完成80%;
3、3#楼消防立管安装完成;
4、8#楼屋面消防水箱箱体安装完成;
消防电:公区穿线已完成90%;
消防风:一期2-8#、18#楼风管安装完成;9#楼风管安装完成80%。

2#楼
3#、4#、5#楼
6#、7#、8#楼
9#楼
18#楼

每一滴汗水的付出
都凝聚着项目全力以赴的决心
美好终将如预而至
期待与各位家人迎接归家之日
