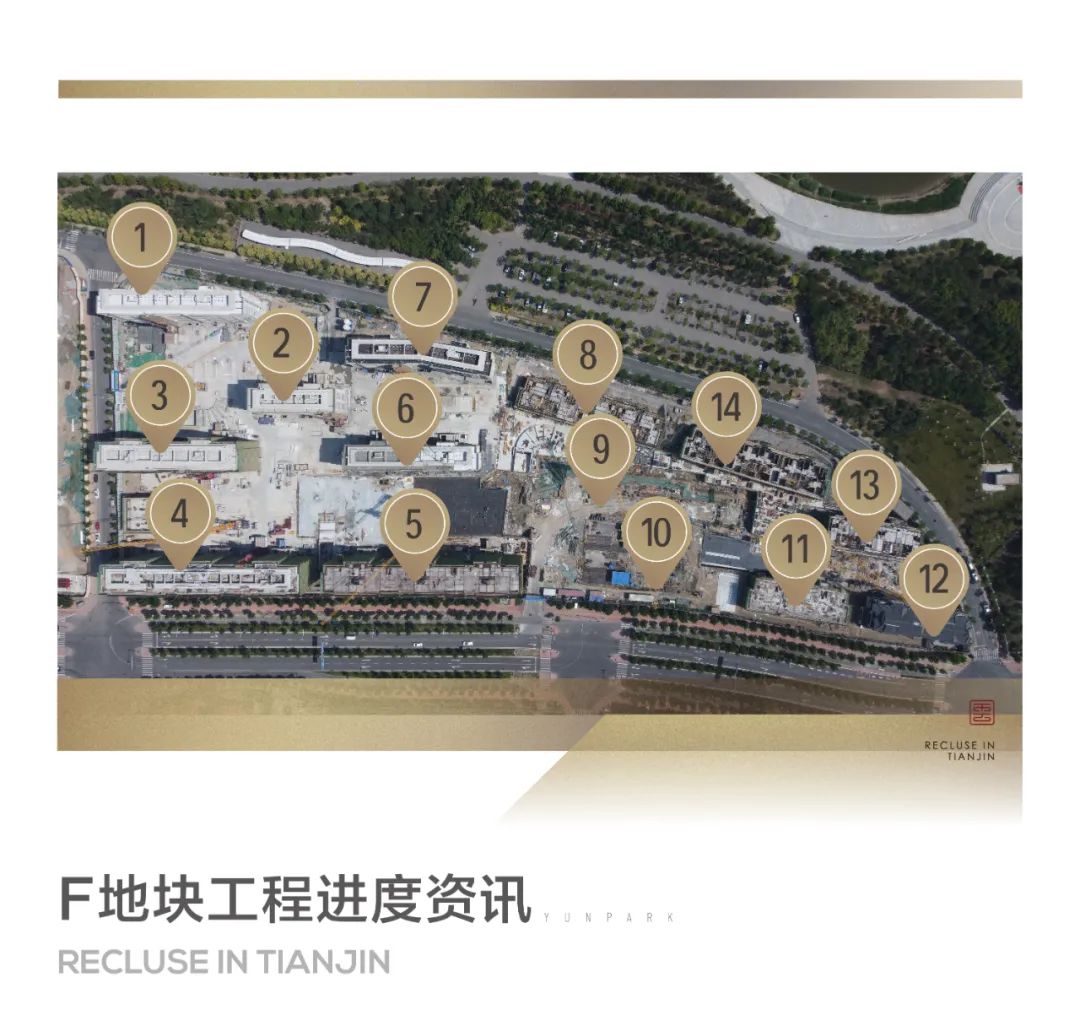

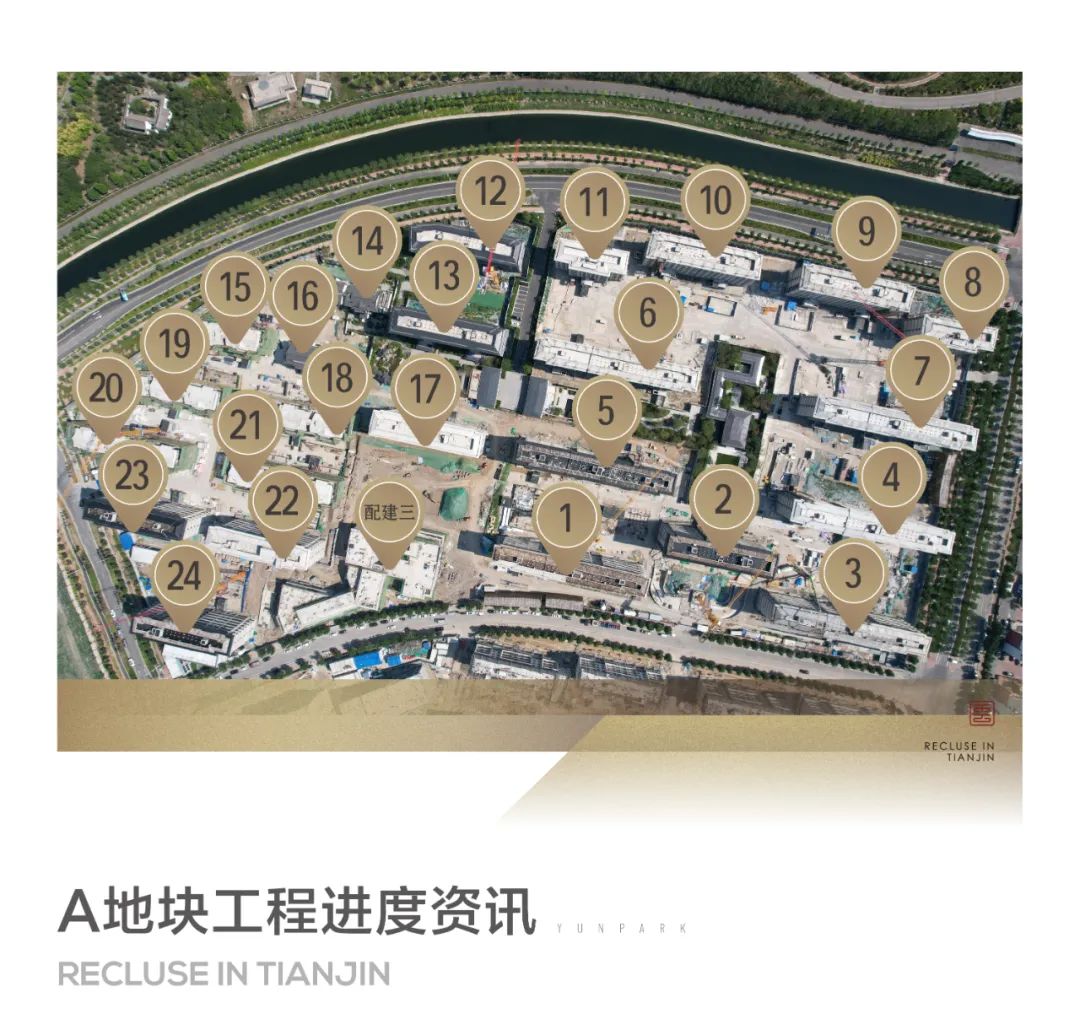

1号楼:主体封顶,二次结构施工至8层
2号楼:主体封顶,二次结构施工至6层
3-4号楼:移交精装单位
5号楼:主体封顶,二次结构施工至7层
6号楼:门窗附框安装完成
7-11号楼:精装修开始施工
12-13号楼:除精装工程外全部施工完成
14号楼:外檐及抹灰工程全部施工完成
15号楼:主体及二次结构完成,古建进场
16号楼:外檐及抹灰工程全部施工完成
17号楼:主体及二次结构完成
18号楼:二次结构施工至2层
19-20号楼:主体及二次结构完成
21号楼:主体封顶,二次结构施工至3层
22号楼:主体封顶,二次结构施工至7层
23-24号楼:主体及二次结构完成
配建三:公建精装完成70%,外檐完成50%,门窗完成70%
总包土建
1.室内一遍腻子完成,二遍腻子完成20%
2.室内地面完成15栋(3栋正在施工)
3.厨房贴砖完成14栋,卫生间贴砖完成10栋
4.地下室墙顶二遍腻子完成80%,地面打磨及固化完成95%
公区精装
1.墙砖完成14栋,地砖完成9栋,首层石材完成11栋
2.吊顶封板完成90%,一遍腻子完成16栋
3.地下室地砖完成,墙砖完成11栋
外檐保温涂料
1.保温完成,维修收尾中
2.腻子完成7栋,11栋正在施工,涂料9栋正在施工
外檐幕墙
1.洋房铝板安装完成95%
2.高层铝板安装中
门窗
1.外窗主框完成
2.固波完成14栋,阳台玻璃完成22栋,窗扇安装中
3.入户门安装完成10栋
机电安装
1.户内排水管道完成,强弱电桥架完成;消防管线95%
2.户内穿线70%
3.人防管线97%
配套工程
1.雨污水/给中水/热力完成;燃气完成80%,电力套管95%
2.地库给中水、热力泵房完成
景观
1.种植土回填完成80%
2.小院围墙结构全部完成,小区围墙结构完成70%
3.乔木栽植完成40%
4.园路基础完成80%

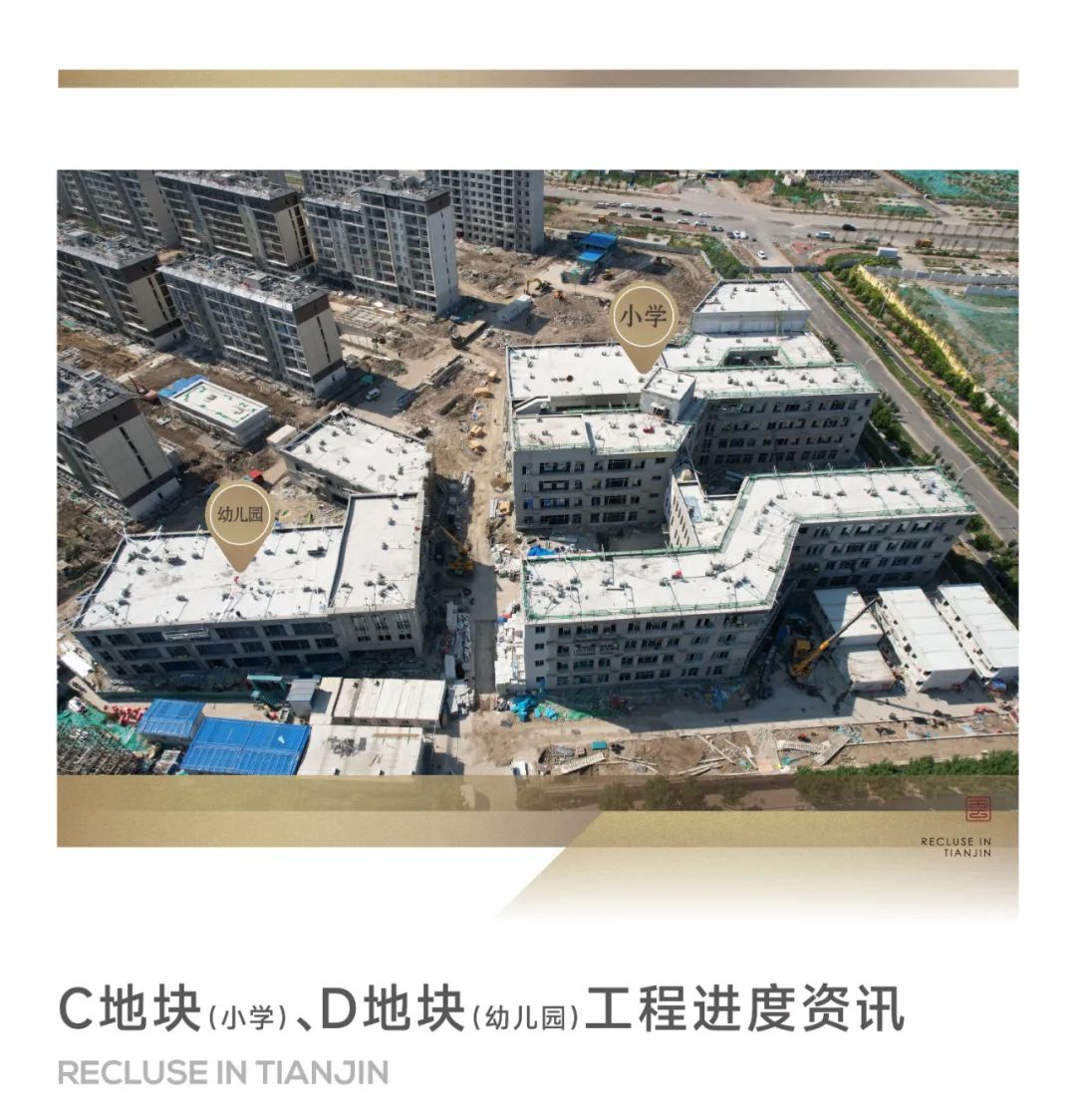

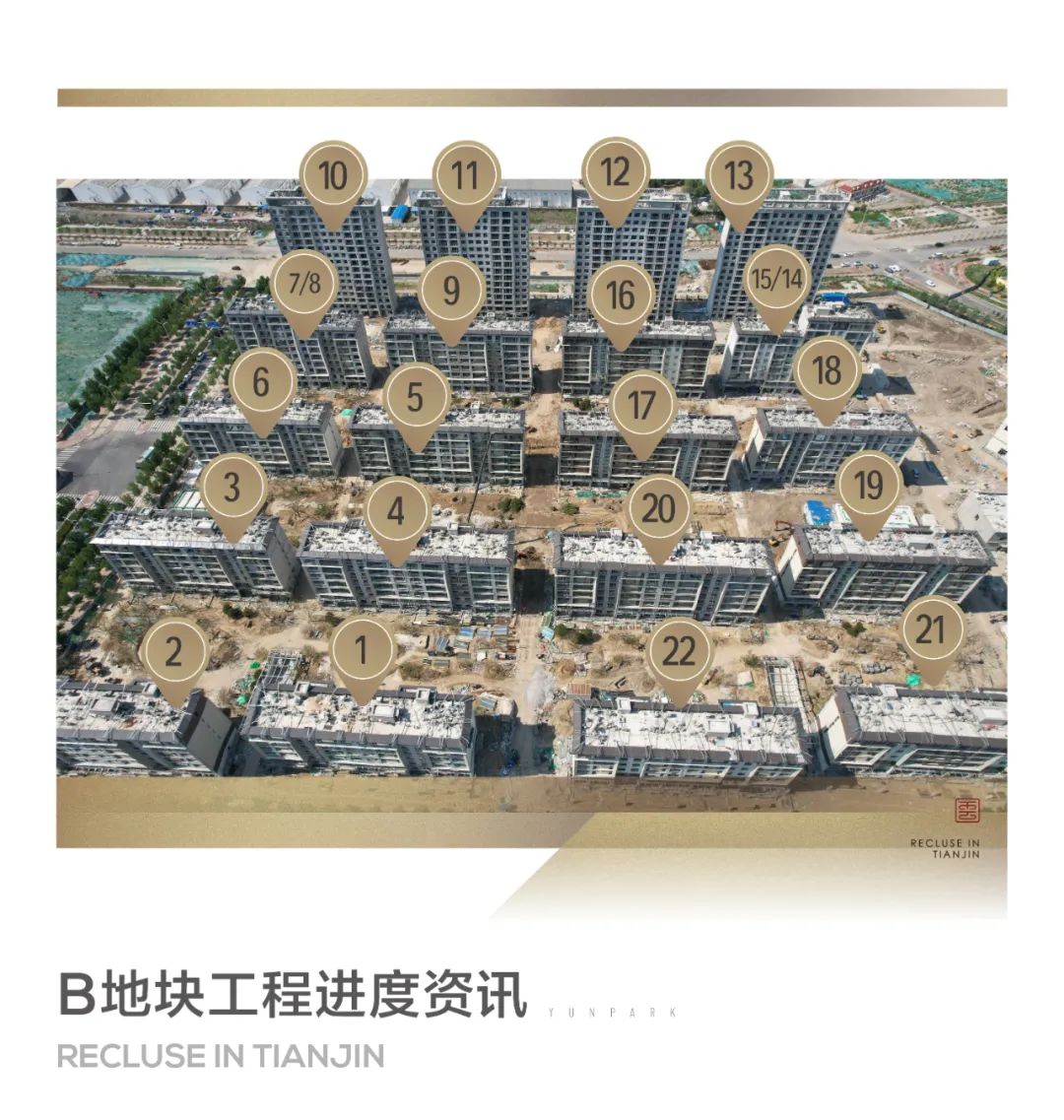

1号楼:主体封顶,二次结构、屋面完成
2号楼:主体封顶,二次结构完成
3号楼:主体封顶,二次结构完成
4号楼:主体封顶,二次结构6层施工
5号楼:主体封顶
6号楼:主体封顶,二次结构及屋面完成,附框安装完成
7号楼:主体封顶,二次结构、附框安装完成,屋面施工
8号楼:一层顶板钢筋完成
9号楼:桩基完成
10号楼:桩基完成
11号楼:二层墙柱钢筋施工
12号楼:外檐、保温及涂料完成
13号楼:三层顶板钢筋施工
14号楼:二层顶板模板施工
门窗:附框安装完成,主框安装完成,固玻完成90%,窗扇完成30%
幕墙:铝板龙骨完成90%,电动开启百叶龙骨完成20%,首批铝板已进场
保温:小学、幼儿园保温完成40%
精装:粉刷石膏完成,顶杆完成70%,小学地砖完成35%
消防:完成90%
景观工程:景观围墙施工10%
