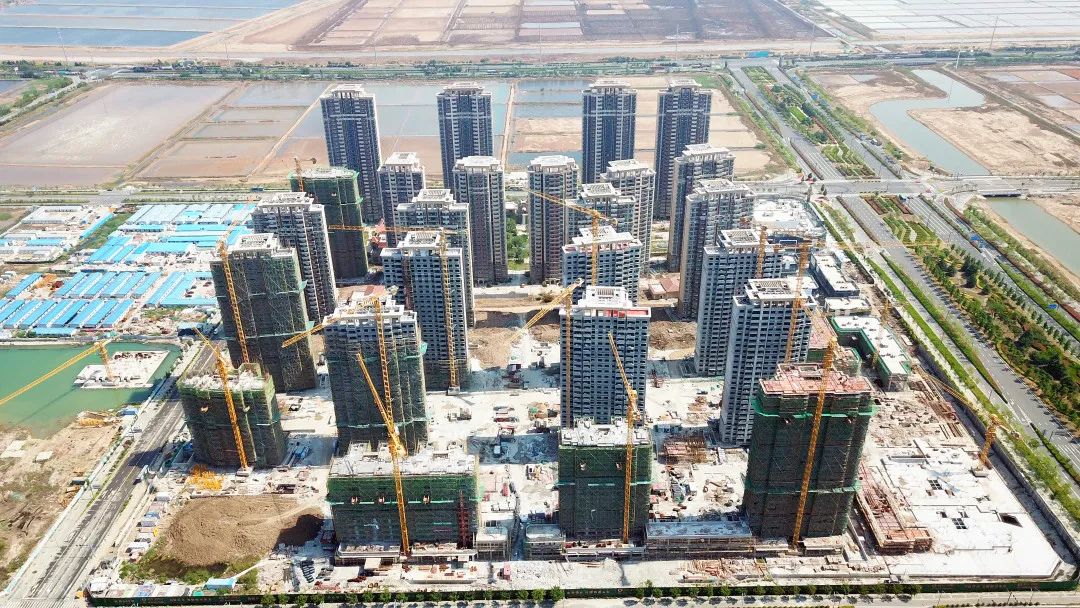

一期1-9#楼工程进度

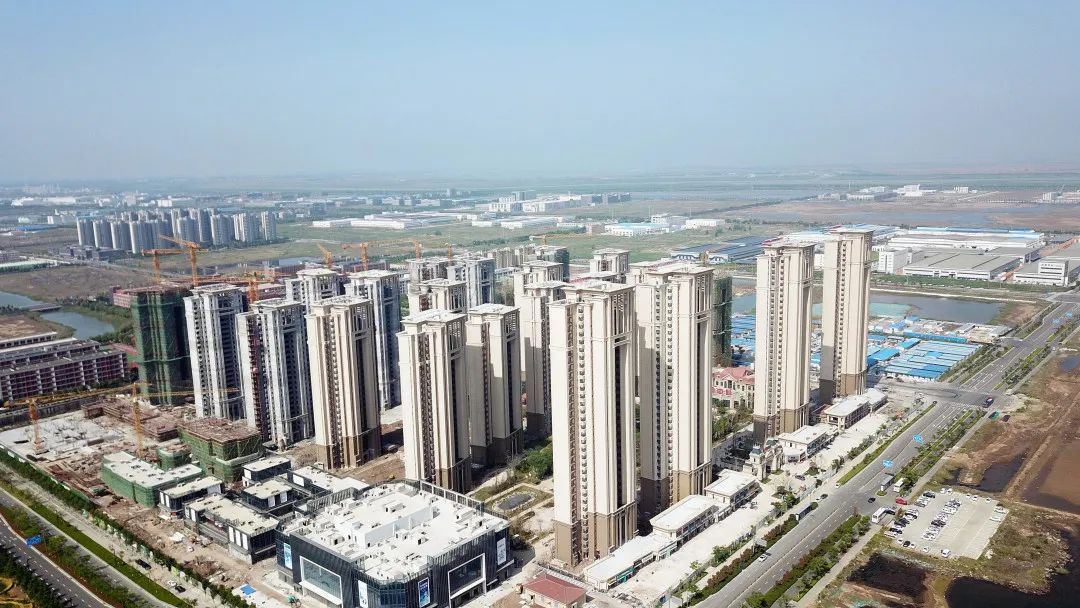

一期1-9#楼外立面真石漆基本完成,电梯、入户门等安装完成,室内装修基本完成,开荒保洁已进场。
正式水、电、气室外管网施工完成,水泵房设备、燃气表及燃气支管等安装收尾中。
雨污水及园区道路灰土施工已完成,园建、园林绿化施工收尾中。交楼已进入倒计时,幸福生活正在启幕。
实景照片

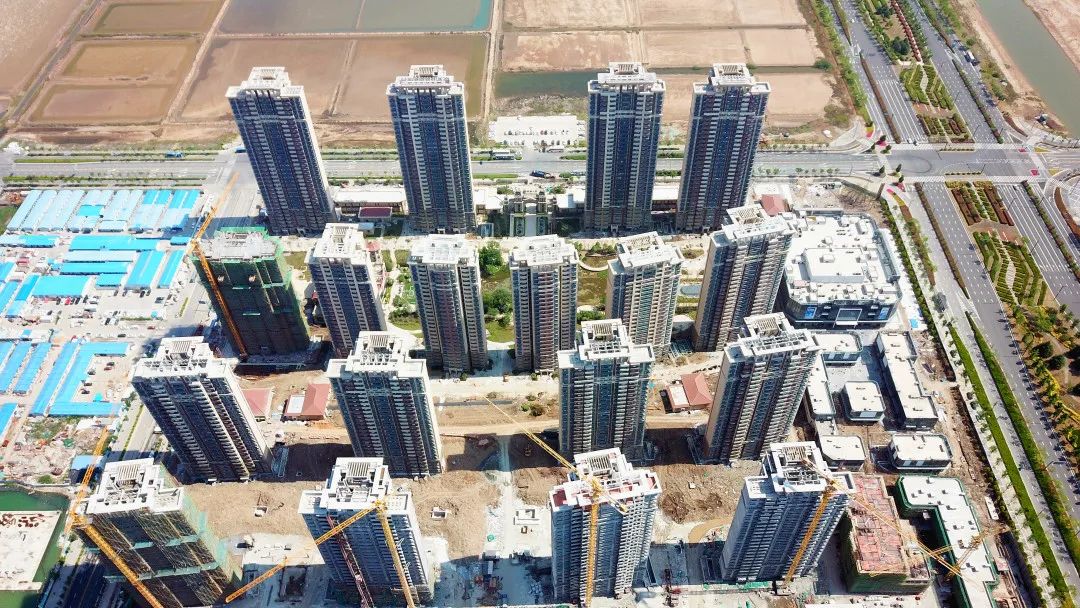

一期11-14#楼工程进度

11-14#楼主体结构均已封顶,内墙抹灰、地暖、铝合金外窗、外墙保温等施工完成,外墙真石漆基本完成,装修单位已进场。

二期工程进度

二期15#-21#楼主体结构均已封顶,二次结构、外墙保温完成,15、16、19、20#楼外架拆除完成,19#楼铝合金窗框、卫生间防水已完成。
在售23#楼25层主体施工。
