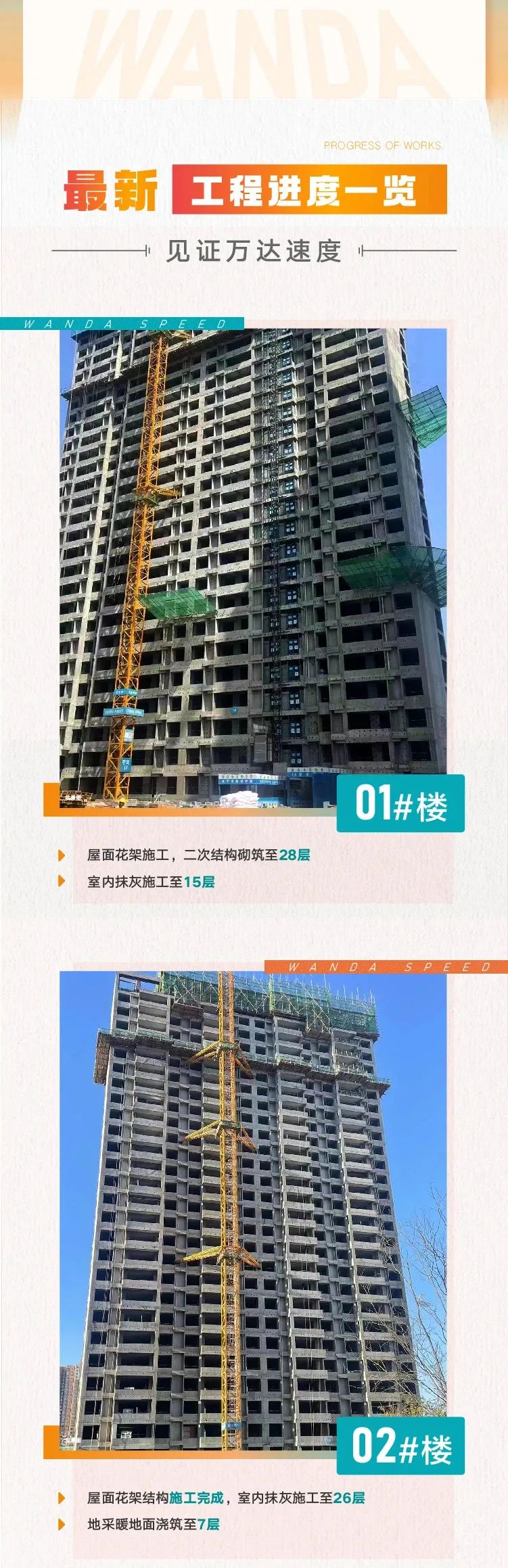

1#屋面花架施工,二次结构砌筑至28层,室内抹灰施工至15层;
2#屋面花架结构施工完成,室内抹灰施工至26层,地采暖地面浇筑至7层;

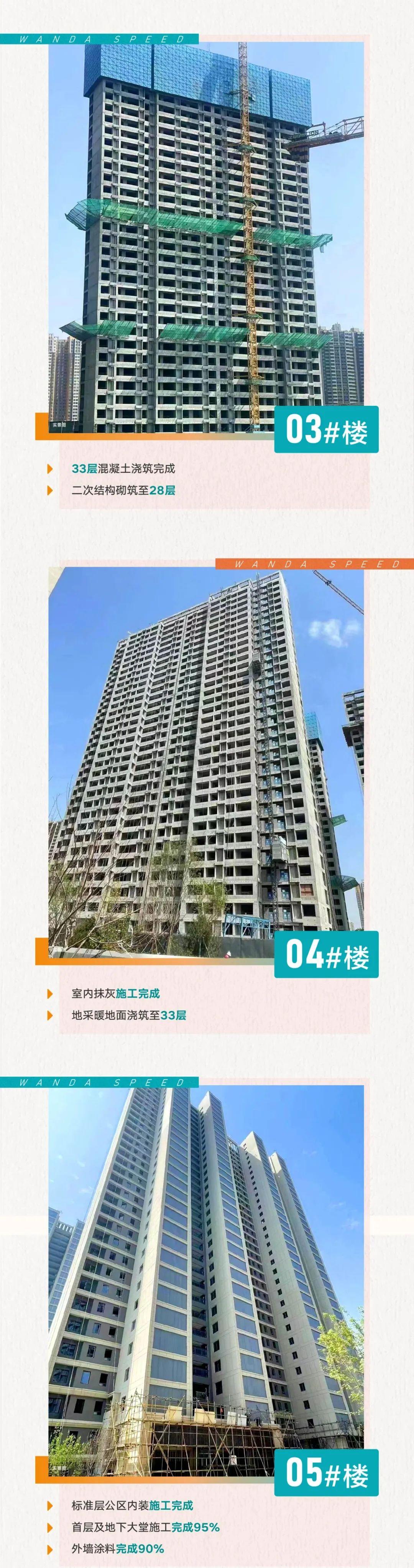

3#33层混凝士浇筑完成,二次结构砌筑至28层,总高33层;
4#室内抹灰施工完成,地采暖地面浇筑至33层;

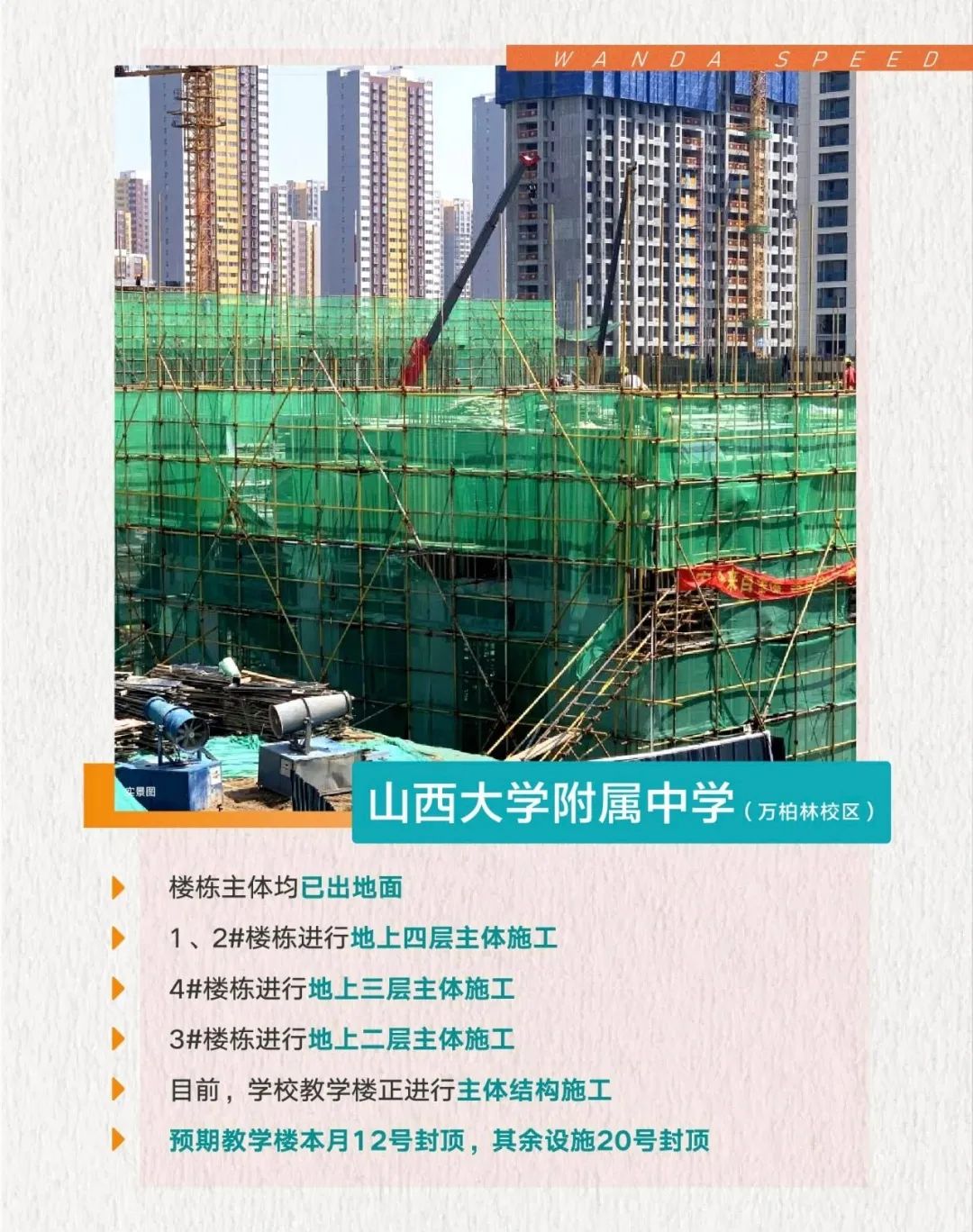

5#标准层公区内装施工完成,首层及地下大堂施工完成95%,外墙涂料完成90%;

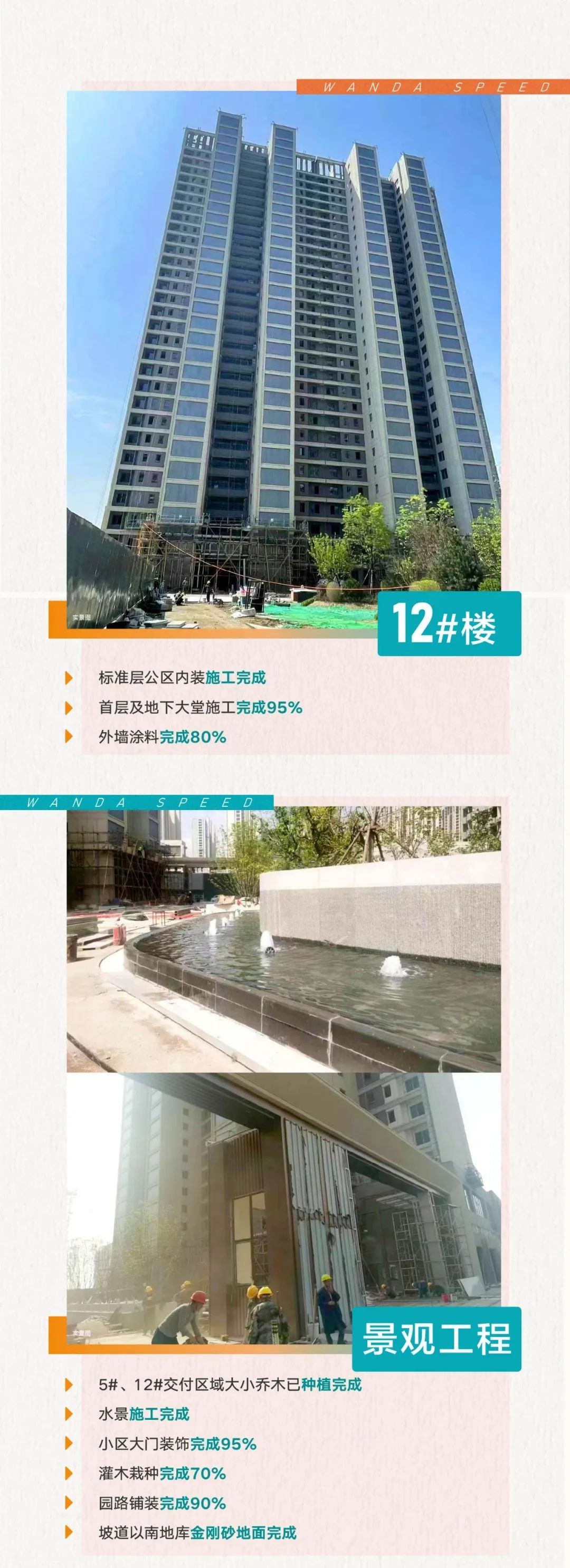

12#标准层公区内装施工完成,首层及地下大堂施工完成95%,外墙涂料完成80%;
5#、12#交付区域大小乔木已种植完成,水景施工完成,小区大门装饰完成95%,灌木栽种完成70%,园路铺装完成90%,坡道以南地库金刚砂地面完成;

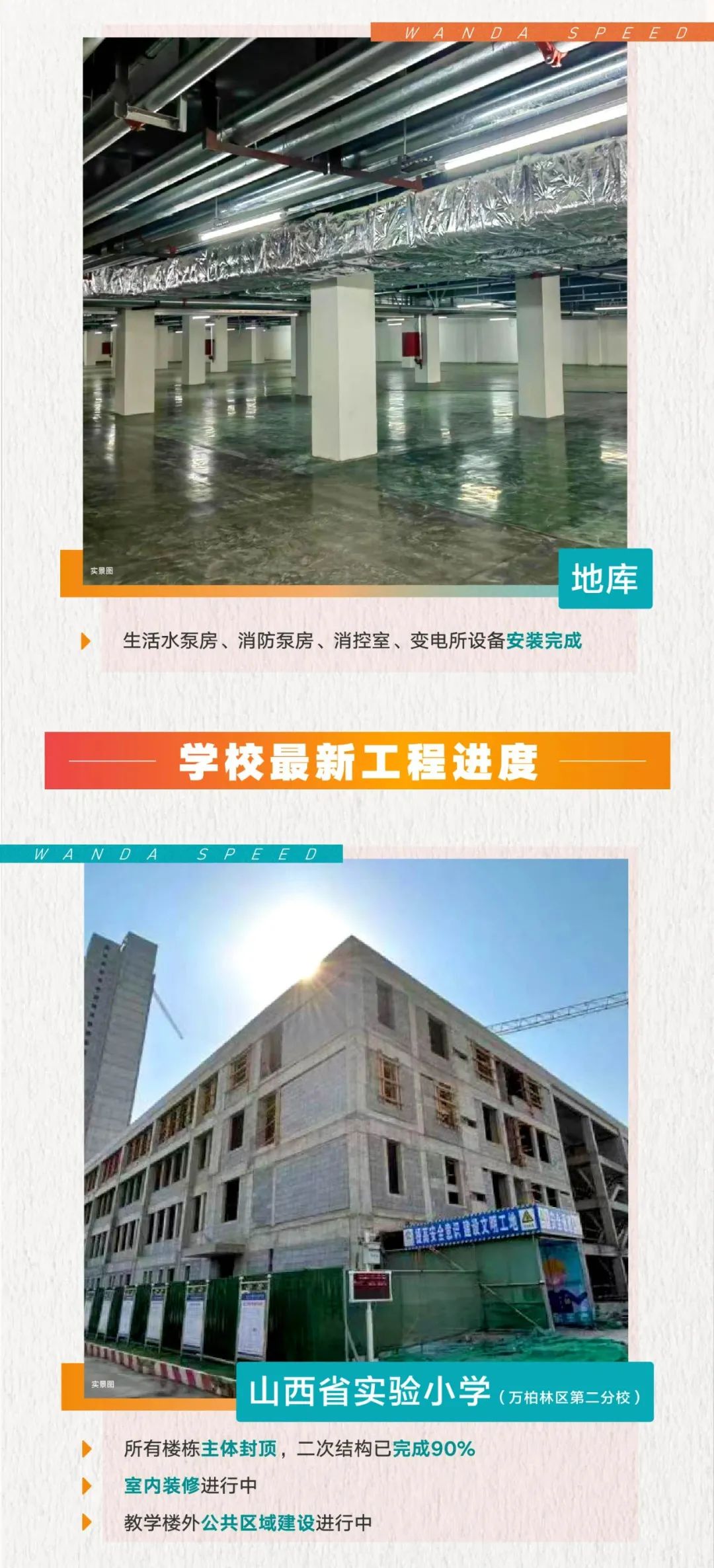

生活水泵房、消防泵房、消控室、变电所设备安装完成;
山西省实验小学,
所有楼栋主体封顶,二次结构已完成90%,室内装修进行中,教学楼外公共区域建设进行中;
山西大学附属中学:楼栋主体均己出地面,1、2#楼栋进行地上四层主体施工,4#楼栋进行地上三层主体施,3#楼栋进行地上二层主体施工,目前,学校教学楼正进行主体结构施工,预期教学楼本月12号封顶,其余设施20号封顶;
