时间之书|绿城·桂语麓境2023年4月工程进度播报

发布时间:2023-05-07 11:39:57      来源:网络整理   浏览次数:0

扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友



1#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成99%

门窗完成97%,外墙幕墙完成75%

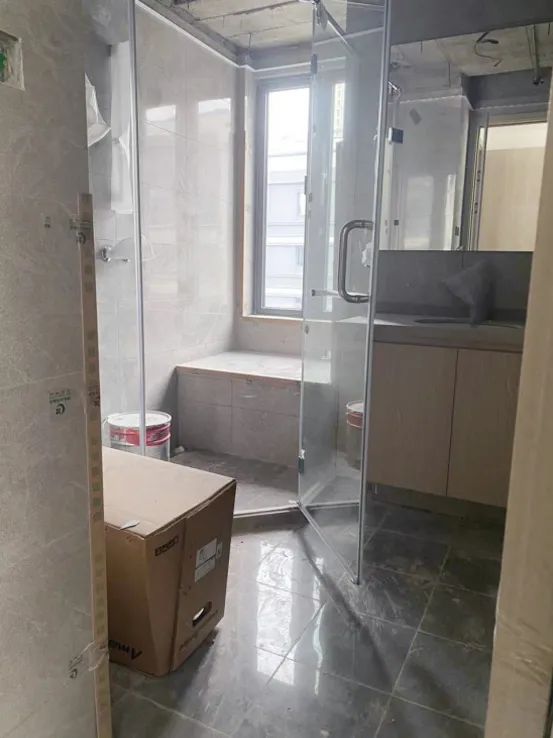

室内精装

湿作业完成95%,橱柜安装完成70%

油漆作业完成90%

2#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成97%

门窗完成95%,外墙幕墙完成75%

室内精装

湿作业完成90%橱柜安装完成60%

油漆作业完成88%

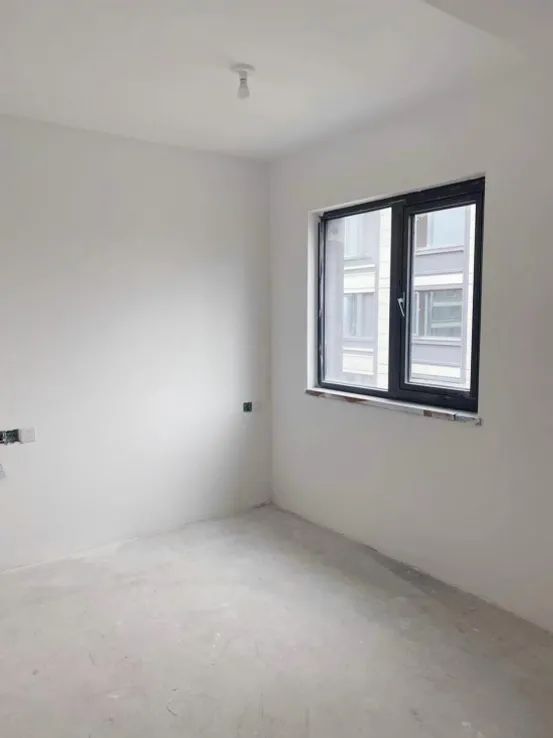

(项目实景拍摄)

3#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成99%

门窗完成97%,外墙幕墙完成75%

室内精装

湿作业完成93%,橱柜安装完成65%

油漆作业完成89%

4#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成99%

门窗完成97%,外墙幕墙完成75%

室内精装

湿作业完成95%,橱柜安装完成70%

油漆作业完成90%

(项目实景拍摄)

5#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成99%

门窗完成97%,外墙幕墙完成75%

室内精装

湿作业完成93%,橱柜安装完成65%

油漆作业完成89%

6#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成99%

门窗完成97%,外墙幕墙完成75%

室内精装

湿作业完成95%,橱柜安装完成70%

油漆作业完成90%

(项目实景拍摄)

7#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成99%

门窗完成97%,外墙幕墙完成75%

室内精装

湿作业完成95%,橱柜安装完成70%

油漆作业完成90%

8#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成99%

门窗完成97%,外墙幕墙完成75%

室内精装

湿作业完成95%,橱柜安装完成70%

油漆作业完成90%

(项目实景拍摄)

9#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成99%

门窗完成97%,外墙幕墙完成75%

室内精装

湿作业完成95%,橱柜安装完成70%

油漆作业完成90%

10#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成99%

门窗完成97%,外墙幕墙完成75%

室内精装

湿作业完成93%,橱柜安装完成65%

油漆作业完成89%

11#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成99%

门窗完成97%,外墙幕墙完成75%

室内精装

湿作业完成93%,橱柜安装完成65%

油漆作业完成89%

(项目实景拍摄)

12#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成97%

门窗完成95%,外墙幕墙完成75%

室内精装

湿作业完成90%,橱柜安装完成60%

油漆作业完成88%

13#

主体及二次结构、内外墙抹灰

保温完成100%、外墙涂料完成97%

门窗完成95%,外墙幕墙完成75%

室内精装

湿作业完成90%,橱柜安装完成60%

油漆作业完成88%

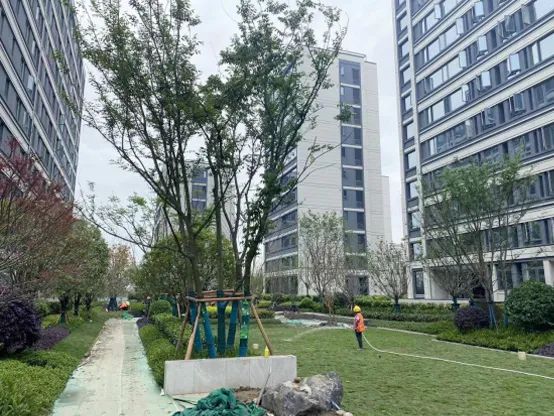

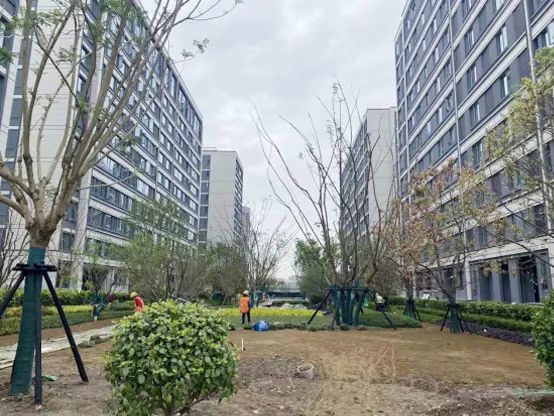

景观

雨污管网完成100%,回填土完成100%

乔木完成99%,大门结构完成100%

水景结构完成100%,堆坡造型完成90%

围墙完成99%

    (项目实景拍摄)

未来的时光

我们将继续和您携手并肩

在通往未来的路上

“家人”与“美好”

是蕴藏在心中最大的力量

期待下次相见








温馨提示:
1.制作时间:2023年5月7日;
2.本资料为要约邀请,不作为要约或承诺;相关宣传内容不排除因政府相关规划、规定及出卖人分期规划、未能控制等原因而发生变化;
3.图片资料为推广图,仅作为推广示意使用;双方权利义务以买卖合同补充协议及附件为准,如涉及版权使用,请版权所有人与我司联系;
4.绿城中国成都公司保留对宣传资料修改和解释的权利。
