青岛万科城质量创优方案(2)

第五章  质量管理标准

一、检验批

(1)、主控项目应全部合格或符合要求;

(2)、 一般项目合格率应大于80%、钢筋保护层合格率应大于90%。

(3)、质量验收记录应齐全完整。

二、分项(子分项)工程

(1)、分项工程所含的检验批均应符合合格质量标准。

(2)、分项工程所含的检验批的质量验收记录应完整。

三、分部(子分部)工程

(1)、分部(子分部)工程所含分项工程的质量均应验收合格。

(2)、地基与基础、主体结构、建筑装饰装修工程、屋面工程、

给排水安装工程、建筑电气安装等分部工程、有关安全及功能的检测和抽样检测结果应符合有关规定的检查。

(3)、质量控制资料应完整的核查。

(4)、观感质量验收应符合要求,达到合格的标准。

四、单位(子单位)工程质量竣工验收

(1)、单位(子单位)工程所含分部(子分部)工程质量均应验收合格。

(2)、质量控制资料应完整。

(3)、单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整。

(4)、主要功能项目的抽查结果应符合相关专业质量验收规范的规定。

(5)、观感质量验收应符合要求,达到合格的质量标准。

五、质量控制资料

质量控制资料必须内容齐全,整理规范,装订整齐,计划按质量控制资料,一般技术资料和管理资料及分部(子分部)分项(子分项)评定资料为A、B、C三类。

六、工程过程质量管理标准

(1)、要求水、电安装与土建结构同步,施工相互配合,严禁出现事后乱剔凿现象。

(2)、施工中严格管理,责任到人,层层把关,项项落实,项目经理保单位工程,施工技术人员保分部工程,各班组长保分项工程,各技术工人保操作面,质量员保工程各工序检查。

(3)、加强工序管理,严格实行自检、互检、交接检,项目部自检,公司复验,甲方、质监、设计等单位核验,其中公司加强对质量全过程管理,控制,质量科对工程实施动态、全过程的检查和管理,除公司所规定的定期、不定期质检外,还要提高现场的频率,即验成品层,更注意对在施工过程的监督。

(4)、按照企业标准,国家标准的要求,对各分部分项工程进行施工验收,对超出要求的点要组织人员及时整改,毫不迁就,把隐患消除于萌芽状态。

(5)、严把材料关,对主要结构用材进行双控,对成品、半成品、原材料一把进材关,进有资质的厂家合格材,优质材,二把进场检验关,不合格的或不合要求的不论何种背景,何种情况,杜绝使用,坚持“百年大计、质量第一”的原则,不搞人情材。

(6)、严格选拔、择优录用

对各施工班组的选择:一、要求质量意识高,施工素质好;二、是在施工中审查实际技术素质,现场操作能力达不到创精品工程要求标准的班组要及时清出现场。

(7)、强制性实行样板引路制,样板先行。

对每一分部(子分部)分项(子分项)全面推行样板墙,样板间,样板件,特别是量大面广的部分,要对样板实行统一的操作人员学习,统一标准交待要领后,方可大面积施工。

(8)、建立全面质量管理攻关小组

组织建立QC攻关小组,组长要对本工程难点结构(框架梁柱、大面积现浇板)和质量通病部位(梁板钢筋绑扎、砼施工缝、温度缝、地面抹灰、屋面防水、铝合金门窗安装,楼梯、砼浇筑施工缝、砼板面平整度)进行攻关,请质监站、监理公司工程师进行现场指导,并对操作工人进行交底,派技术水平高,操作经验丰富的技术示范操作。

(9)、资料审查制度,资料员要及时准确地做好资料,收集整理工作,隐蔽工程要有图片资料,必要时配备录像资料,资料整理要归类,方便查阅,装订成册,各种资料前后要照应,互相交圈,资料分三类:管理资料、质保资料、一般资料。

(10)、实行质量一票否决制。质量与进度发生矛盾时进度服从质量,质量与效益发生矛盾时,效益服从质量,达不到精品工程标准,取消有关人员一切奖励和评比先进资格。

(11)、不断的总结,善于分析

每层结束或每月底开一次争创“泰山杯”质量现场会,分析存在问题,及时制定整改措施,奖惩及时兑现。

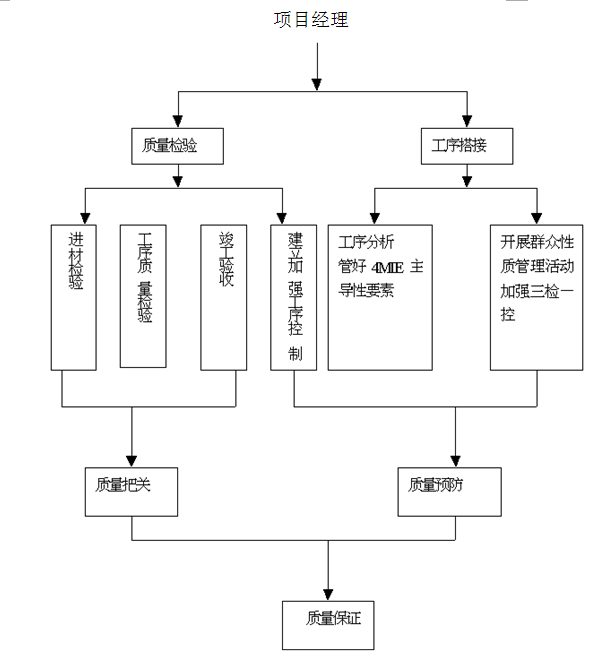

施工现场质量保证体系建立如下图:

第六章 消除质量通病措施

一、首先针对本工程的特点,列出质量通病产生的地方;然后根据质量通病的成因分析,分清通病产生原因。人为原因:设计欠周、企业监督管理不严、操作方法或施工工艺不良、技术不成熟等。材料原因:建筑材料和设备本身的低劣。再根据质量通病的成因,提前制订消除质量通病的规划,如设计不当,应在图纸会审中或事前提出设计纠正;技术方面的原因项目技术负责人应事前向各专业施工员、操作人员进行技术交底,交底同时特别强调质量通病易发生部位、原因,及时提出排除质量通病的消除办法,把质量通病消灭在萌芽状态。

二、通过QC小组及项目部对民工的培训,认真学习施工技术、施工规范,提高队伍素质,改进施工工艺。

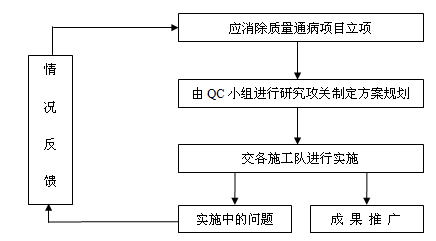

三、工程创无通病质量管理网络。

四、 认真熟悉施工图纸,在图纸会审阶段,积极配合设计单位出主意想办法,对可能出现质量通病的部位进行修改,深化细部设计,对由于设计考虑不周可能出现的质量问题消除在萌芽状态。

五、 深化施工组织设计,编制详细具体的施工组织设计及作业设计;力求作到具有针对性、科学性、可操作性。

六、 对关键部位和重要工序设置技术管理控制点,施工员、质检员必须到岗到位,尽职尽责,严格监督每一道工序的质量,把质量通病消除在施工过程中。

七、 做好隐蔽工程验收,对于屋面工程、卫生间防水工程每一道工序都要进行严格检查验收,对于关键部位要进行拍照、摄像,做好质量记录,不允许不合格的产品进入下一道工序。

八、 为切实保证工程创优,特制定以下防止质量通病的措施,在施工中抓好过程管理,扎扎实实把质量工作落到实处。质量通病及预防措施分别见下表。

(1)钢筋工程






箍筋不规方

1、加强配料管理

2、当一次成型多个箍筋时,应在弯折处逐根对齐

3、控制成型尺寸准确

成型尺寸不准

1、根据操作人员及设备情况,预先明确各个配料参数,精确画线

2、对形状复杂钢筋,预先放出实样

骨架外型尺寸不准

1、绑扎时将多根钢筋端部对齐

2、防止钢筋绑扎偏斜或骨架扭曲

平板保护层不准

1、检查砂浆垫块或塑料保护卡厚度及马蹬高度是否正确

2、检查垫块及马蹬数量和位置是否符合要求



1、垫块及马蹬支设要适量可靠

2、严格控制钢筋成型尺寸

3、控制好钢筋骨架的外型尺寸

绑扎搭接接头松脱

1、钢筋搭接部位在中心和两端用绑丝绑扎三道

2、搬运时轻抬轻放

薄板露筋

1、检查弯勾长度是否正确

2、利用加放马蹬等措施确保上层钢筋位置正确

(2)模板工程






梁模板工程



1、做好排模设计

2、支撑到位

3、拉通线检查控制

梁底不平或下挠

1、按规定支模时起拱

2、浇筑混凝土时看模检查,发现问题及时处理

柱模板工程

偏斜,一排柱子

不在同一条轴线上

1、支模前弹通长控制线

2、校正柱筋位置



1、板上预插钢筋头及予埋拉环,利用支顶斜拉方法校正

2、排柱间用剪刀撑连接加固



1、严格按施工方案排模加固

2、混凝土振捣适宜,不可过振,更不能振模板

板模板

板中部下挠

1、板模板支撑架要有足够的强度、刚度和稳定性

2、板中部按规定起拱

梁边模板嵌入梁混凝土内

1、板模与梁模连接处,板模应拼铺到梁侧模外口齐平



1、支模前,在模板下脚相应的楼板位置上抹水泥砂浆找平层,但勿使砂浆找平层进入墙体内。

2、模板下部的缝隙应用木条等塞严,切忌将木条等伸入混凝土内。

3、浇筑混凝土之前先浇一层510㎝厚的同成分砂浆或同配合比细石混凝土。

模板粘模,缺棱掉角

1、清理模板和涂刷隔离剂必须认真,严格检查。禁止用大锤敲击模板,以防损伤混凝土棱角。

梁柱接头错台

1、板模板支设时,在柱头处要用模板将已成型混凝土箍紧

2、梁柱接头加强检查控制。

(3)、 混凝土工程




混凝土表面

麻面

1、保证模板清理干净并满刷脱模剂

2、加强振捣,严防漏振

3、保证模板缝隙拼接严密,防止漏浆

露筋

1、混凝土浇筑前,检查钢筋位置是否正确且固定牢固

2、混凝土浇筑时,专人检查修整钢筋

3、混凝土振捣适宜,严防漏振

4、以现场同条件混凝土试块强度决定拆模时间

5、保证混凝土的保护层厚度,固定好垫块

6、保证模板缝隙拼接严密,防止漏浆

蜂窝、孔洞

1、格按配合比施工,确保材料计量准确

2、构造柱混凝土浇筑前应预填同强度等级减石子砂浆(50--100mm厚),并确保模板与结构物堵缝严密

3、竖向结构混凝土应分层浇筑

4、混凝土振捣到位

5、浇筑混凝土时,派专人察看模板、支架、堵缝等情况

6、钢筋密集处采用豆石混凝土

7、预留孔洞处应在两侧同时下料

缝隙夹渣层

1、控制混凝土浇筑顺序与速度,禁止随意留设施工缝

2、硬化的混凝土表面要清理干净并冲水,然后平铺一层减石子砂浆

缺棱掉角

1、按规定时间进行养护

2、结构侧面非承重侧模拆除时混凝土应具有足够强度(1.2/mm2以上)

3、拆模时小心操作,拆模后加强成品保护

4、加强成品保护,以免损伤成形混凝土

(4)、砌体及抹灰工程






砂浆强度不稳定

1、加强原材料质量控制及配比计量准确

砖缝砂浆不饱满

1、砂浆和易性

2、严禁应干砖砌墙

空鼓、裂缝

1、抹灰原材料应符合要求,配比准确

2、抹灰前将基层清理干净,并涂刷掺界面剂的水泥浆,待其具有一定强度后再开始抹灰

3、抹灰前将基层浇水湿润

4 抹灰后加强浇水养护

抹灰面不平、阴阳角不垂直、不方正

1、按规矩找方,挂线找垂直和贴灰饼

2、冲筋位置正确,数量满足施工要求

3、抹阴阳角时,使用专用阴阳角抹灰工具

外墙雨水污染墙面

1、阳台、压顶突出腰线等部位抹灰时,应做好流水坡度和滴水线槽

2、窗台抹灰做好泛水

外墙各种线条不平直

1、结构施工应避免误差

2、安窗框拉水平和竖向通线

3、各种线条要拉通线控制

(5)、装修工程






水泥砂浆

楼地面

起砂

1、控制好配合比,严格控制原材料质量,配料准确。

2、掌握好压光时间,且压光次数不少于三遍。

3、加强养护。

4、合理安排施工流向,避免上人过早。

5、在低温条件下抹水泥地面,应防止早期受冻。

空鼓、裂缝

1、处理基层要干净。

2、素水泥浆结合层应铺设均匀。

3、面积较大时,应留置伸缩缝。

内墙瓷砖贴面

空鼓、脱落

1、瓷砖使用前,清洗干净,隔夜用水浸泡,晾干后使用。

瓷砖粘结砂浆厚度控制在710mm范围内,粘贴面砖砂

浆要饱满。,粘贴砂浆用10.33混合砂浆,改善和

易性。

2、凡遇到粘结不密实缺灰时,应取下瓷砖重新粘贴,不得

在砖口处塞灰,防止空鼓。

接缝不平直,缝子不均。

1、对瓷砖挑选,按尺寸标准分类堆放。

2、镶贴前找好规矩,用水平尺找平,划出皮数杆,定出水平标准,进行预排。

3、根据弹好的水平线,由下往上逐行粘贴,及时校正横竖缝子平直,避免在粘结砂浆收水后再进行纠偏移动,造成空鼓和墙面不平整。

外墙面砖贴面

空鼓、脱落

1、面砖使用前,清洗干净,并隔夜用水浸泡,晾干后使用。

2、粘贴面砖砂浆要饱满。粘贴砂浆用10.22混合砂浆,做到配合比准确。

3、一次成活,不宜多动。

分隔缝不匀,墙面不平整

1、施工前应根据设计图纸要求,核实结构实际偏差情况,均定面砖铺贴厚度和排砖模数,画出施工大样图。对容易产生分隔缝不匀、排砖不整齐的部位如窗框、窗台、腰线等要特别注意。

2、基层打底作灰饼,间距不大于1.5m,并根据皮数杆在底灰上从上到下弹出若干水平线,在阴阳角弹垂直线,做为贴面砖的标志。

3、铺贴面砖应保持上口平直,贴完一皮砖后,需将上口灰刮平,放上分格条再贴第二皮砖,垂直缝应以底灰弹线为准,随时核对,铺贴后将立缝处灰浆随时清理干净。

地砖地面

地面颜色不一致

1、选定优质地砖。

2、现场加强挑砖工作。

1、基层清理干净并充分湿润,纯水泥浆结合层涂刷均

匀。

2、地砖应事先清理干净并湿润,表面凉干后铺设。

垫层砂浆为1:3干硬性水泥砂浆,在其上浇一层水灰

比为0.5的水泥浆后再铺地砖。

3、严格控制养护及灌缝时间。

(6)、水、卫、电安装工程






室内给排水管道安装

地下埋设管道漏水

1、严格按图纸及施工规范要求进行管道水压试验。

2、管道支墩间距要合适,支垫牢靠,接口严密。

3、管道周围回填土分层夯实。

立管甩口不准

1、严格按施工方案控制甩口标高和坐标,立管安装后及时固

定牢固。

2、安装与土建密切配合,尺寸变动及时调整。

排水管堵塞

1、及时封堵管道甩口。

2、后续安装时要认真疏通管膛,除去杂物。

3、管道坡度正确。

4、合理安排工序,避免工种间互相影响。

卫生器具安装

大便器与排水

连接处漏水

1、大便器排水管甩口高度必须合适,并高出地面10mm

2、甩口处采用平整的承口或套袖。

3、墩坑出水口与排水管接口处用油灰填实抹平。

预留管口周围空隙用豆石混凝土浇灌严实,并做好厕所地面防水。

卫生器具

安装不牢固

1、固定卫生器具用木砖应在墙体施工时予埋好。。

2、稳装卫生器具宜采用拧裁合适的机螺丝

地漏汇集水

效果不好

1、地漏安装高度偏差不得超过允许偏差。

2、地面找坡按基准线施工。

室内配线工程

予埋线管堵塞

1、予埋前清理干净,予埋后及时封堵。

2、加强成品保护。

预留(埋)箱盒



1、土建、安装协调配合好,按土建装修统一的水平控制线预留(埋)。 2、安装牢固。

管内穿线

不符合要求

1、穿线前戴好护口。

2、相线与零线采用不同颜色加以区分。

灯具电器安装

灯具群安装

不成排成行

1、弹好十字中心线进行排定灯位。

2、拉通线安装调整水平。

开关插座盒内不干净、四周墙面污染影响外观质量

1、安装前清扫盒内灰渣脏土。

2、土建装修进行到墙面、顶棚喷完浆活时,方可安装电器设

备。
