时间在不知不觉中悄然流逝,它改变着一切,也成就了一切。在光阴荏苒中,大家共同盼望的家园,从平地变成了一栋栋挺拔矗立的高楼。

汗水挥洒过的土地,终将迎来累累硕果;辛勤耕耘后的家园,终会给业主满意的答案。此刻让我们一起见证家的成长,鉴赏家的新颜。

宜昌恒大名都
2023年5月

1111

HENGDAMINGDU

最新工程进度奉上▼

针对工程中的重要环节

项目组定时沟通总包、分包

监理团队组织协调

大家一起齐心协力让工作顺利推进

整个团队以精益求精的工匠精神

全面提升整体工作效能

确保品质与建设进度齐头并进

  19-21#

工/程/进/度

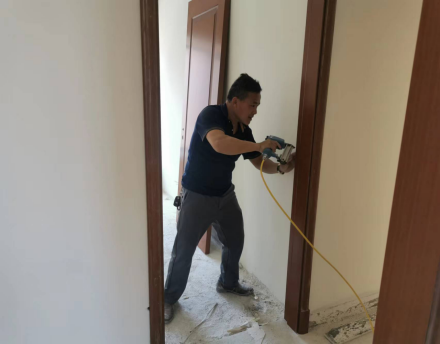

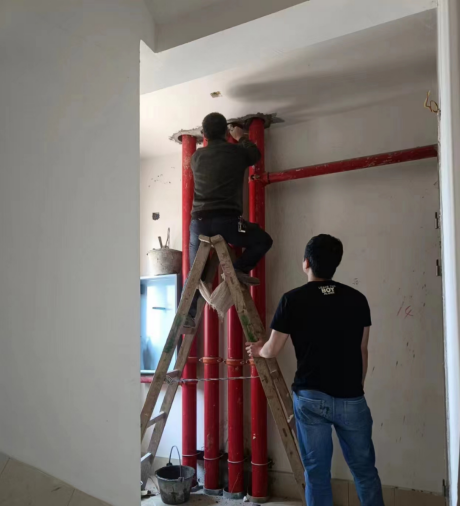

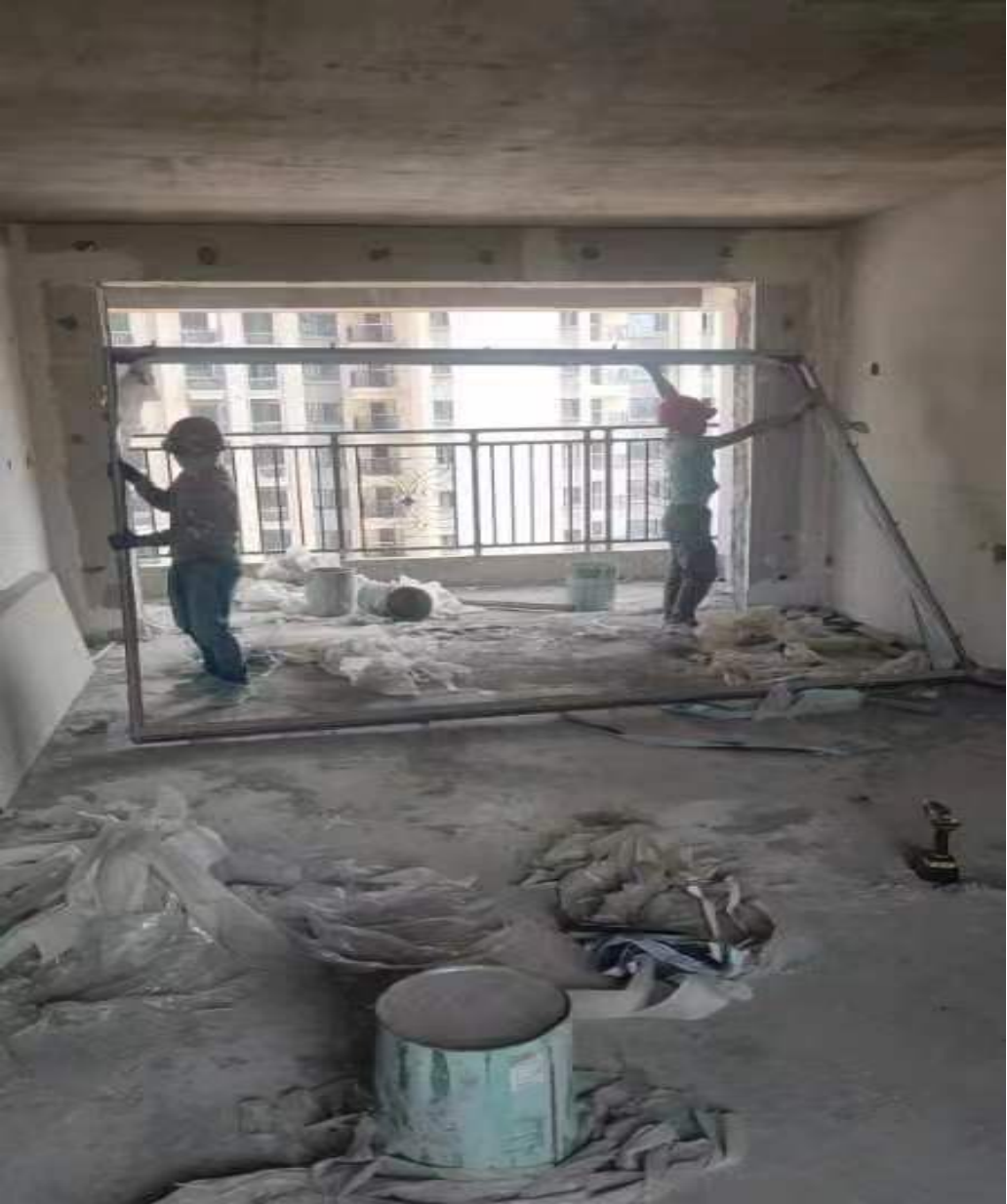

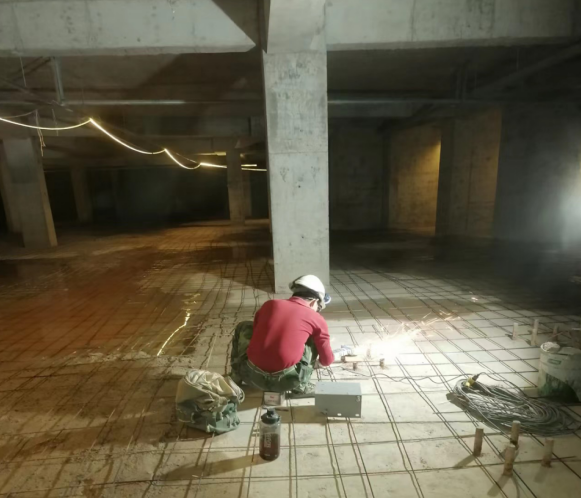

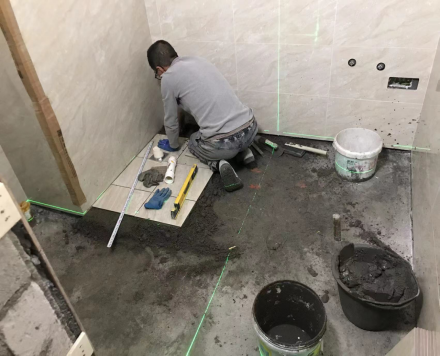

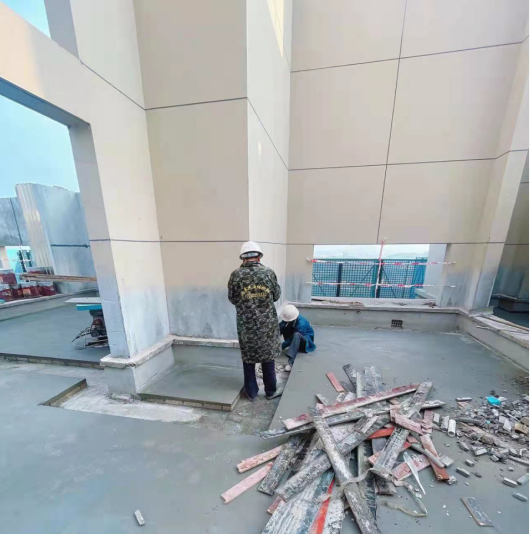

地坪漆施工;地下室地坪施工;机房封堵;阳台铝合金门框安装;铝合金窗扇安装;窗户玻璃安装;电梯运行调试;防水施工成品完成。

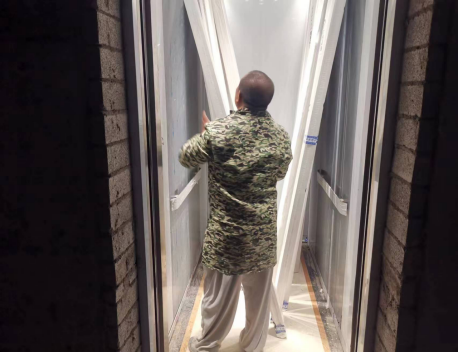

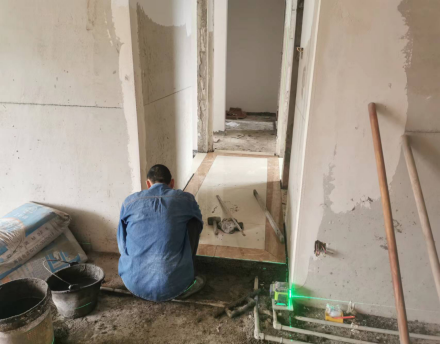

▲现场实拍图

  22#

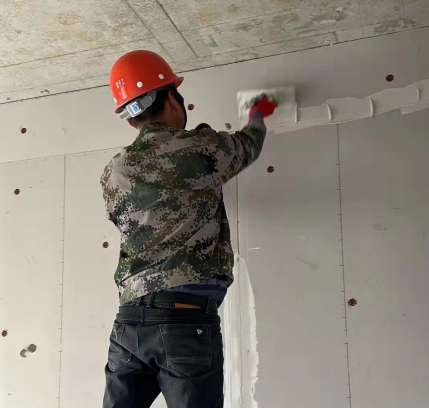

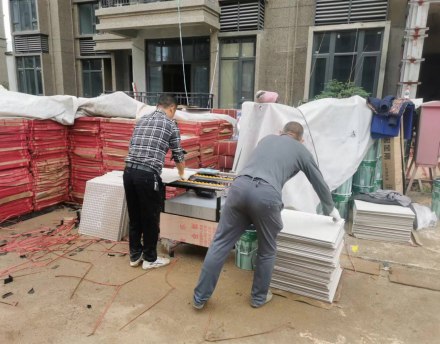

工/程/进/度

墙砖完成70%,地砖完成60%,卧室地面找平完成90%,木工吊顶完成90%,油漆工二遍腻子完成85%,水电工户内穿电线完成90%;阳台真石漆完成78%,天花吊顶完成40%;湿作业已进行最后收尾;矿物质绝缘电缆已安装完成并通电。

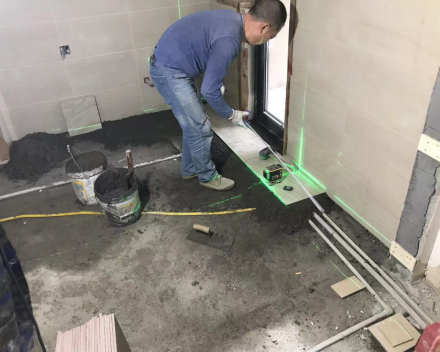

▲现场实拍图

  23#

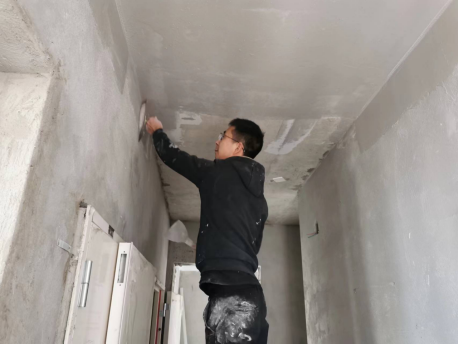

工/程/进/度

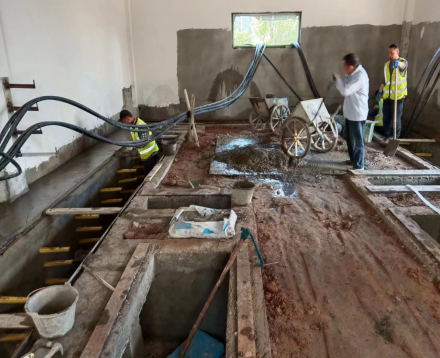

窗台石到货安装;卫生间厨房墙砖完成70%,天花石膏线条完成、天花吊顶封板完成、厨卫铝扣板吊顶完成30%、窗台石完成50%,地砖正在全力铺贴施工;阳台真石漆完成;土建机电进行管线堵塞预埋偏位等整改;湿作业正全力展开;公区勒脚墙面基层处理;公区勒脚贴砖。

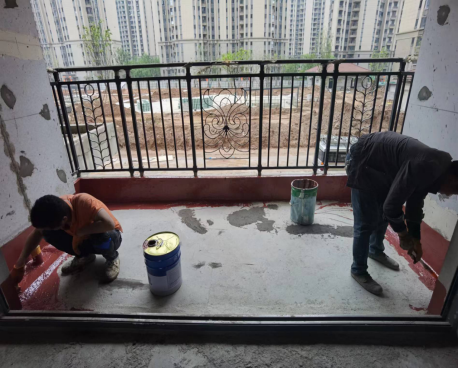

▲现场实拍图

  24#

工/程/进/度

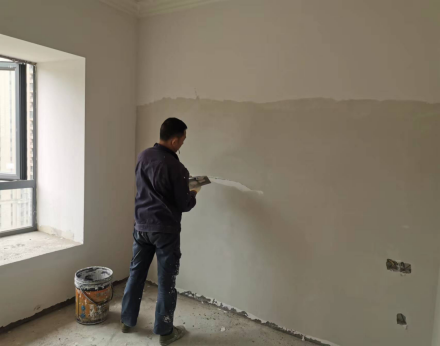

墙砖完成85%,地砖完成68%,卧室地面找平完成,木工吊顶完成,油漆工二遍腻子完成80%,水电工户内穿电线完成95%,天花吊顶完成50%,户内门安装完成10%;阳台真石漆完成78%,天花吊顶完成40%;庭院管沟开挖和燃气主管埋设;湿作业已进行最后收尾;首批已到货木地板已开始安装;继续进行阳台真石漆施工和配合装修施工整改;矿物质绝缘电缆已安装完成并通电。

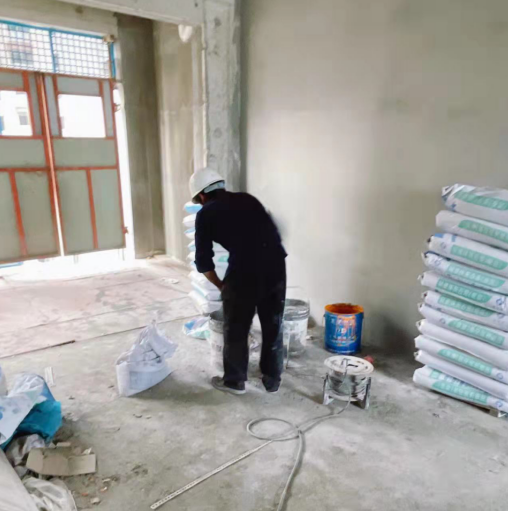

▲现场实拍图

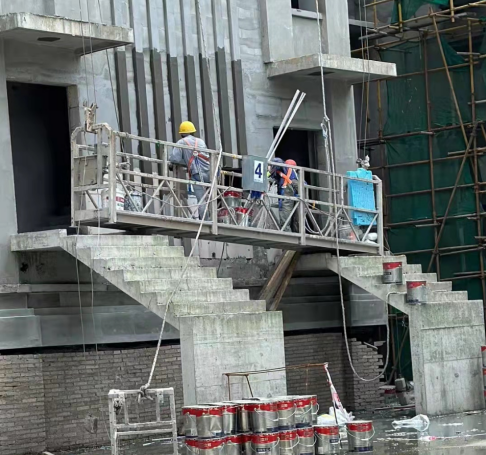

  四期

工/程/进/度

    32#楼吊篮进场;

33#楼室内抹灰完成98%;

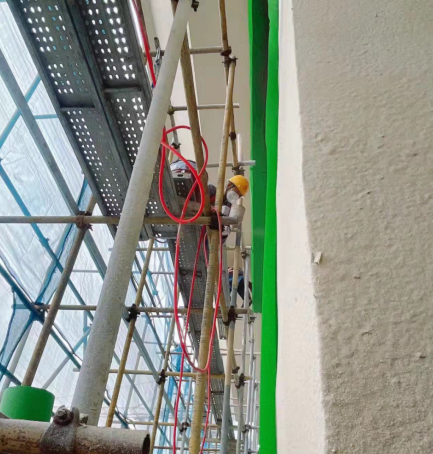

34#楼屋面外墙涂料完成80%;

35#楼外墙涂料完成85%;

36#楼保温完成100%,面层抗裂完成100%,电梯安装完成98%;38#楼电梯安装完成98%;

39#楼层电梯装完成98%;

40#楼电梯安装完成98%;

41#楼外墙涂料完成99%,电梯安装完成98%;

42#楼外墙涂料完成5%,电梯安装完成10%;

43#楼外墙涂料完成65%,电梯安装完成20%;

44#楼外墙涂料完成40%,电梯安装开始。

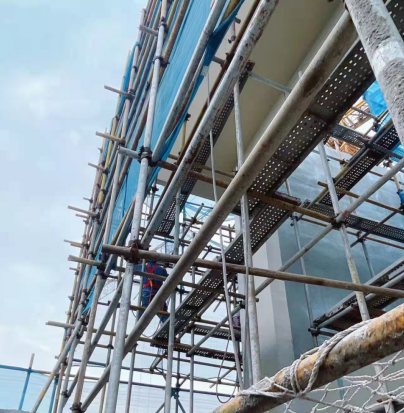

▲现场实拍图

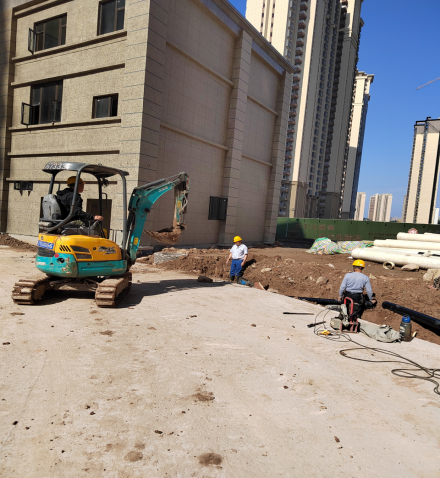

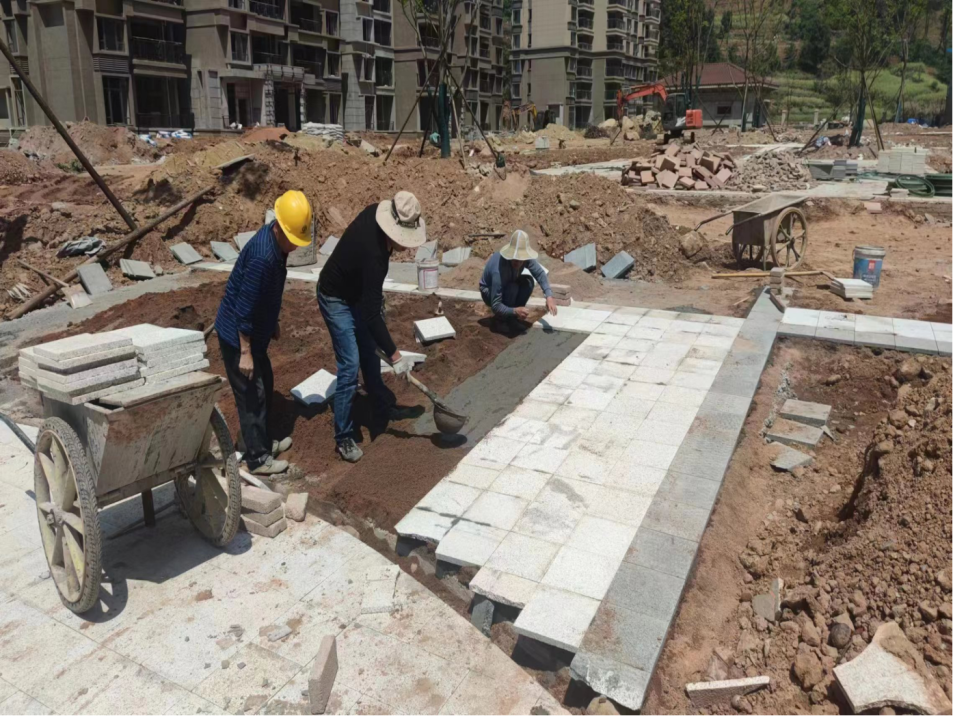

  公配

工/程/进/度

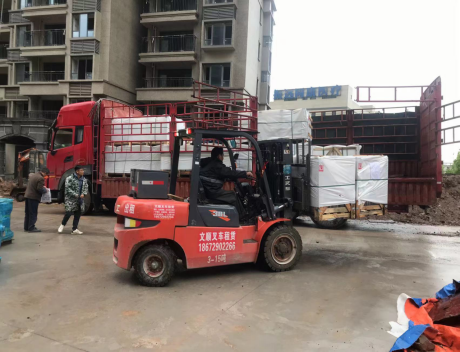

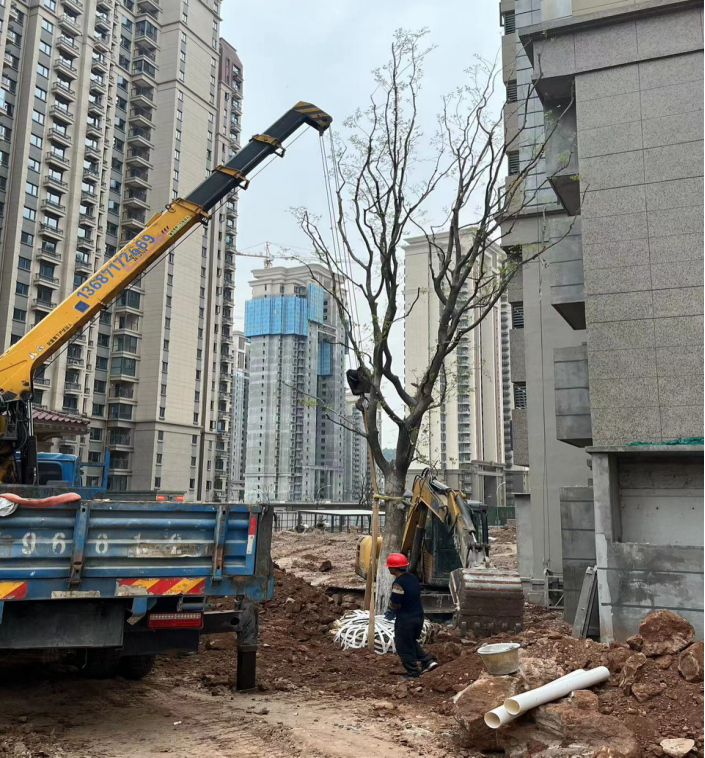

园林:首批次中心园林部分的园建和园林继续施工,继续铺装和大树种植,逐片逐步完善;第二批大树进场,涵盖整个中心园林片区的树木园建铺装进行中;

消防:消防套管封堵;消防弱电设备安装;

燃气:主管连接;庭院管施工;

自来水:水管连接、安装中

配电房:填土夯实;基础完成;窗框安装;窗扇安装;智能化穿线。

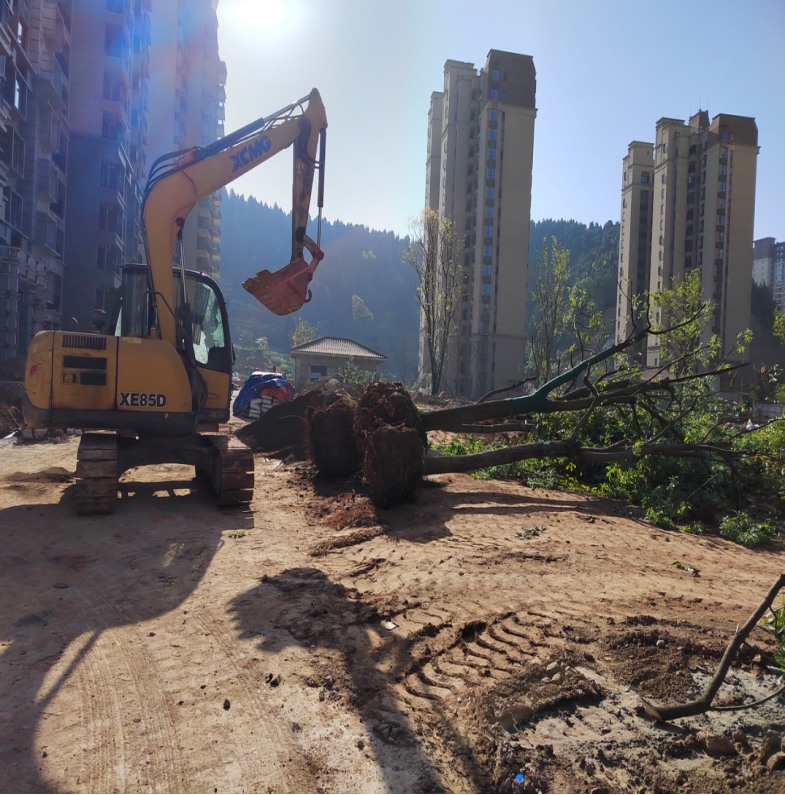

▲现场实拍图

工程不断推进,美好生活越来越近
接下来,恒大名都将继续凝心聚力
投入到“保交楼”工作中
用实际行动兑现向业主的承诺
相信,一切都会向更好的方向发展
