一、施工人数
2023.4.16至2023.4.28,项目现场施工作业人数基本稳定在350~380人。目前现场施工单位主要有:施工总承包单位江苏中南建设集团股份有限公司、装修工程单位四川易海腾达建设工程有限公司、四川磊坷达建筑工程有限公司、消防工程单位四川国晋消防工程有限公司 、南京园林建设集团有限公司、弱电单位深圳达实智能股份有限公司、防火门单位成都市和乐门业有限公司。
二、进度情况
(一)总包单位工程进度
所有楼栋外墙涂料施工已完成;
室内防水除12#楼外,其余已全部完成,该栋楼正在施工中;
所有楼栋给排水管已施工完成;
总包单位江苏中南建设集团股份有限公司近期平均人数约100人,主要工作内容包括:
1、一标段(1#、3~6#、15#、17#)配合精装修施工过程问题处理,阳台墙面涂料收尾;二标段(7~14#)防水收尾,并批量处理精装修查验的问题;
2、地下室设备房基础砌筑、自来水管、配电箱及桥架安装;
3、总坪排水管网施工。

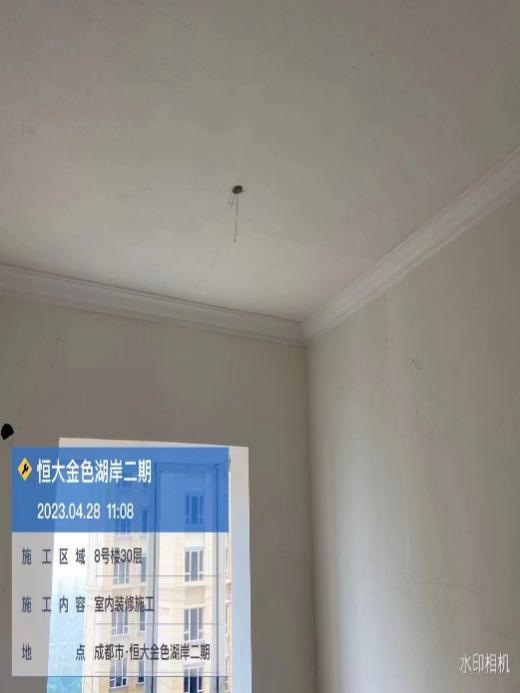

(二)精装修进度
一标段各楼栋精装修满工满产进行中;

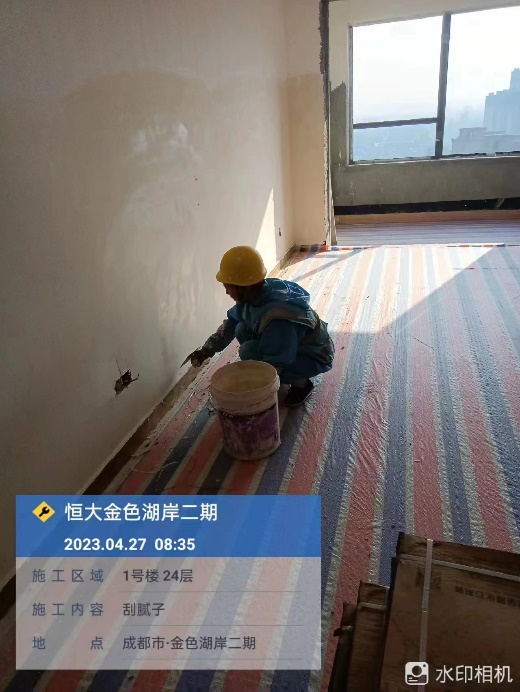

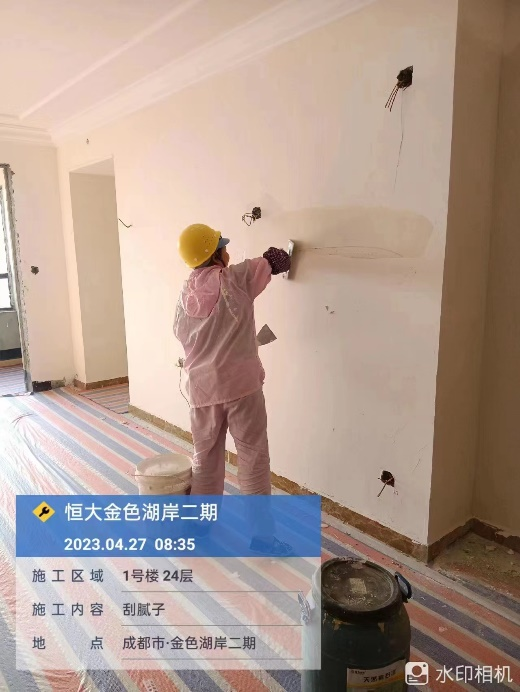

1#楼:厨卫墙地砖2-30层全部完成;客厅地砖2-30层已全部完成;电工 穿线完成2-30层;木工吊顶龙骨及封板施工完成2-30层;新风管件施工完成2-30层;腻子第一遍完成2-30层,第二遍完成30-23层;石膏线安装完成2-30层;卧室地坪全部完成30-2层;窗台石完成30-2层;

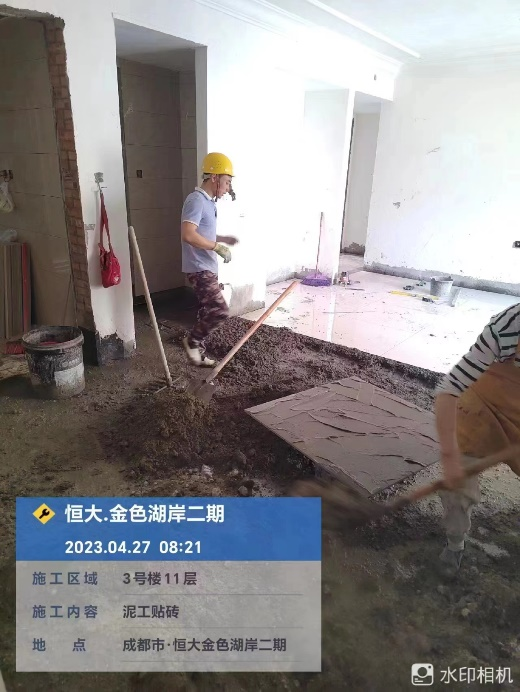

3#楼:厨卫墙地砖33-2层全部完成;客厅地砖33-19、17-13、6、5、3层已施工完成,18、11-8、4、2层正在施工;电工穿线完成2-33层;木工吊顶龙骨及封板施工完成2-33层;新风管件施工完成2-33层;乳胶漆第一遍刮白完成2-33层,第二遍33-23、20-14层已施工完成;石膏线安装完成2-33层;窗台石安装33-2层全部完成;卧室地坪33-2层施工完成;

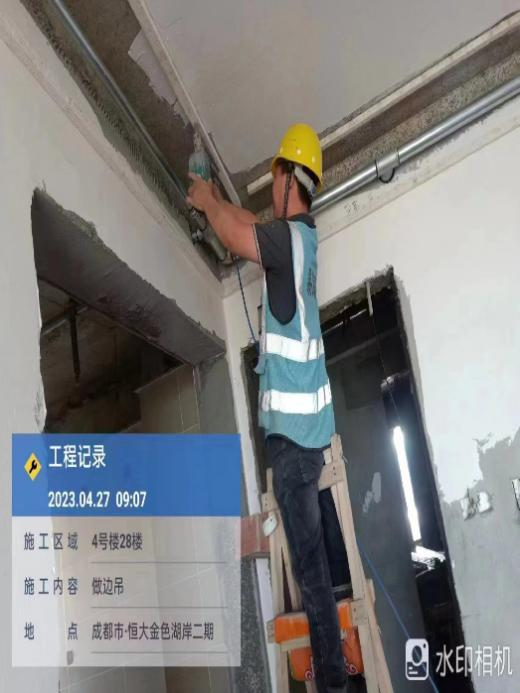

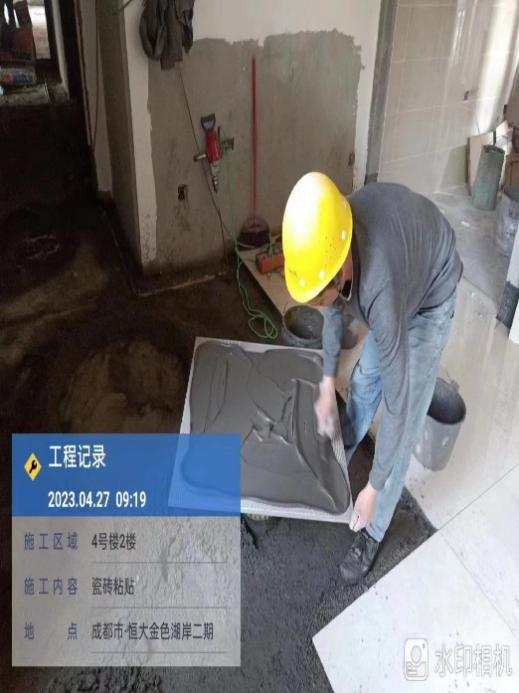

4#楼:厨卫墙地砖47-2层全部完成;客厅地砖46-10、8-6、4、3层已施工完成,9、5、2层正在施工;乳胶漆第一遍刮白完成2-47层;电工穿线完成;新风管件自上往下施工至20层;卧室地坪47-2层施工完成;木工吊顶龙骨骨架47-35层已施工完成;

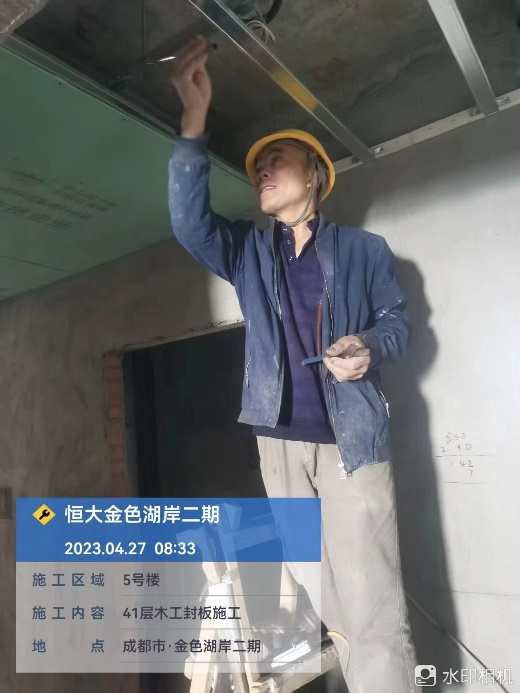

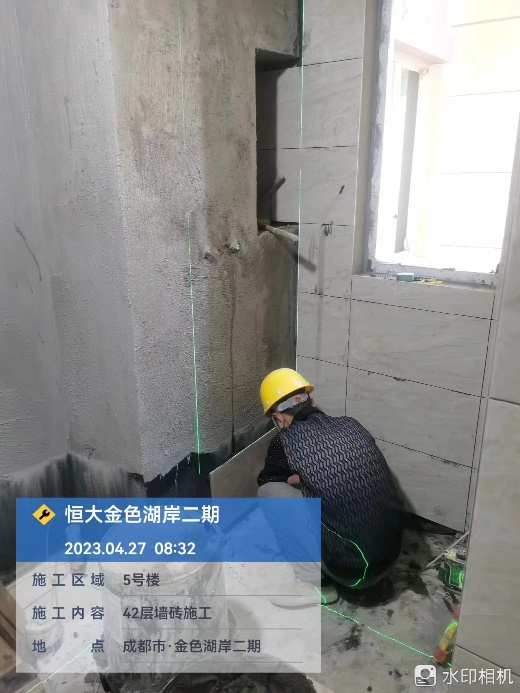

5#楼:厨卫墙地砖47-43、41-37、35层已施工完成,42、36、34-27层正在施工;涂料第一遍腻子完成47-5层;电工穿线47-2层已施工完成;木吊顶龙骨骨架47-38层已施工完成,37、36层正在施工;木吊顶封板47-43层已完成,42、41层正在施工;新风管安装47-27层已施工完成;

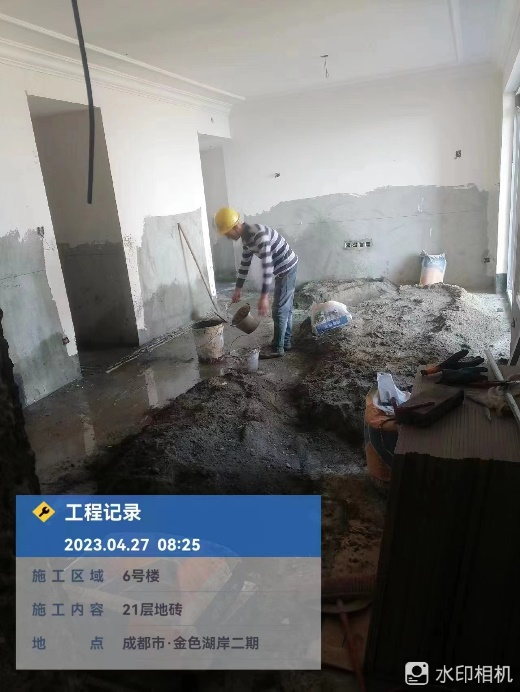

6#楼:厨卫墙地砖33-2层施工完成;客厅地砖33-27、25-22、20-17、15-9、7-2层施工完成,26、21层正在施工;石膏线33-2层已施工完成;电工穿线已完成;涂料第二遍腻子33-2层全部完成;木工吊顶龙骨骨架、封边33-2层已全部完成;新风管33-2层已施工完成;卧室地坪33-4、2层施工完成,3层正在施工;窗台石33-2层已全部施工完成;洗手台架子33-2层安装完成;

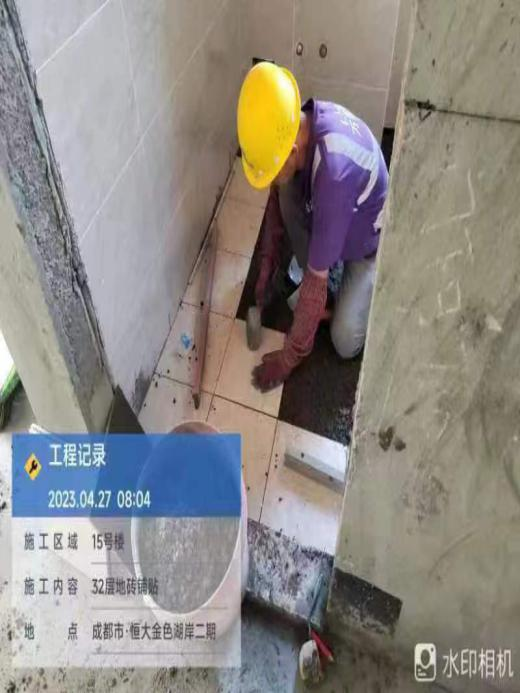

15#楼:厨卫墙砖33-6、4-2层施工完成,5层正在施工;厨卫地砖33-30、20-18层正在施工;石膏线33-2层已施工完成;木工吊顶龙骨及封板33-2层施工完成;腻子第二遍33-2层已施工完成;电工穿线33-2层施工完成;新风管件33-2层已施工完成;卧室地坪33-28、24-9层已施工完成,25、8层正在施工;

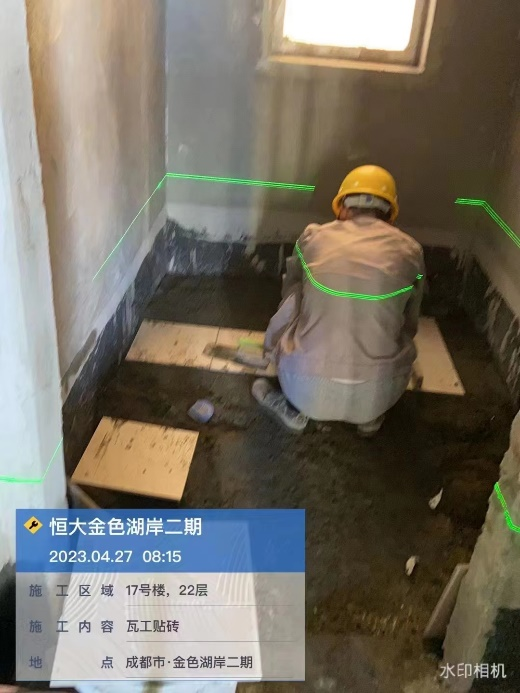

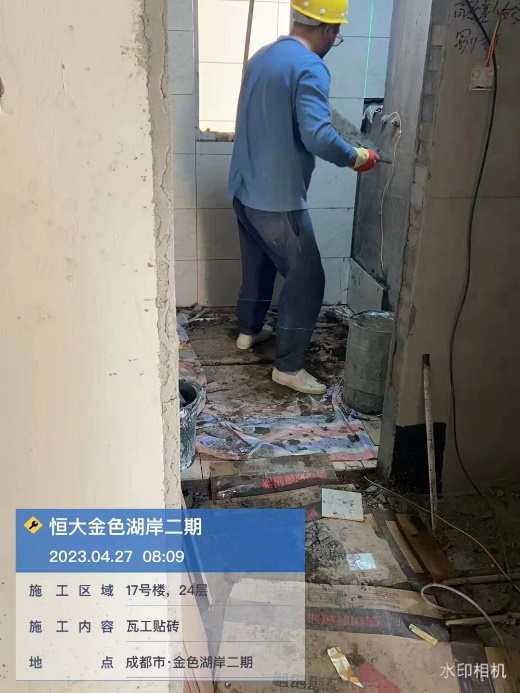

17#楼:厨卫墙地砖32-25层已施工完成,24-22层正在施工;乳胶漆第一遍刮白完成2-32层;石膏线安装2-32层;穿线32-2层完成;新风管件32-2层已施工完成;木工吊顶封板32-2层;卧室地坪24-2层已施工完成,32层正在施工。
二标段各楼栋正在进行土建防水等收尾工作、精装修工作面查验处理工作;铝合金补充协议已签订,正在走采购付款流程;部分精装修施工提前穿插进行;

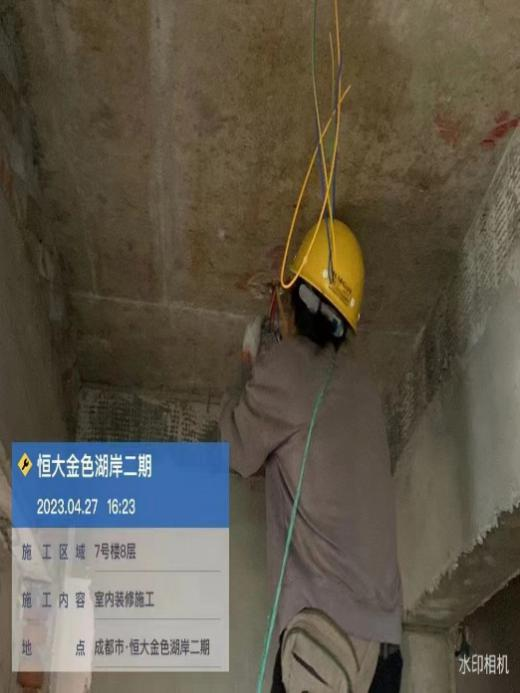

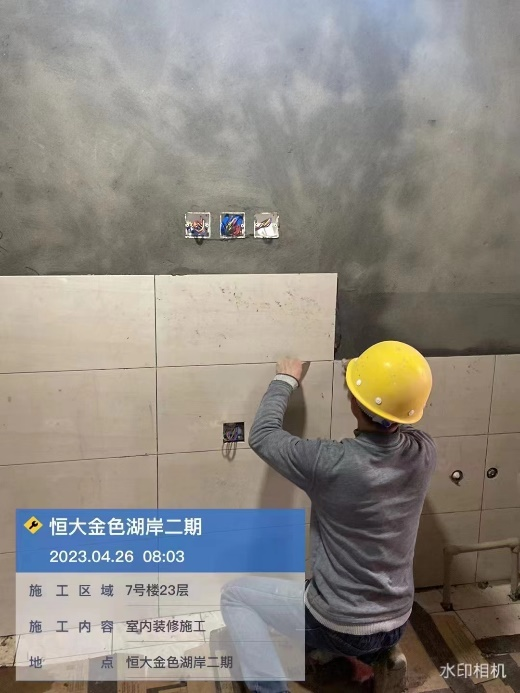

7#楼:厨卫墙地砖开始穿插施工;乳胶漆第一遍刮白完成33-2层;石膏线施工完成;刚性防水完成33-2层;厨卫穿线完成33-2层;

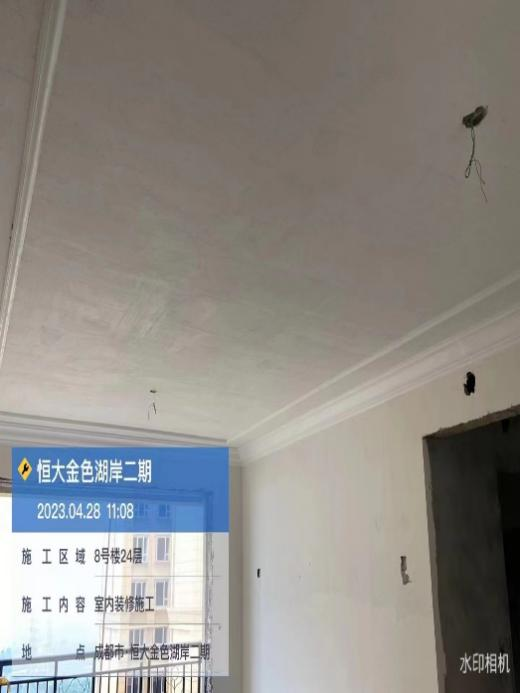

8#楼:乳胶漆第一遍刮白完成33-9、3、2层;石膏线施工完成;

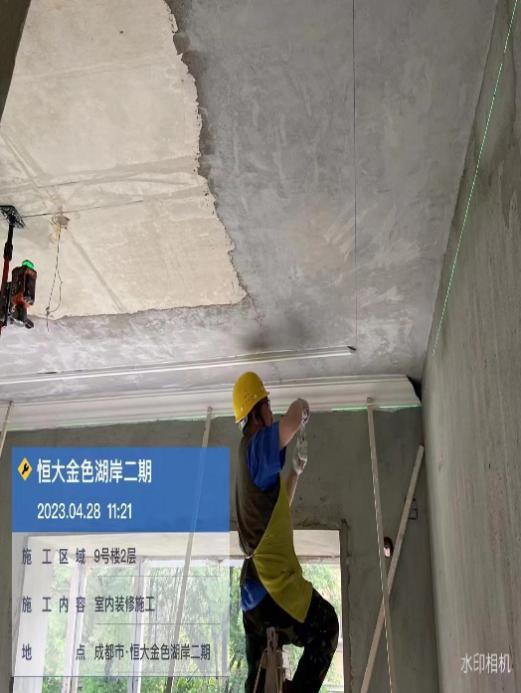

9#楼:石膏线19-12、8-3层已施工完成;

10#楼:石膏线完成;

11#楼:石膏线完成;

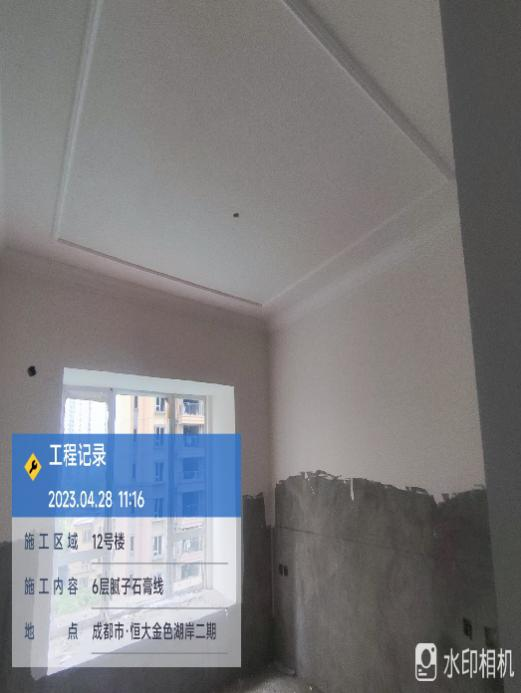

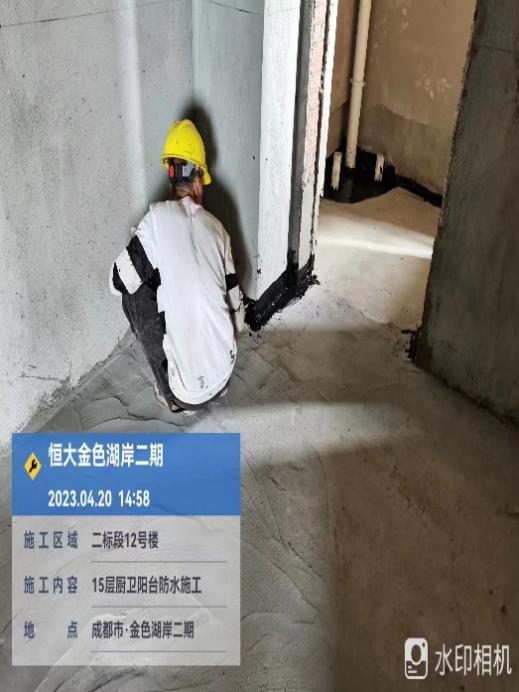

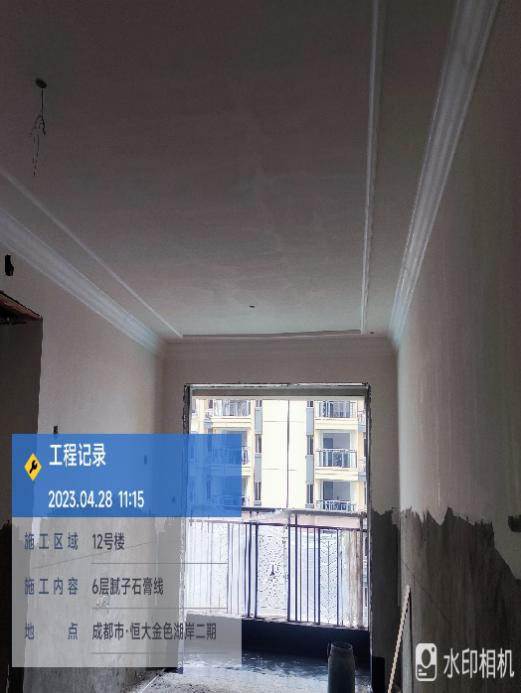

12#楼:石膏线33-16、6层施工完成;涂料第一遍刮白33-26、6层施工完成;吊顶龙骨完成33-15、6层;
13#楼:厨卫及阳台防水已全部完成;室内给排水管安装完成;待厨房铝合金框安装后开始大面积装修作业;
14#楼:厨卫及阳台防水已全部完成;室内给排水管安装完成;待厨房铝合金框安装后开始大面积装修作业;

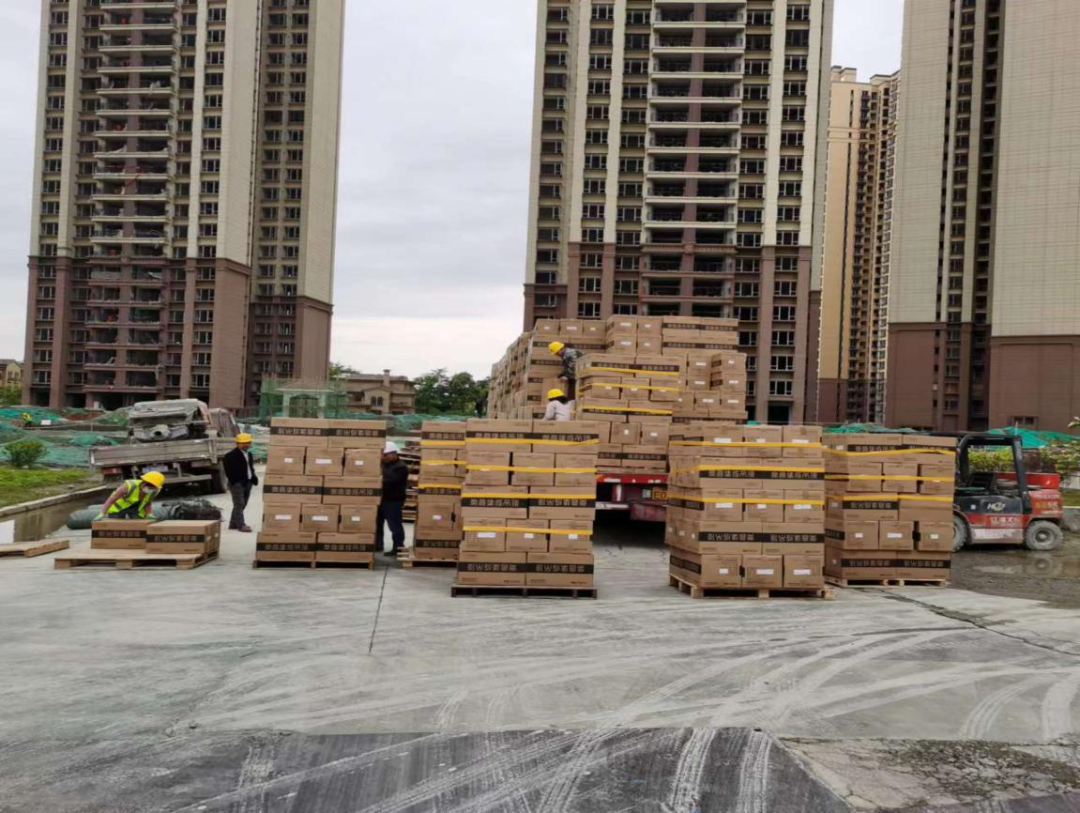

三、材料组织

一标段1#、3~6#、15#、17#楼装修主要施工材料根据现场进度情况有序到货保障,满足施工需求。其中铝扣板吊顶、新风机、窗台石、暖风机等已陆续开始到货;木地板、厨房电器、洁具、灯具已完成付款(将根据现场需要到货);户内门、橱柜、镜柜、浴室柜、淋浴隔断等定制产品已下单生产(预计6月进场安装);1#、3#、4#、6#楼公区防火门框已到货,已开始安装;
二标段7~14#楼墙地砖、电线等材料已付款,已部分到货;消防报警设备、水管、通风阀等乙供材料施工单位也已陆续到货,现场施工有序进行;一标段门窗玻璃、二标段铝合金框已签订采购合同补充协议,正在走付款流程(预计5月下旬开始陆续到货)。

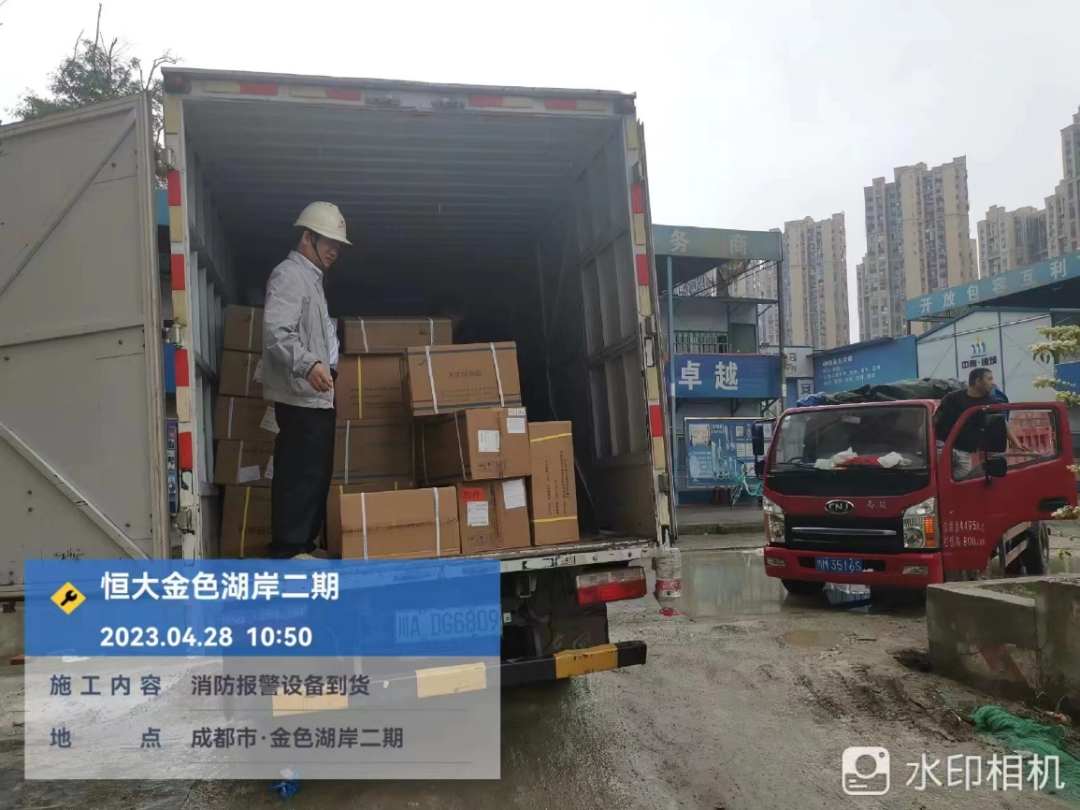

(消防报警设备)

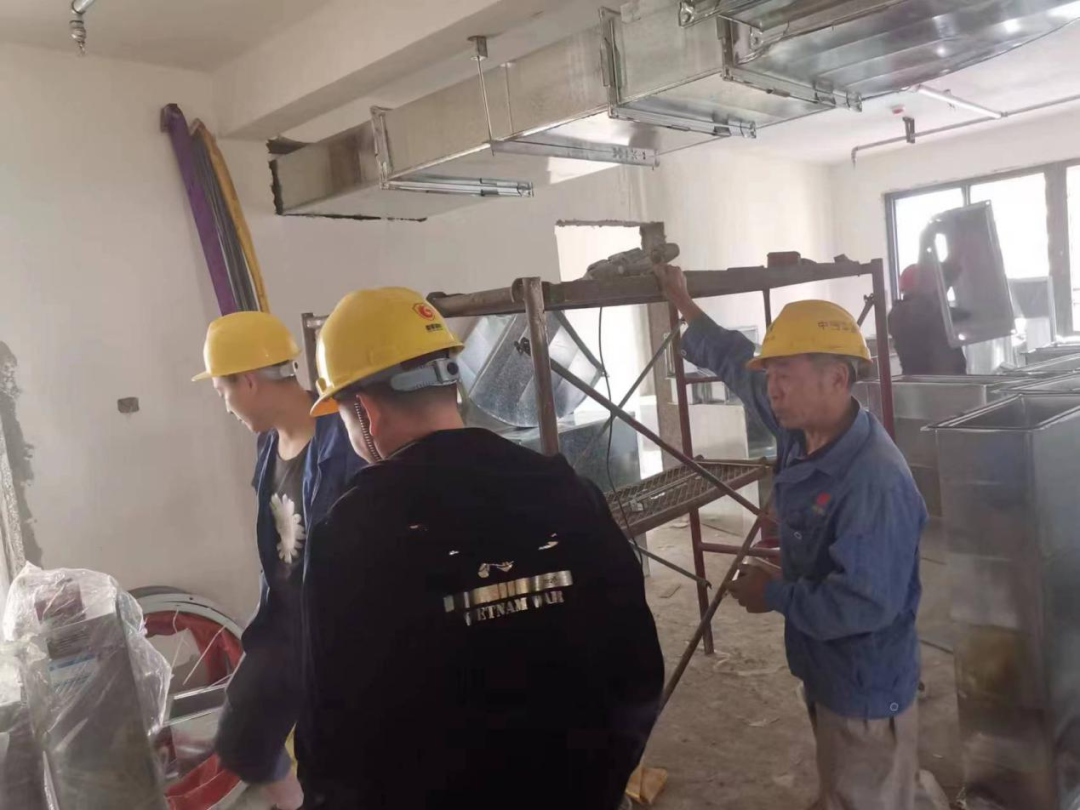

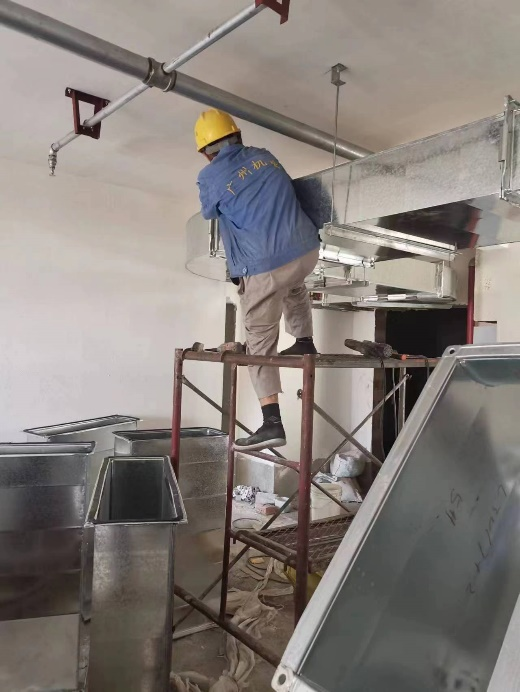

(新风机)
(集成吊顶)
四、半月施工计划
一标段1#、3#、4#、6#楼未来半月主要继续完成剩余客厅和阳台地砖粘贴作业收尾(截至播报当日,4、6号楼已完成)及脚线粘贴、门槛石安装、窗台石安装、防火门框安装,完善室内及公区吊顶封板、腻子,开始公区电梯前室墙地砖粘贴等工作;一标段5#、15#、17#楼未来半月主要施工仍然是厨卫墙地砖粘贴、客厅地砖粘贴、卧室地坪、墙面腻子、木工吊顶等工作;一标段各栋主楼公区消防管网、4#楼室内喷淋系统、通风阀安装已安装完成,未来半月5#室内消防管继续施工;
二标段各楼栋计划继续推进土建问题查验处理及移交;铝合金框采购合同补充协议已签订,预计5月下旬开始材料陆续到货,预计5月底铝合金框部分完成安装后精装修湿作业陆续配合展开;目前7#、8#、9#、10#、11#、12#楼石膏线及腻子阴阳角处理等已大面积施工,其中7#楼已提前开始室内穿线、贴砖等工作。
五、总坪、地下室等配套

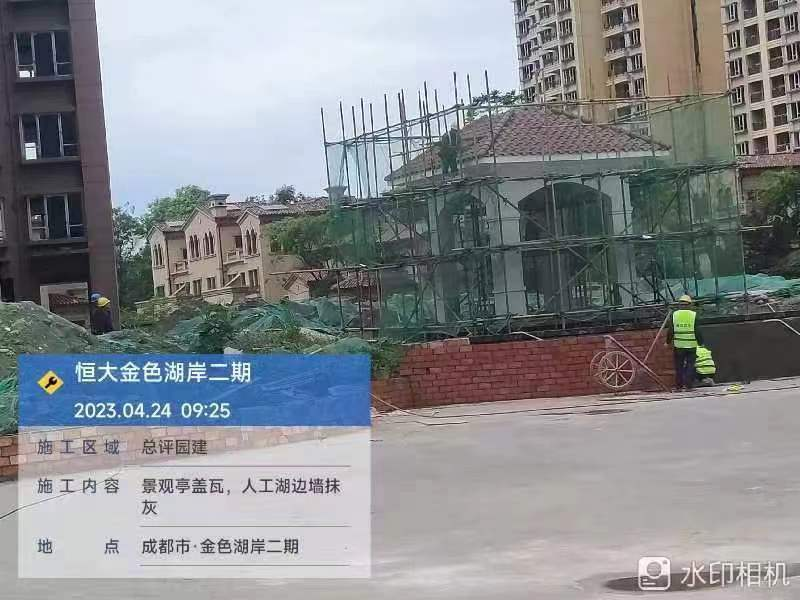

总坪消防道路一标段已完成捡底平整工作,道路基础在进行雨篦子砌筑施工;人工湖防水及保护层已完成;凉亭屋面瓦、腻子已完成;排水管网全面展开施工;
未来半月主要工作为消防道路硬化,总坪排水管网持续施工;
地下室设备房基础、消防、通风、地下室配电安装等工作继续大面积施工。
成都恒大御景二期(金色湖岸二期)项目推进情况一直备受各位购房业主及外界各方关注。近期在温江区政府有关部门的协调推动下,项目历史遗留的工程纠纷问题逐步化小化无,并陆续完成了铝合金、电梯等多家参建单位合同履约谈判,打通了天然气方案拟定等多项堵点难点,持续为项目顺利推进保障赋能。随着施工障碍扫清、建设资金完成拨付以及各项前置工序陆续推进,二标段各楼栋也将于5月下旬至6月间陆续全面进入装修施工阶段。项目整体正在按既定施工计划如期推进。后续将继续通过施工“半月报”、业主代表工地开发日、业主代表微信沟通群发布施工照片等方式,及时传递项目进展信息。各参建单位将始终坚守岗位,奋战一线,用辛勤的汗水加速推进项目工程进度,努力让您与您的新家更近一步。
