在政府专班的指导下,在上饶市国有资产发展集团有限公司的支持下,保交楼各项工作稳步有序推进,施工建设正如火如荼的进行中。随着1.37亿纾困资金到账,保交楼资金基础得到了坚实保障。国发、恒大、中铁定期召开三方会议,共同推动进度计划有效落实。在力争进度的同时,项目公司严格对施工质量进行监督,品质与进度两手抓、两手硬。目前所有栋楼已全部封顶,现场施工人数按计划增加,现已突破350人。

国发、恒大、中铁三方座谈会

下面带着各位朋友观看我们日新月异的家园。

1#工程进度

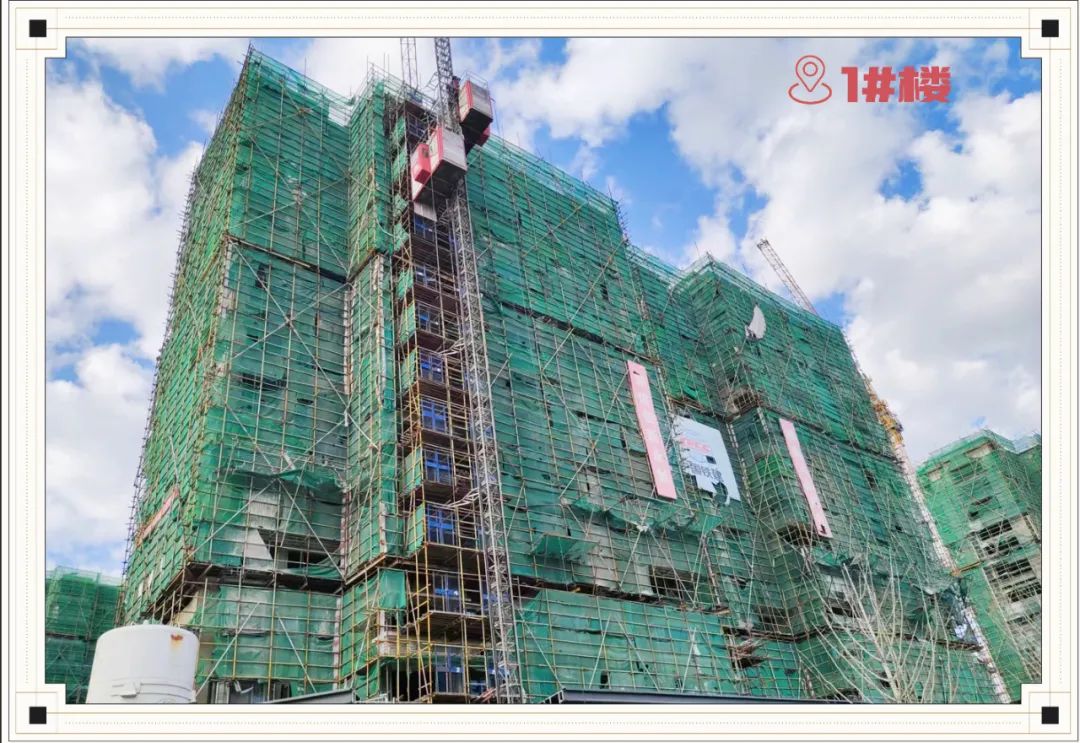

1#楼主体已封顶、屋面花架施工完成、砌筑完成1-15层、填补粉刷水电线槽。

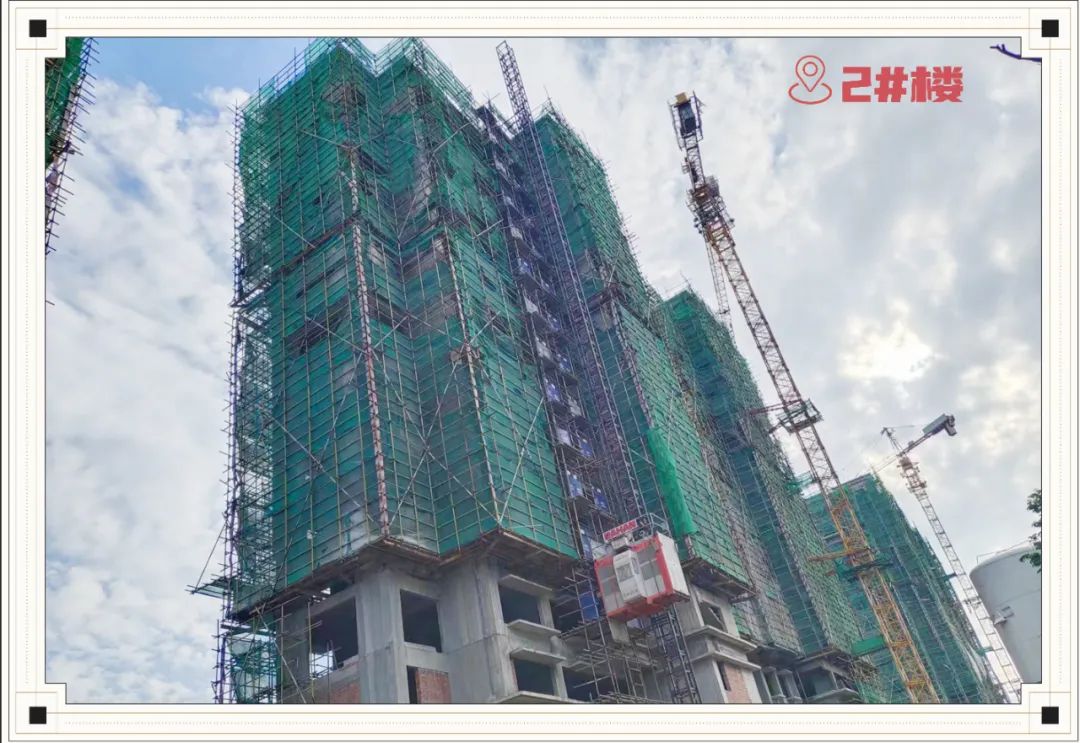

2#工程进度

2#楼主体已封顶、屋面花架施工完成、砌筑完成1至4层。

3#工程进度

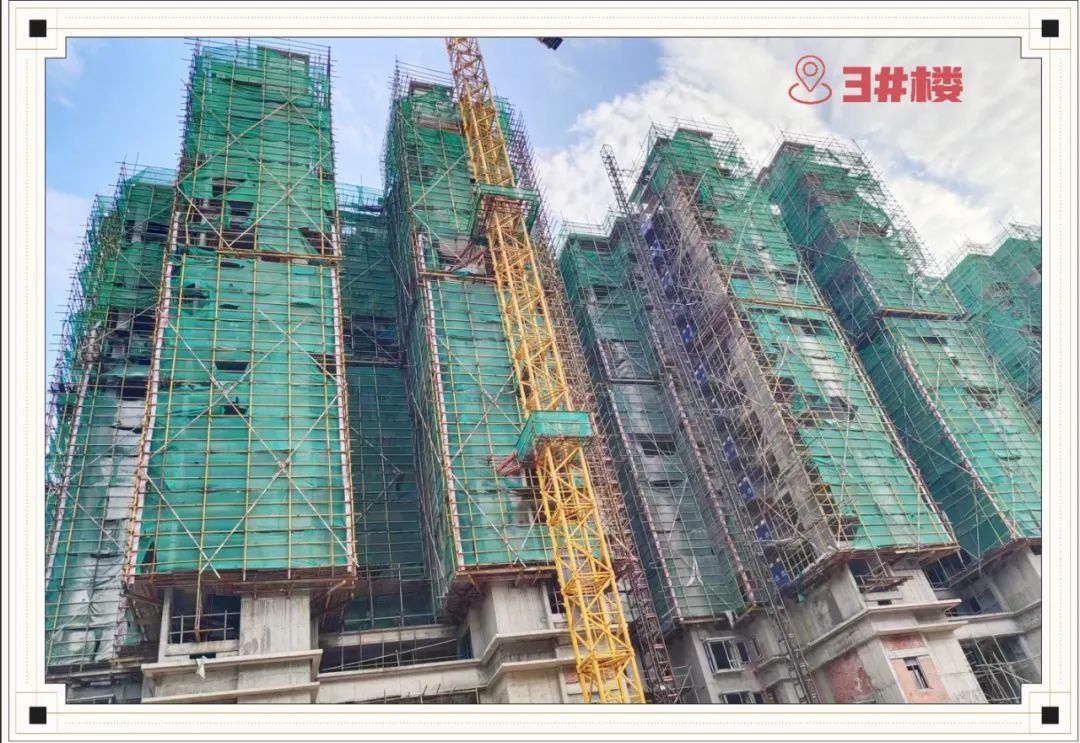

3#楼主体已封顶、屋面花架施工完成、砌筑完成1至4层。

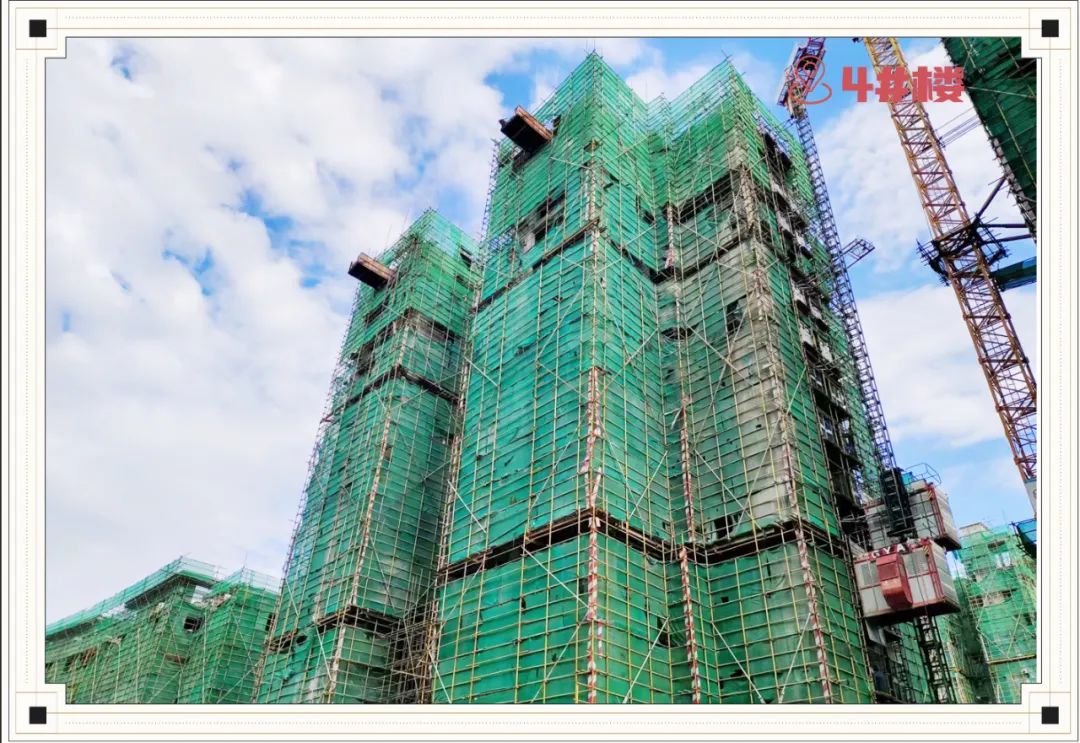

4#工程进度

4#楼主体已封顶、砌筑完成第3层。

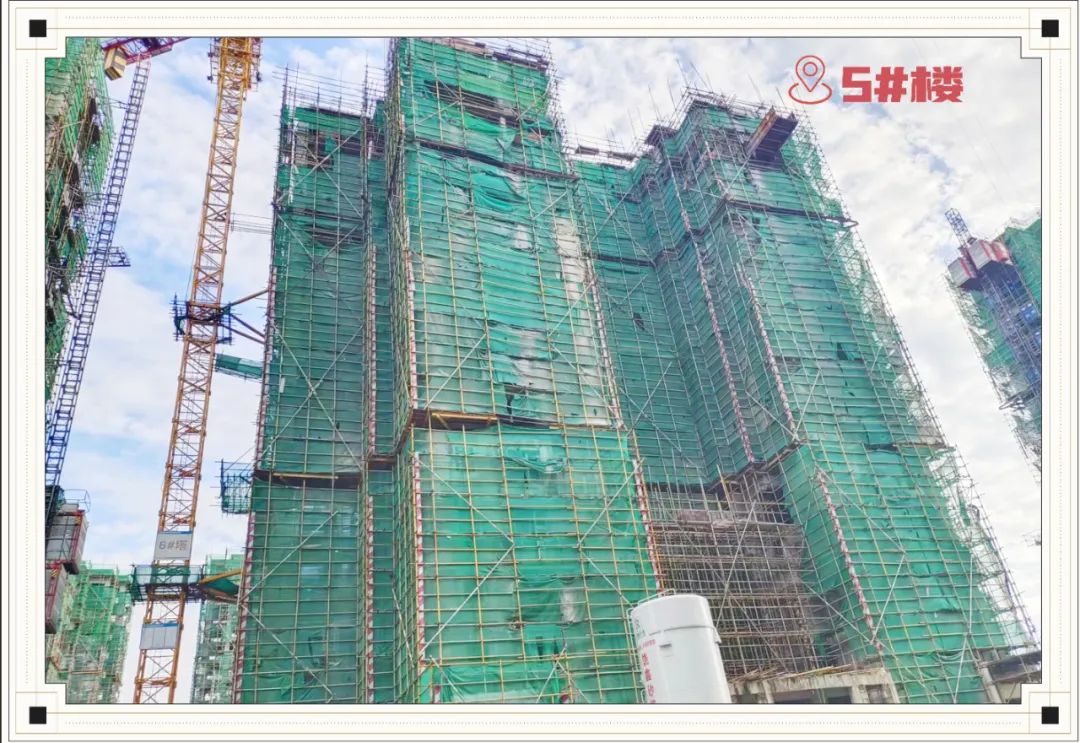

5#工程进度

5#楼主体已封顶、砌筑完成1至5层。

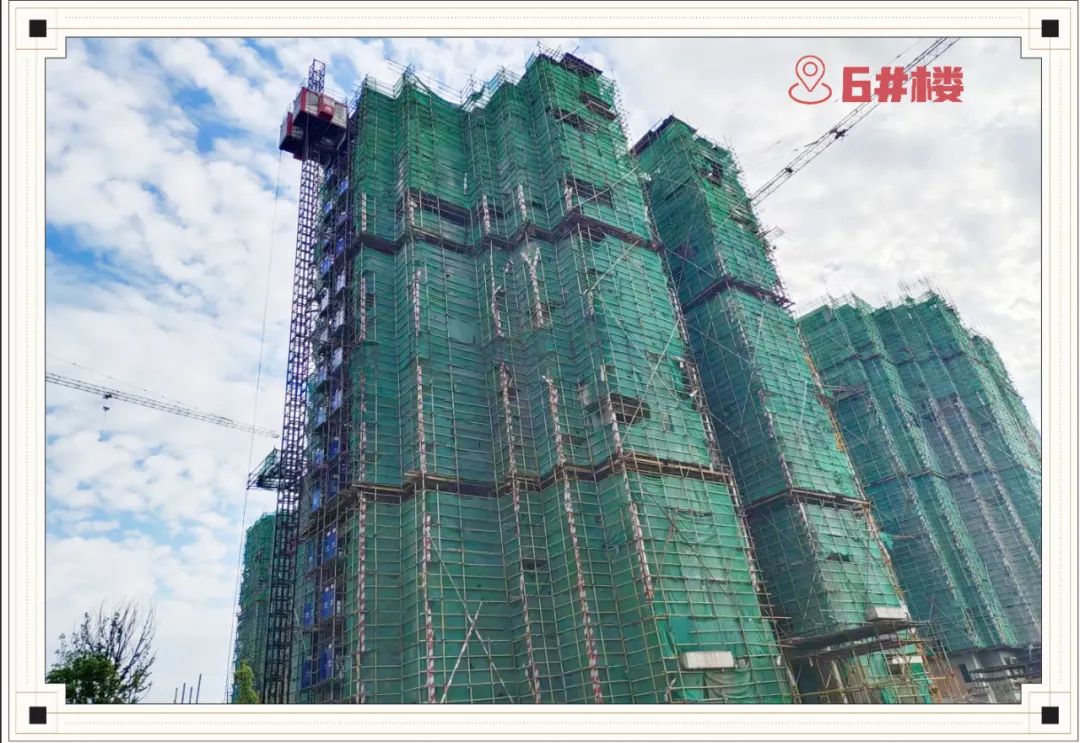

6#工程进度

6#楼主体已封顶、屋面花架施工完成。

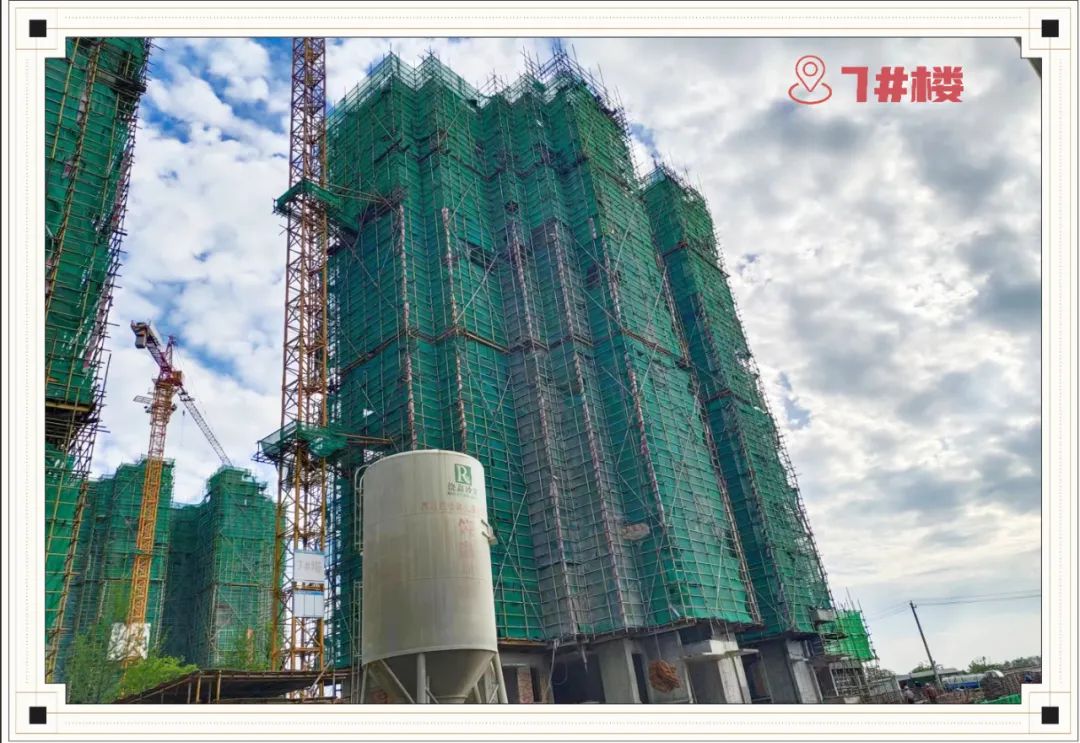

7#工程进度

7#楼主体已封顶、砌筑完成第1层。

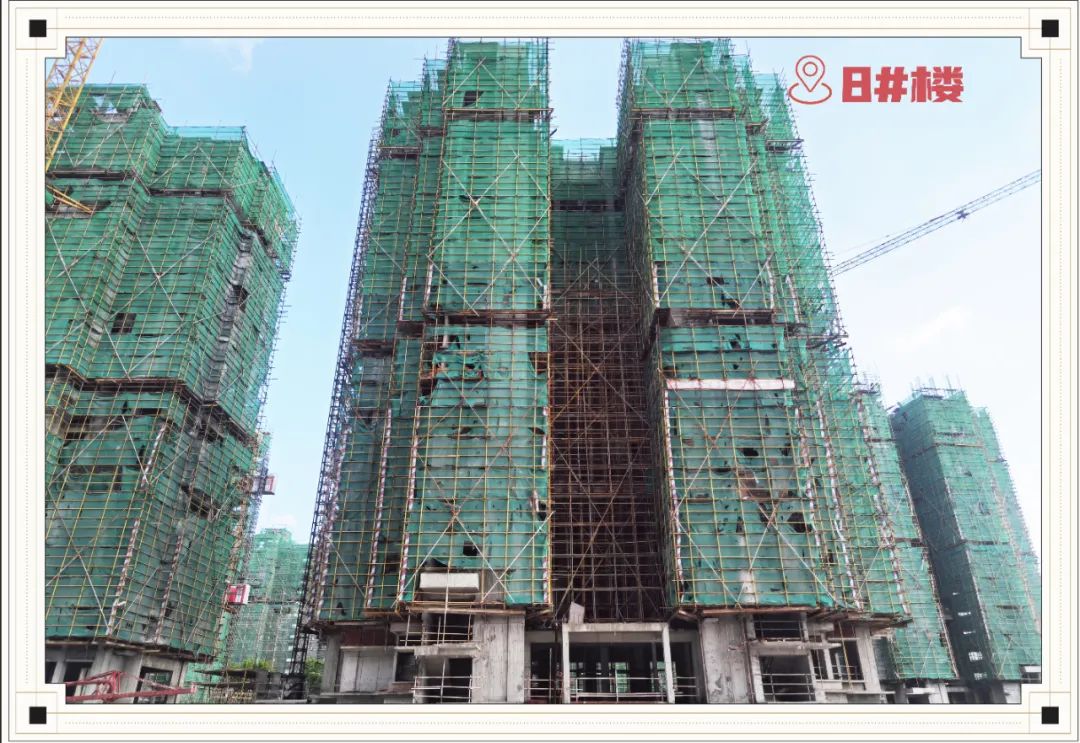

8#工程进度

8#楼主体已封顶、屋面花架施工完成、砌筑完成3至7层。

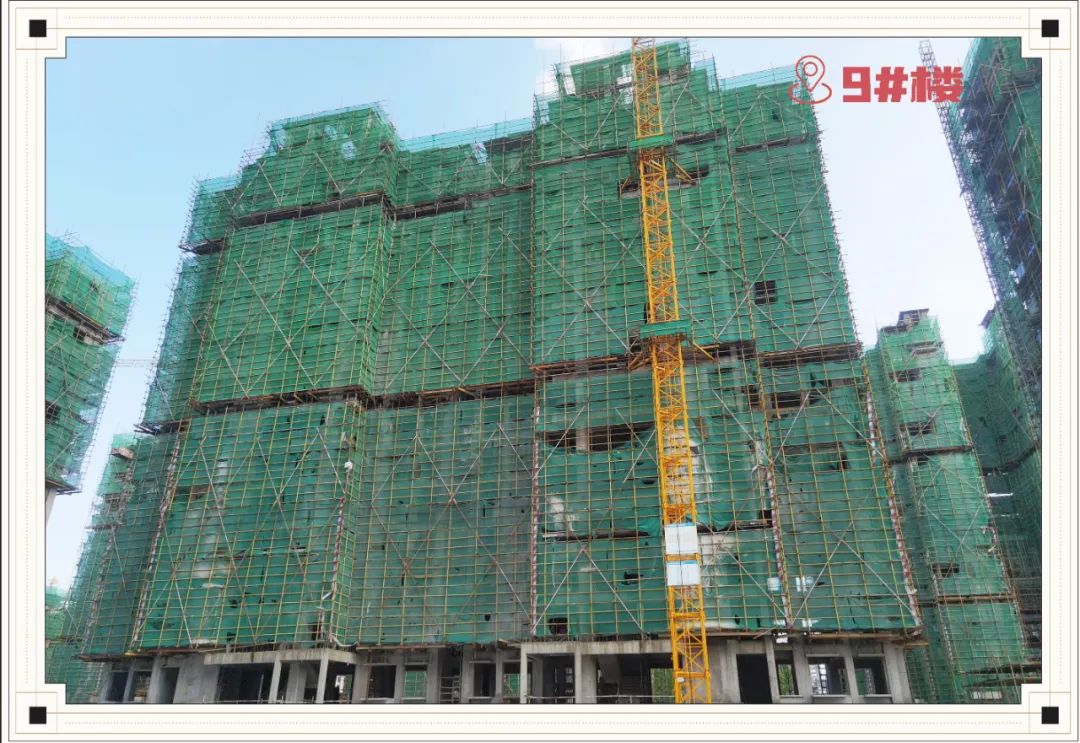

9#工程进度

9#楼主体已封顶、屋面花架施工完成、砌筑完成第15层。

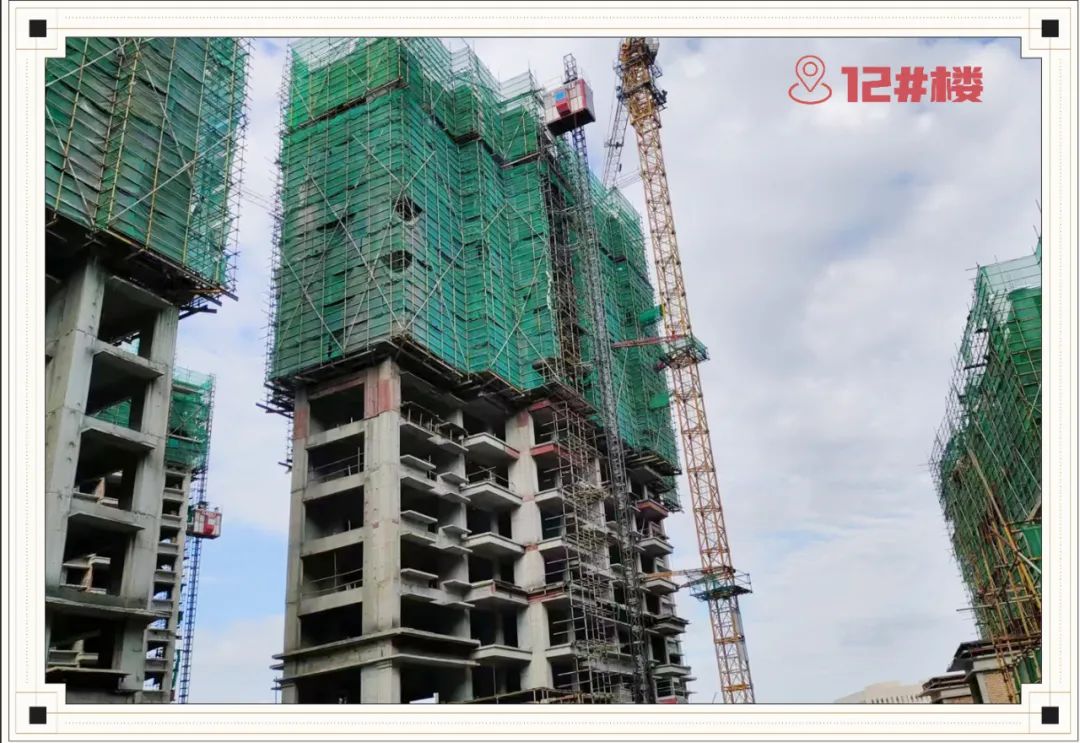

10-12#工程进度




10#楼、11#楼、12#楼主体已封顶。

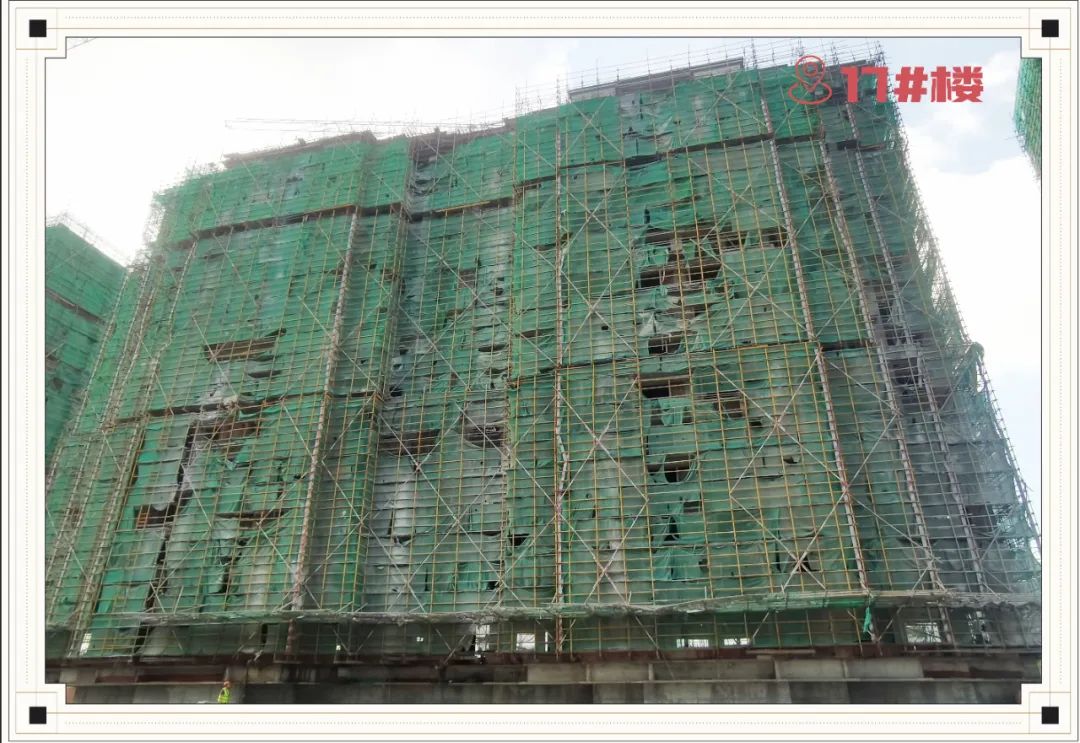

13#楼工程进度

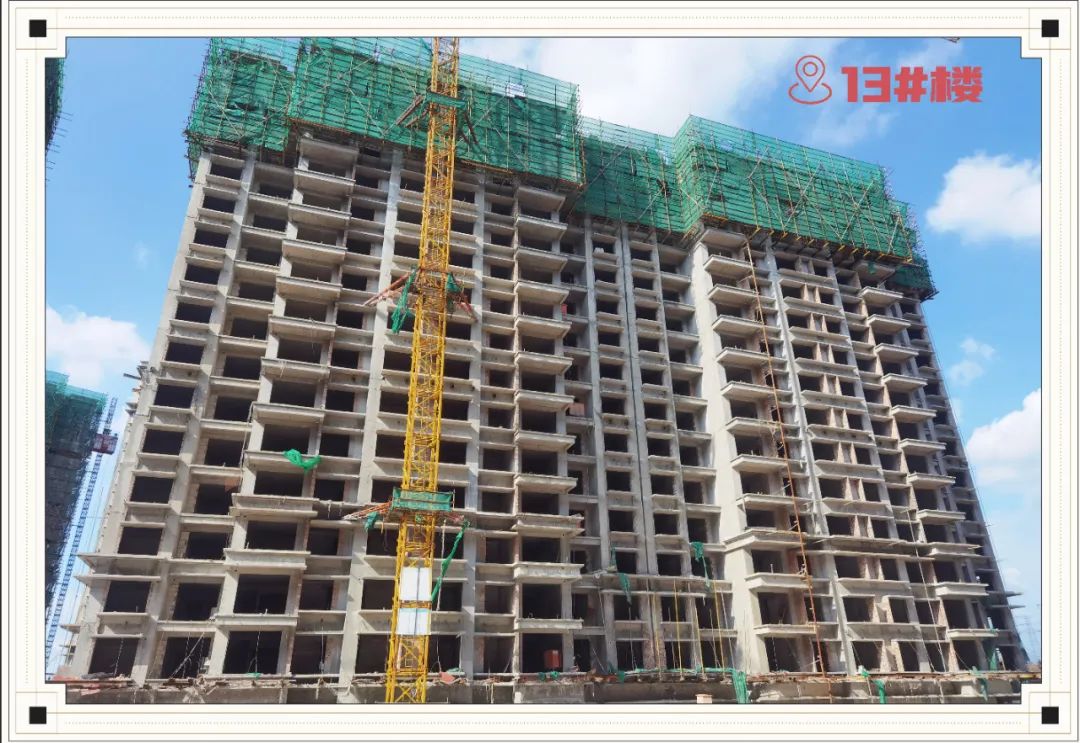

13#楼主体已封顶、屋面花架施工完成、砌筑完成1至15层、水电定位完成。

14#楼工程进度

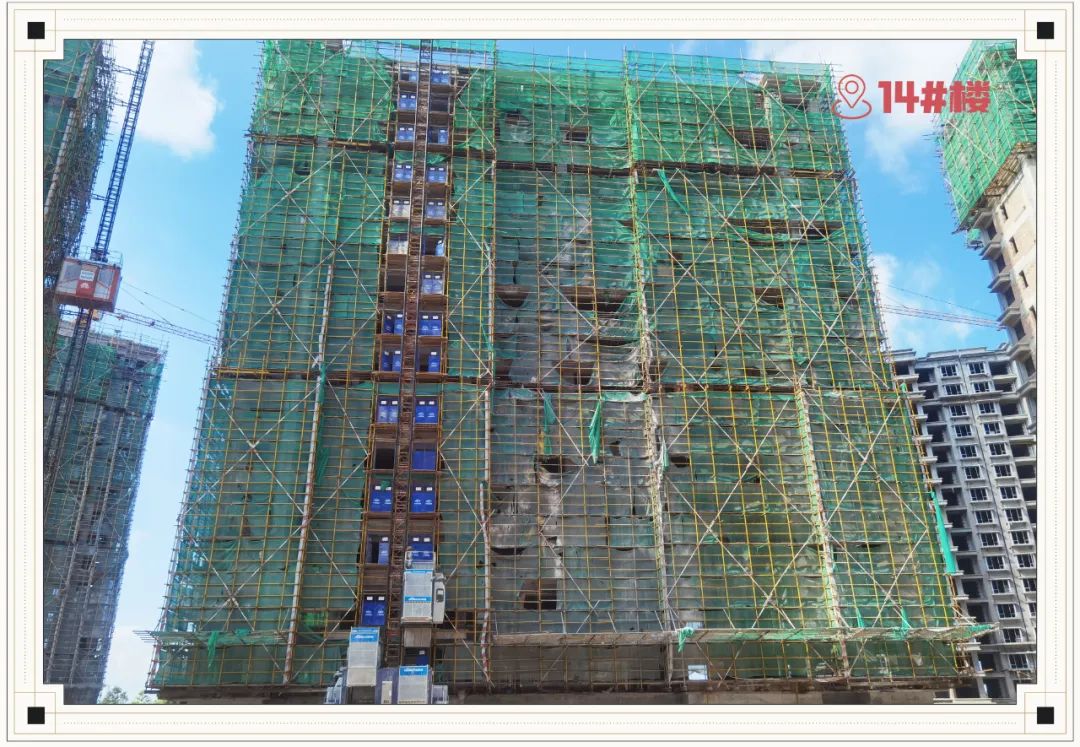

14#楼主体已封顶、屋面花架施工完成。

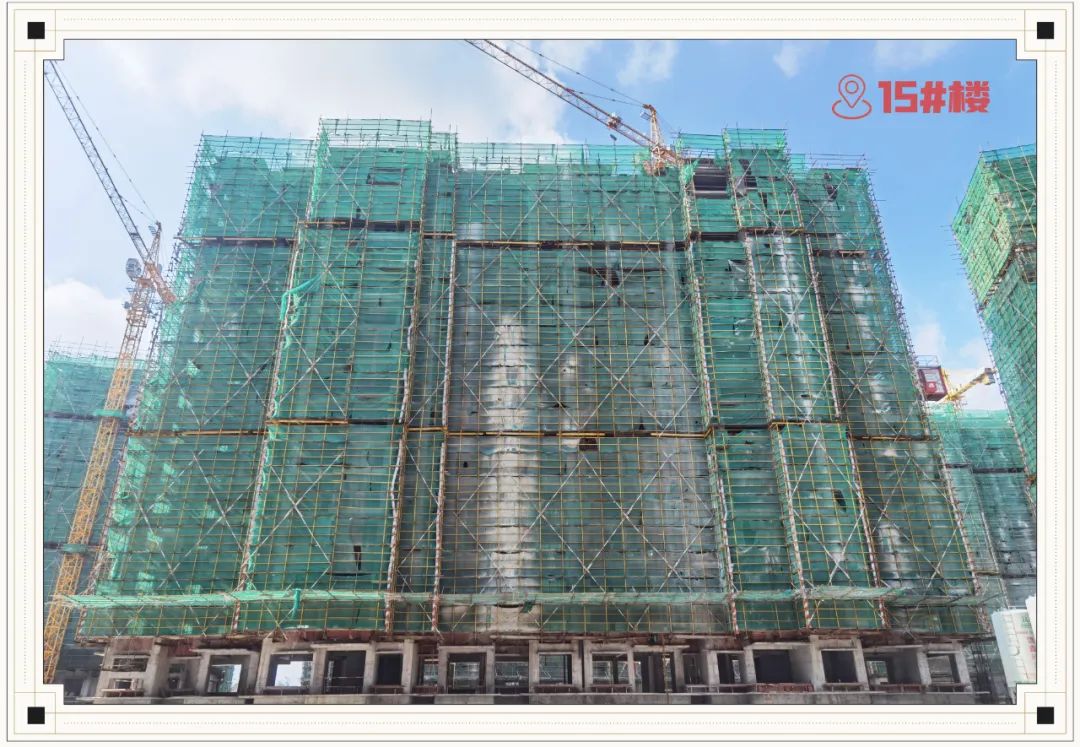

15#楼工程进度

15#楼主体已封顶,屋面花架正在施工、地下室砌筑完成。

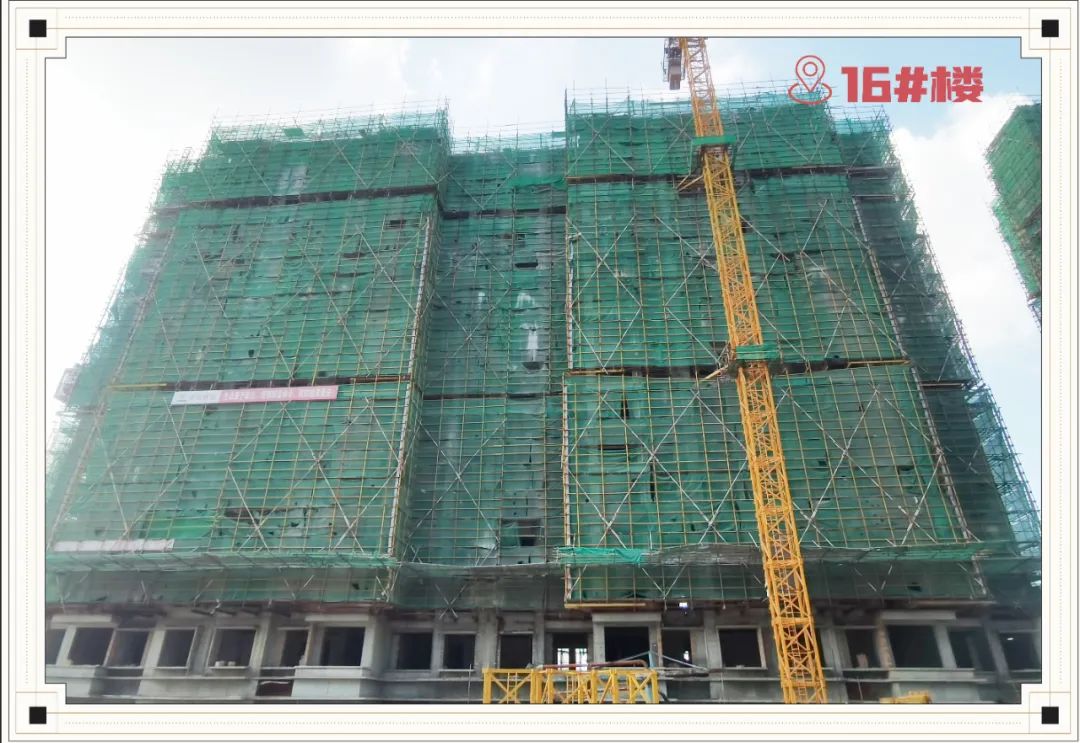

16#楼工程进度

16#楼主体已封顶、砌筑完成1至15层、地下室砌筑完成。

17#楼工程进度

17#楼主体已封顶、屋面花架正在施工、砌筑完成1至11层

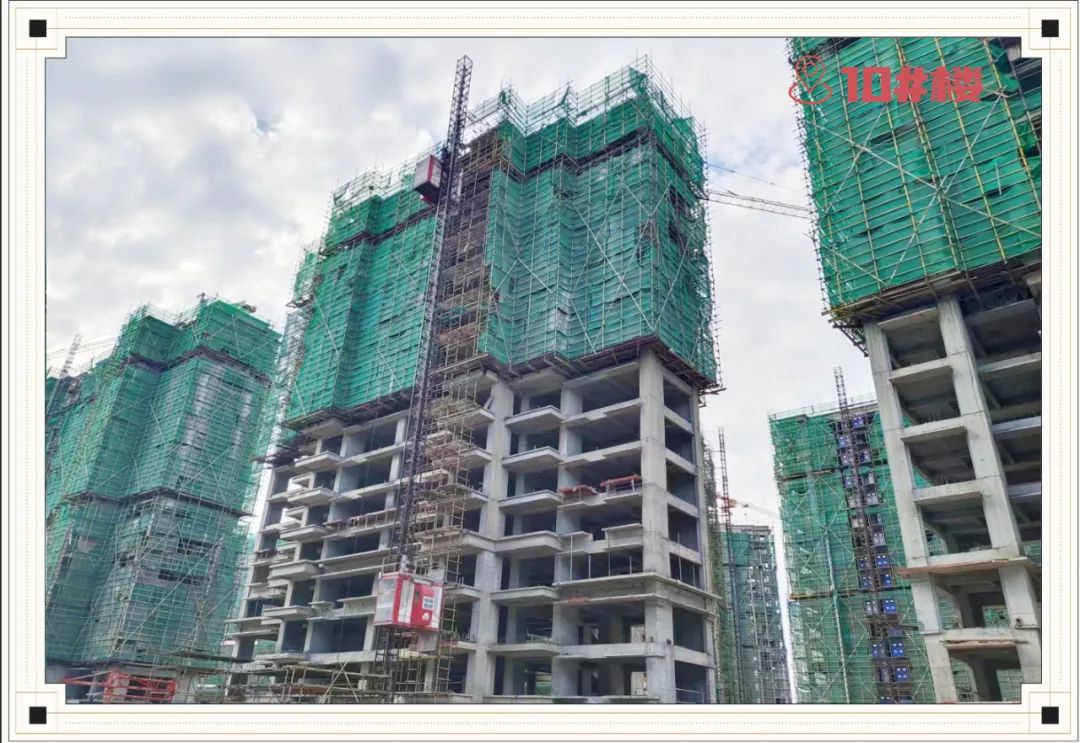

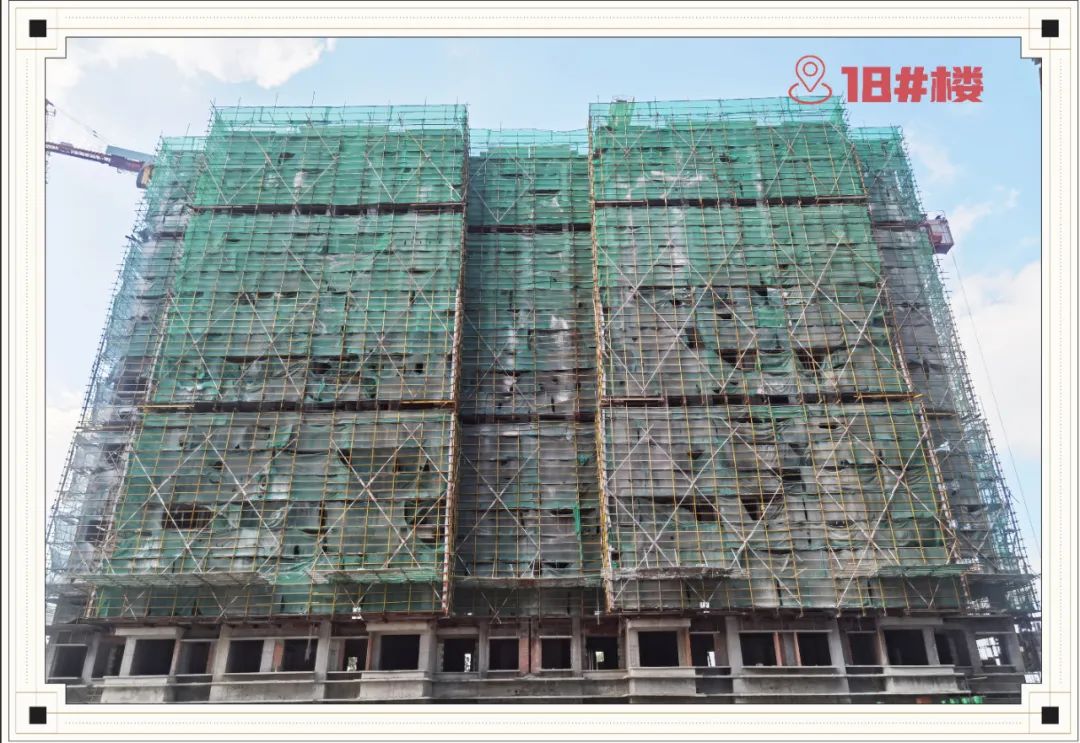

18#楼工程进度

18#楼主体已封顶,屋面花架施工完成、砌筑完成1至13层。

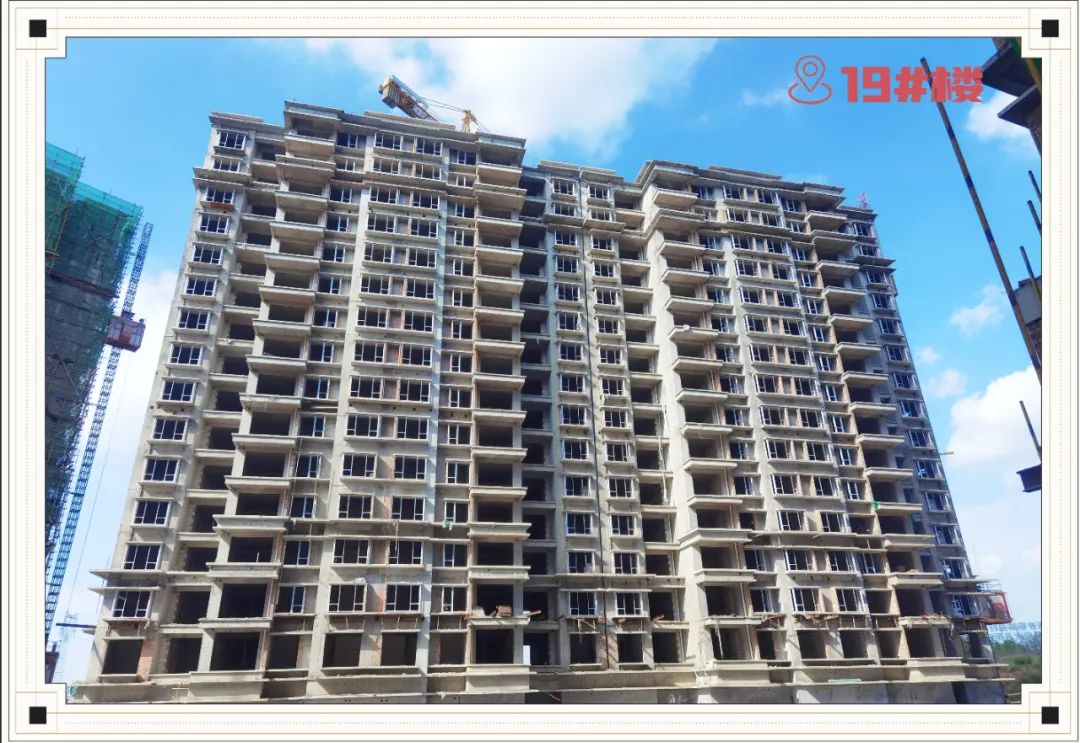

19#楼工程进度

19#楼主体已封顶,屋面花架施工完成、砌筑完成1至15层,水电开槽预埋100%完成、铝合金窗框已99%安装完成

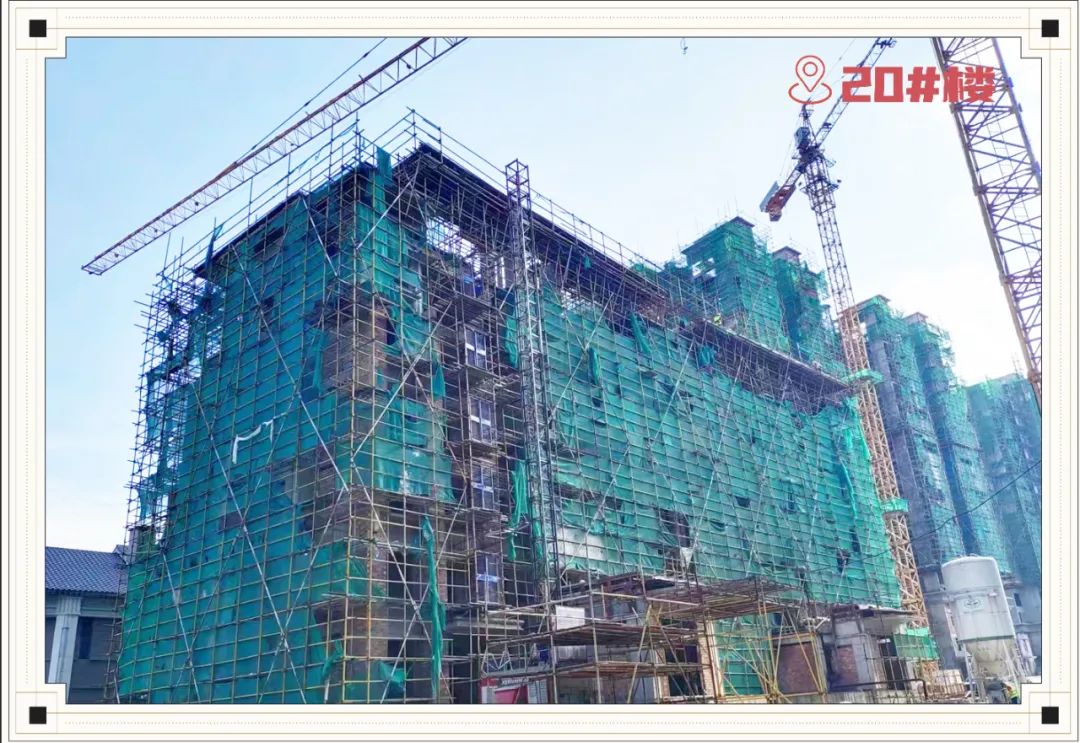

20#楼工程进度

      20#楼主体已封顶、屋面花架正在施工、砌筑完成1至6层。

21#楼工程进度

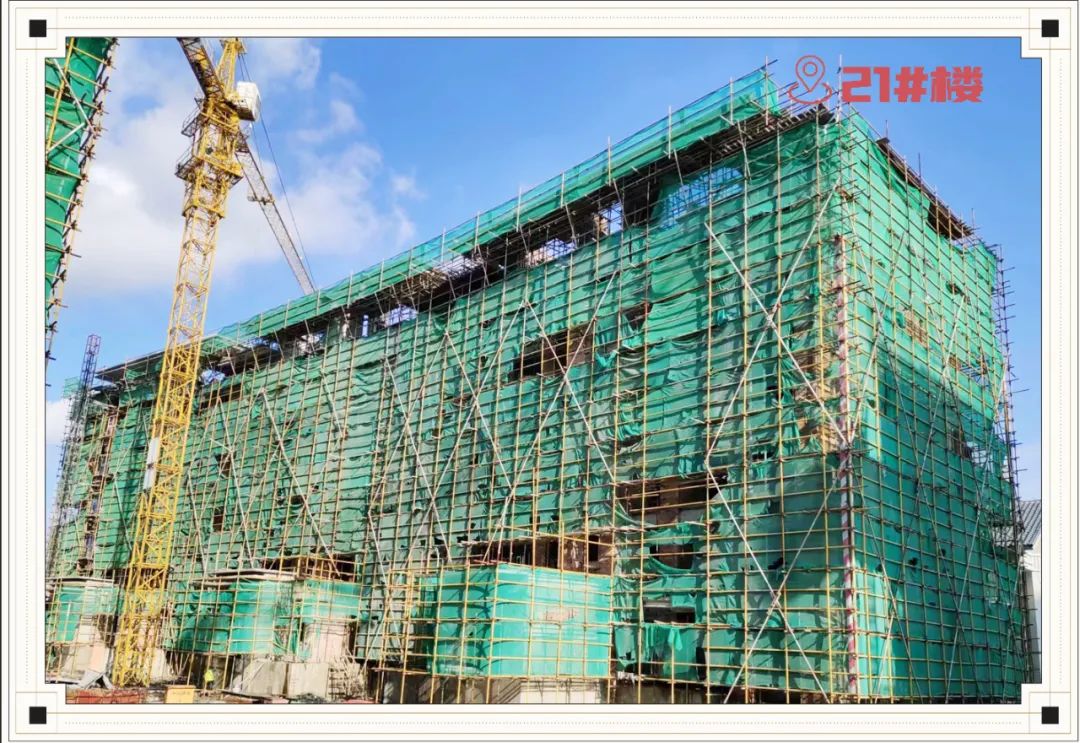

     21#楼主体已封顶、屋面花架正在施工、砌筑完成1至6层,1-6层100%完成水电开槽预埋,铝合金窗框已100%安装完成、外墙粉刷完成4层

22#楼工程进度

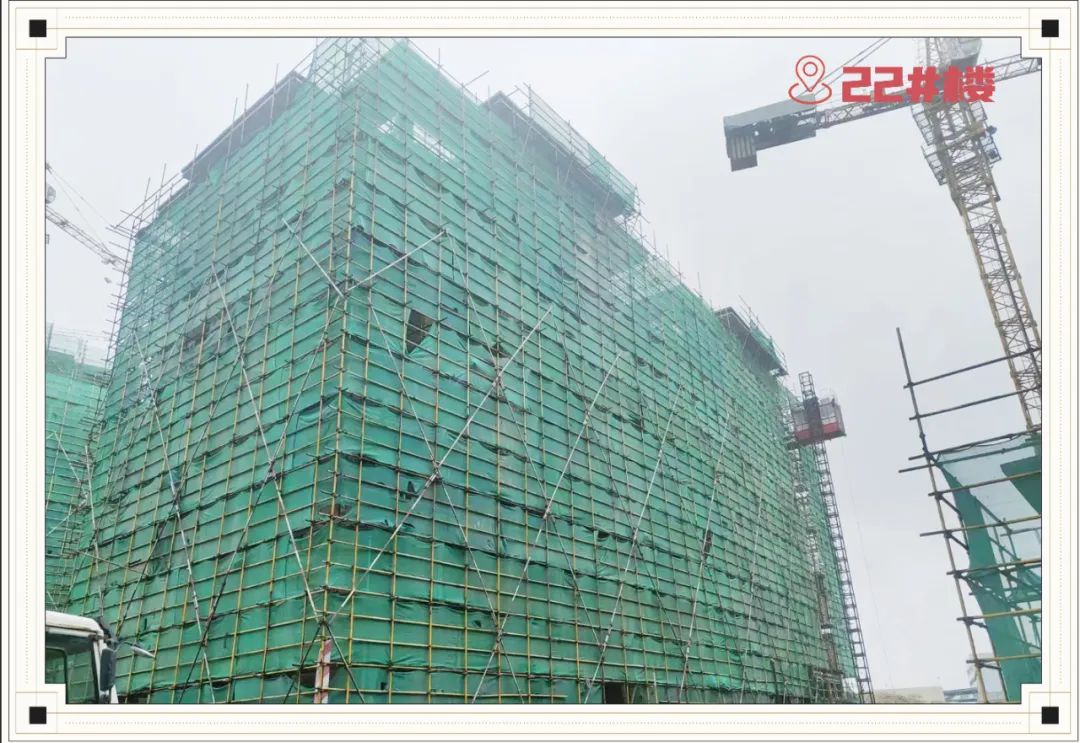

     22#楼主体已封顶、屋面花架施工完成、砌筑100%完成至7层、3-5层水电疏通线管100%完成、铝合金窗框100%安装完成、外墙粉刷完成4层。

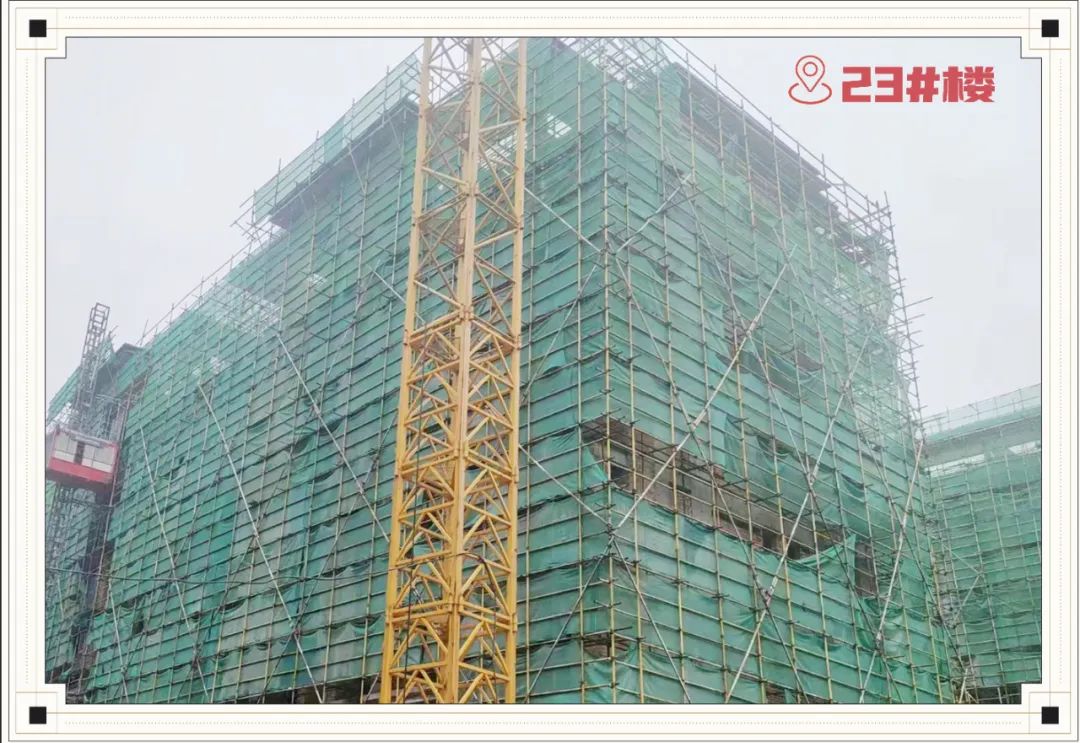

23#楼工程进度

     23#楼主体已封顶、屋面花架施工完成、砌筑完成1至7层。

24#楼工程进度

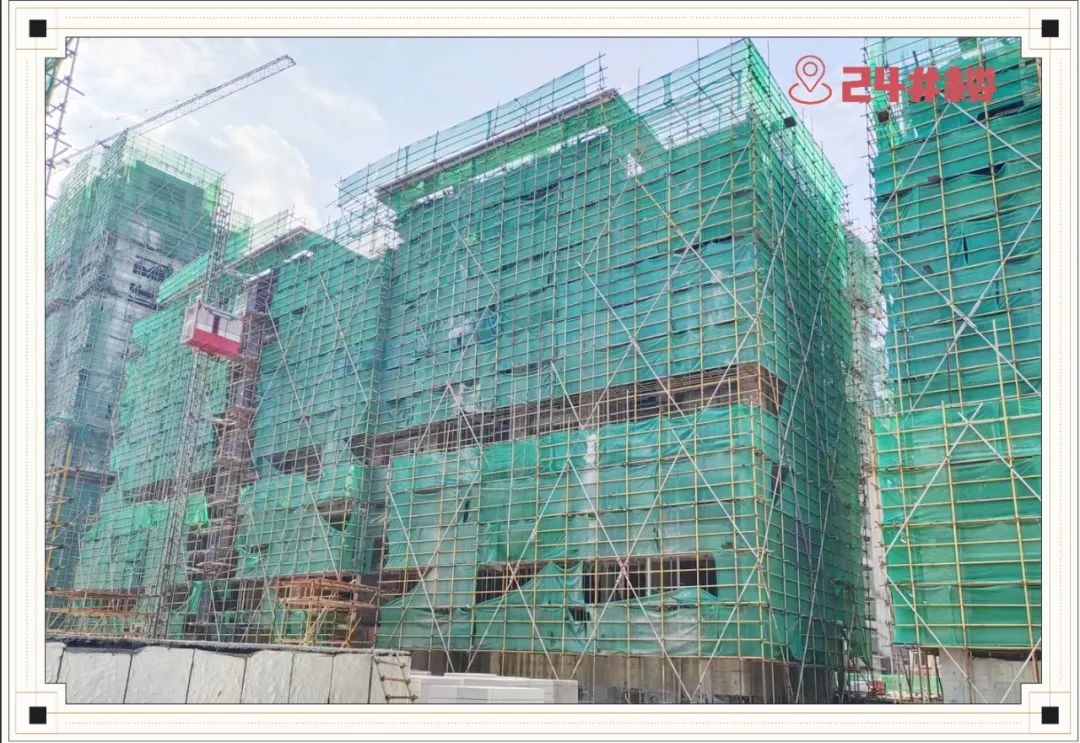

     24#楼主体已封顶、屋面花架施工完成、砌筑完成1至7层。

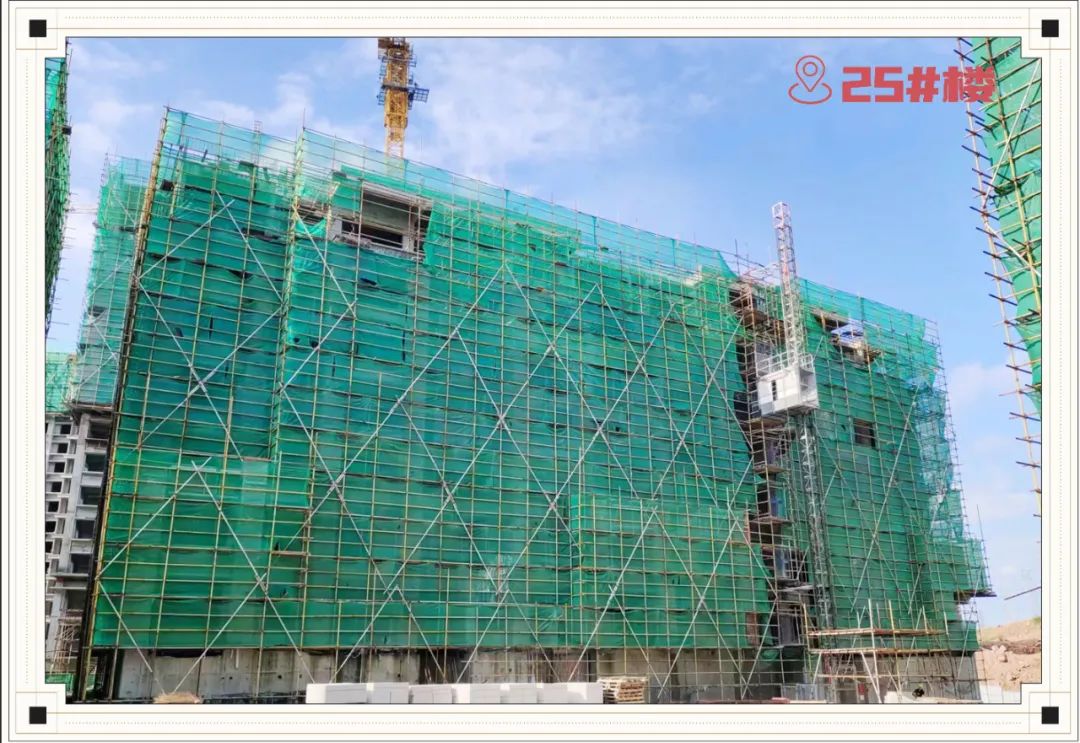

25#楼工程进度

     25#楼主体已封顶、砌筑完成1至7层。
