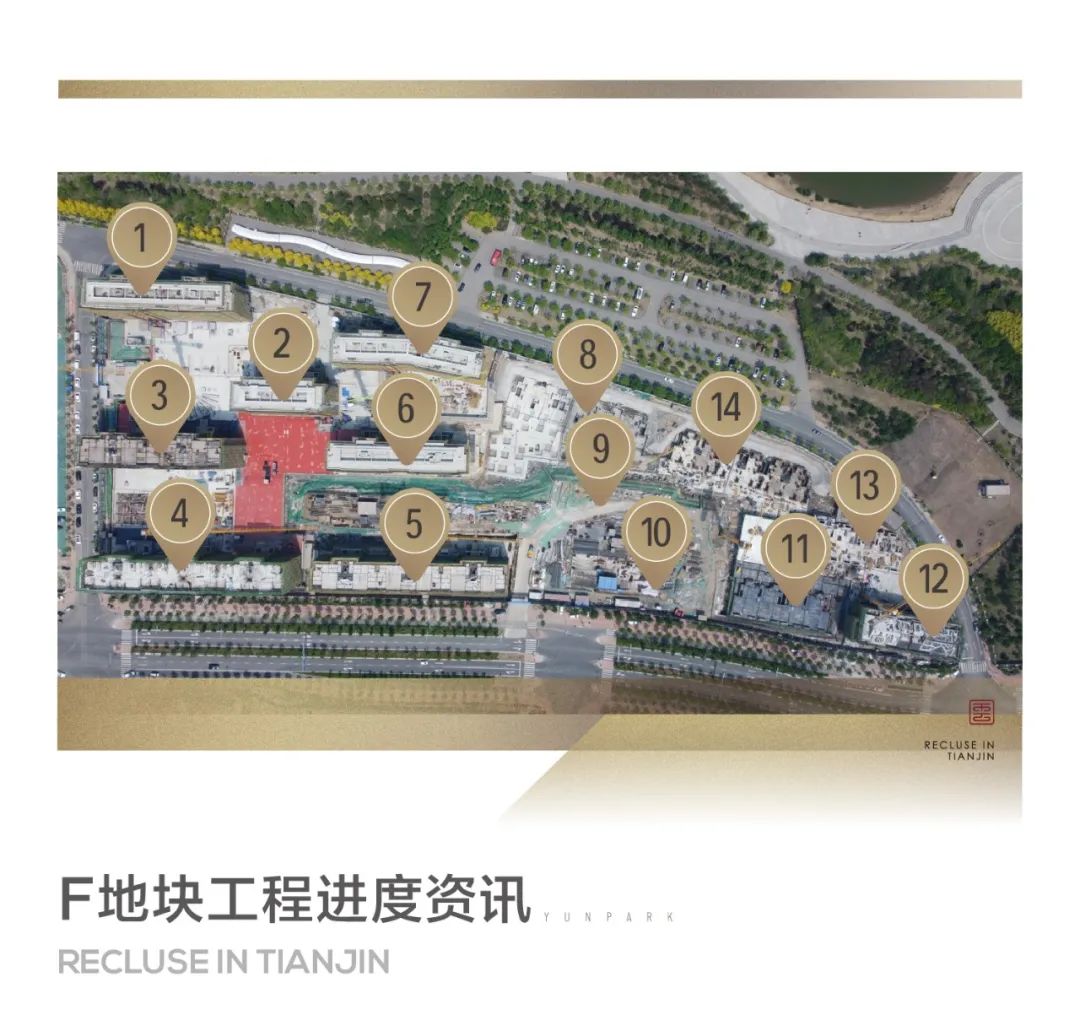

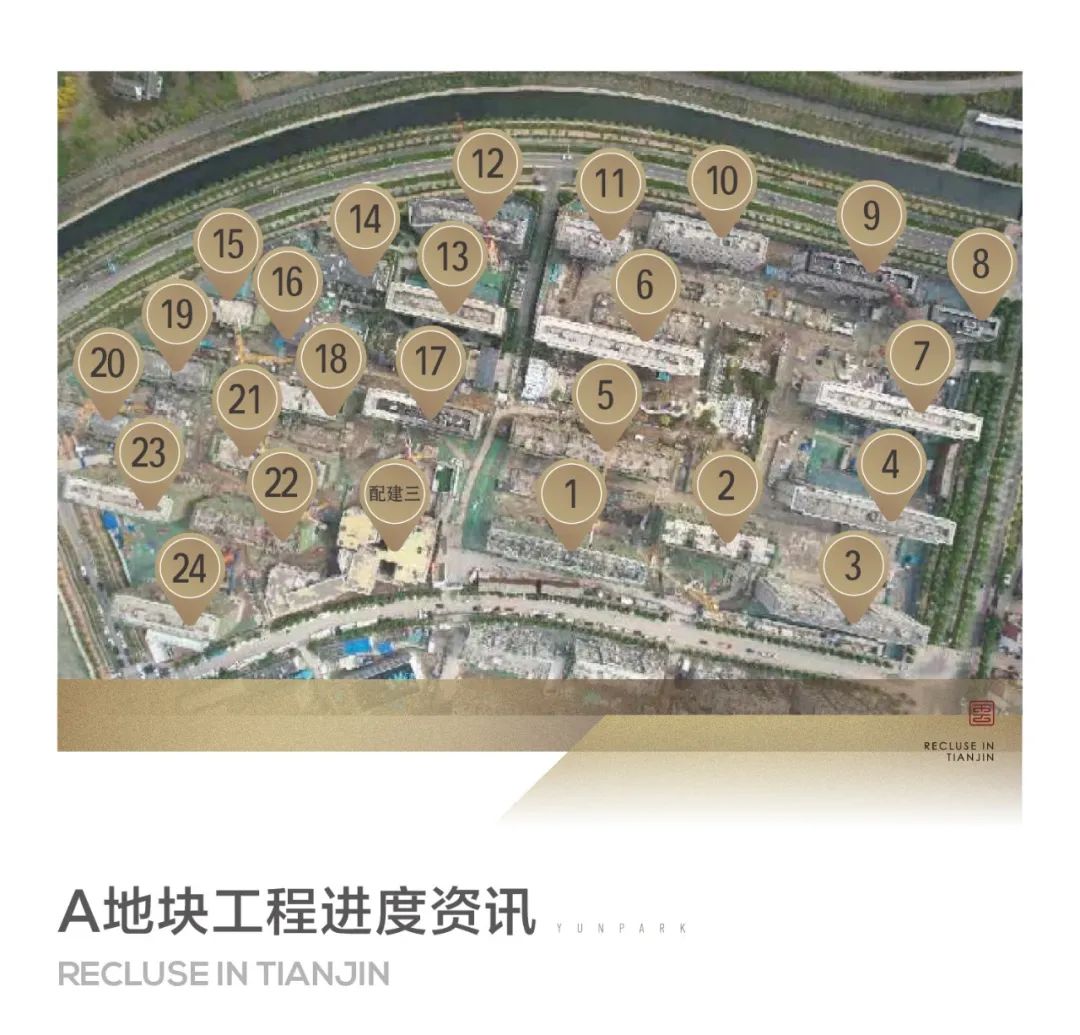

1号楼:封顶完成,楼层清理 2号楼:八层墙柱钢筋绑扎 3号楼:楼层清理准备移交精装 4号楼:楼层清理准备移交精装 5号楼:八层顶板钢筋绑扎 6号楼:五层二次结构完成 7号楼:楼层清理准备移交精装 8号楼:楼层清理准备移交精装 9号楼:楼层清理准备移交精装 10号楼:楼层清理准备移交精装 11号楼:楼层清理准备移交精装 12号楼:除精装工程外全部施工完成 13号楼:除精装工程外全部施工完成 14号楼:外檐完成,二层抹灰施工 15号楼:四层砌筑施工 16号楼:外檐完成,首层抹灰施工 17号楼:五层砌筑施工 18号楼:主体封顶楼层清理 19号楼:三层砌筑施工 20号楼:二层砌筑施工 21号楼:斜屋面钢筋绑扎 22号楼:八层顶板钢筋绑扎 23号楼:三层砌筑施工 24号楼:封顶完成,楼层清理 配建三:主体封顶,二次结构完成90%,门窗附框安装

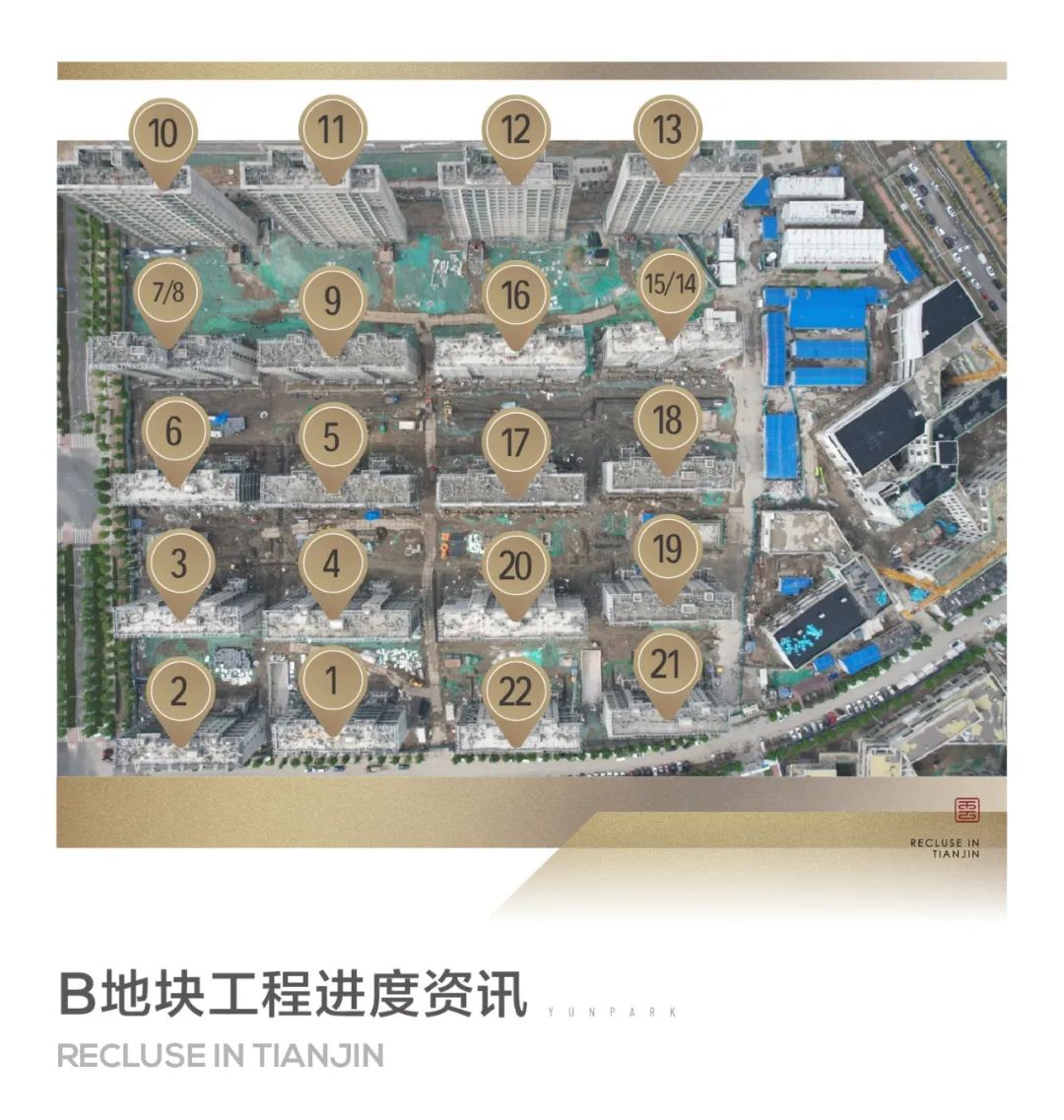

1-22号楼主体结构施工完成,二次结构施工完成,室内石膏、抹灰施工完成,回填土全部完成,窗户附框安装完成 1-3号楼、6号楼、14号楼、15-16号楼主框安装完成,洋房幕墙龙骨完成,小高幕墙龙骨完成90%,洋房外墙保温完成70%
1号楼:二次结构三层砌筑施工 2号楼:主体结构施工完成,二层植筋完成 3号楼:八层顶板、梁钢筋施工完成 4号楼:八层墙柱钢筋施工完成 5号楼:五层顶板、梁钢筋施工 6号楼:二次结构五层砌筑施工 7号楼:二次结构四层砌筑施工 8号楼:基础底板钢筋施工 9号楼:桩基完成 10号楼:桩基完成 11号楼:地下夹层顶板模板施工 12号楼:屋面瓦施工 13号楼:夹层混凝土浇筑完成 14号楼:地下一层墙柱模板施工

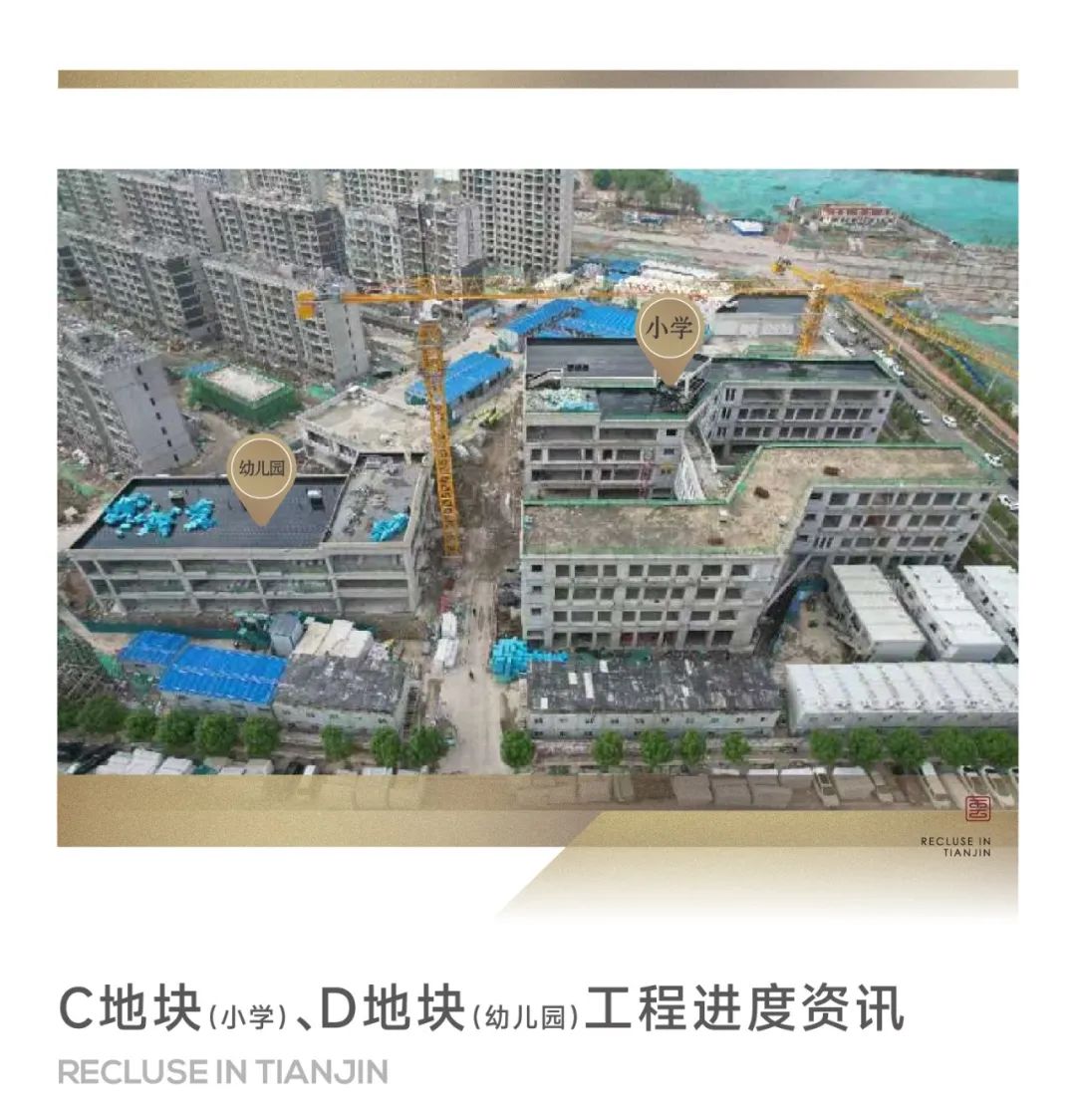

小学幼儿园主体结构完成,回填土完成,二次结构完成80%
