在“房住不炒”的主旋律下,房地价差逐年缩小,地产进入“微利时代”,对成本管理也提出了更高要求:一方面要“节流”,实施“拧水行动”;一方面要“开源”,使项目利润最大化。

代建作为服务业,助客户勇攀高峰是我们的目标。绿城管理依托多年行业经验和知识体系,形成了一套以委托方价值实现为主要目标的全员、全过程、全成本的管理机制。

房地产成本问题_场地规划设计成本优化:房地产开发商必读_房地产成本怎么控制

总结十余年代建成本管理经验,沉淀出一套庞大的知识体系和底线标准,让成本管理“少走弯路”。

场地规划设计成本优化:房地产开发商必读_房地产成本问题_房地产成本怎么控制

△绿城管理成本制度体系

场地规划设计成本优化:房地产开发商必读_房地产成本问题_房地产成本怎么控制

围绕“前台做赢、中台做强、后台做精”的组织理念,绿城管理的成本系统也建立了三级管控体系,围绕目标分工协同。

场地规划设计成本优化:房地产开发商必读_房地产成本问题_房地产成本怎么控制

值得一提的是,不论在哪一级,绿城管理的成本管理从来不是单一岗位的职责,而是与设计、工程、营销等职能系统打破壁垒,围绕项目总体经营目标,进行的跨专业联动。

房地产成本问题_场地规划设计成本优化:房地产开发商必读_房地产成本怎么控制

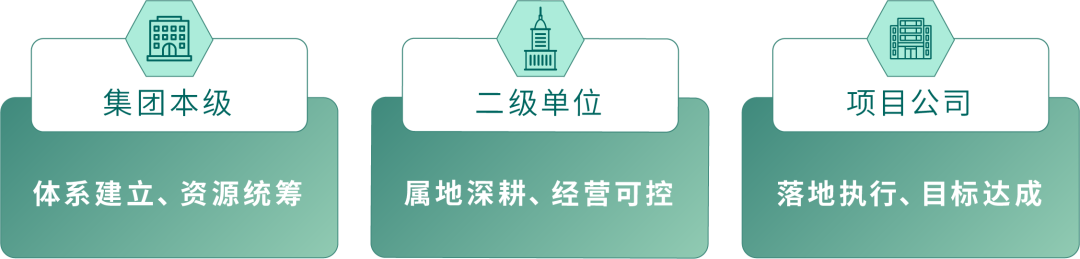

△全过程、全要素、全体系化的成本控制

房地产成本怎么控制_场地规划设计成本优化:房地产开发商必读_房地产成本问题

具体到每一个项目,绿城管理将成本管理贯穿于项目的全周期,前置策划、动态跟踪,在各阶段确保管控动作落实到位场地规划设计成本优化:房地产开发商必读,以保障经营达成。

房地产成本问题_房地产成本怎么控制_场地规划设计成本优化:房地产开发商必读

01投拓阶段

绿城管理认为,随意变更事关经营的关键数据,是不专业的表现。因此在投拓时,更强调成本测算的准确性、合理性。避免出现投拓时许诺低成本、高利润,实际操盘时则找理由、做加法,无法满足委托方预期。

房地产成本怎么控制_房地产成本问题_场地规划设计成本优化:房地产开发商必读

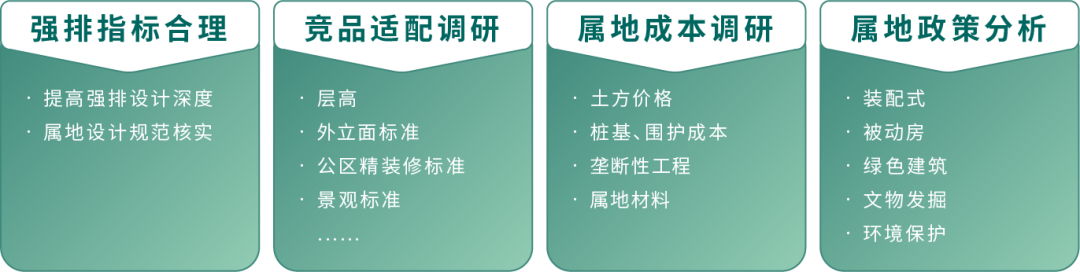

△投拓阶段成本测算需深度调研的因素

02定位阶段

在项目定位阶段,绿城管理会前置调研当地购房者的关注敏感点,根据客户敏感点,突出成本合理精准分配与投放。

案例 某三四线项目产品客敏点分析

场地规划设计成本优化:房地产开发商必读_房地产成本怎么控制_房地产成本问题

03设计阶段

► 限额设计,精准把控成本

在给设计单位的任务书中,明确成本控制和限额设计要求,已经成为绿城管理的一项标准动作,有助于在后续执行中精准把控成本。

房地产成本怎么控制_场地规划设计成本优化:房地产开发商必读_房地产成本问题

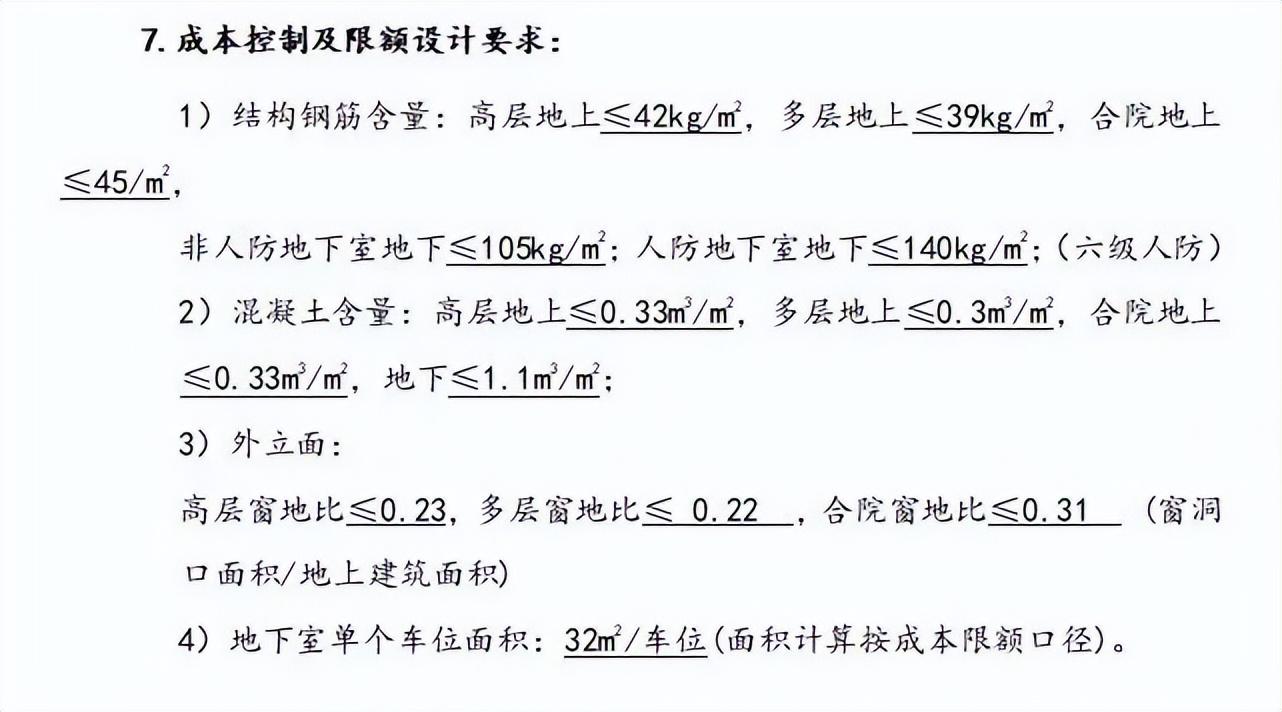

△采用绿城管理标准模版制作的设计任务书(部分)

► 货值挖潜,追求效益最大化

利润是一把“剪刀差”。除了节约成本,尽可能提升项目货值也是为客户创造价值的重要手段。绿城管理通过设计优化,提高项目可售比率、减少公摊、挖掘地库价值、挖掘政策空间等方法,最大限度提升项目收益。

场地规划设计成本优化:房地产开发商必读_房地产成本怎么控制_房地产成本问题

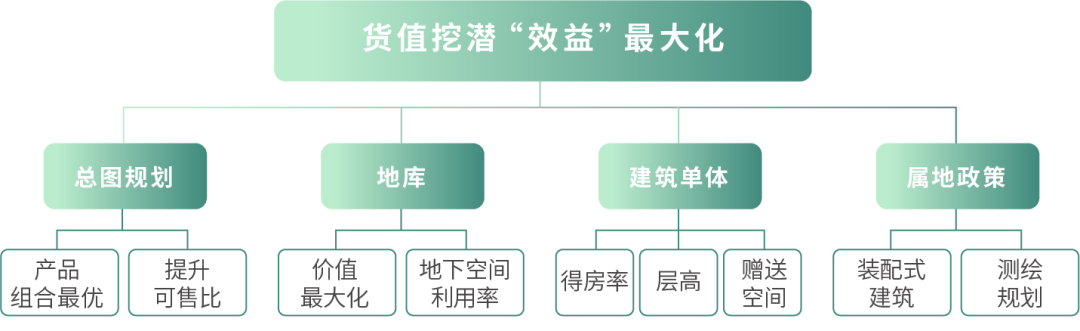

△货值挖潜方法论示意

案例 绿城管理瑞安某项目

项目在设计时,成本便充分介入,发挥“算大账”的作用。在车位畅销并有利润空间的背景下,绿城管理团队充分利用建筑实际条件,优化调整地下室面积并设置停车位,虽然增加了约518万元成本,但货值增加了近2260万元,充分利用车位售价提升利润,为委托方创造更大经济效益。

场地规划设计成本优化:房地产开发商必读_房地产成本问题_房地产成本怎么控制

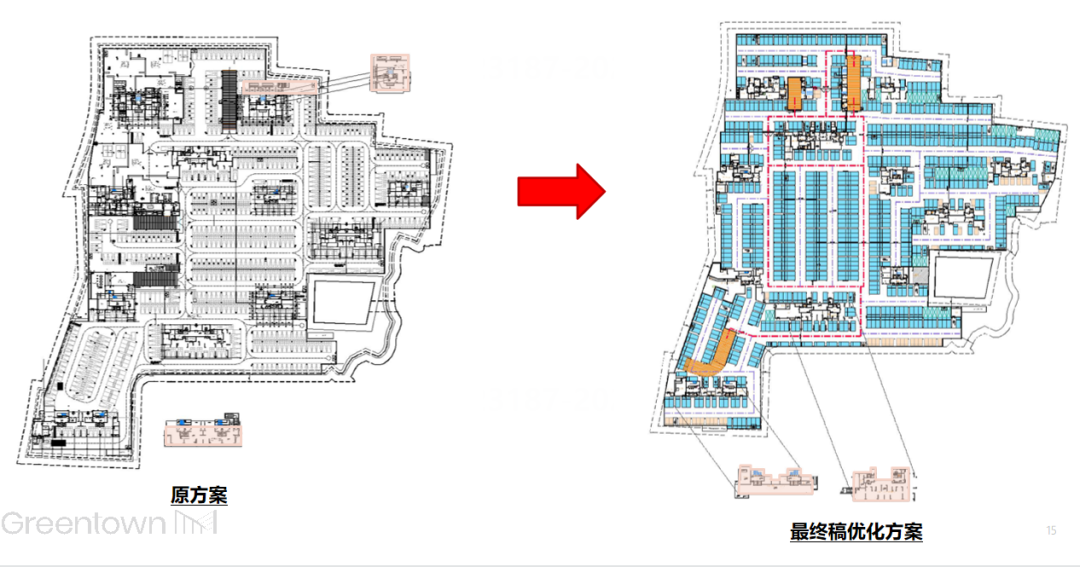

△瑞安某项目地下室方案优化对比

► 控本增效场地规划设计成本优化:房地产开发商必读,追求最优性价比

通过产品配置属地化、高效利用场地、土方精细化管控、严控结构指标等措施,减少非敏感、不必要开支,追求最优性价比。

场地规划设计成本优化:房地产开发商必读_房地产成本怎么控制_房地产成本问题

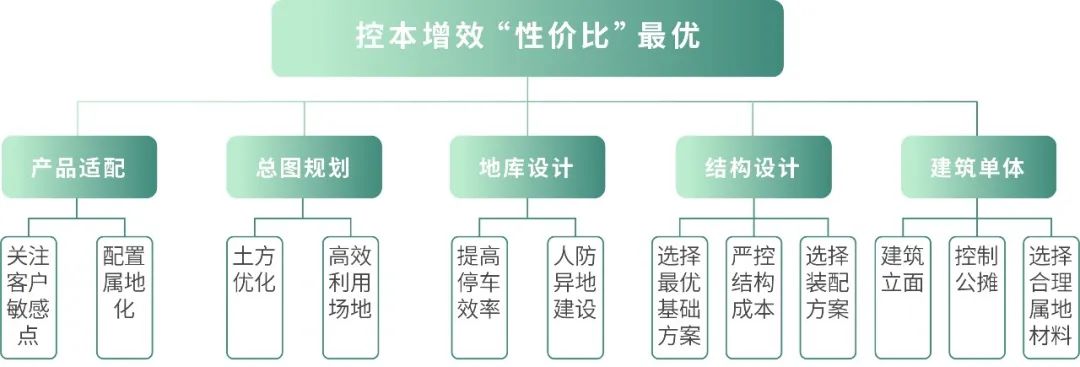

△控本增效方法论示意

案例 绿城管理某低密项目

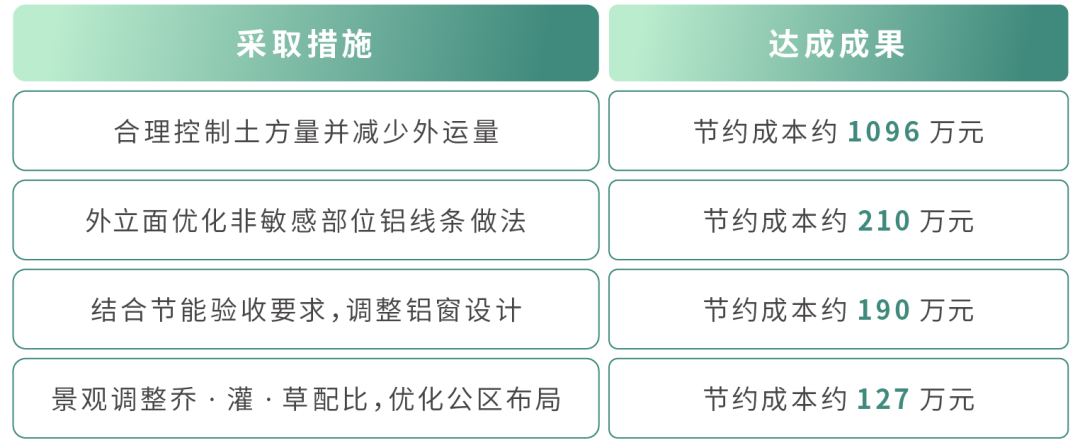

该项目为山地低密产品,面临土方工程成本高、工程量管理难等考验,绿城管理从土方、总包、外立面、景观、小市政等环节进行了精准的成本管理和优化管控:

场地规划设计成本优化:房地产开发商必读_房地产成本怎么控制_房地产成本问题

04实施阶段

项目开工后,绿城管理的成本管理着眼于工程的每一个细节,严控支出,精选最优方案。

► 招标管理

通过推行阳光招采平台,确保招标的公平、透明,委托方可以全面实时掌握项目招采情况;同时要求项目的全专业、全品类供方必须横向拉通、全面覆盖。通过推进属地区采,最大限度做到“质优价廉”。

► 过程管理

通过对合同实施过程管控,及时发现问题,有效纠偏,规避成本风险。

案例 绿城管理毕节某项目

在审查总包预算的过程中,在原有咨询单位出具成果的基础上,累计提出算量与计价问题98条、设计图纸答疑35条,降低总金额约1600万元,充分体现了绿城管理的专业性及敬业度,最终取得委托方信任并接受更换造价咨询单位建议,为委托方有效规避风险。

房地产成本怎么控制_场地规划设计成本优化:房地产开发商必读_房地产成本问题

05结算阶段

结算工作是锁定项目实际成本的重要环节,从结算资料开始,到结算成果确认,需要层层审核,确保准确。同时,结算效率也尤为重要,影响委托方的税务清算,因此绿城管理将结算完成时间纳入产品奖惩制度,推进结算进程,力争项目交付后6个月内完成结算。

房地产成本怎么控制_场地规划设计成本优化:房地产开发商必读_房地产成本问题

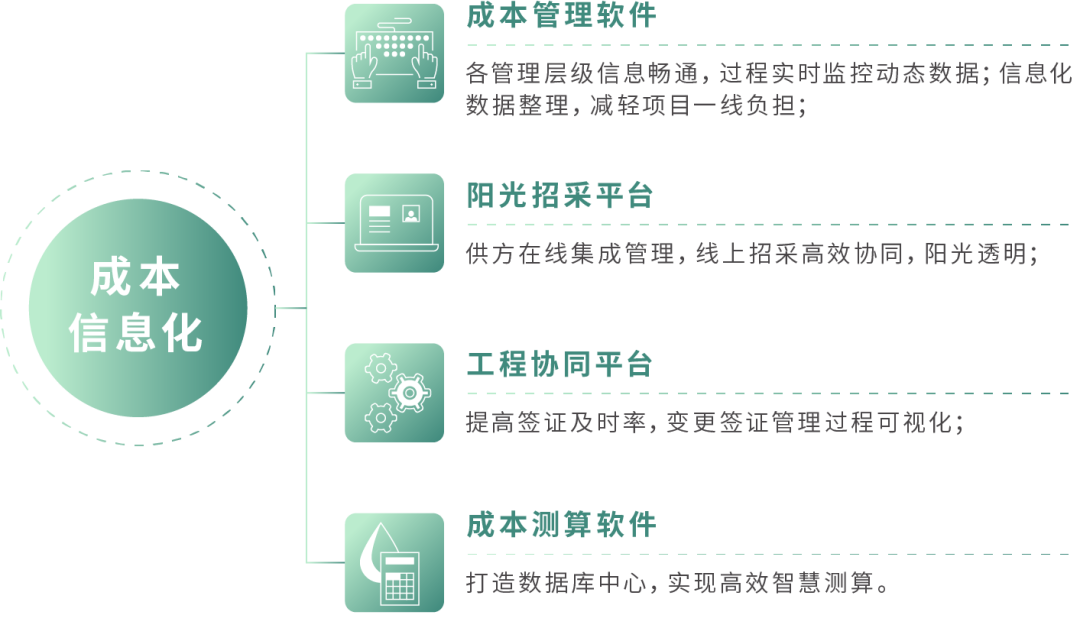

绿城管理已上线“绿城M”app,以实现代建全流程信息化管理。在成本方面,已上线成本测算软件、阳光招采平台等多个系统,助力一线工作更便捷、职能管理更高效。

场地规划设计成本优化:房地产开发商必读_房地产成本问题_房地产成本怎么控制

房地产成本问题_场地规划设计成本优化:房地产开发商必读_房地产成本怎么控制

01供应商体系

目前,绿城管理合作的供应商有1600余家,覆盖面广、数量多、质量优,并形成了完善的供应商管理和培训制度,形成资格准入、招标投标、过程管理、分级及激励等一系列管控措施。集团每年会对所有合作供方进行履约评级,动态优化供方资源,末位淘汰后10%的供方。

同时,绿城管理不断完善属地化供应商建设,提高采购效率,降低采购成本。

02战略集采资源

截至目前,绿城管理已完成上百个集采供方的战略协议签订。所有集采供方都是经过层层筛选、符合代建业务属性的优质供方。从效率上,可以按绿色通道审批及排产,节省时间;从价格上,可以规避中间商赚差价,有效为委托方节省成本;绿城管理的进户门/庭院门、防水材料、电梯、空调、橱柜等比常规招标采购低 5%-10%,外墙涂料、开关面板、瓷砖、卫浴小五金等低于常规招采20-30% 。

成本管理从来不是一味地降本,而是从经营出发,通过全员、全过程、全成本的管理机制,坚持品质立身的基石,为业主营造美好家园,助力委托方获取价值回报,与供应商互信互利,实现多方共赢。

代建管理是帮助委托方登顶的那支背后的队伍。在此过程中,平衡各方主体利益诉求,依托精益管理创造最大化的经济和社会价值,便是代建服务商的能力所在。
