恒大滨江左岸 | 7月上旬工程进度 盛情夏意家境持续蜕变

发布时间:2023-07-18 01:11:56      来源:网络整理   浏览次数:0

扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友

时光荏苒,岁月可期

在时间的酝酿中

美好生活的模样愈渐清晰

匠心营造,诚心构筑

黄冈恒大滨江左岸

关于家园的变化从未停止

在此,敬呈7月最新工程播报

与您分享家的最新颜貌

每一份期待都是前行的动力

每一次努力只为不负所盼

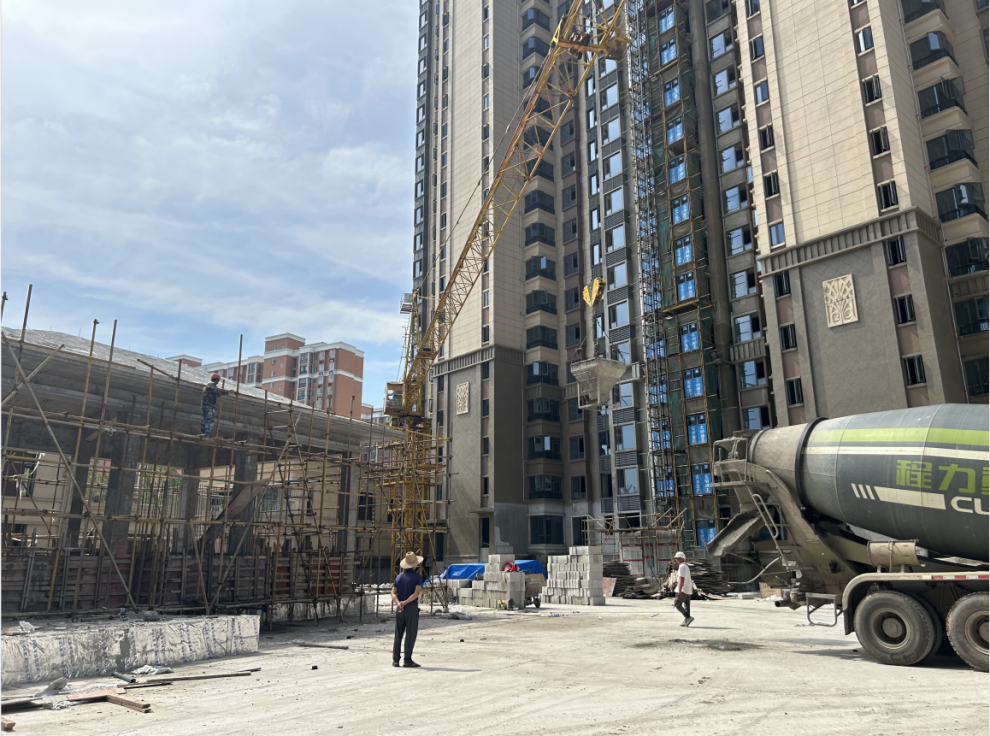

烈日阻挡不了施工的步伐

时光见证着家园的变化

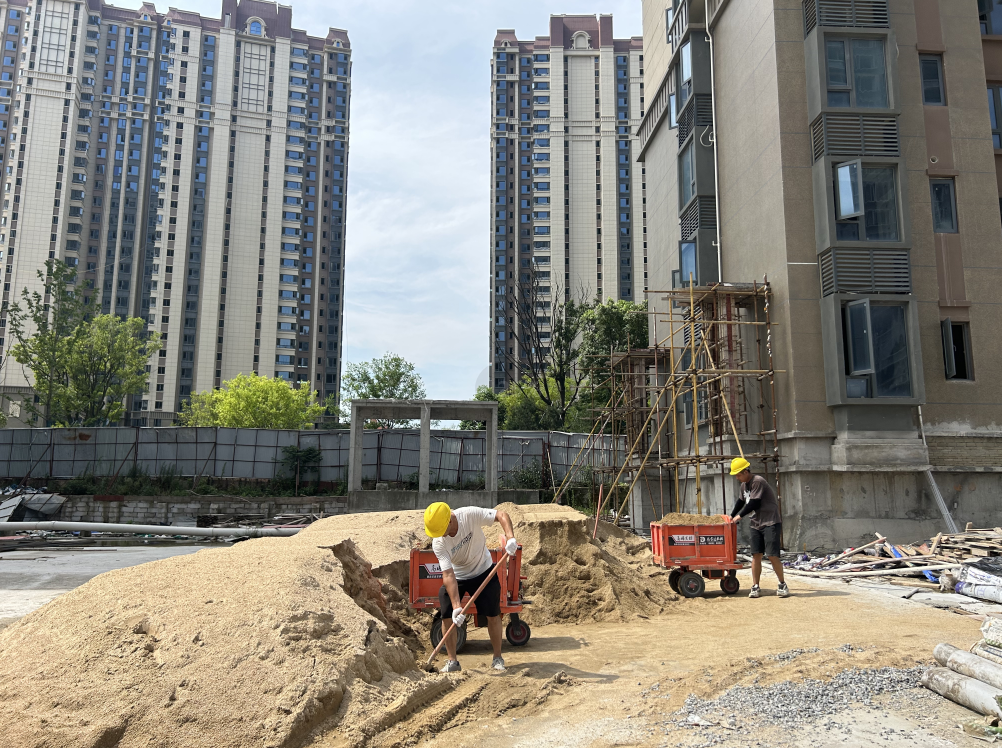

装修黄砂材料转运上楼

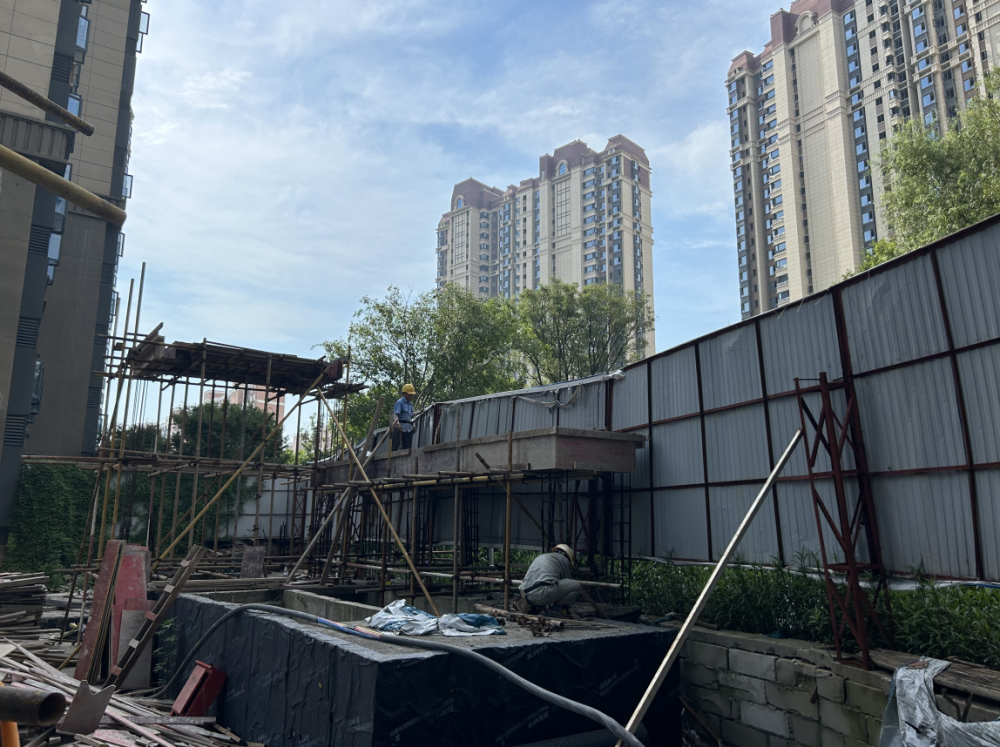

楼梯出入口模板搭设

开闭所模板拆除

配电房搭设支模架

配电房线条浇筑

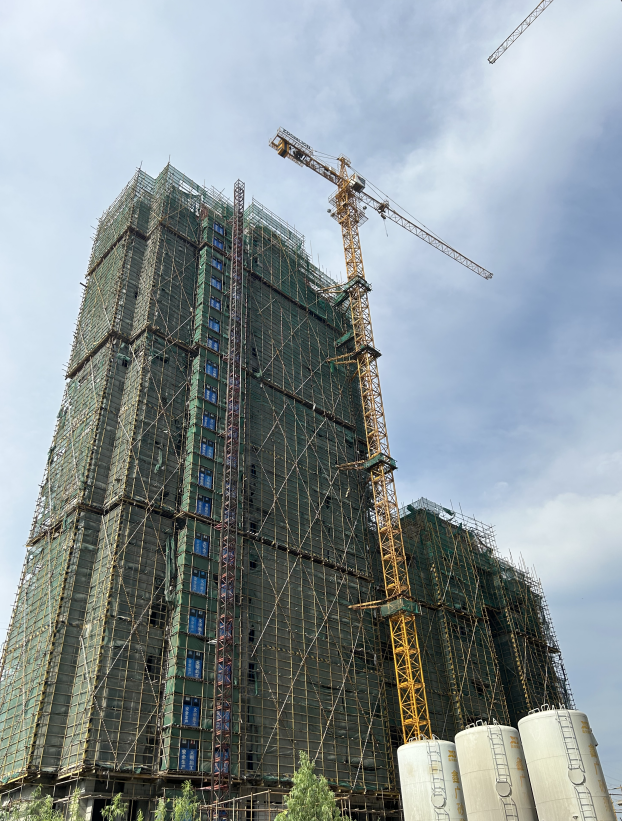

2#楼外架拆除施工

9#楼外立面腻子施工

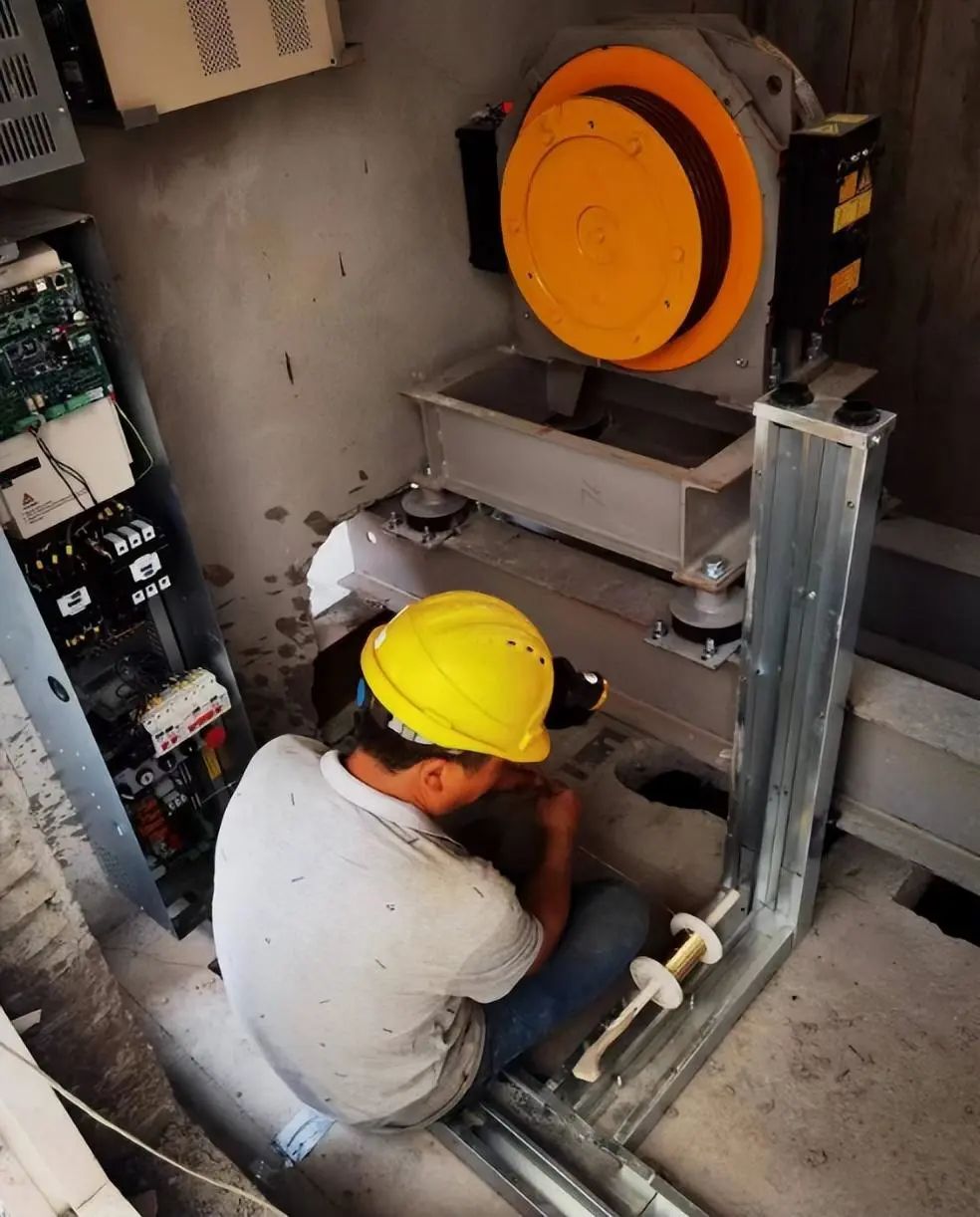

电梯安装施工

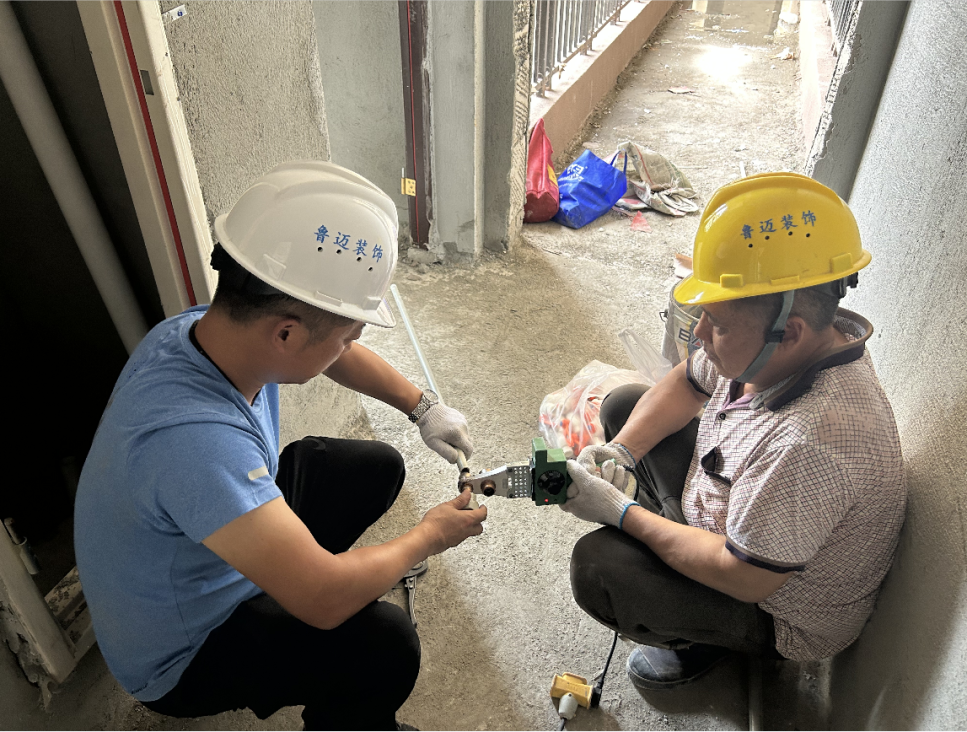

给水管安装

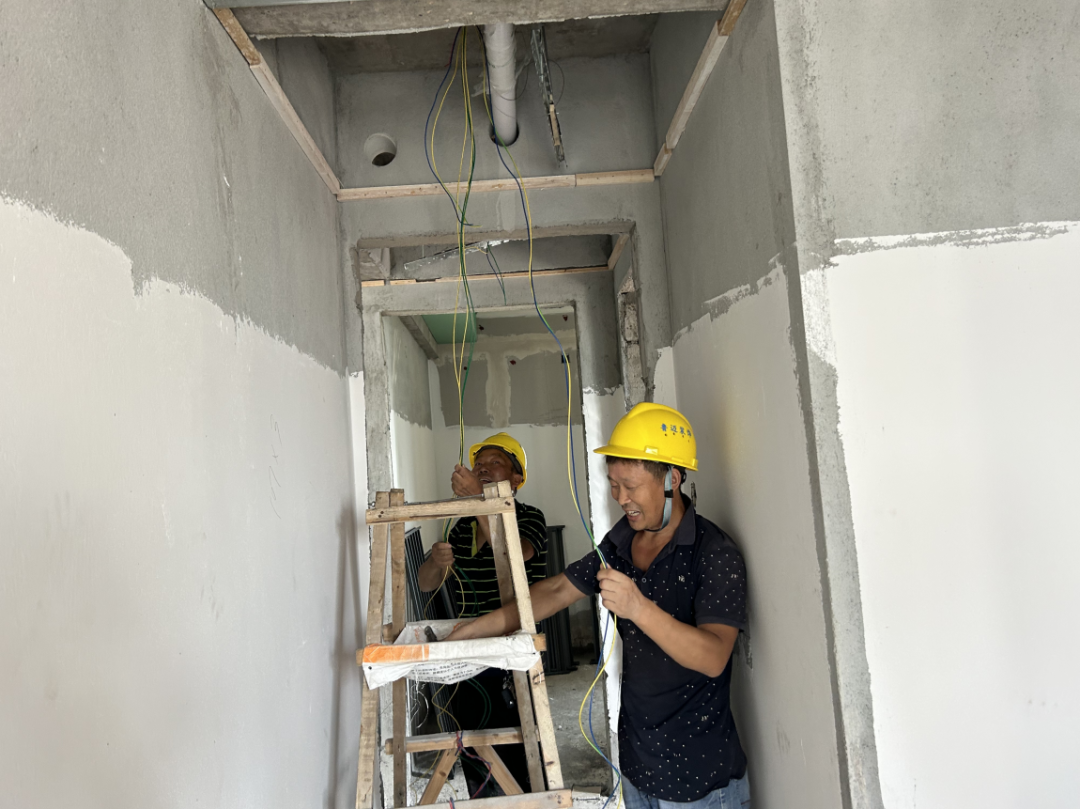

电线穿线

玻璃打胶

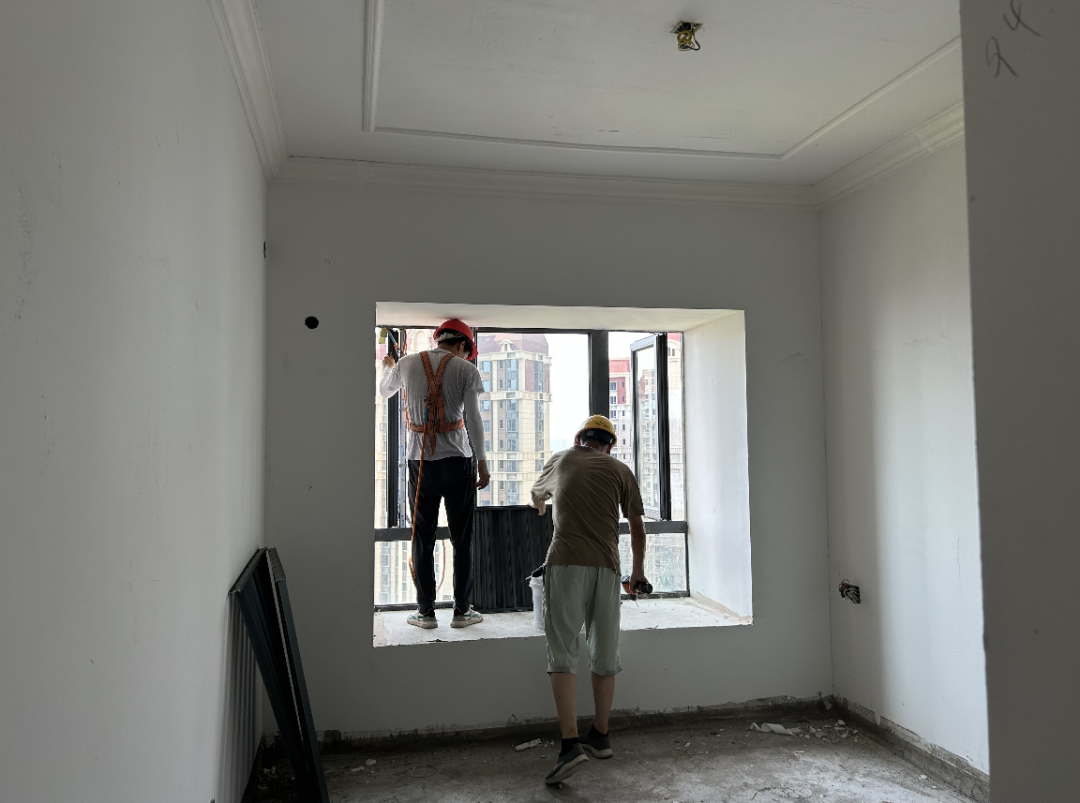

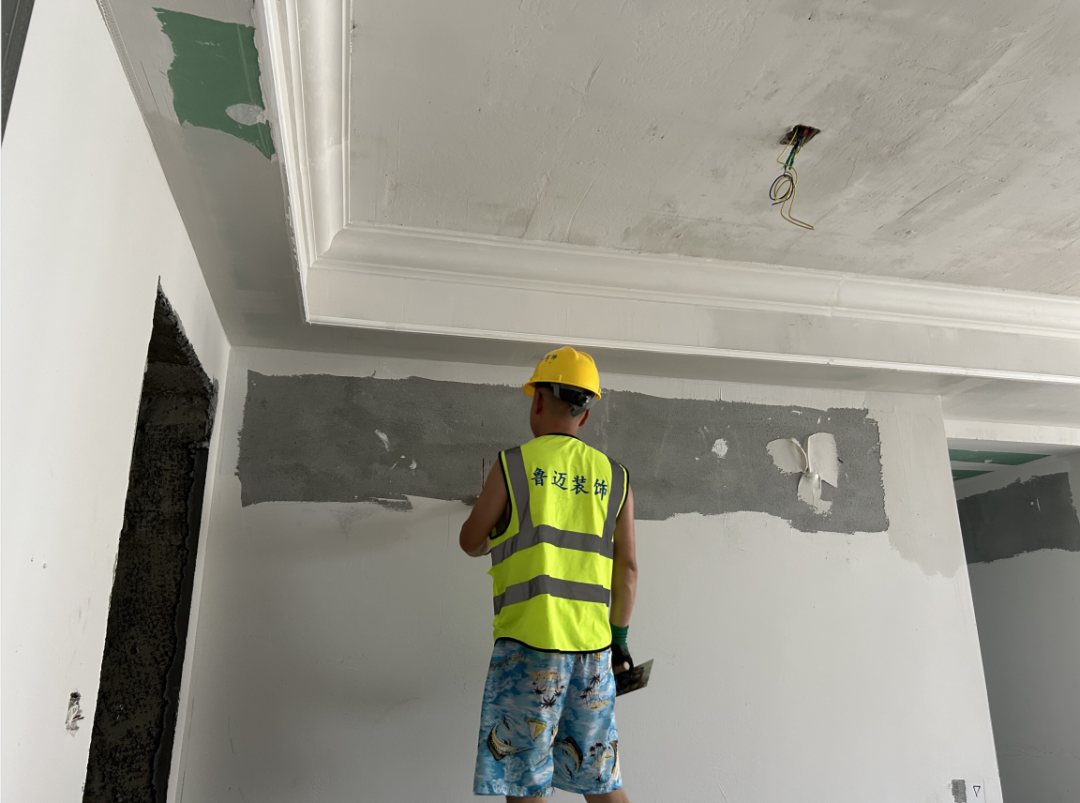

室内墙面腻子施工

全员勠力同心、全力以赴

全面打开项目复工复产局面

以使命必达的决心和无惧一切的干劲

向着保交付目标不断前行

2#楼——

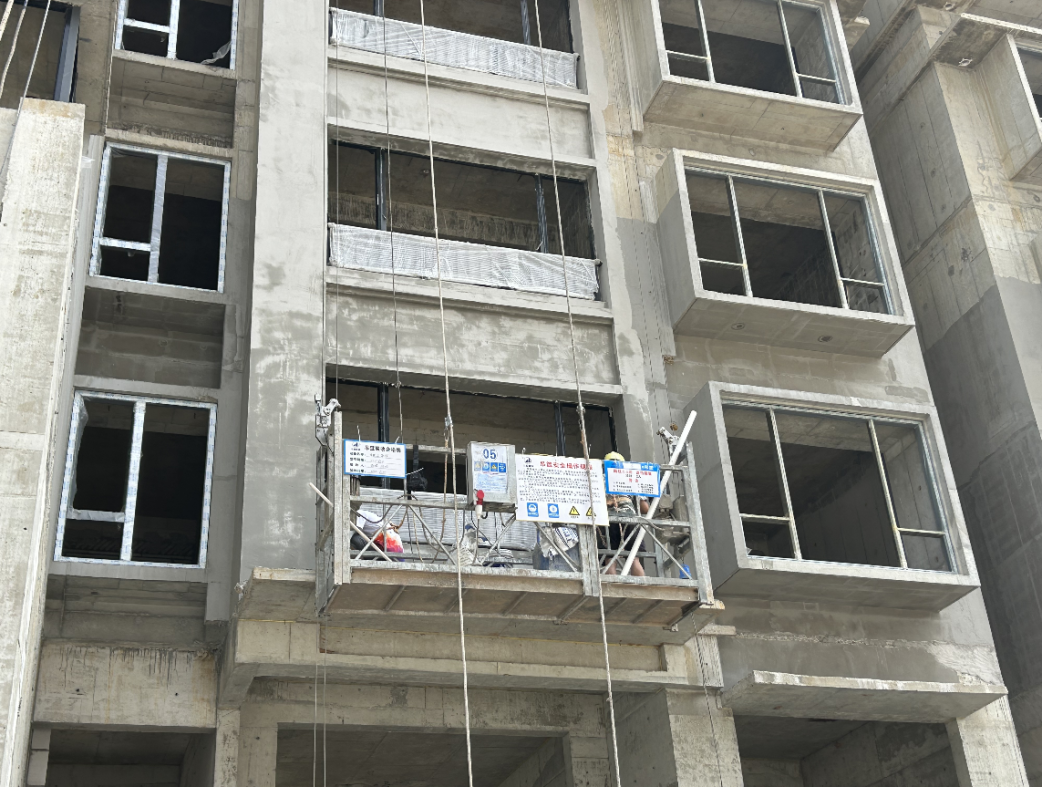

屋面真石漆完成,外墙抹灰完成,外架拆除完成40%,铝合金窗框安装完成95%;

室内砌体完成,内墙抹灰完成80%;水电二次配管完成,室内外排水管安装完成。

3#楼——

外墙真石漆完成95%,玻璃安装完成80%;

保温完成90%,室内给水管安装完成90%;

【精装修】:石膏线条安装完成14层,新风管安装完成21层,穿线完成2层。

4#楼——

外墙真石漆完成95%,玻璃安装完成80%;

保温完成85%,防水完成40%,室内给水管安装完成90%;

【精装修】:穿线完成2层,新风管完成3层。

5#楼——

外墙真石漆完成50%,铝合金窗框安装完成;

内墙抹灰完成,保温完成50%;室内水电二次配管完成。

6#楼——

外墙真石漆完成95%,玻璃安装完成90%;

保温完成95%,室内给水管安装完成95%;

【精装修】:石膏线安装完成12层

7#楼——

外墙真石漆完成95%,玻璃安装完成90%;

保温完成95%,防水完成80%,室内给水管安装完成90%;

【精装修】:卧室找平完成3层,石膏线完成10层;新风管道安装完成5层,穿电线完成2层,内墙腻子完成1层。

8#楼——

外墙真石漆完成95%,玻璃安装完成90%;

保温完成95%,防水完成90%,室内给水管安装完成95%;

【精装修】:卧室找平完成28层,新风管安装完成12层,吊顶石膏板封板完成6层,石膏线安装完成7层,第一遍墙面腻子完成9层,电线穿线完成5层。

9#楼——

外墙真石漆完成10%,铝合金窗框安装完成;

室内砌体完成,抹灰完成10%;排水管安装完成30%。

18#楼——

东单元屋面抹灰完成,外墙抹灰完成8层,砌体完成20层;

西单元屋面抹灰完成,砌体完成10层;铝合金窗框安装完成50%,室内排水管安装完成90%。

配电房结构——

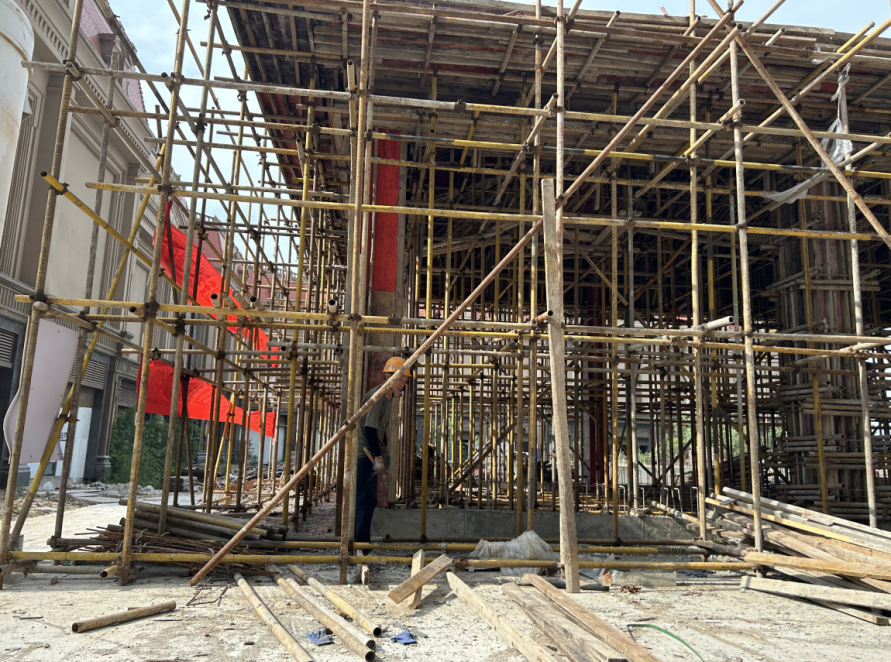

1#开闭所模板完成,1#配电房结构完成,4#配电房结构完成。

3-5#楼南边地下室——

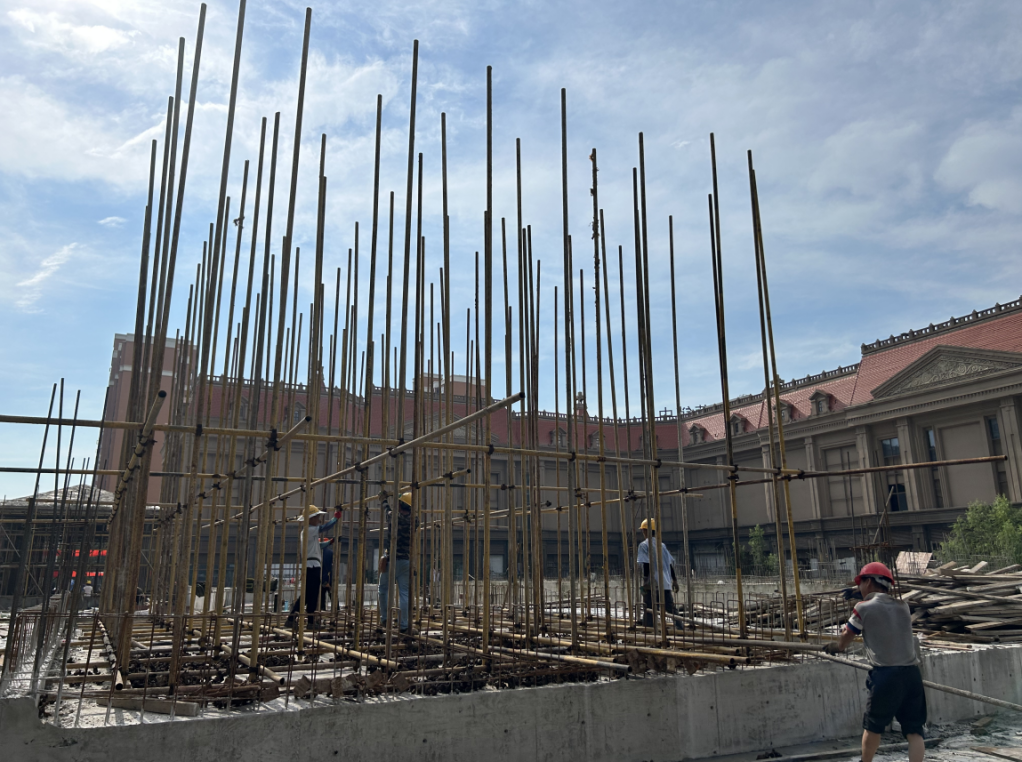

3-5#楼南侧地下室第二施工段顶板钢筋完成80%,第三施工段土方开挖完成30%。

6-8#楼北边地下室——

6-8#楼北侧地下室第三施工段顶板浇筑完成,第四段土方开挖完成20%。

永久水电气——

天然气:3-8#楼外墙立管安装完成;

自来水:8#楼自来水管井立管安装完成50%;

永久电:深化图纸审核完成。

电梯安装——

3#楼电梯机房及底坑设备安装完成90%,东单元担架单体导轨安装至5层;

8#楼电梯机房及底坑设备安装完成;

7#楼电梯2台担架梯底坑安装完成60%,担架梯放线及安装主机、配电箱等。

消防——

●消防水

1、4#、7#、8#楼立管安装完成,消防箱体安装完成;

2、8#楼消防支管安装完成,7#楼消防支管完成50%;

3、3#楼东单元消防立管安装完成,西单元安装至10层;

4、8#楼屋面消防水箱箱体安装完成;

●消防电:公区穿线已完成90%;

●消防风:一期2-8#、18#楼风管安装完成;9#楼风管材料现场制作及转运。

按照楼宇施工进度有序进行施工

楼栋成长变化十分显著

努力终会收获成果

只为给广大购房者交出负责任的答卷

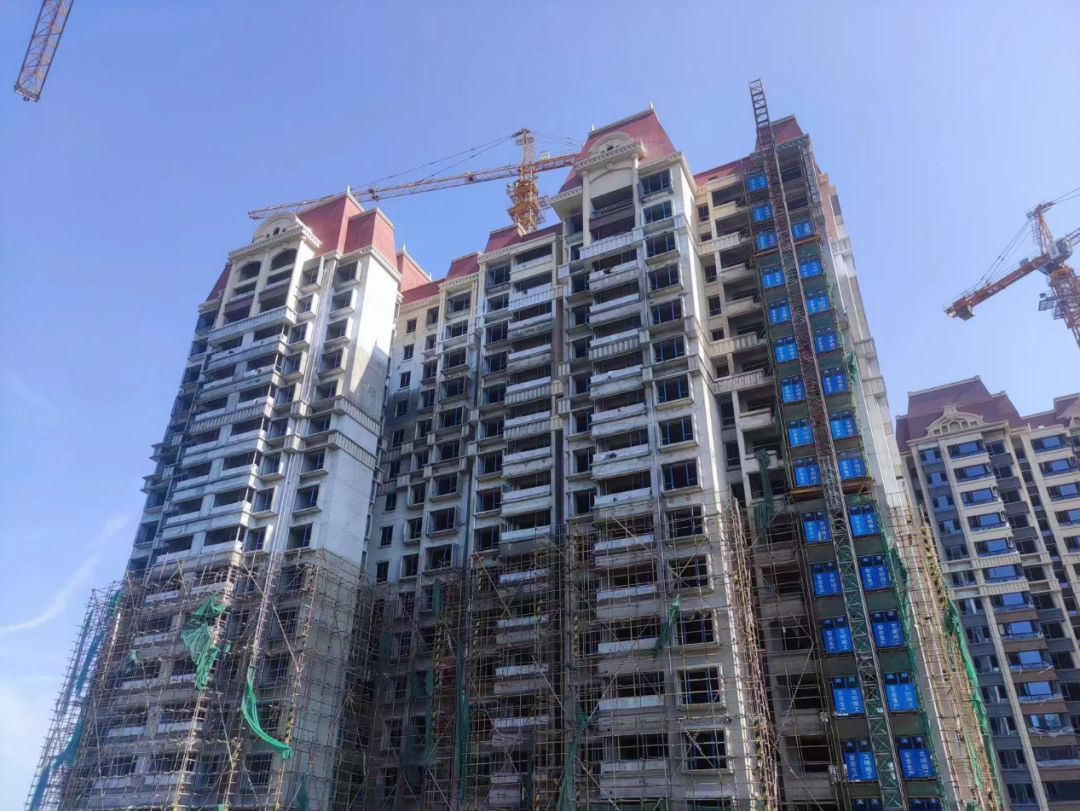

2#楼

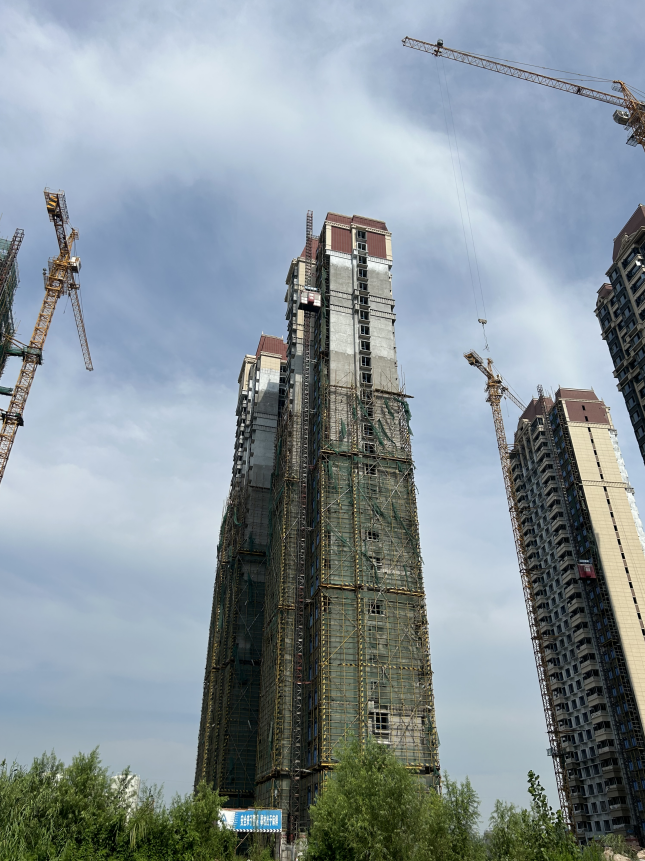

3、4、5#楼

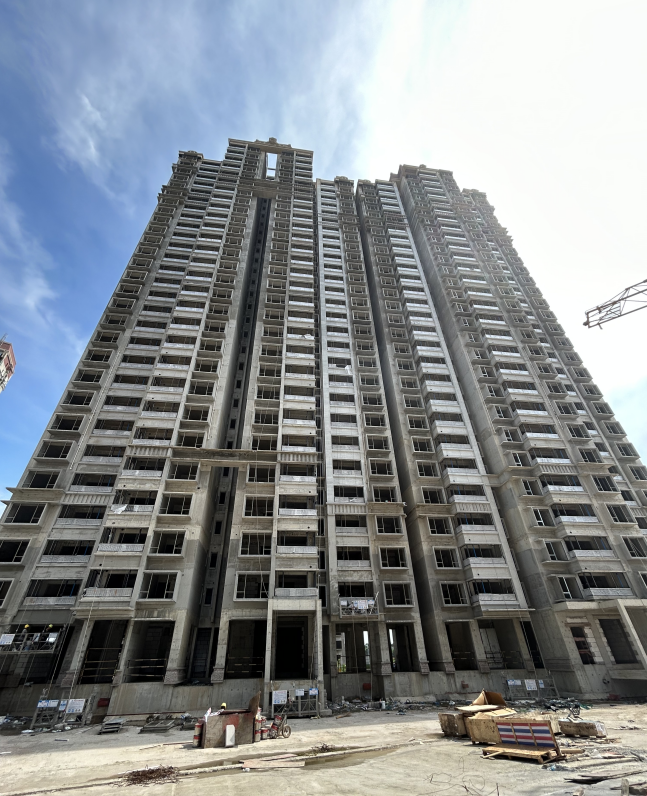

6、7、8#楼

9#楼

18#楼

///

从承诺到可见的丰茂实景

黄冈恒大滨江左岸

在复工复产的进程中

倾注了无数的心血与时间

让所有关于家的美好憧憬逐渐落地

未来美好的承诺都将会一一兑现

黄冈恒大滨江左岸

黄州大道·名校旁·滨江御湖城

约86-139㎡珍稀江湖双景美宅

约46-192㎡临街准现铺

营销中心:黄州大道与白潭湖大道交汇处

打赏
凡注明"来源:安吉房产网"的稿件为本网独家原创稿件,引用或转载请注明出处。 【编辑:admin】
关键词:
0相关评论

热点楼盘

更多
