7月,万达·光屿湖项目持续紧锣密鼓,各项工程进度稳步向前推进。借着盛夏的明媚和灿烂,敬呈家园进展:

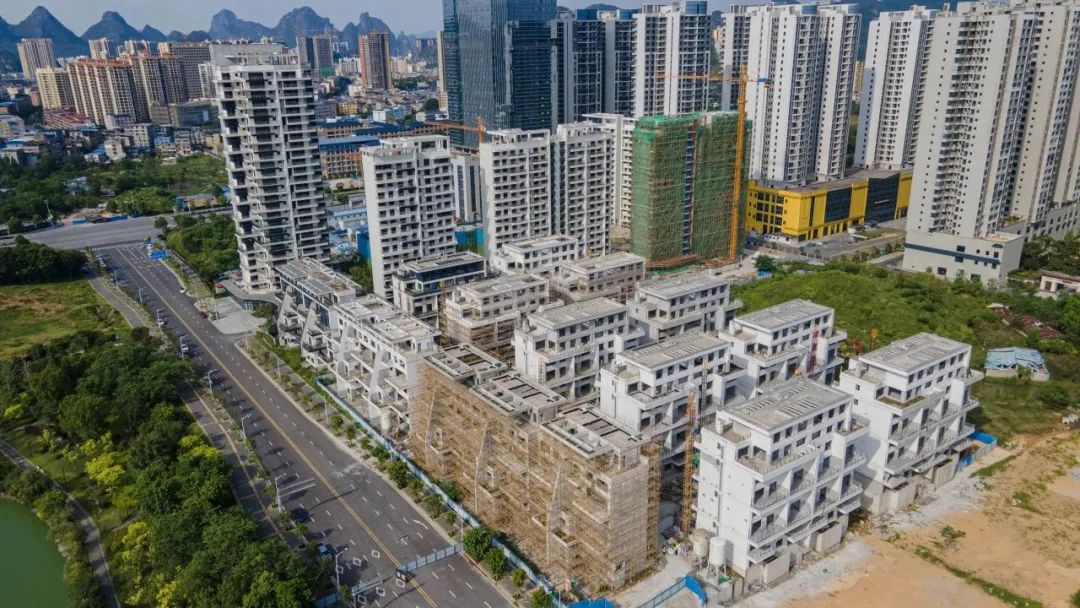

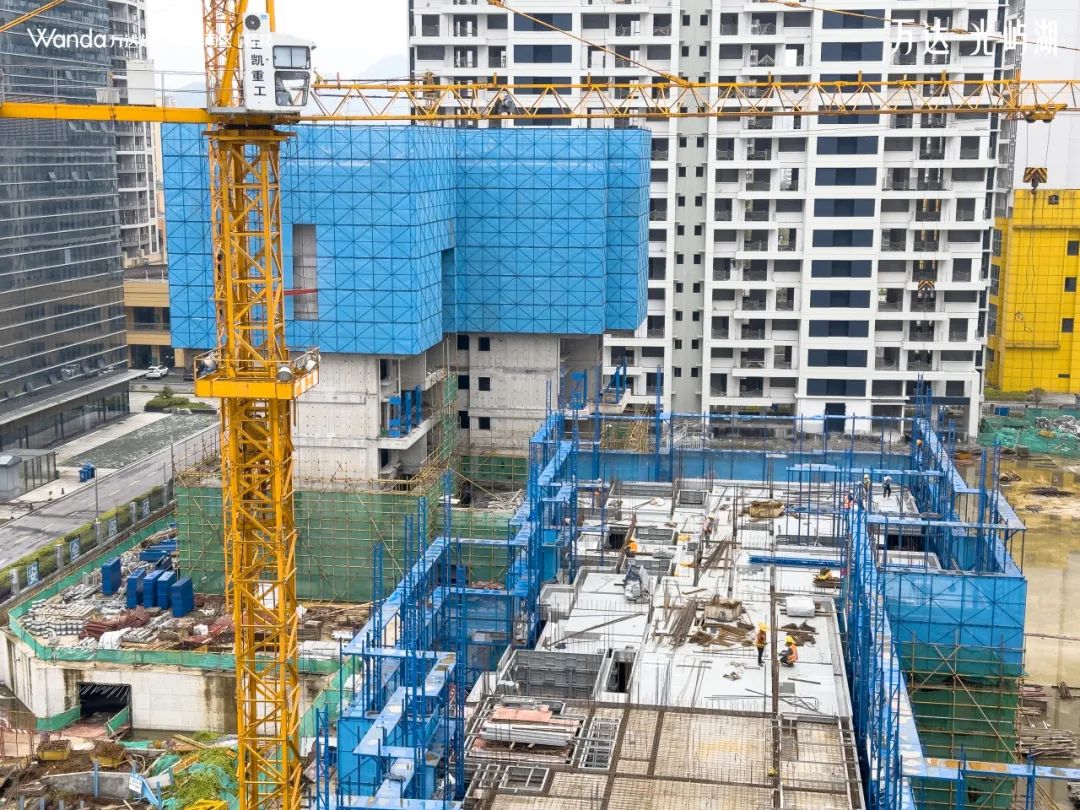

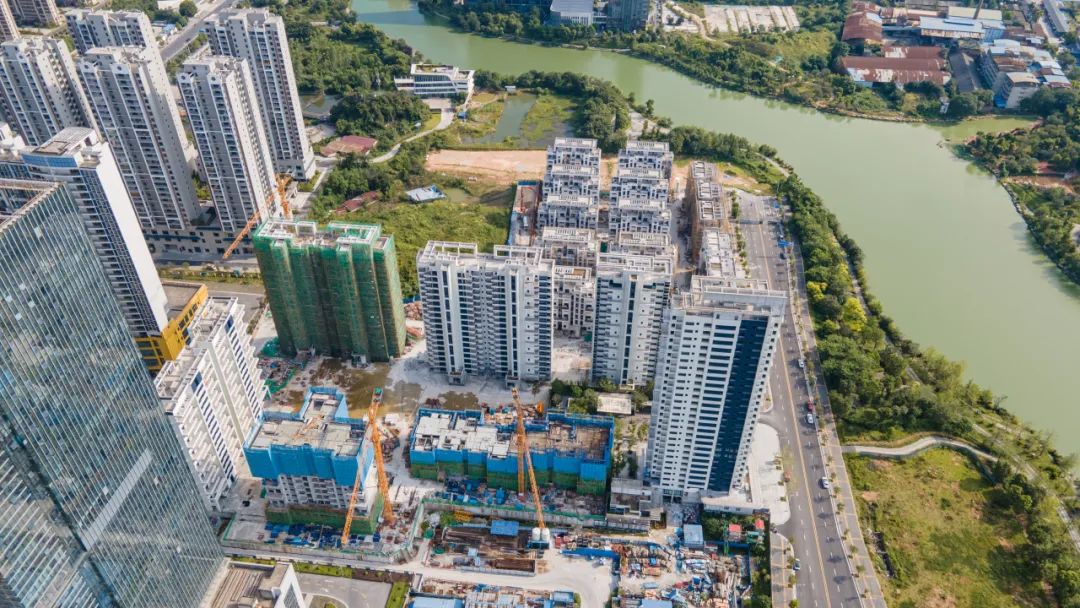

项目整体进度图
(左右滑动切换图片,摄于2023年7月10日)
左右滑动,查看更多

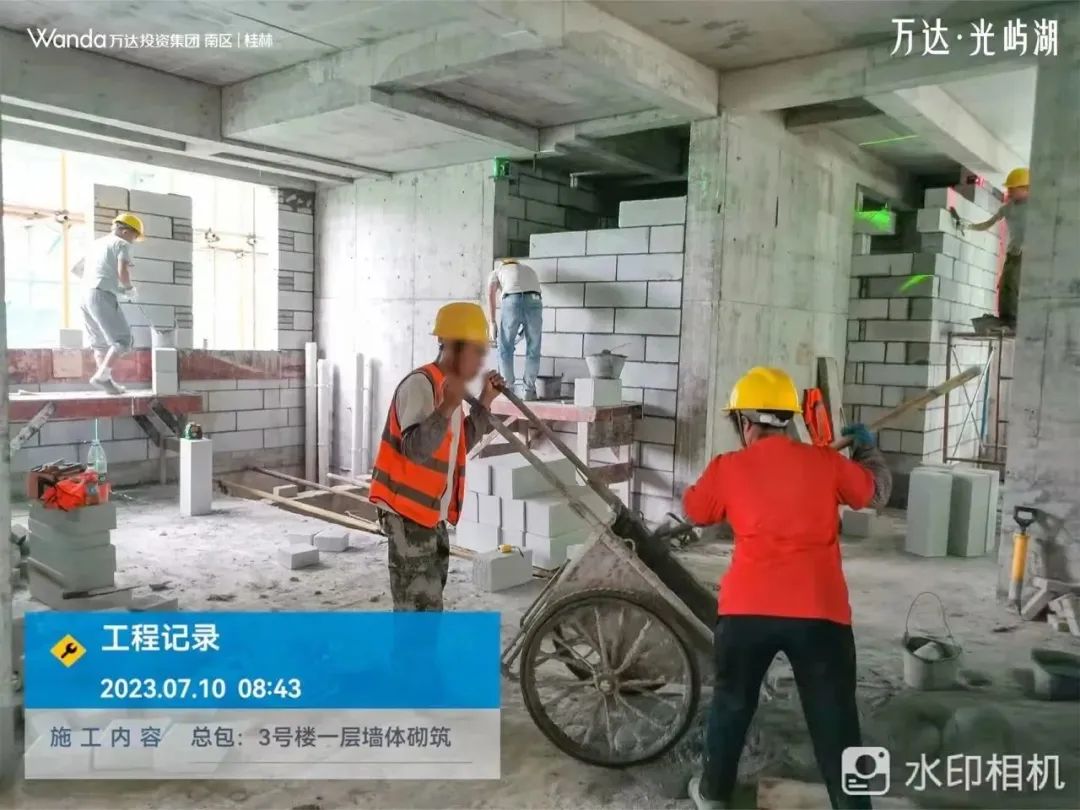

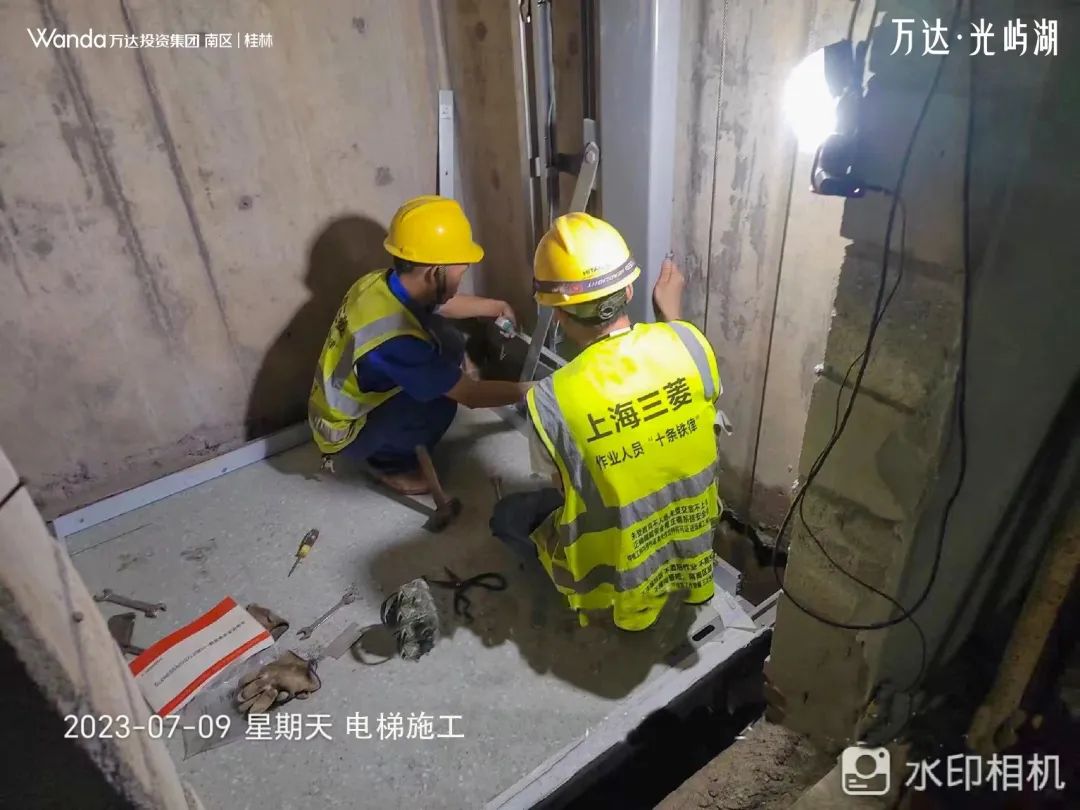

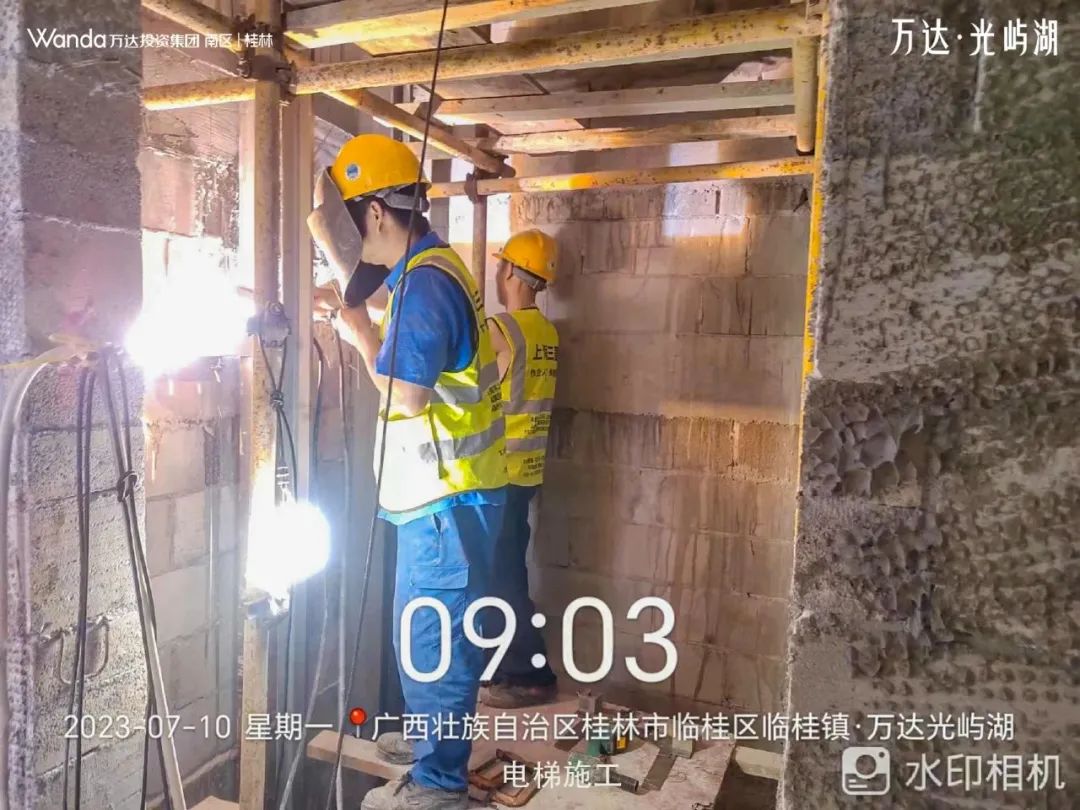

2号楼:3层主体结构完成,4层进行中;3号楼:11层主体结构完成,12层进行中。

7月项目进度
楼栋号 | 楼层数(F) | 当前进度 |
1号楼 | 27 | 主体结构完成,砌筑抹灰完成,地坪完成,室内腻子完成,窗框、栏杆立柱完成,水电预留、预埋完成,户内给水管完成,排水立管完成,户内电箱预埋完成,外墙涂料完成85% |
2号楼 | 27 | 2层主体结构完成,3层西单元完成梁板钢筋绑扎,东单元梁板支模完成。3层主体结构完成,4层正在支模 |

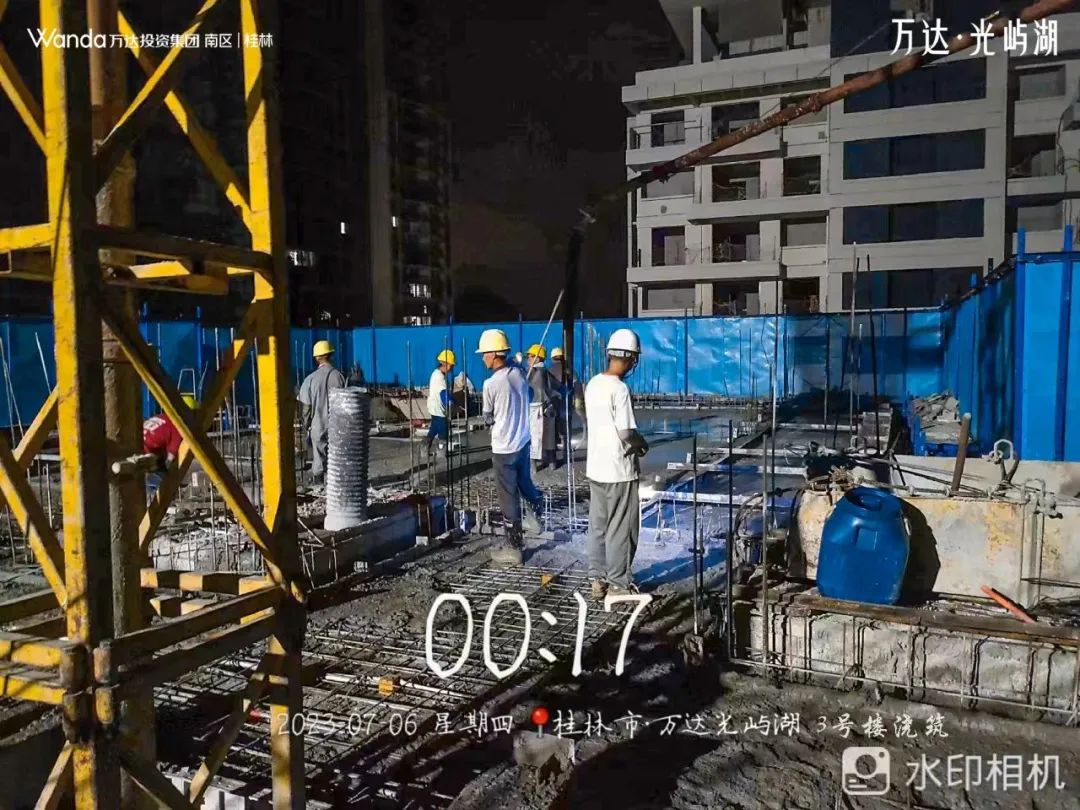

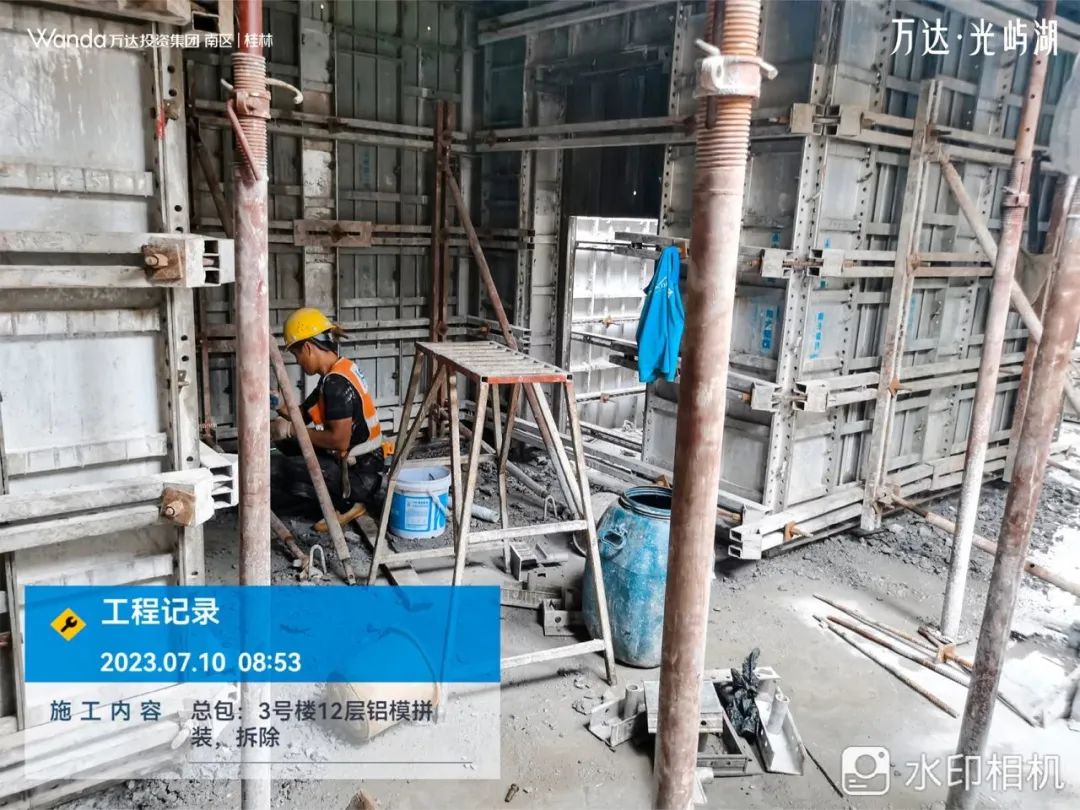

3号楼 | 27 | 11层主体结构完成,12层正在支模 |
5号楼 | 16 | 主体结构完成、砌筑抹灰完成,地坪施工完成,室内腻子完成,窗框完成,栏杆基本完成,外墙腻子完成,水电预留、预埋完成,户内给水管完成,排水立管完成,户内电箱预埋完成,电梯安装中,外墙涂料完成80%,公区吊顶龙骨完成70%,地砖完成50% |

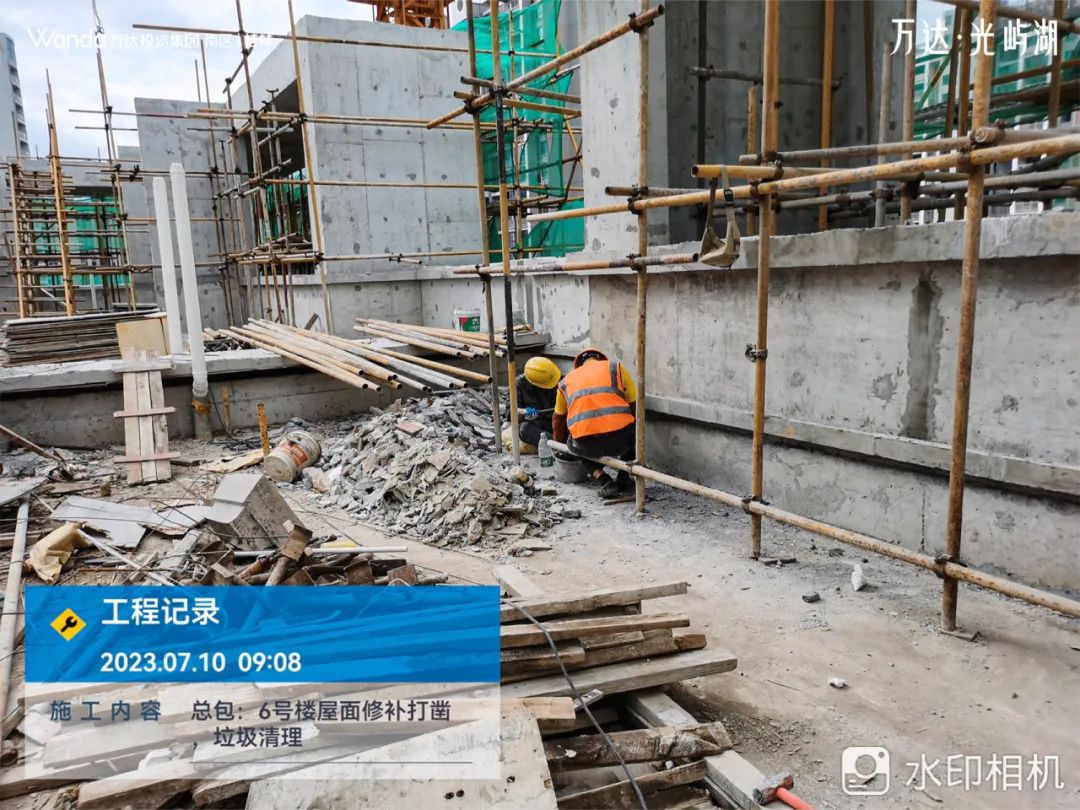

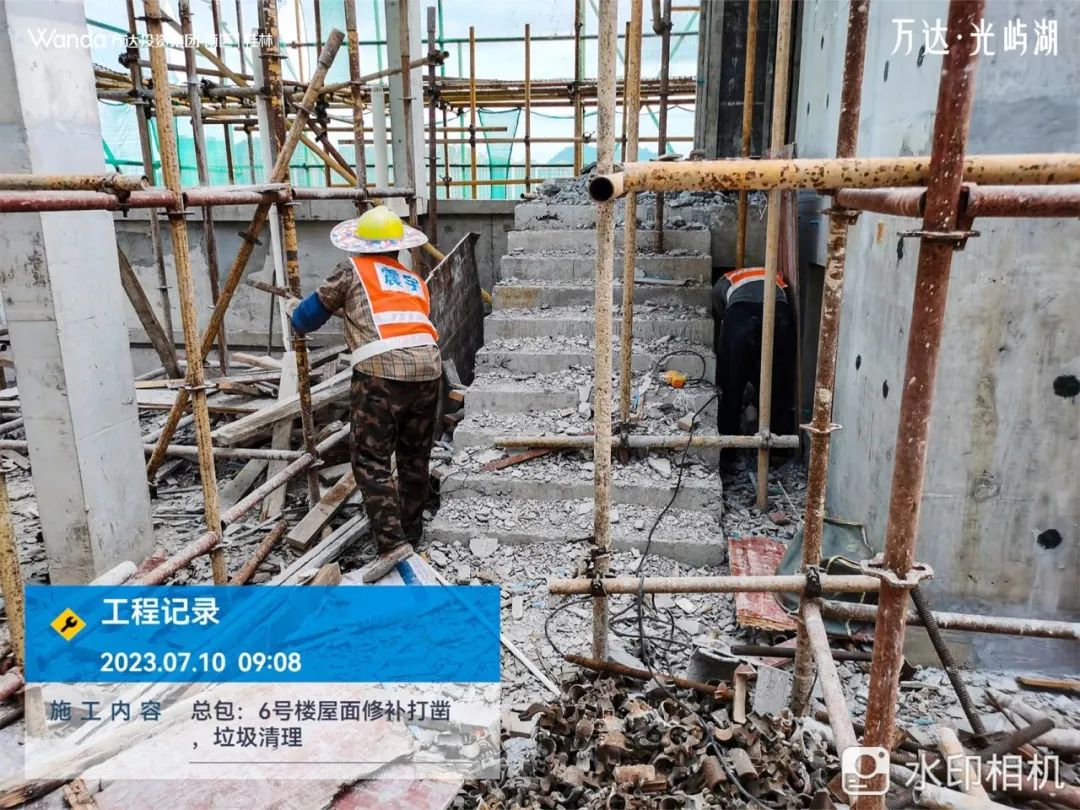

6号楼 | 18 | 主体结构完成,屋面构架完成,水电预留、预埋完成,施工电梯安装完成,砌筑完成90%,内墙抹灰完成55% |
7号楼 | 18 | 主体结构完成,砌筑抹灰完成,地坪完成,室内腻子完成,窗框完成,栏杆基本完成,外墙腻子完成,水电预留、预埋完成,风管完成,户内给水管完成,排水立管完成,户内电箱预埋完成,电梯安装完成,外墙涂料完成90%,公区吊顶龙骨完成80%,地砖完成50% |
8号楼 | 18 | 主体结构完成、砌筑抹灰完成、地坪完成,室内腻子完成,窗框完成,栏杆基本完成,水电预留、预埋完成,户内给水管完成,排水立管完成,户内电箱预埋完成,电梯安装完成,外墙涂料基本完成 |
9号楼 | 8 | 主体结构完成、砌筑抹灰完成、地坪完成,门窗栏杆安装基本完成,室内腻子完成,公区完成,水电预留、预埋完成,户内给水管完成,排水立管完成,户内电箱预埋完成,外墙涂料完成 |
10号楼 | 8 | 主体结构完成、砌筑抹灰完成,地坪完成,室内腻子基本完成,栏杆基本完成,水电预留、预埋完成,户内给水管完成,排水立管完成,户内电箱预埋完成,外墙腻子基本完成 |
11号楼 | 8 | 主体结构完成、砌筑基本完成,外墙开始抹灰,水电预留、预埋完成,户内给水管完成,排水立管完成,电梯开始安装 |
12号楼 | 8 | 主体结构完成、砌筑基本完成,水电预留、预埋完成,户内给水管完成,排水立管完成 |
13号楼 | 8 | 主体结构完成,砌筑抹灰完成,地坪完成,室内腻子完成,栏杆立柱完成,水电预留、预埋完成,户内给水管完成,排水立管完成,户内电箱预埋完成,电梯安装中 |
15号楼 | 8 | 主体结构完成,砌筑抹灰完成,地坪完成、室内腻子完成,栏杆立柱基本完成,水电预留、预埋完成,户内给水管完成,排水立管完成,户内电箱预埋完成,电梯安装中 |
16号楼 | 8 | 主体结构完成,砌筑完成,外抹灰完成,户内给水管完成,排水立管完成,户内电箱预埋完成,电梯安装中 |
17号楼 | 8 | 主体结构完成,砌筑抹灰完成,地坪完成,水电预留、预埋完成,户内给水管完成,排水立管完成,户内电箱预埋完成,电梯安装中 |
18号楼 | 8 | 主体结构完成,砌筑完成,外抹灰完成户内给水管完成,排水立管完成,户内电箱预埋完成,电梯安装中 |
19号楼 | 8 | 主体结构完成,砌筑完成,外抹灰完成水电预留、预埋完成,户内给水管完成,排水立管完成,户内电箱预埋完成 |
20号楼 | 7 | 主体结构完成、砌筑完成,户内给水管完成,排水立管完成,户内电箱预埋完成 |
21号楼 | 7 | 主体结构完成、砌筑完成,外抹灰完成,水电预留、预埋完成,户内给水管完成,排水立管完成,户内电箱预埋完成 |
22号楼 | 7 | 主体结构完成、砌筑抹灰完成、地坪完成、公区完成、门窗栏杆基本完成,室内腻子完成,外墙涂料完成,水电预留、预埋完成,户内给水管完成,排水立管完成,户内电箱预埋完成,电梯安装完成 |

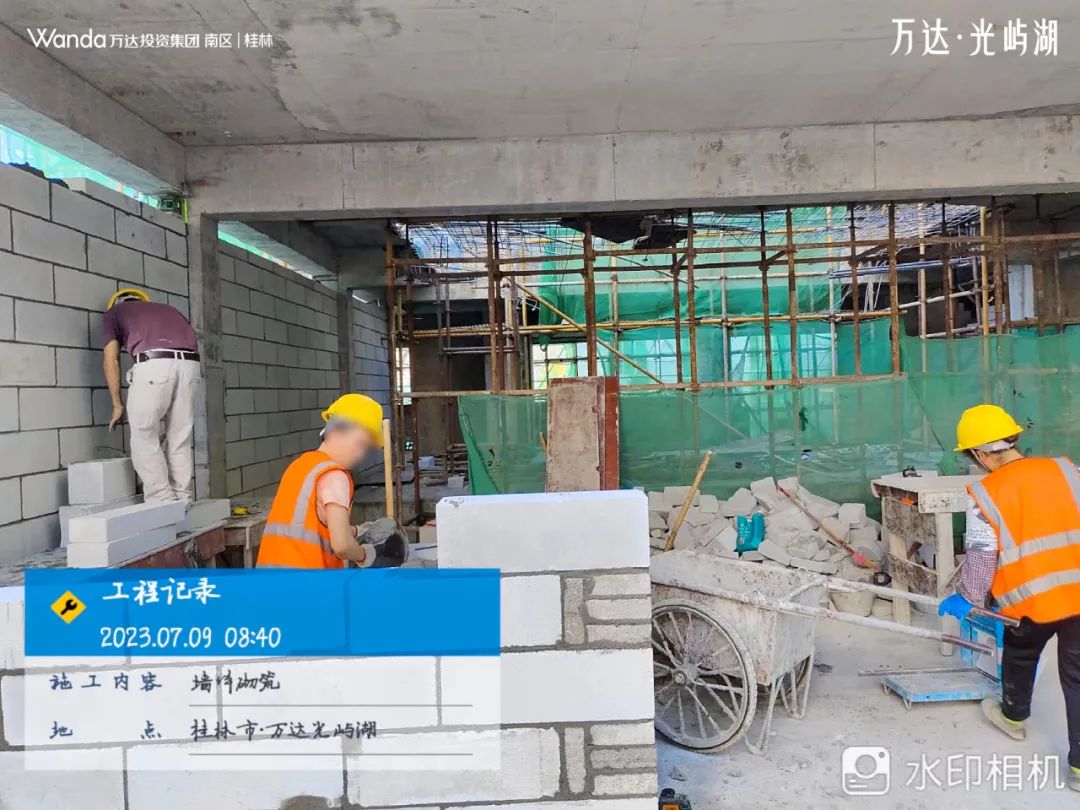

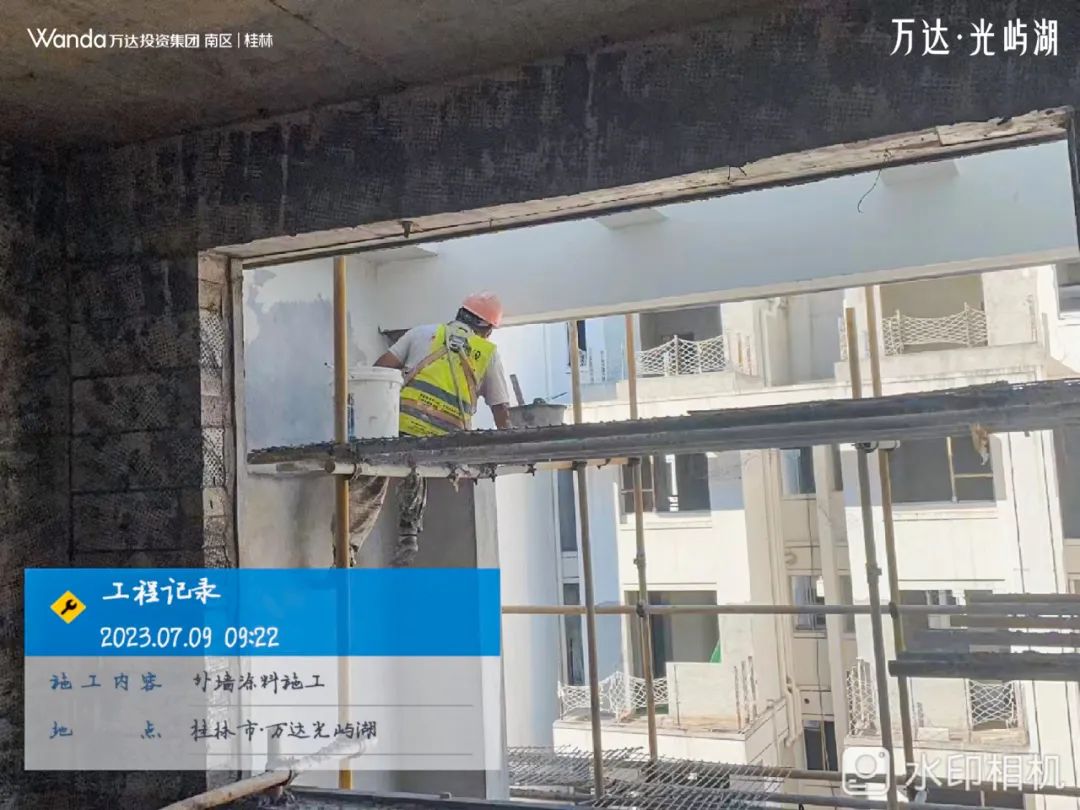

浇筑/砌筑

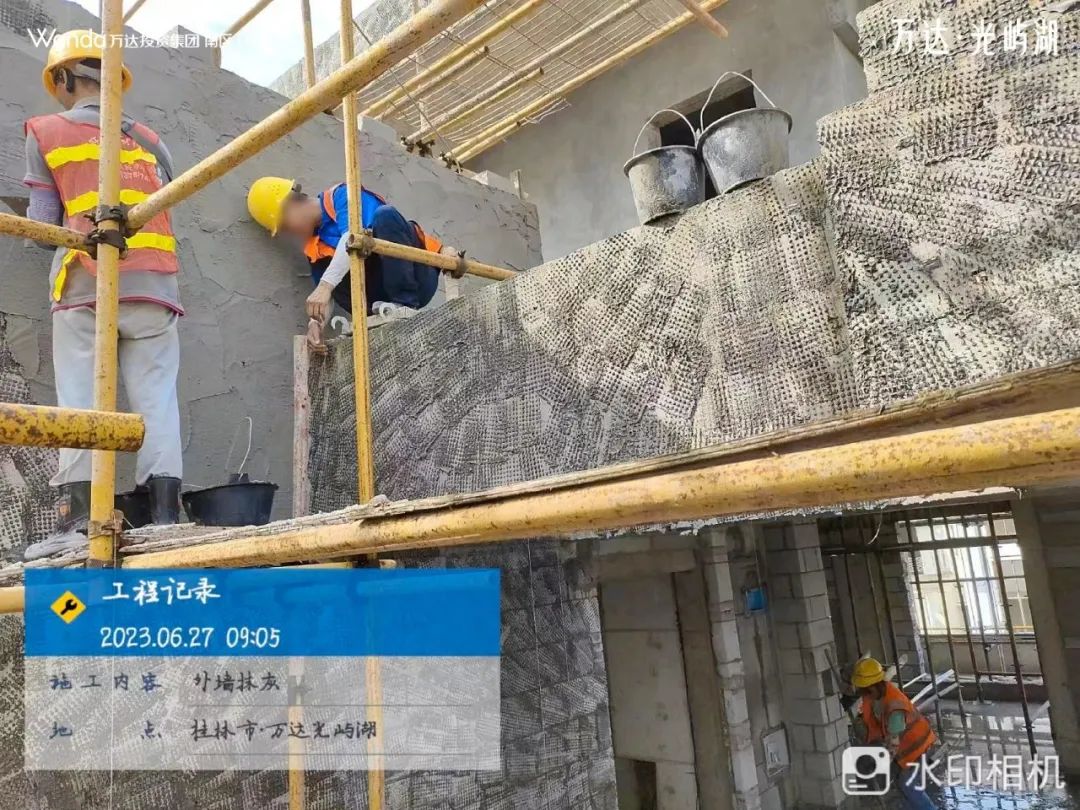

外墙施工

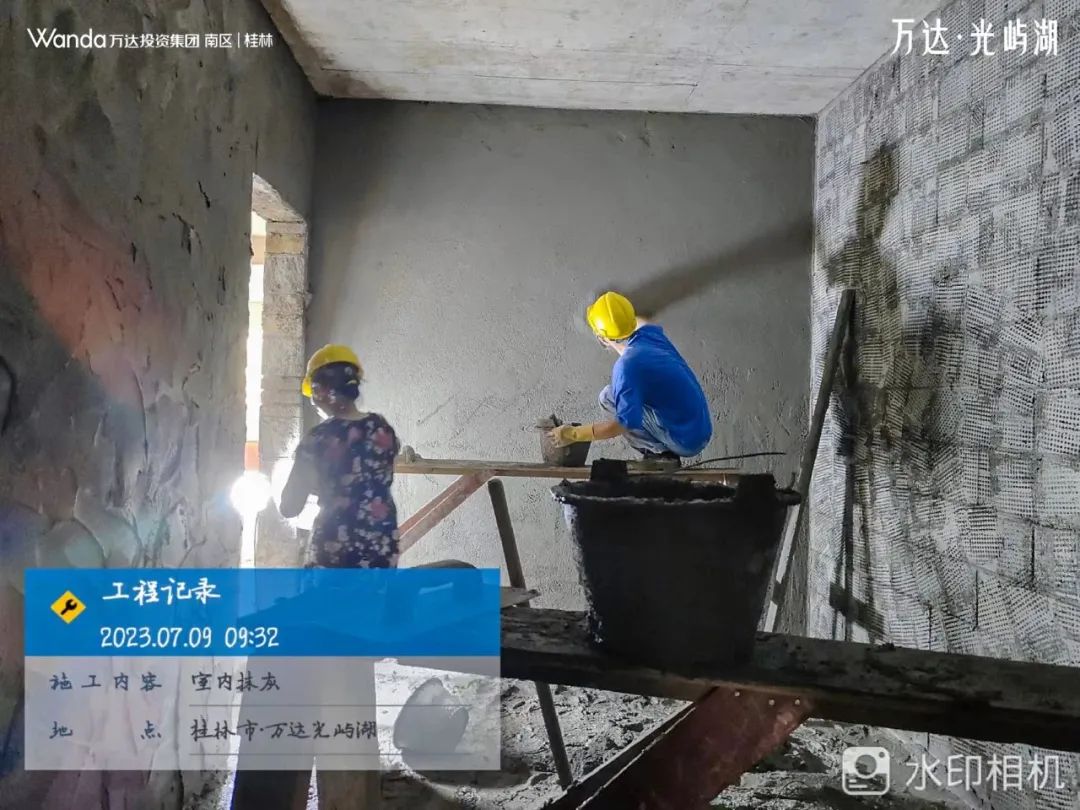

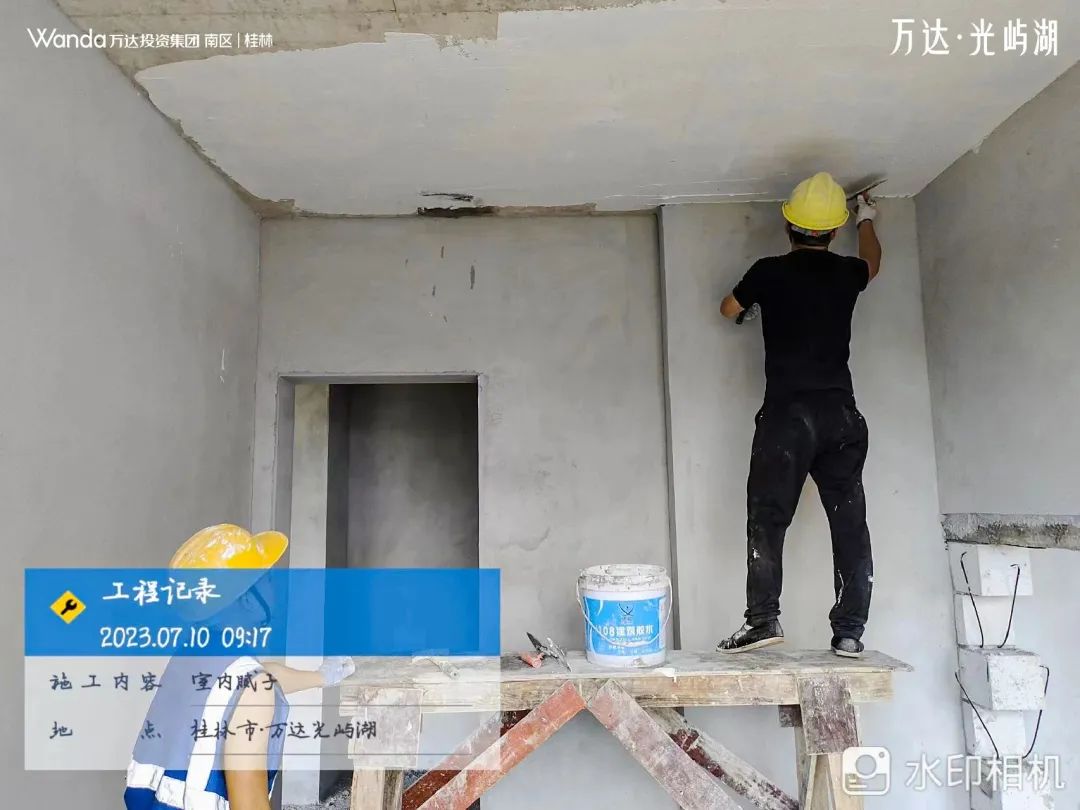

室内抹灰/刮腻子

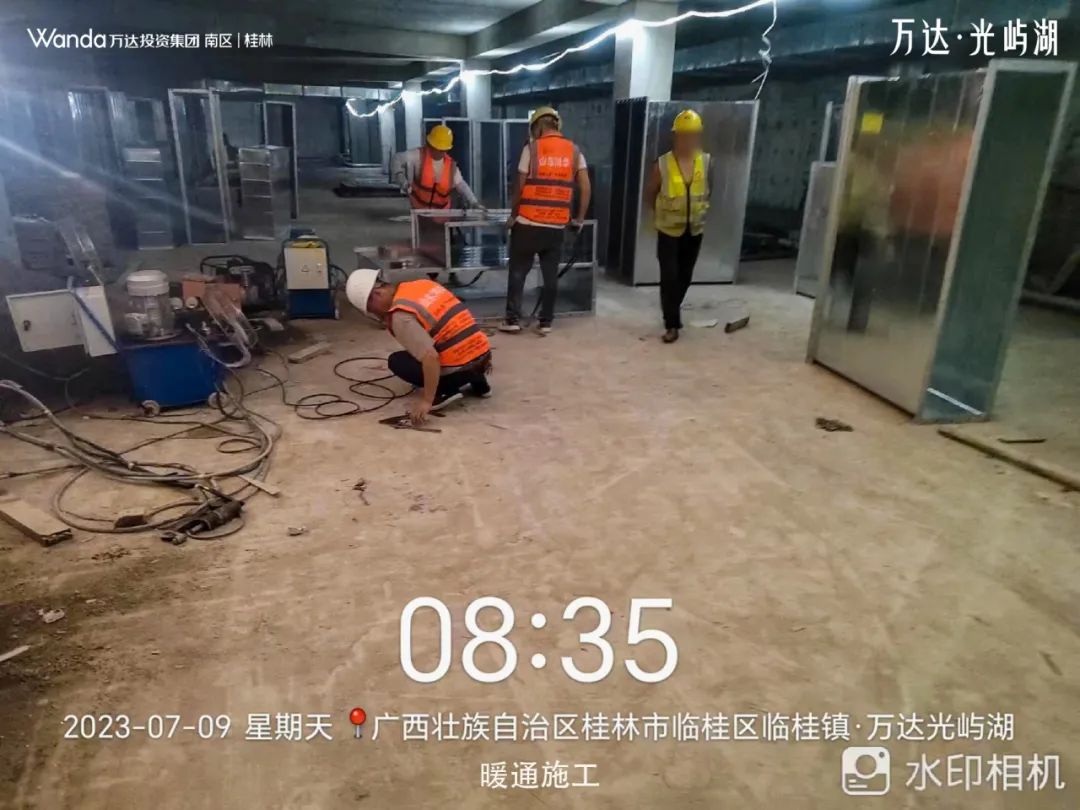

暖通/电梯施工

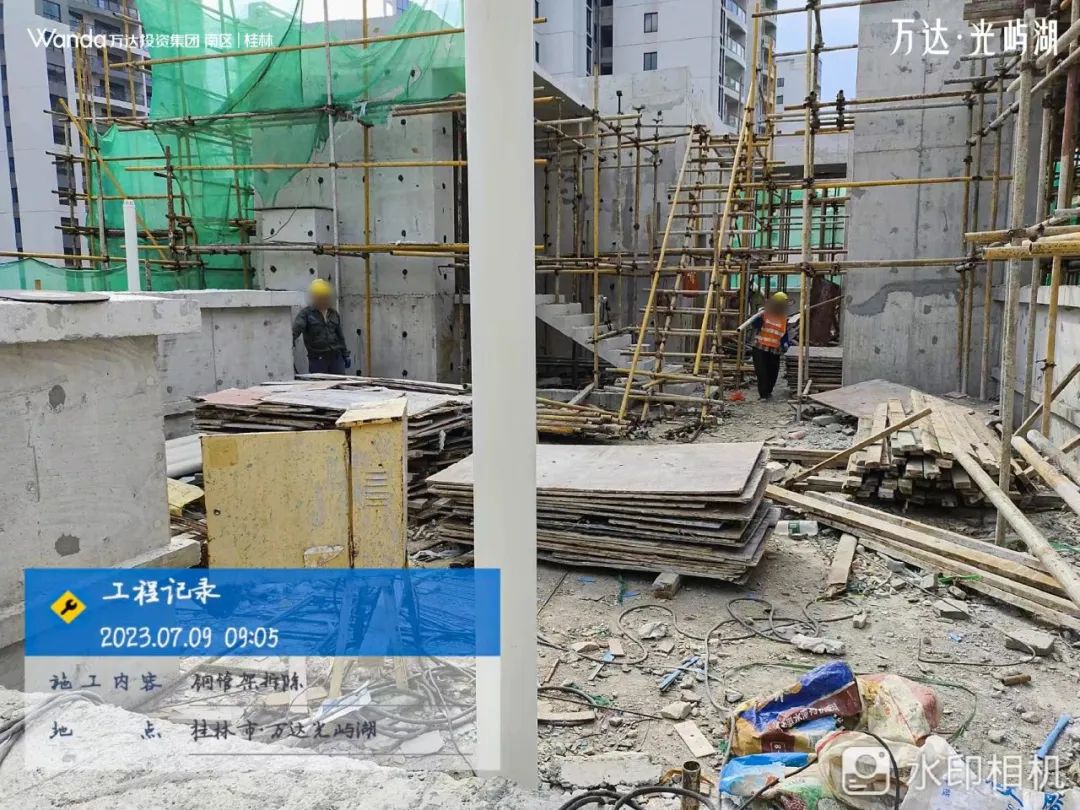

脚手架拆除/垃圾清理
