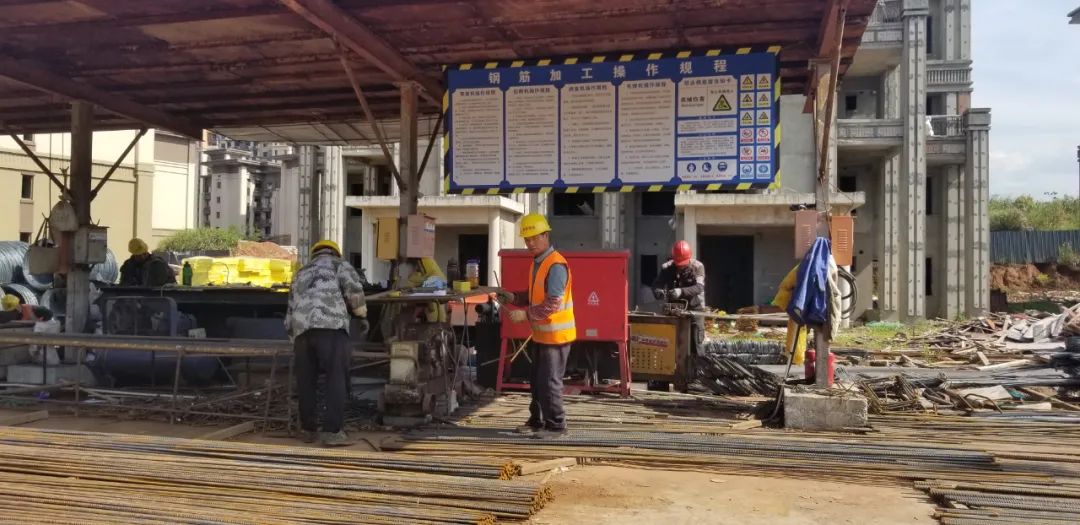

“复工复产、保交楼”是2023年恒大集团最主要的工作目标,也是广大购房者最关心的事。黄山恒大林溪郡项目在政府专班的大力支持下,加速复工复产,全力冲刺交楼!

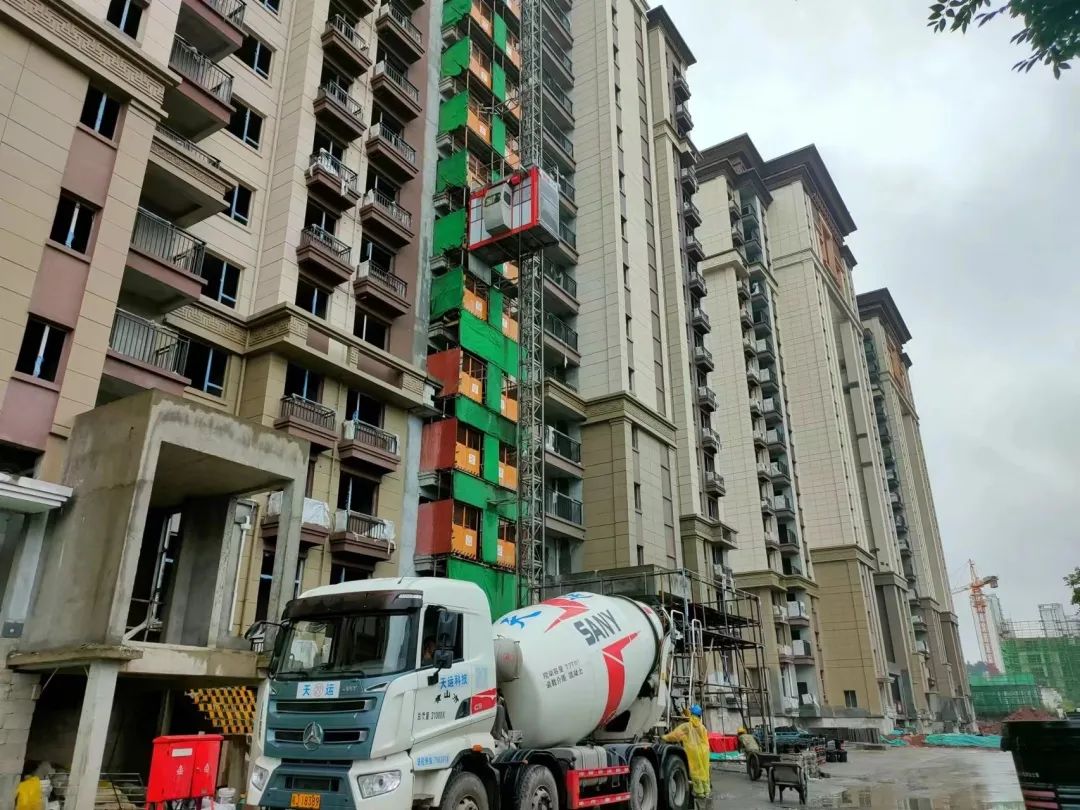

25-30#、36#、7#楼

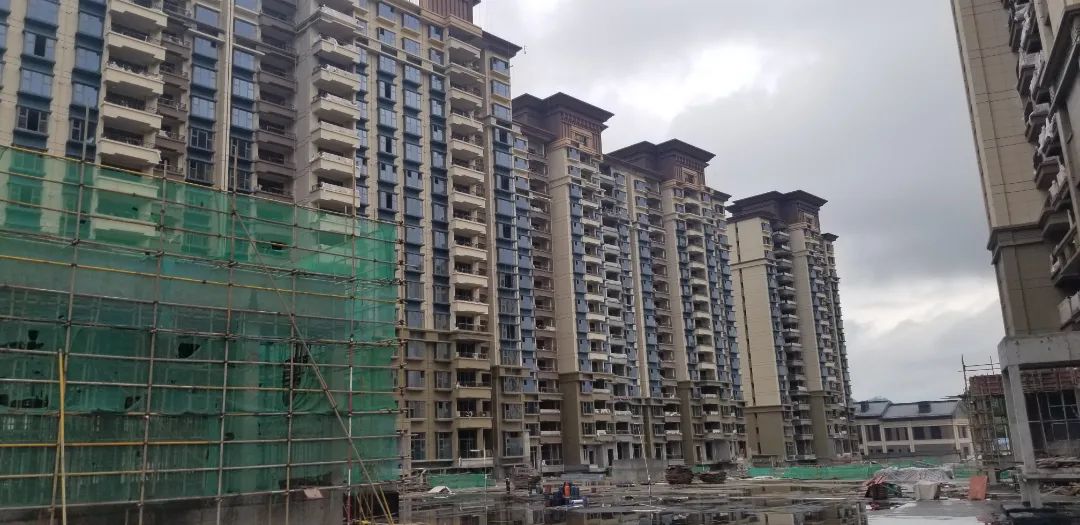

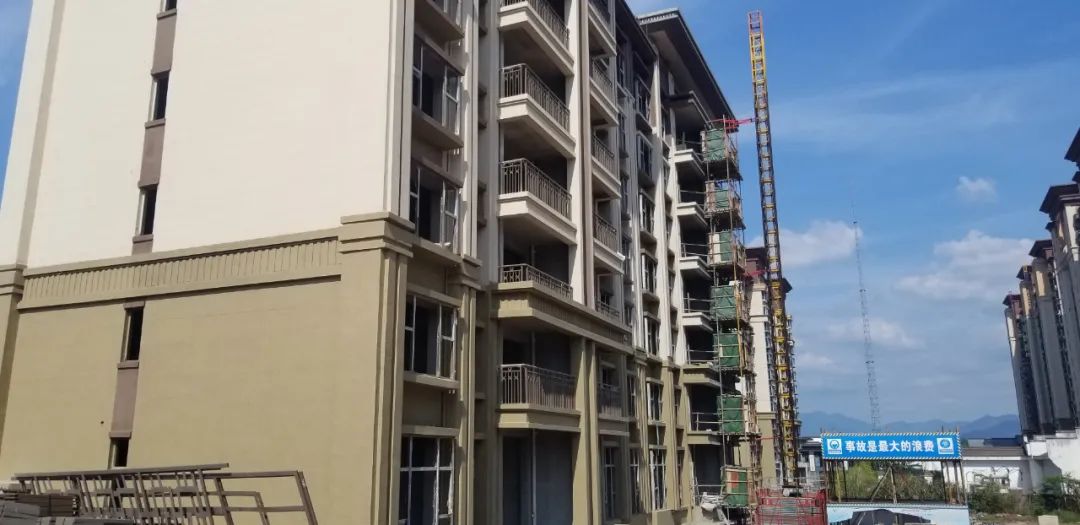

26#、27#楼主楼室内土建、外立面已完成;

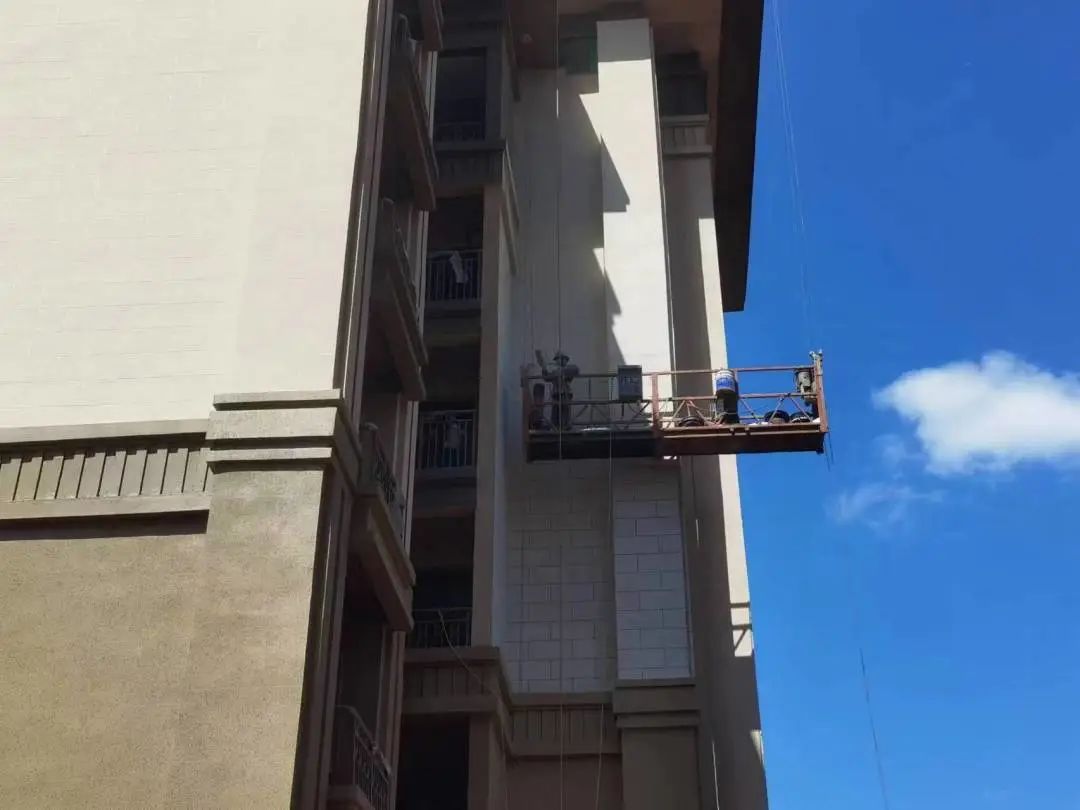

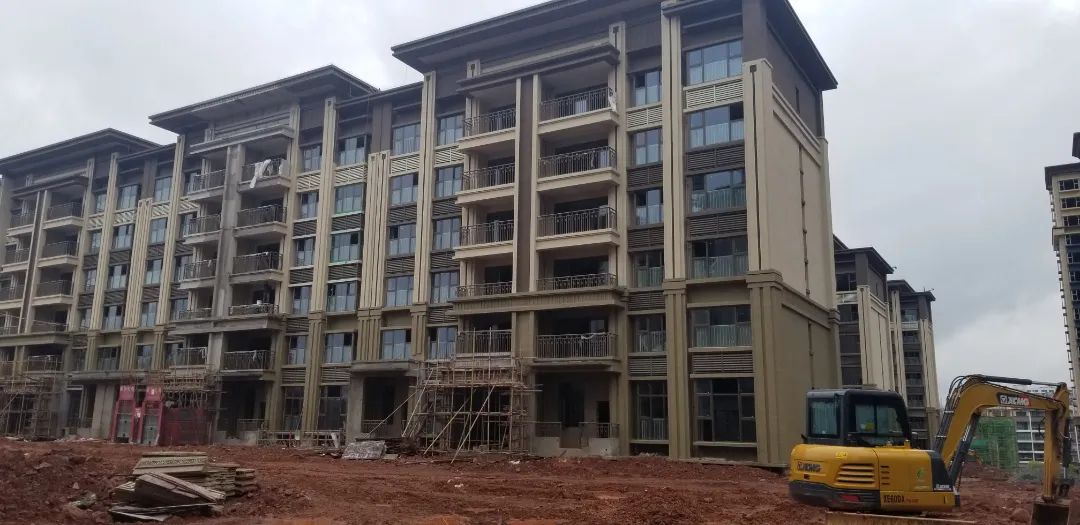

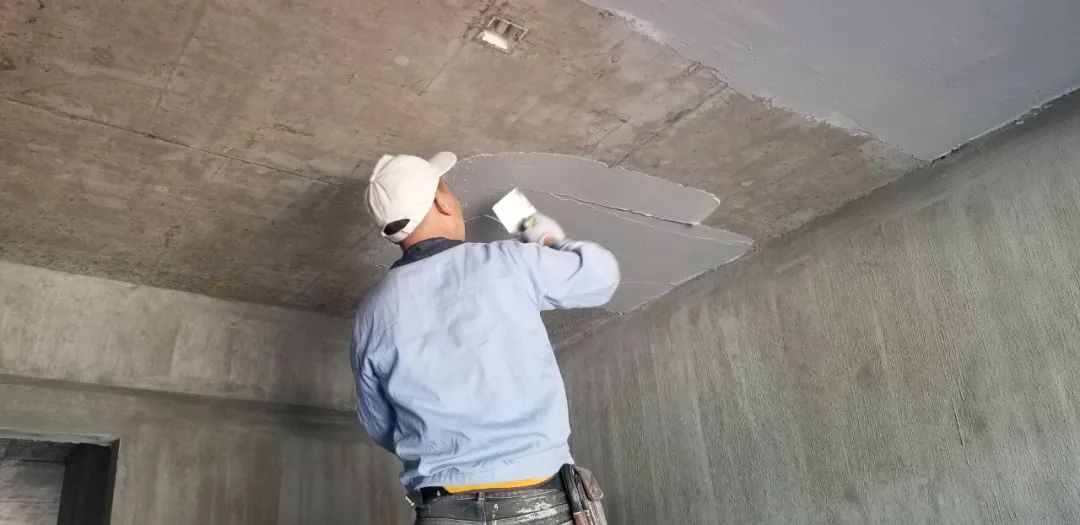

28#楼结构封顶,砌筑抹灰完成,外立面完成95%。门窗完成70%,公区精装完成90%;
29#楼结构封顶,砌筑抹灰完成,外立面完成95%。门窗完成70%,公区精装完成90%;
30#楼结构封顶,砌筑抹灰完成,外立面完成95%。门窗完成70%,公区精装完成90%;
36#楼结构封顶,砌筑抹灰完成,外立面完成95%。门窗完成70%,公区精装完成90%;

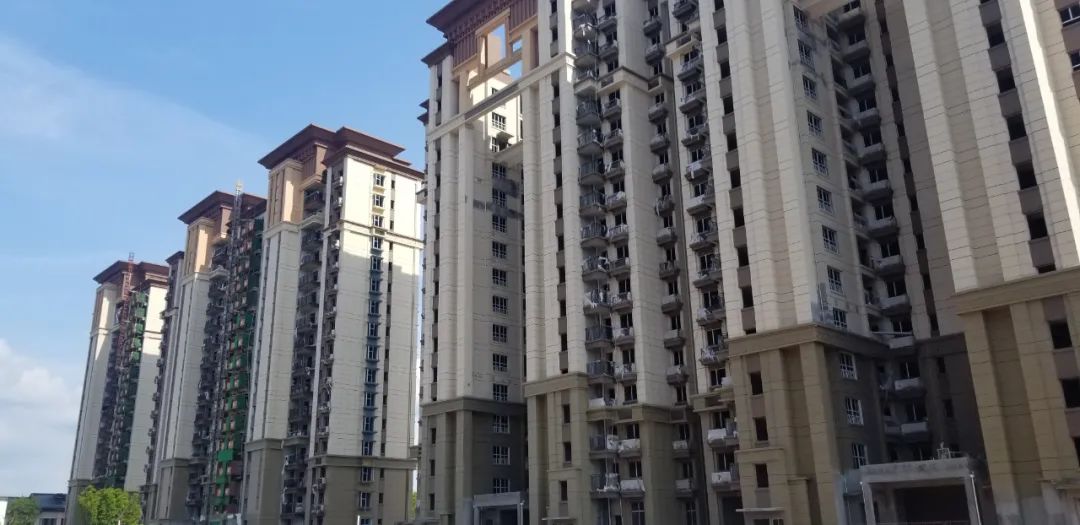

25#楼结构封顶,砌筑抹灰完成,外立面完成95%。门窗完成90%,公区精装完成85%;

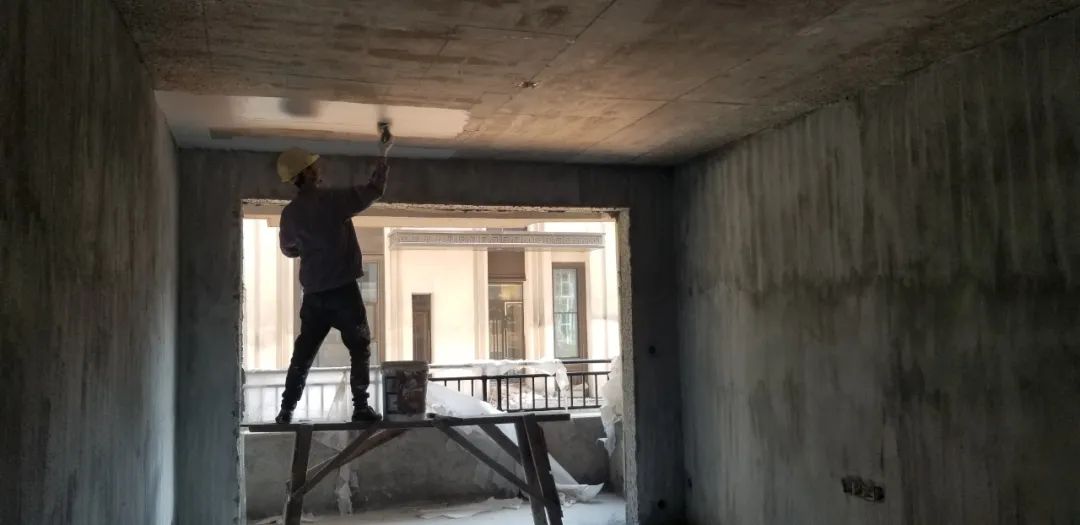

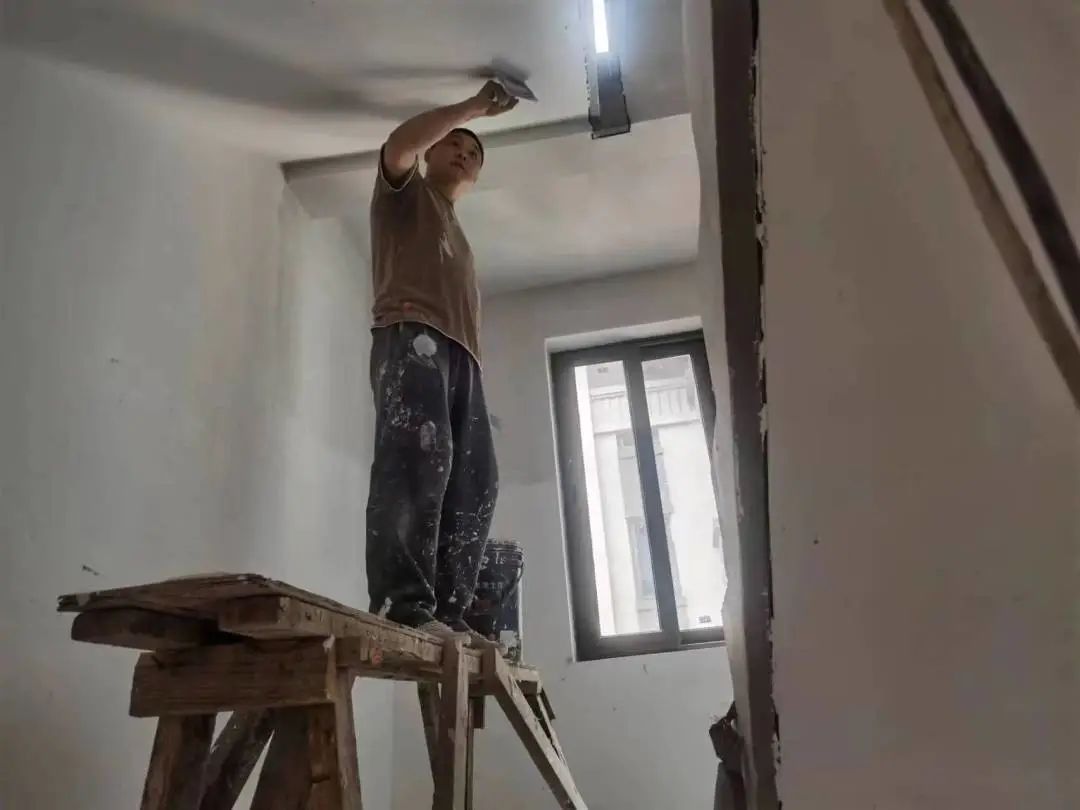

7#楼结构封顶,砌筑抹灰完成,外立面完成95%。门窗完成90%,公区精装完成80%。
31#、32#、37#楼
31#楼结构封顶,砌筑抹灰完成,外立面完成95%。门窗完成90%,公区精装完成85%;
32#楼结构封顶,砌筑抹灰完成,外立面完成95%。门窗完成90%,公区精装完成85%;
37#楼结构封顶,砌筑抹灰完成,外立面完成95%。门窗完成85%,公区精装完成85%。
配套

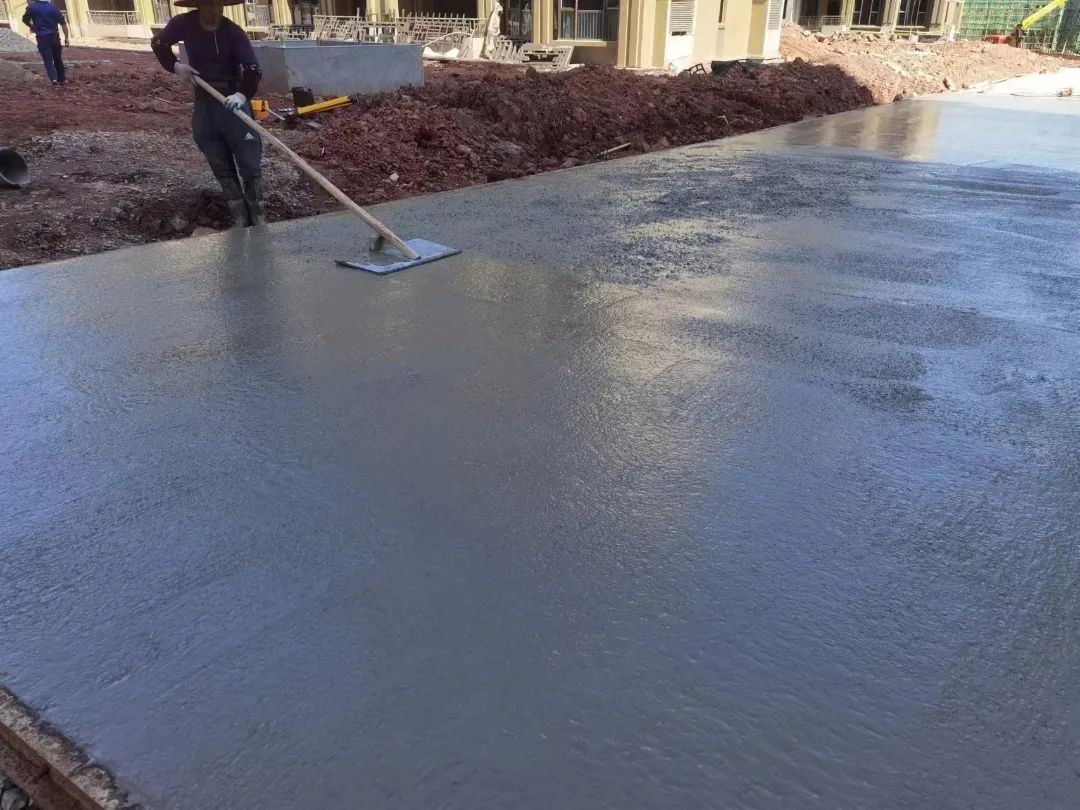

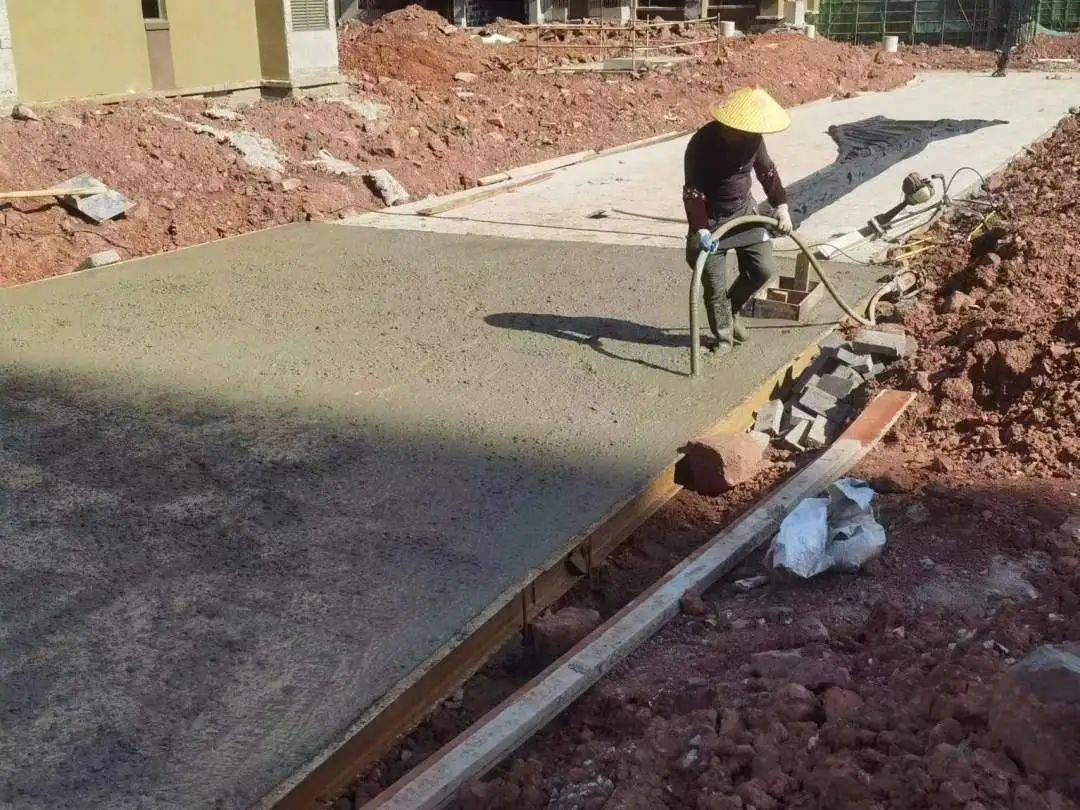

地下室砌体抹灰完成;

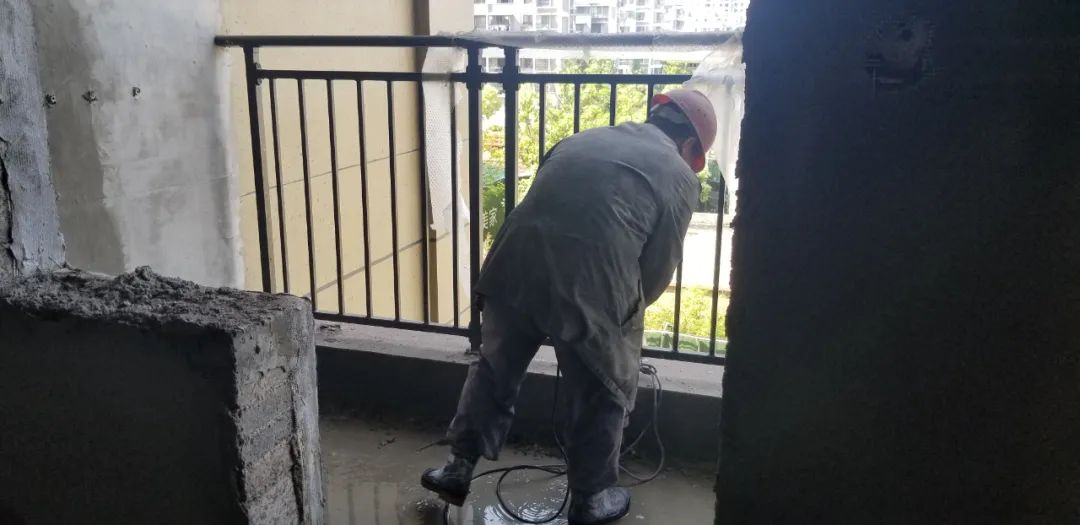

园建、园林已进场;
自来水、永电、燃气已进场施工。

南区二期(徽建控股)进度

21-23#楼
21#楼结构封顶,砌筑抹灰完成,外立面完成。门窗窗框安装完成;
22#楼结构封顶,砌筑抹灰完成,外立面完成。门窗窗框安装完成;
23#楼结构封顶,砌筑抹灰完成,外立面完成。门窗窗框安装完成。
3-6#、8-20#楼
3#楼结构封顶,砌筑抹灰完成,外立面完成。门窗窗框安装完成;
8#楼结构封顶,砌筑抹灰完成,外立面完成。门窗窗框安装完成;
9-14#楼结构封顶,砌筑抹灰完成,外立面完成10%;
17#楼结构封顶,砌筑抹灰完成,外立面完成10%;
18#楼结构封顶,砌筑抹灰完成,外立面完成10%;
5#楼结构封顶,砌筑抹灰完成,外立面完成。门窗窗框安装完成。
配套
地下室砌体抹灰完成;
园建、园林已进场;
自来水、永电、燃气已进场施工。
