很多业主问我,装修要多久,具体是个什么流程。下面给大家聊聊毛坯房到装修完的具体流程以及节点时间。

第一步:前期准备
主要是核对设计效果,以及施工图细节把控,然后就是选材,软装的整体搭配效果落实(家具+背景墙+装饰画+灯具窗帘+配饰)植入效果图还原实景,真正的做到效果图=实景图。


第二步:开工仪式(0.5天)
1.准备好开工资料,确定开工吉日开工,开工当天跟设计老师项目经理交底好拆砌墙,并且跟项目经理去物业办理好开工手续,交接好钥匙跟工人出入证。
2.做好成品保护(电梯间过道地面墙面、入户门、强弱电箱、可视电话、燃气管、地漏、窗户)
3.可以吧封窗定下来了哦,泥工前要装好。

第三步:拆除阶段(7天)
1.拆除墙体、保温层、天花白灰
2.打包清运垃圾

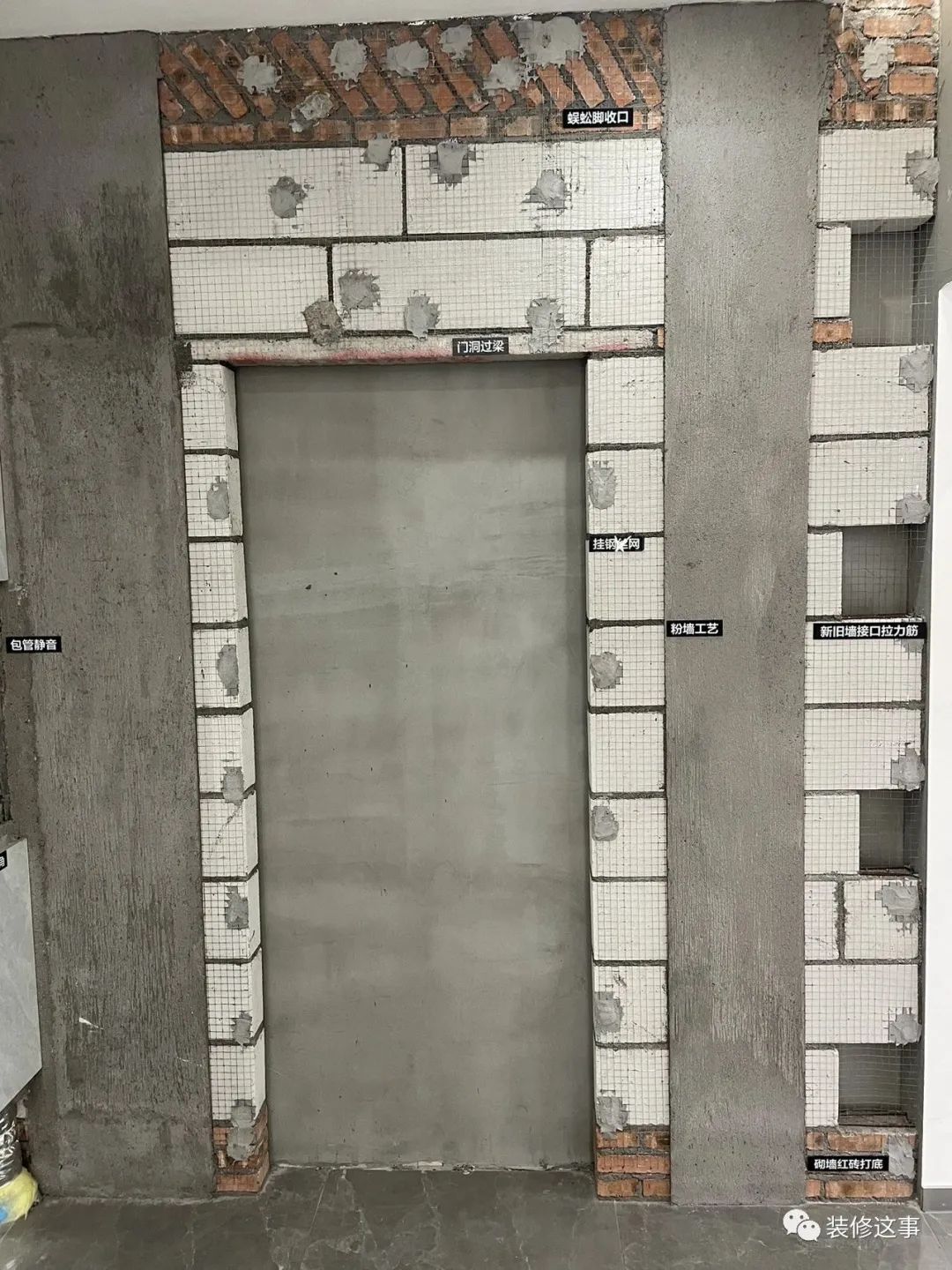

3.新建墙体(顶面地面蜈蚣脚工艺,墙面拉筋处理)
4.挂钢丝网批荡

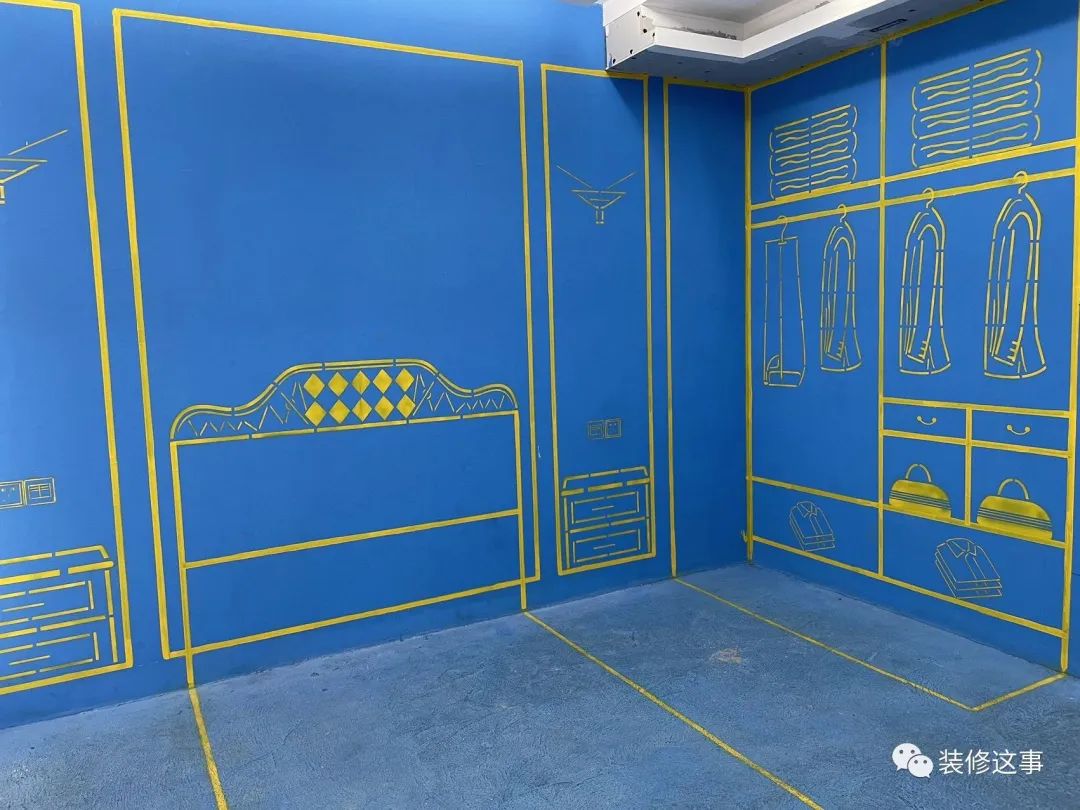

第四步:界面封闭处理、1:1实景放样(2天)

第五步:水电重走(7天)
1.水电定位(提前订好中央空调、地暖,预留好管线机、垃圾处理器、电动窗帘、扫地机器人、洗地机、晾衣架、轨道插座、智能摄像头、个性灯具……)
2.水电开槽
3.水电材料到场验收

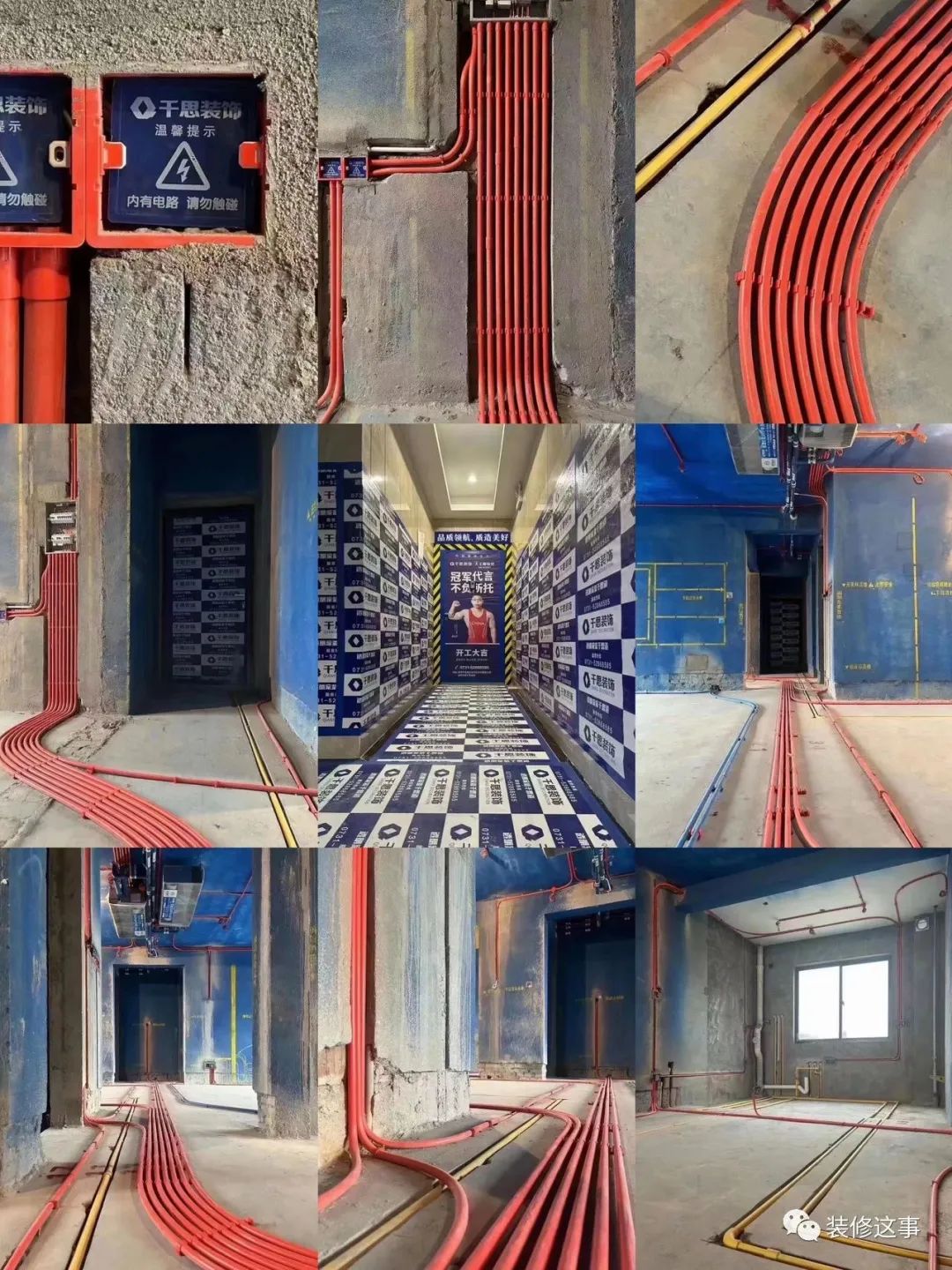

4.水电管道铺设
5.电路拉线
6.水电验收

第六步:泥工阶段(20天)
1.泥工交底
2.填补线槽
3.瓷砖到场验收
4.卫生间回填

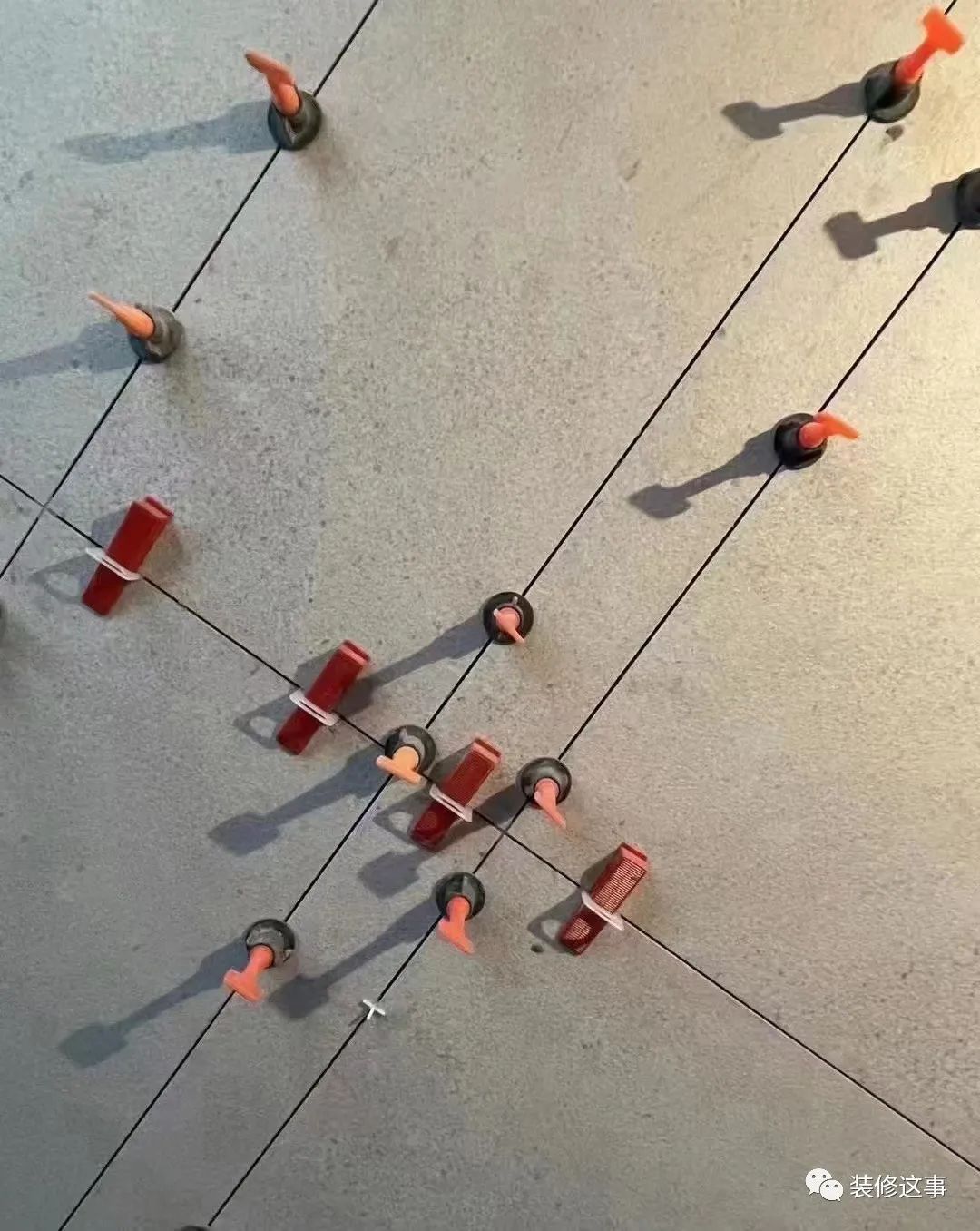

5.铺贴瓷砖
6.卫生间阳台防水
7.闭水试验
8.包下水管
9.全屋定制复尺
10.安装门槛石
11.地面整体保护

第七步:木工阶段(15天)
1.吊顶造型
2.全房柜体
3.地台护板、岛台桌子
4.灯具预埋
5.灯具开孔
6.测量门套尺寸
7.木工验收

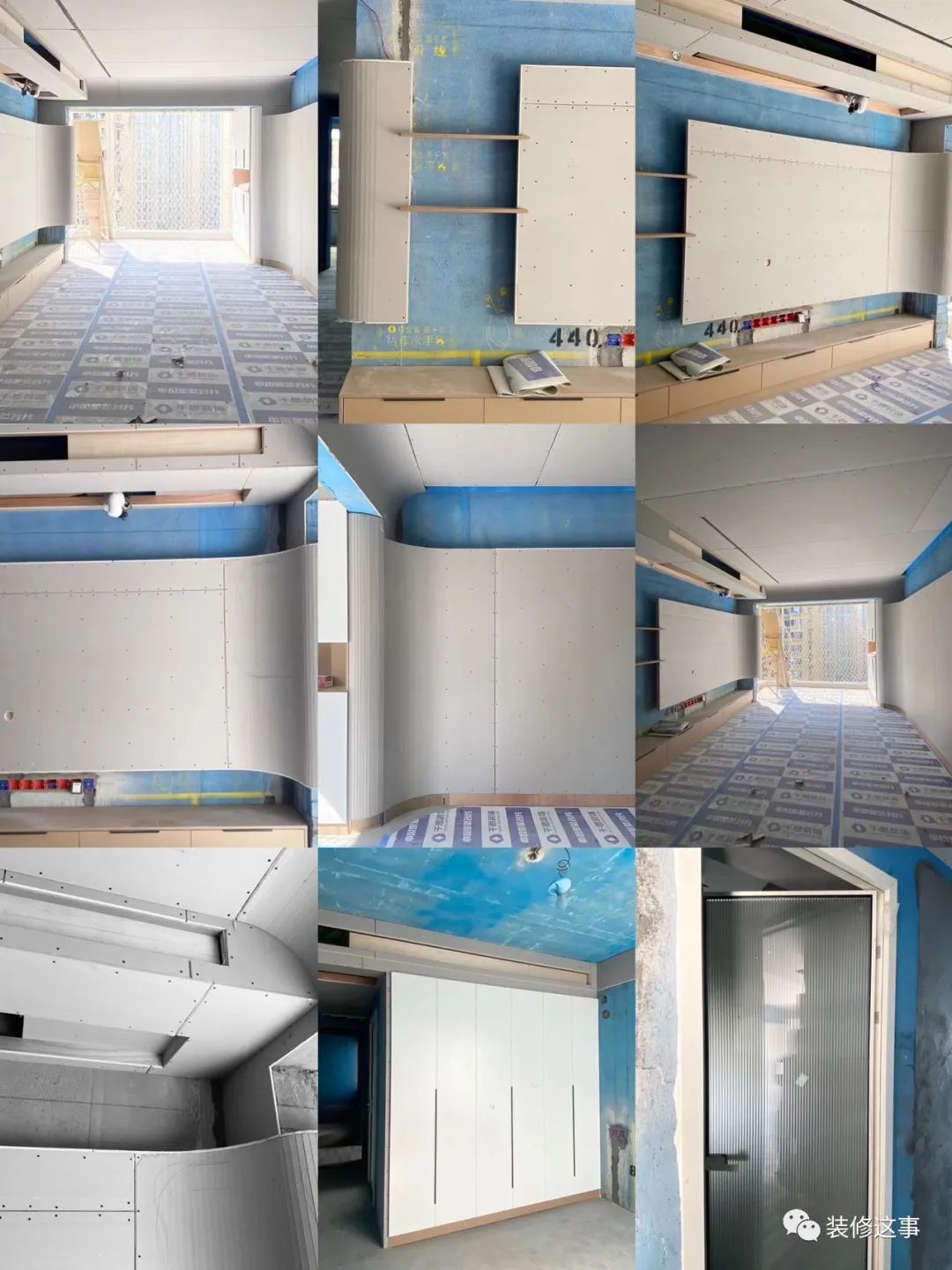

第八步:油漆阶段(25天)

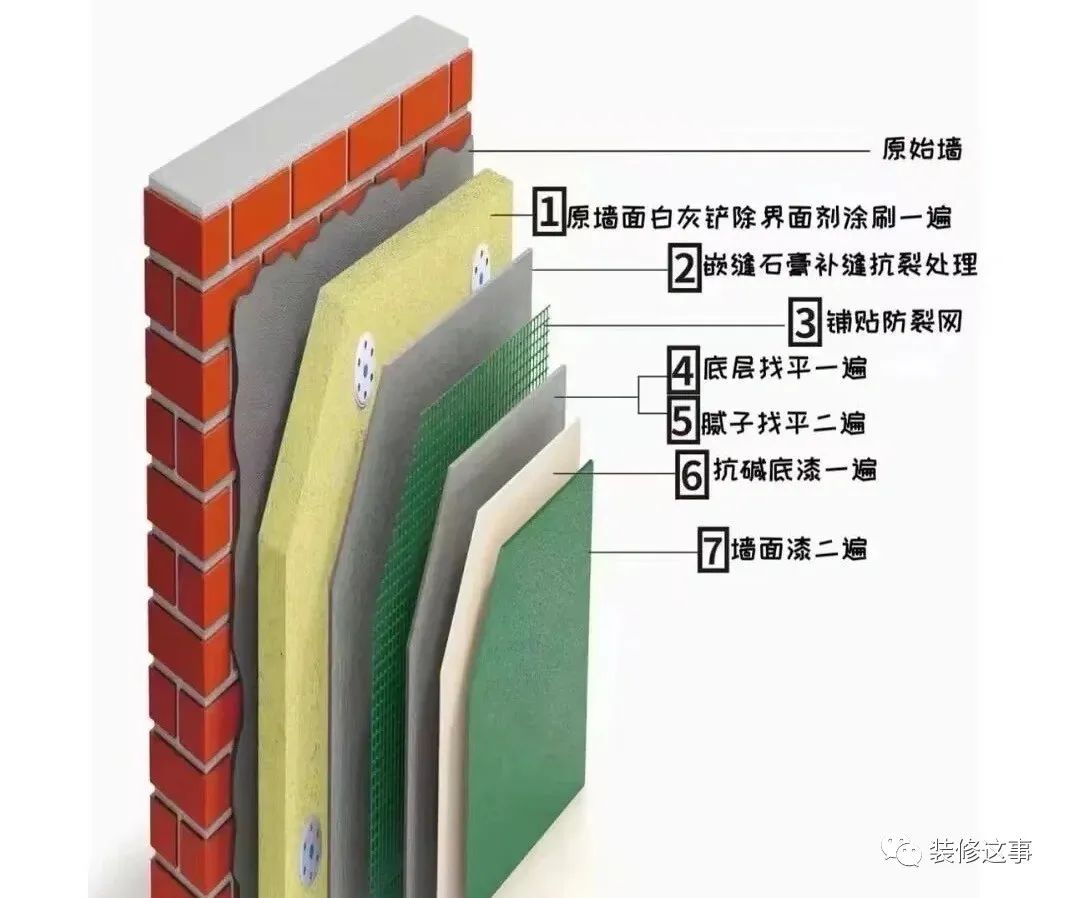

1.基层墙固
2.防锈漆+嵌缝石膏补缝挂网抗裂处理
3.第一遍腻子+挂全房玻纤网
4.第二遍腻子填充
5.第三遍腻子
6.墙面无尘打磨
7.抗碱底漆
8.第一遍面漆
9.第二遍面漆

第九步:成品安装(15天)
1.开荒保洁
2.木地板安装
3.柜子安装
4.房门安装
5.洁具安装
6.灯具开关插座安装
7.厨房卫生间扣板安装
8.小五金安装
9.墙面修补

第十步:软装配送(10天)
1.软装家具配送
2.窗帘安装
3.电器安装

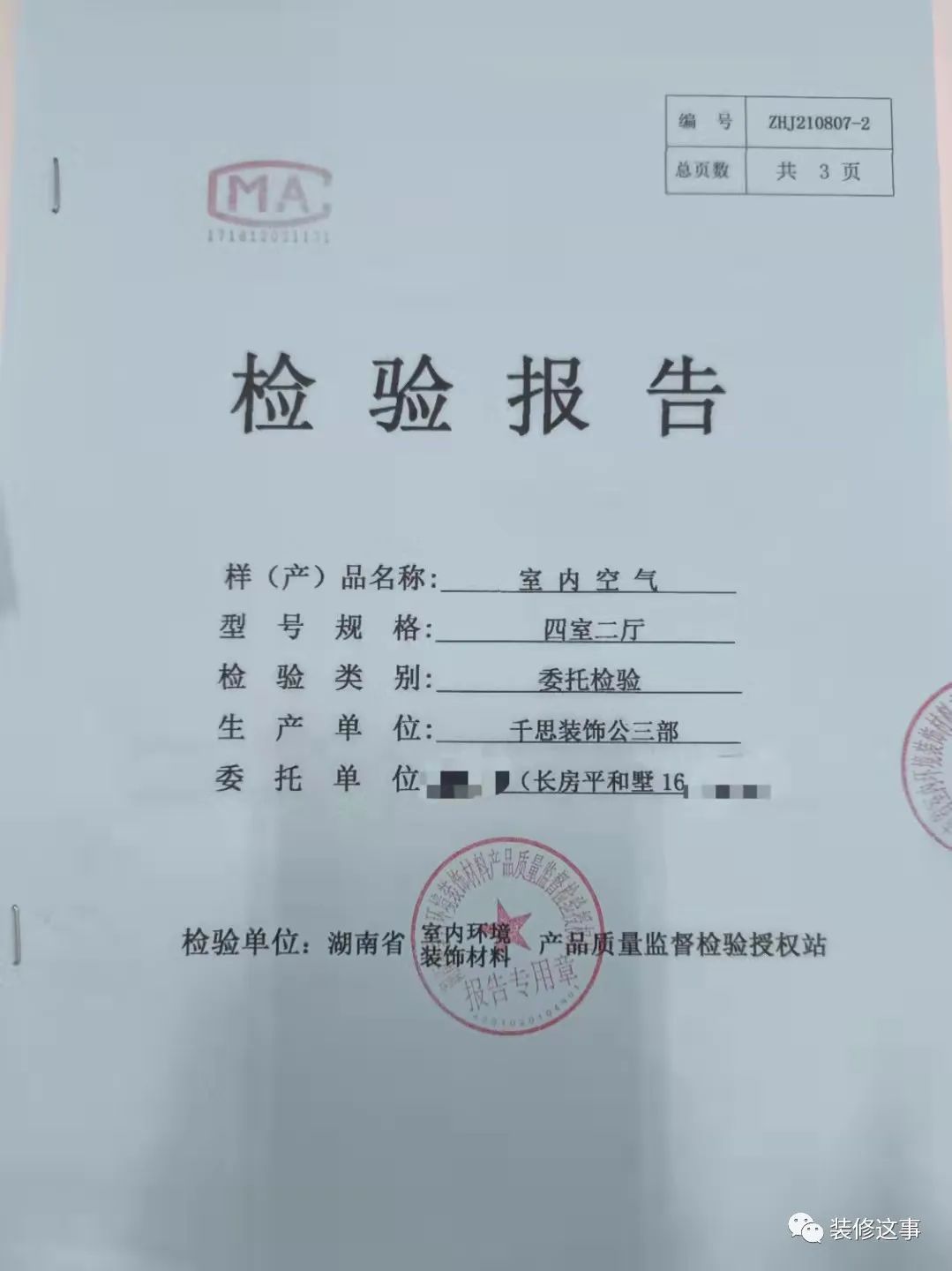

最后一步:精细卫生、环保检测、去味除尘
