2023年已悄然过半,六月的明媚和沉稳,抒写着这个季节带给我们的惬意和遐想,夏日唤醒城市,每一天都是一个崭新的开始。

幸福不远,未来可期,在每一位家人的热切期待与信任之下,我们从未懈怠,一砖一瓦精益求精,一草一木细细耕耘。在此奉上最新工程进度,邀您共鉴!

安吉恒大林溪竹语

2023年6月

6月工程进度播报/ project progress

01

室内装修

 Project Progress

15#楼

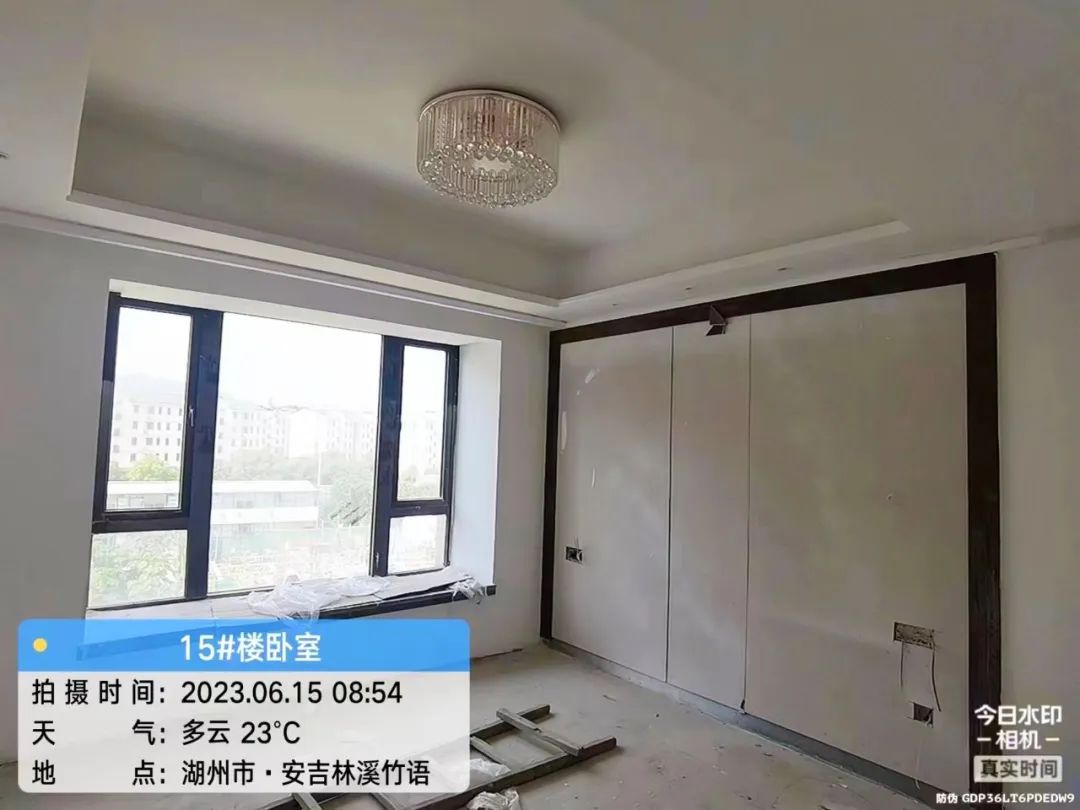

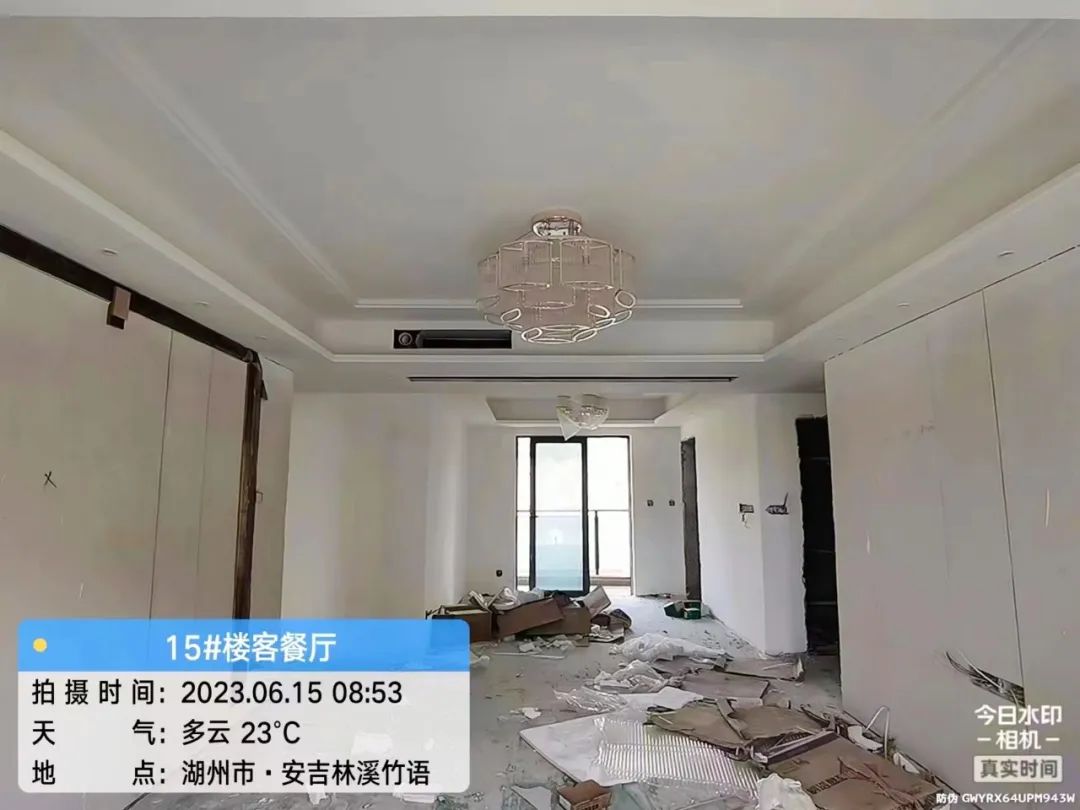

管道包封、挡水条、窗台板、墙地砖施工、新风系统安装、天花基层、背景墙基层施工、墙顶面找平及刮白、天花封板、石膏线安装、乳胶漆喷涂、淋浴板及挡水石铺贴完成,电梯厅墙地砖、大堂石材、水晶灯及筒灯安装、木饰面安装、卫生间台盆安装作业中,室内装修完成约75%;

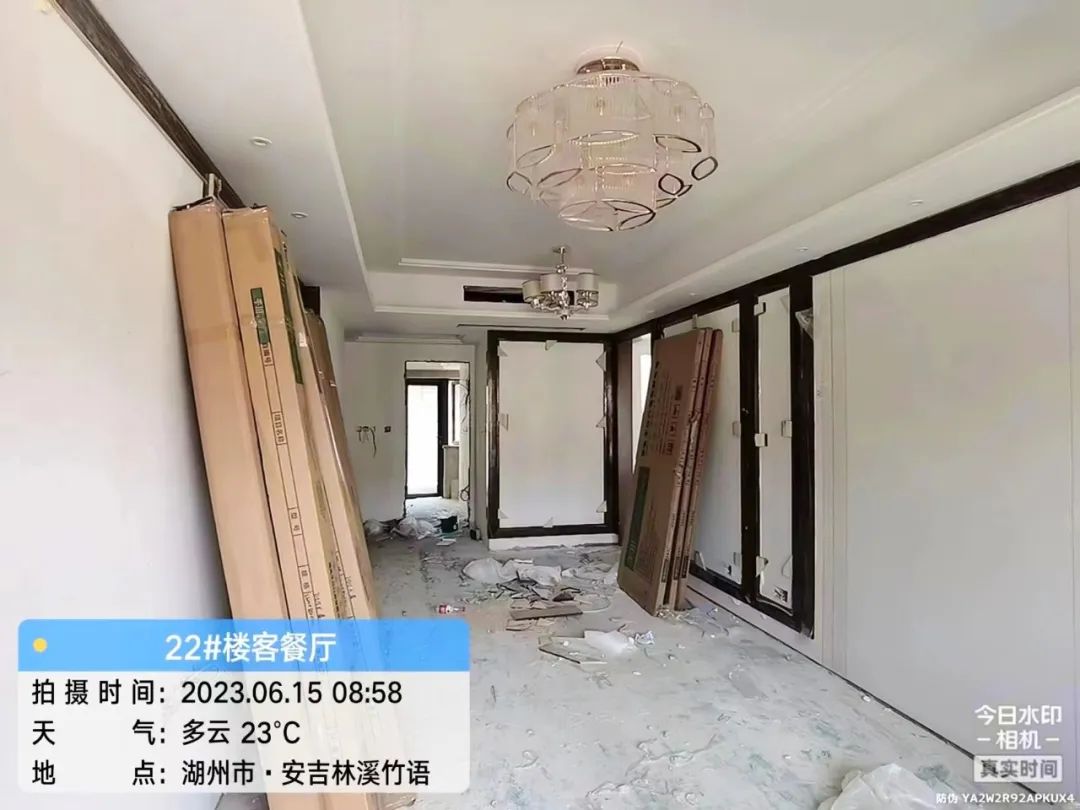

22#楼

管道包封、挡水条、窗台板、墙地砖施工、新风系统安装、天花基层、背景墙基层施工、墙顶面找平及刮白、天花封板、石膏线安装、乳胶漆喷涂、淋浴板及挡水石铺贴完成,电梯厅墙地砖、大堂石材、水晶灯及筒灯安装、木饰面安装、卫生间台盆安装作业中,室内装修完成约75%;

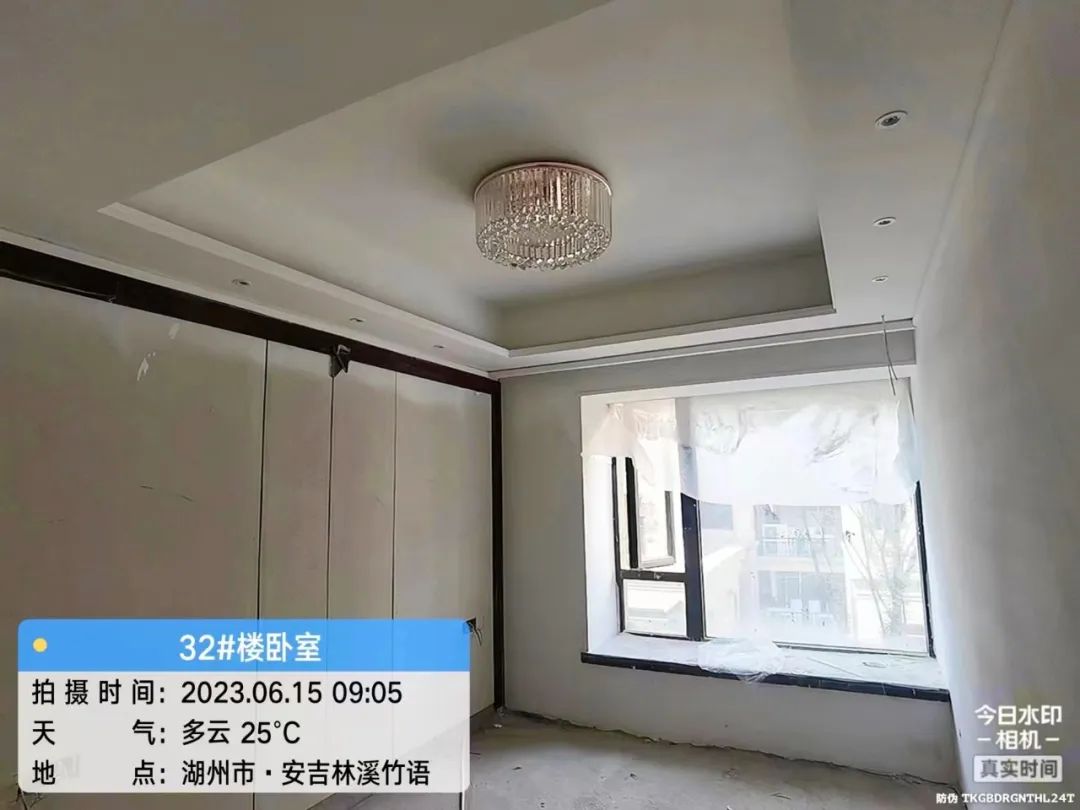

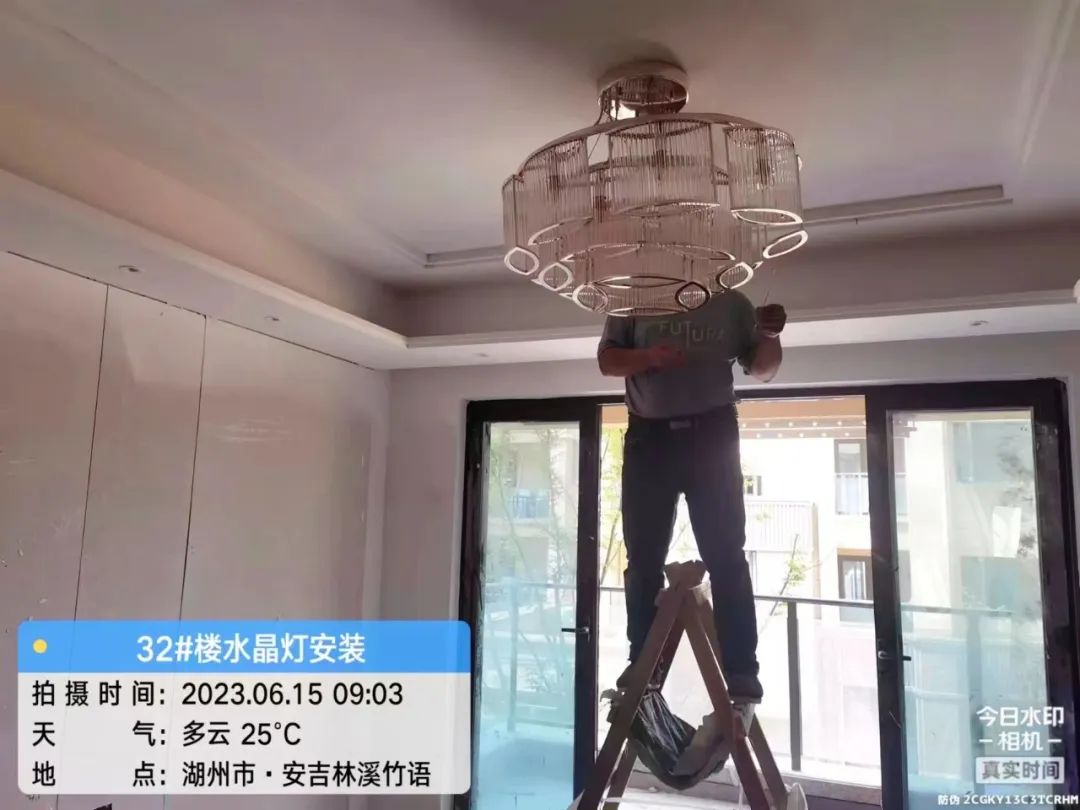

32#楼

管道包封、挡水条、窗台板、墙地砖施工、新风系统安装、天花基层、背景墙基层施工、墙顶面找平及刮白、天花封板、石膏线安装、乳胶漆喷涂、淋浴板及挡水石铺贴完成,电梯厅墙地砖、大堂石材、水晶灯及筒灯安装、木饰面安装、卫生间台盆安装作业中,室内装修完成约75%;

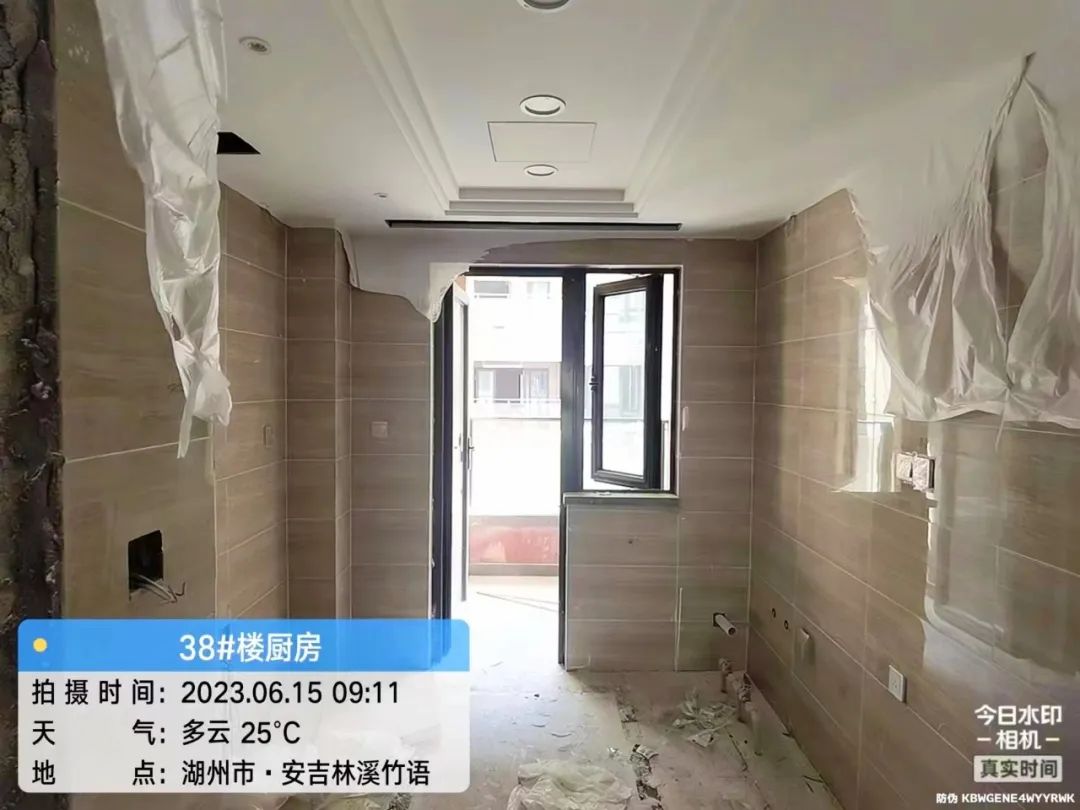

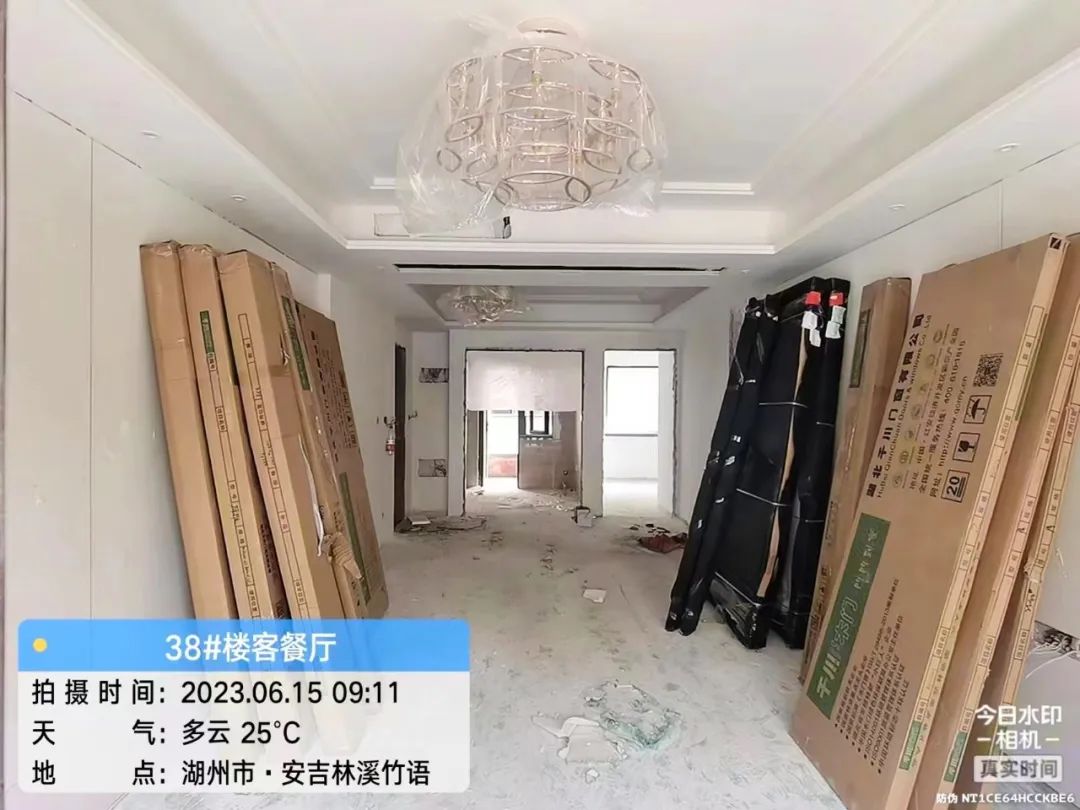

38#楼

管道包封、挡水条、窗台板、墙地砖施工、新风系统安装、天花基层、背景墙基层施工、墙顶面找平及刮白、天花封板、石膏线安装、乳胶漆喷涂、淋浴板及挡水石铺贴完成,电梯厅墙地砖、大堂石材、水晶灯及筒灯安装、木饰面安装、卫生间台盆安装作业中,室内装修完成约75%;

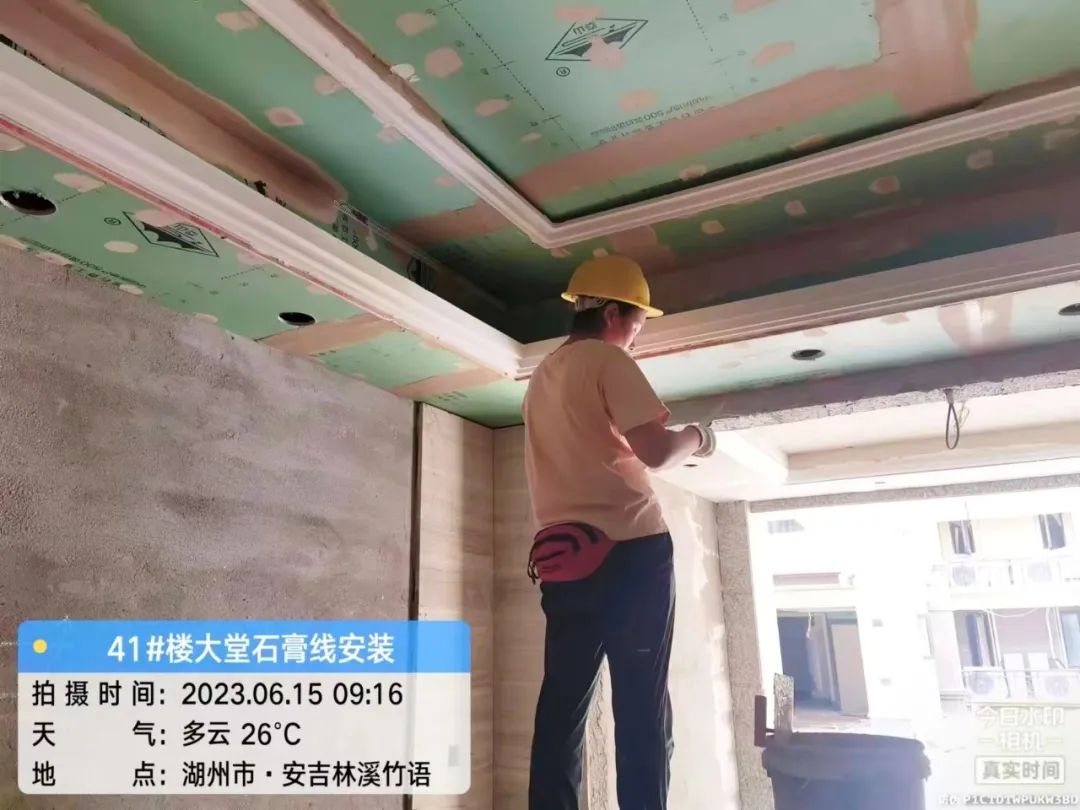

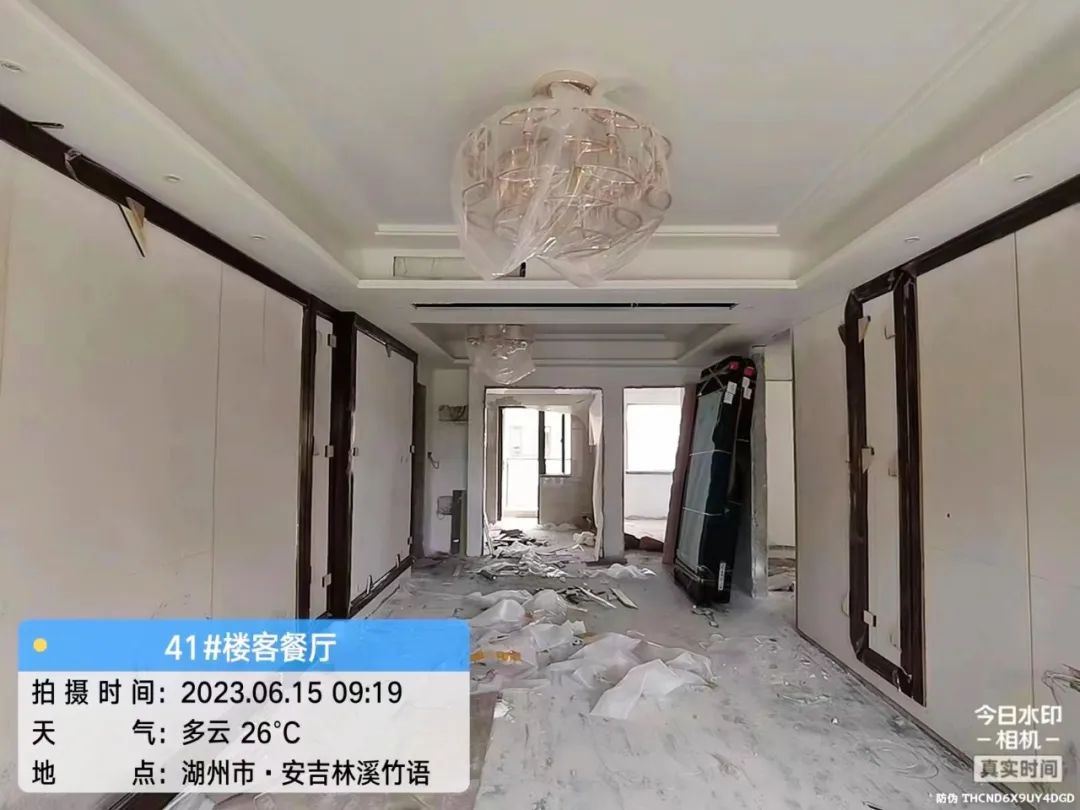

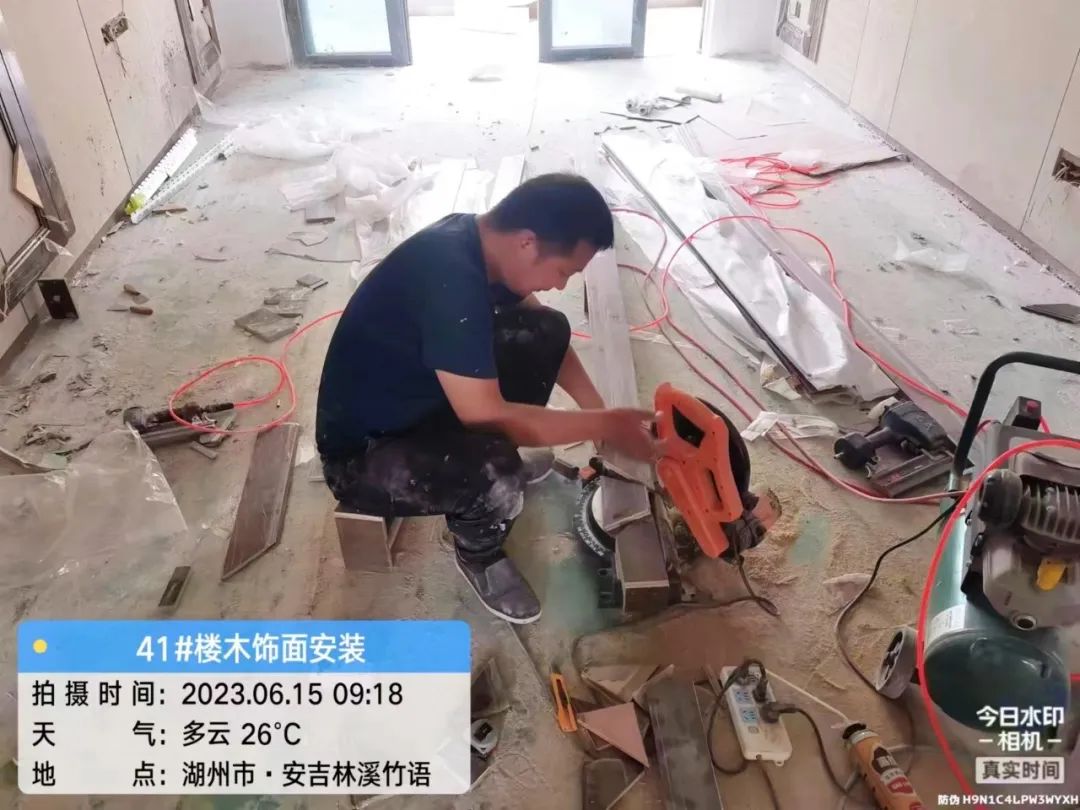

41#楼

道包封、挡水条、窗台板、新风系统安装、墙面找平、背景墙基层、墙地砖施工、天花基层施工、天花封板、电梯厅墙地砖、墙顶面找平及刮白、淋浴板及挡水石铺贴完成,石膏线安装、乳胶漆喷涂、大堂石材、水晶灯及筒灯安装、木饰面安装、卫生间台盆安装作业中,室内装修完成约65%;

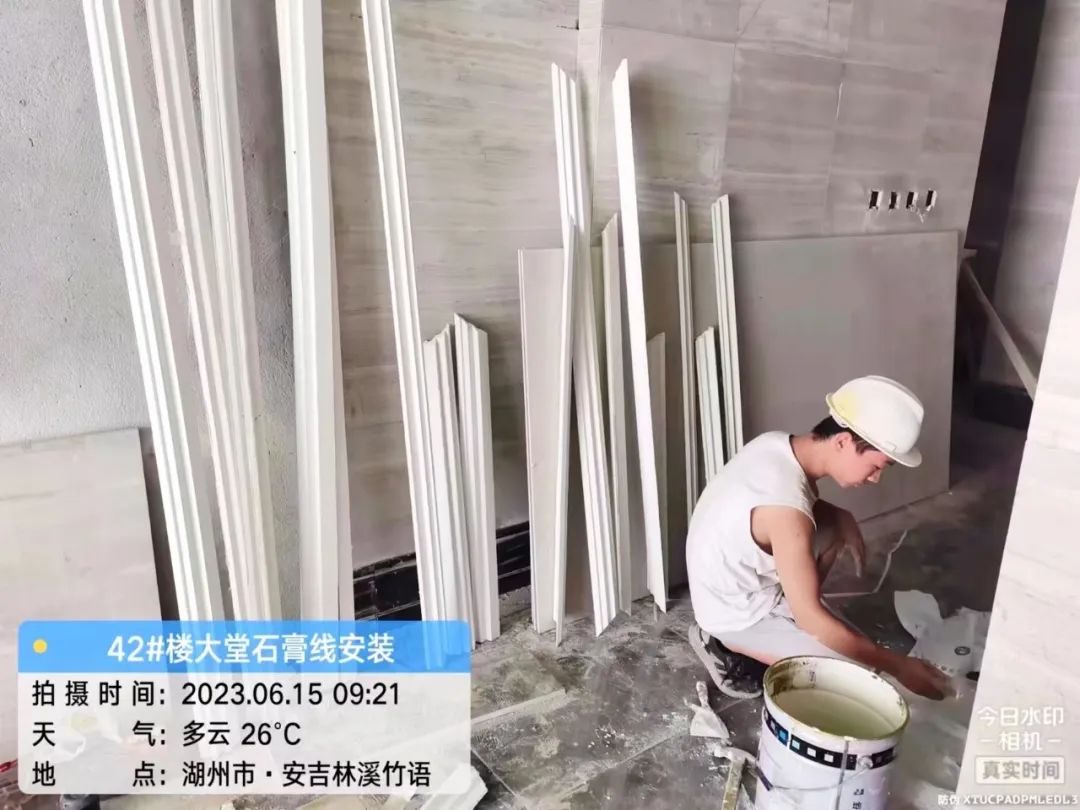

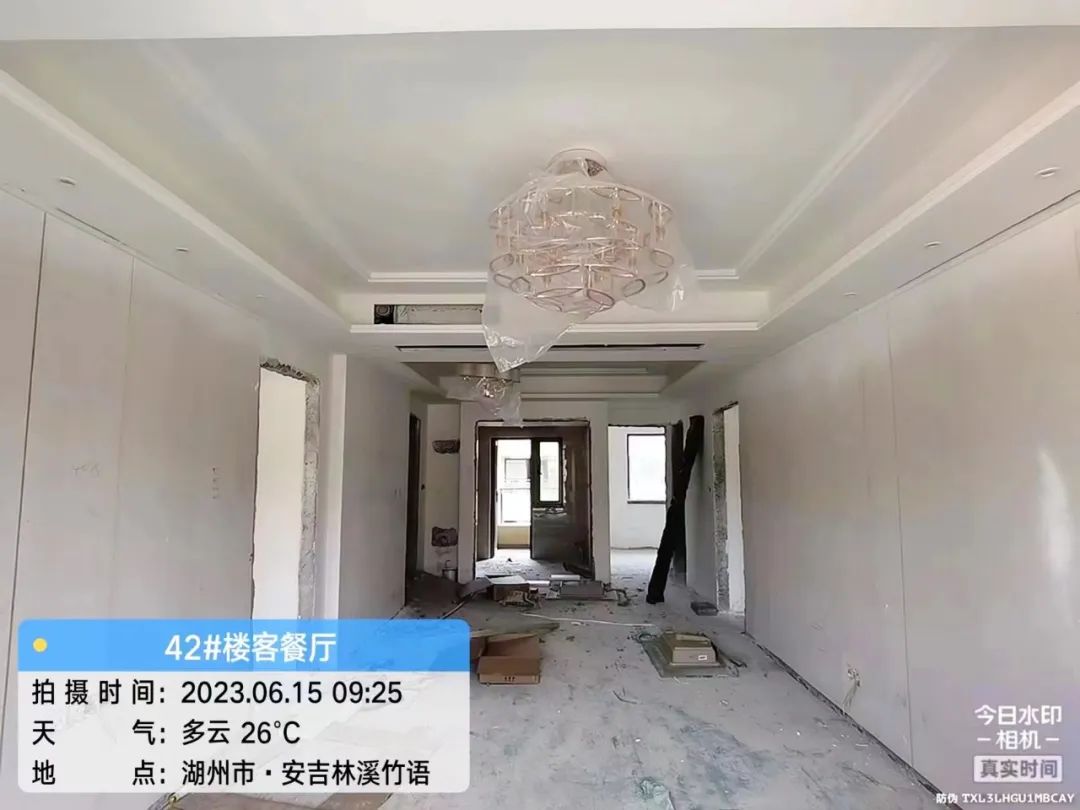

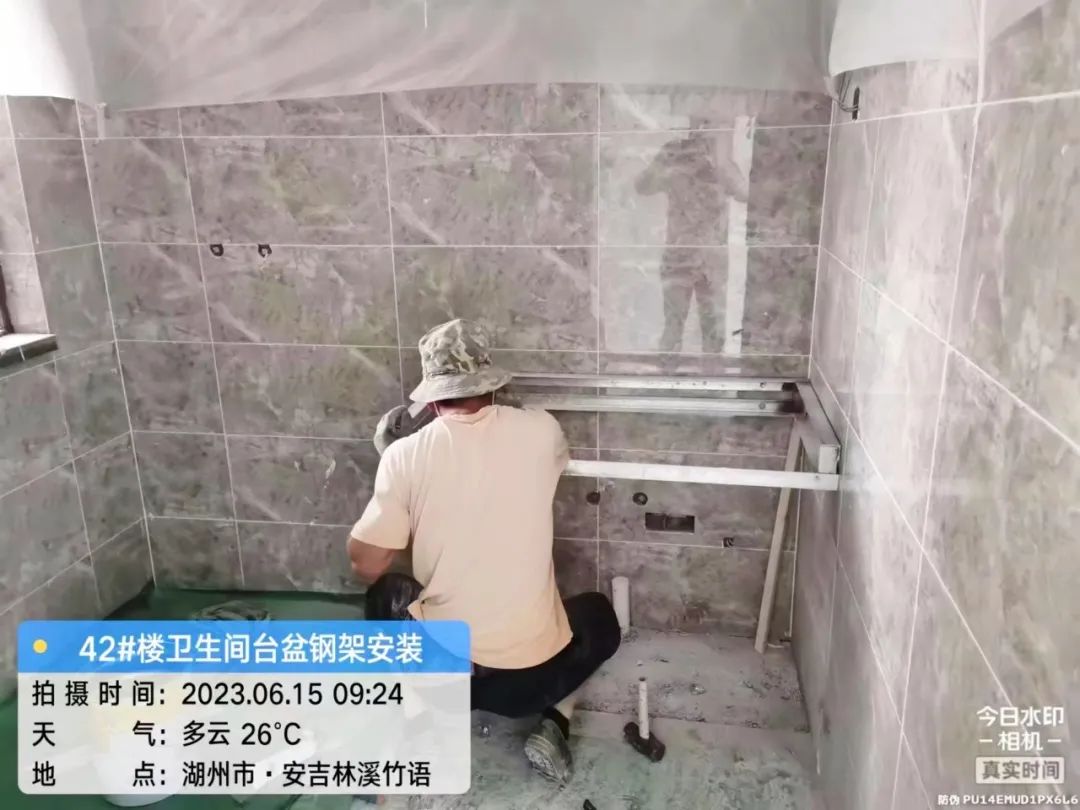

42#楼

管道包封、挡水条、窗台板、新风系统安装、墙面找平、背景墙基层、墙地砖施工、天花基层施工、天花封板、电梯厅墙地砖、墙顶面找平及刮白、淋浴板及挡水石铺贴完成,石膏线安装、乳胶漆喷涂、大堂石材、水晶灯及筒灯安装、木饰面安装、卫生间台盆安装作业中,室内装修完成约65%;

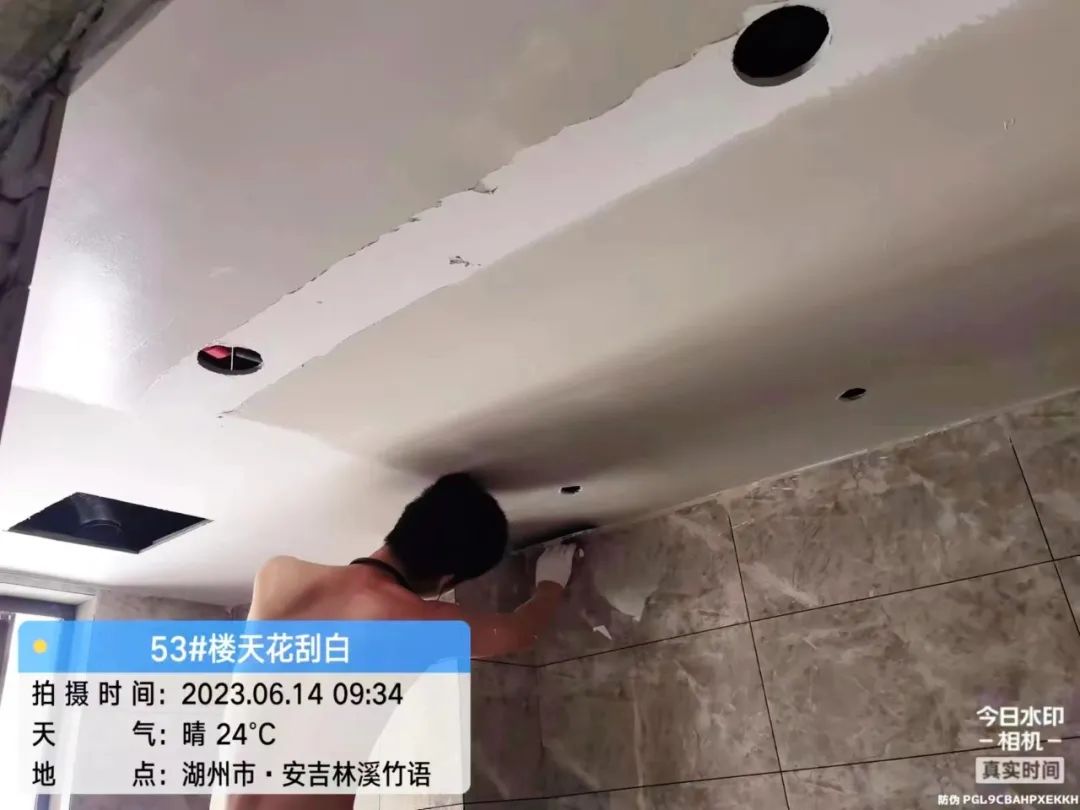

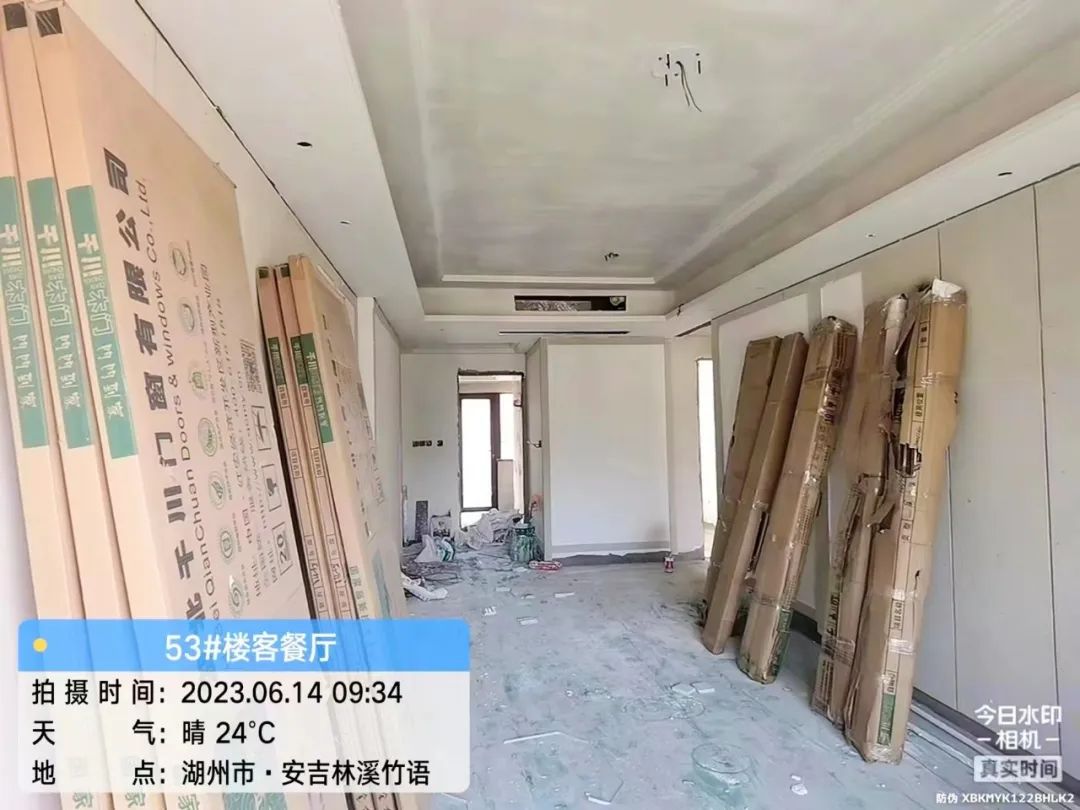

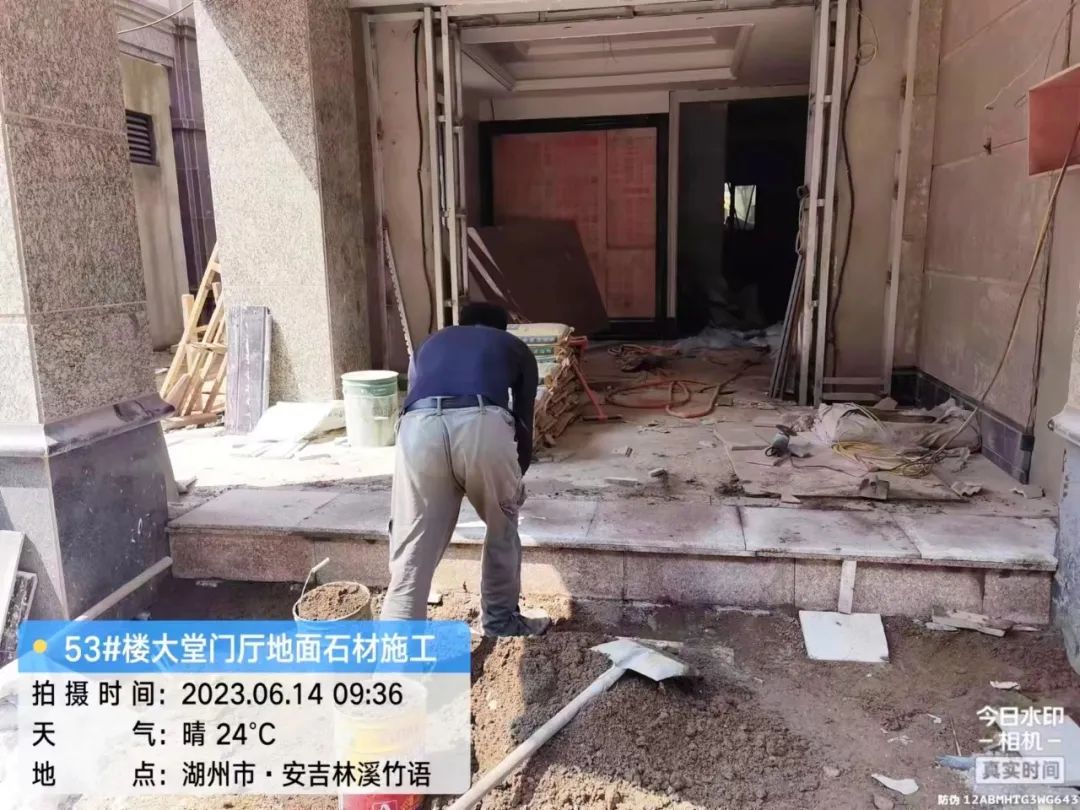

53#楼

新风管安装、管道包封、天花基层、墙面找平及刮白、窗台板、墙地砖施工、背景墙基层、天花基层施工、天花封板、电梯厅墙地砖、淋浴板及挡水石铺贴完成,石膏线安装、顶面找平及刮白、大堂石材、乳胶漆喷涂、卫生间台盆安装作业中,室内装修完成约70%;

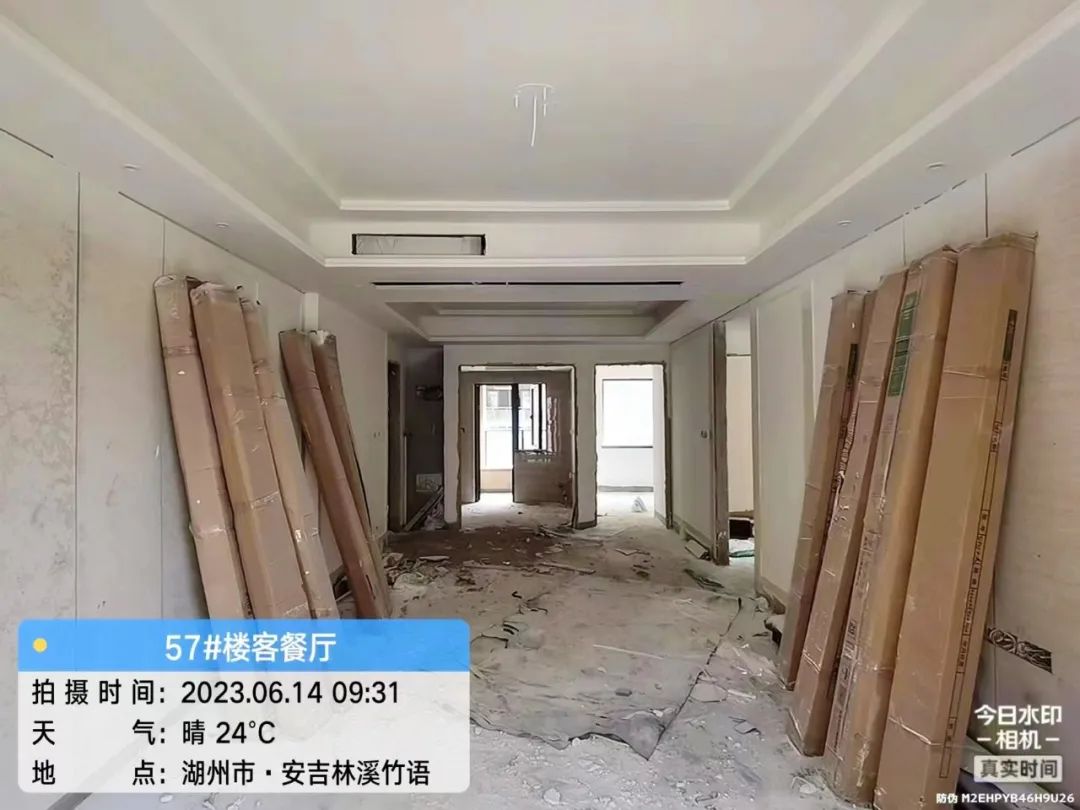

57#楼

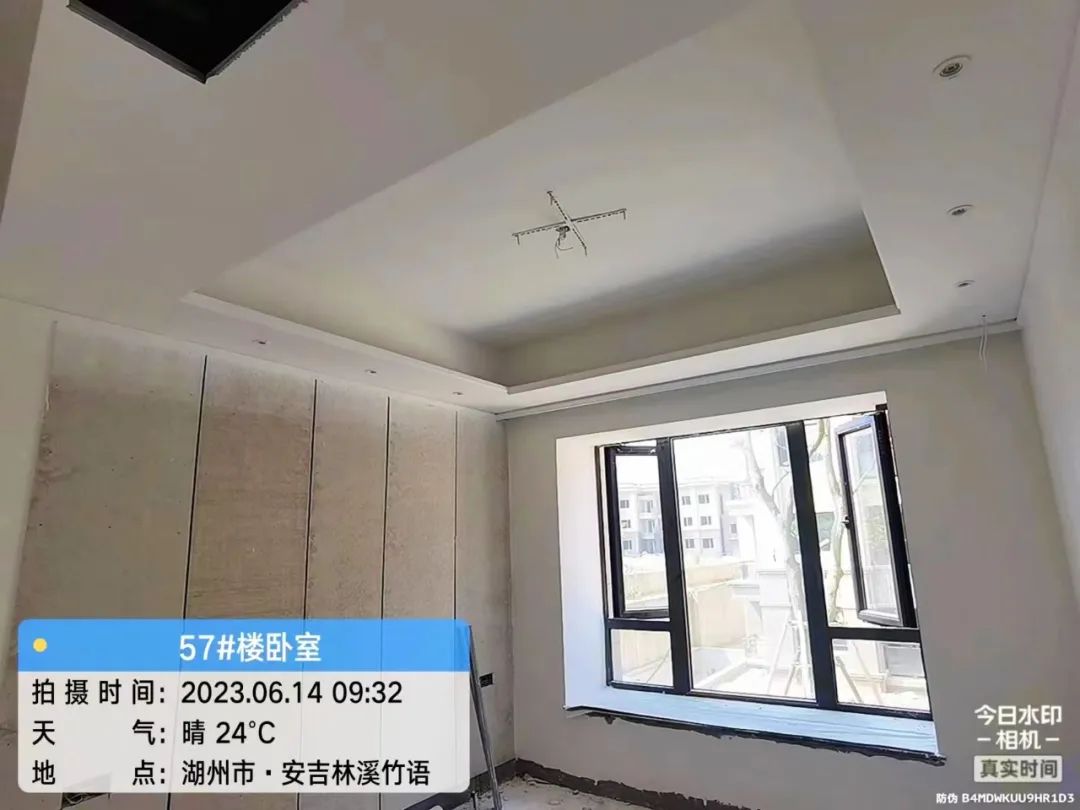

新风管安装、管道包封、天花基层、墙面找平及刮白、窗台板、墙地砖施工、背景墙基层、天花基层施工、天花封板、电梯厅墙地砖、淋浴板及挡水石铺贴完成,石膏线安装、顶面找平及刮白、大堂石材、乳胶漆喷涂、卫生间台盆安装作业中,室内装修完成约70%;

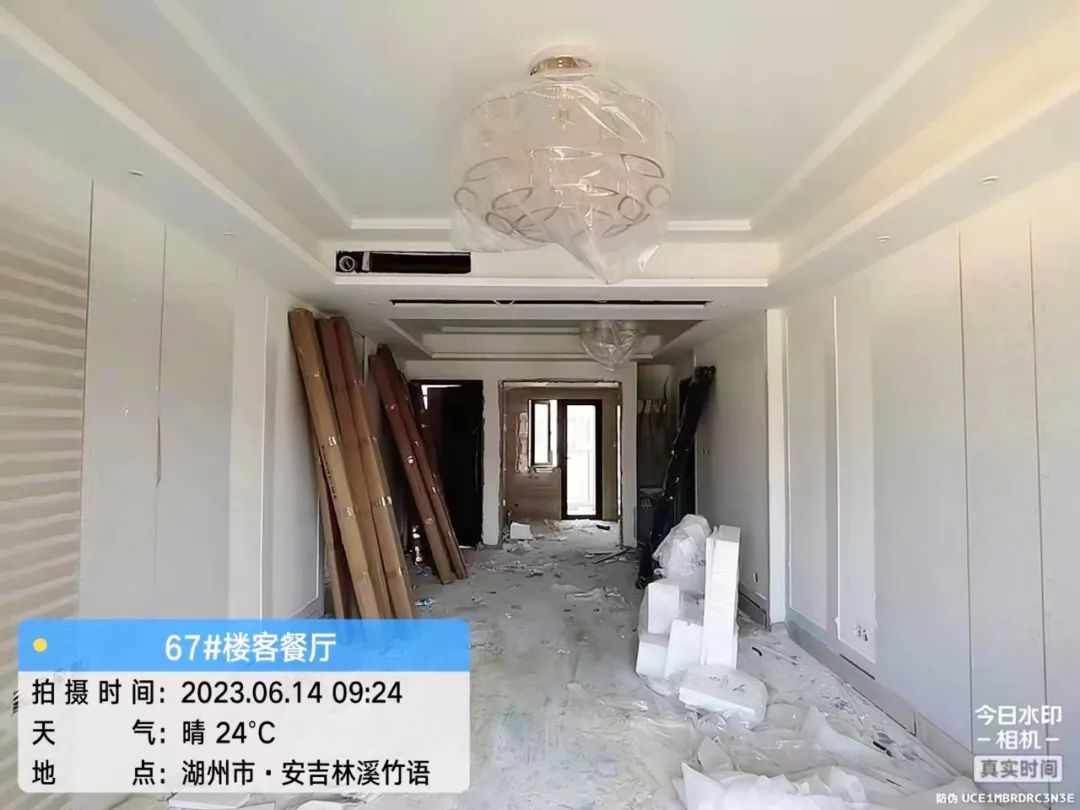

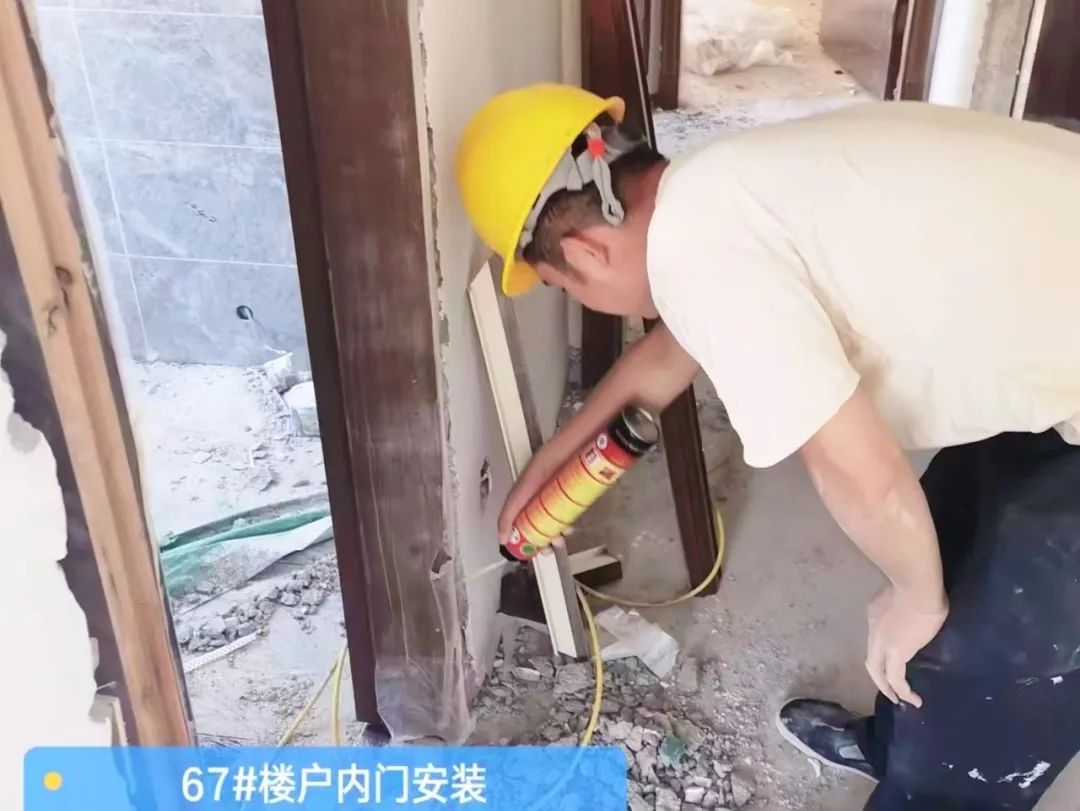

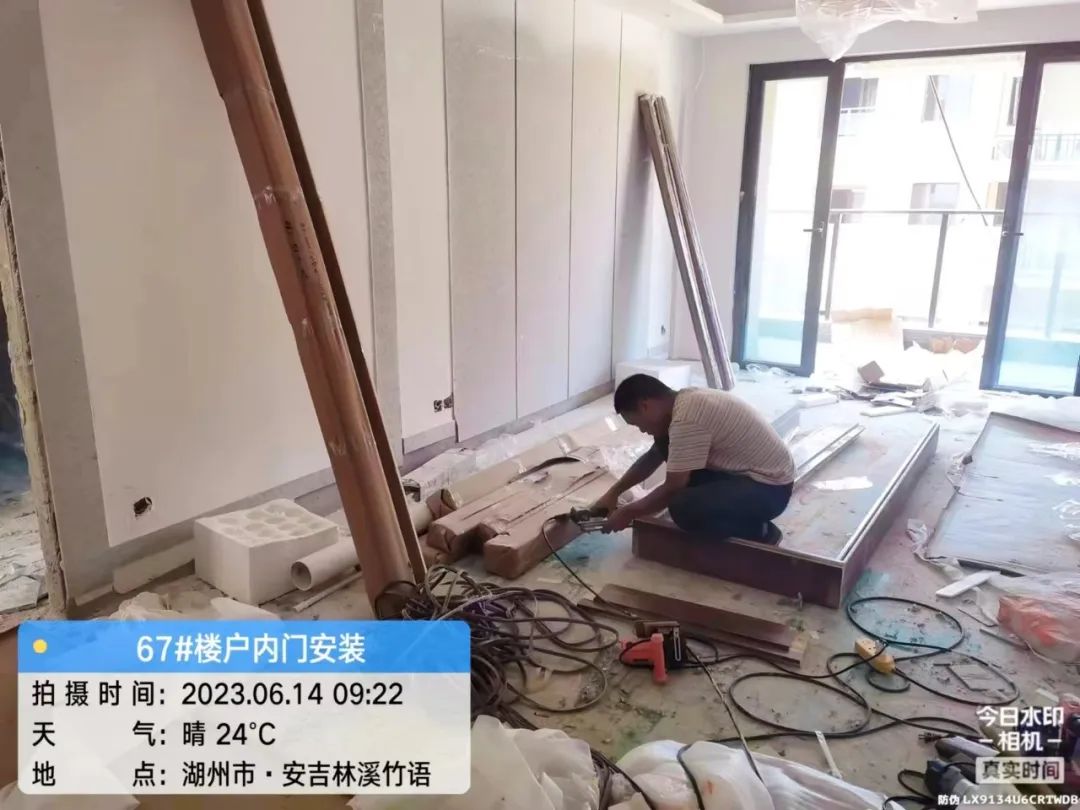

67#楼

新风管安装、天花基层、管道包封、墙地砖、窗台板、天花封板、墙顶面找平及刮白、石膏线安装、背景墙基层、电梯厅墙地砖、大堂地面石材、水晶灯及筒灯安装、乳胶漆喷涂、淋浴板及挡水石铺贴、入户门安装完成,大堂石材、卧室自流平、户内门安装、卫生间台盆安装、木饰面安装作业中,室内装修完成约80%;

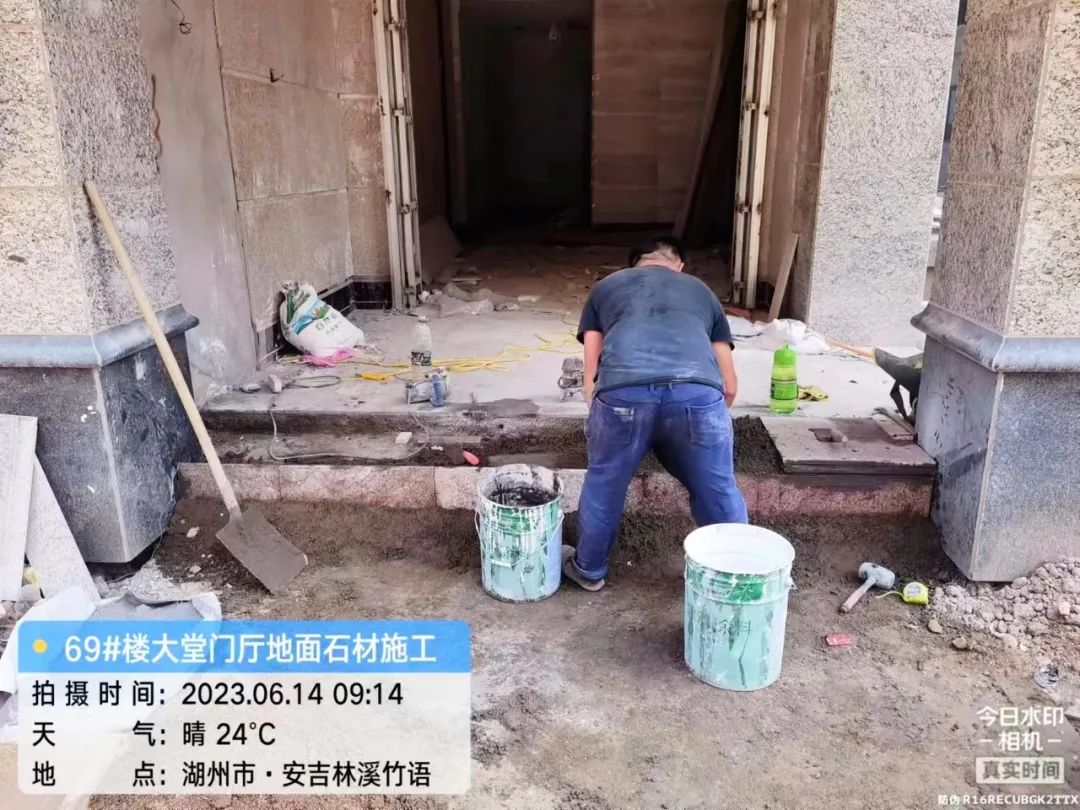

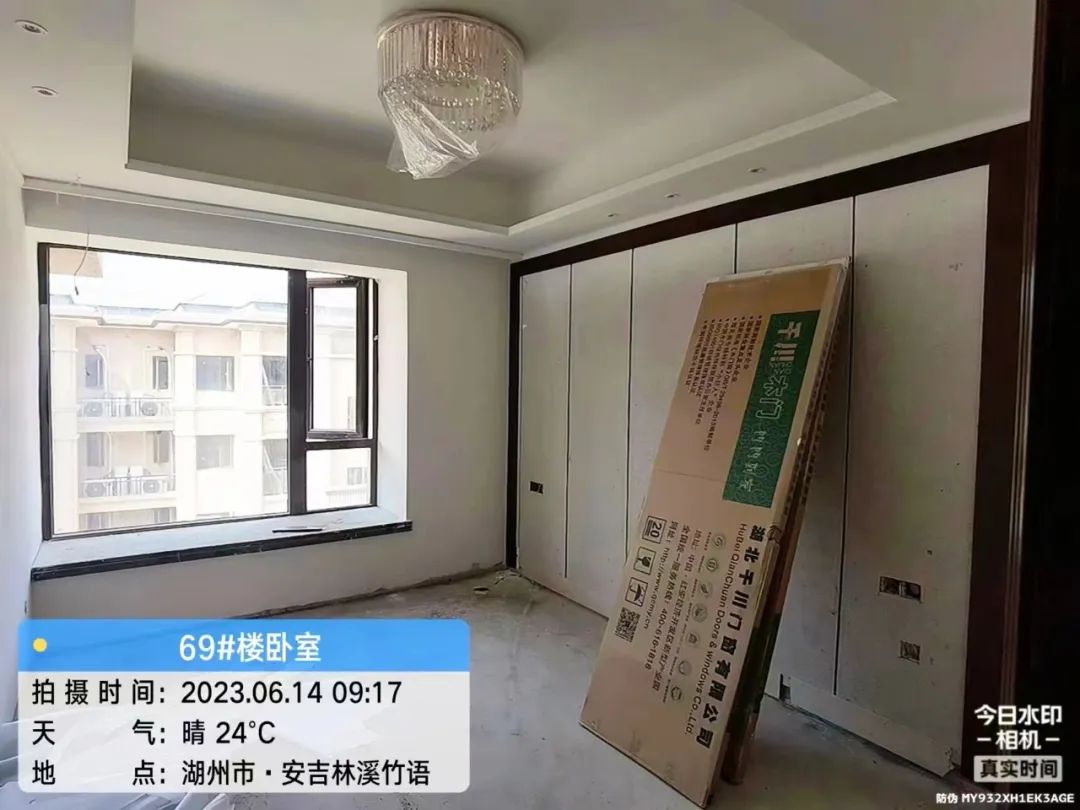

69#楼

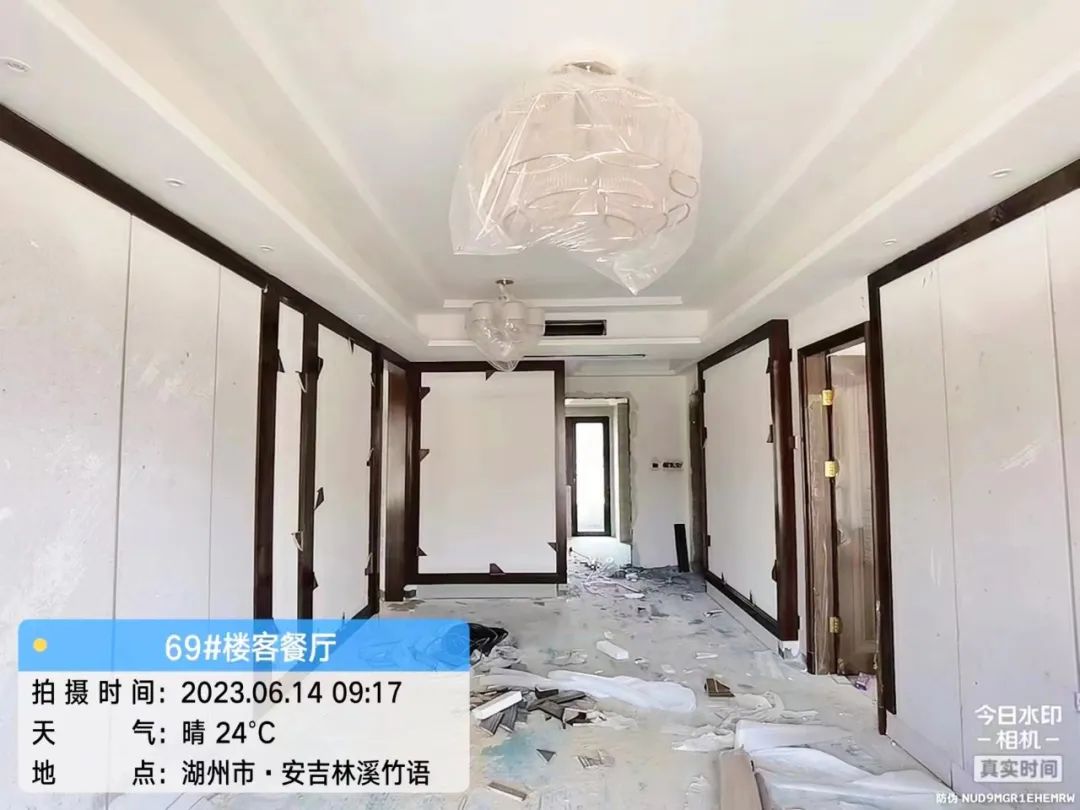

新风管安装、天花基层、管道包封、墙地砖、窗台板、天花封板、墙顶面找平及刮白、石膏线安装、背景墙基层、电梯厅墙地砖、大堂地面石材、水晶灯及筒灯安装、乳胶漆喷涂、淋浴板及挡水石铺贴、入户门安装完成,大堂石材、卧室自流平、户内门安装、卫生间台盆安装、木饰面安装作业中,室内装修完成约80%。

02

外立面

 Project Progress

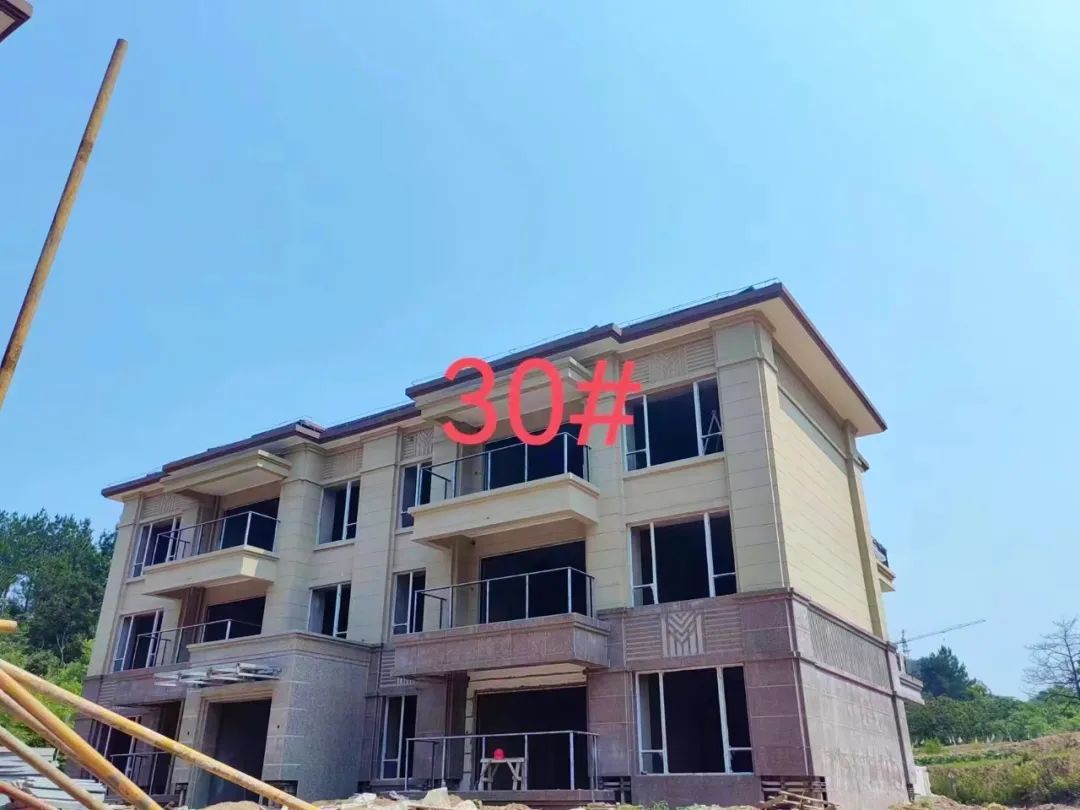

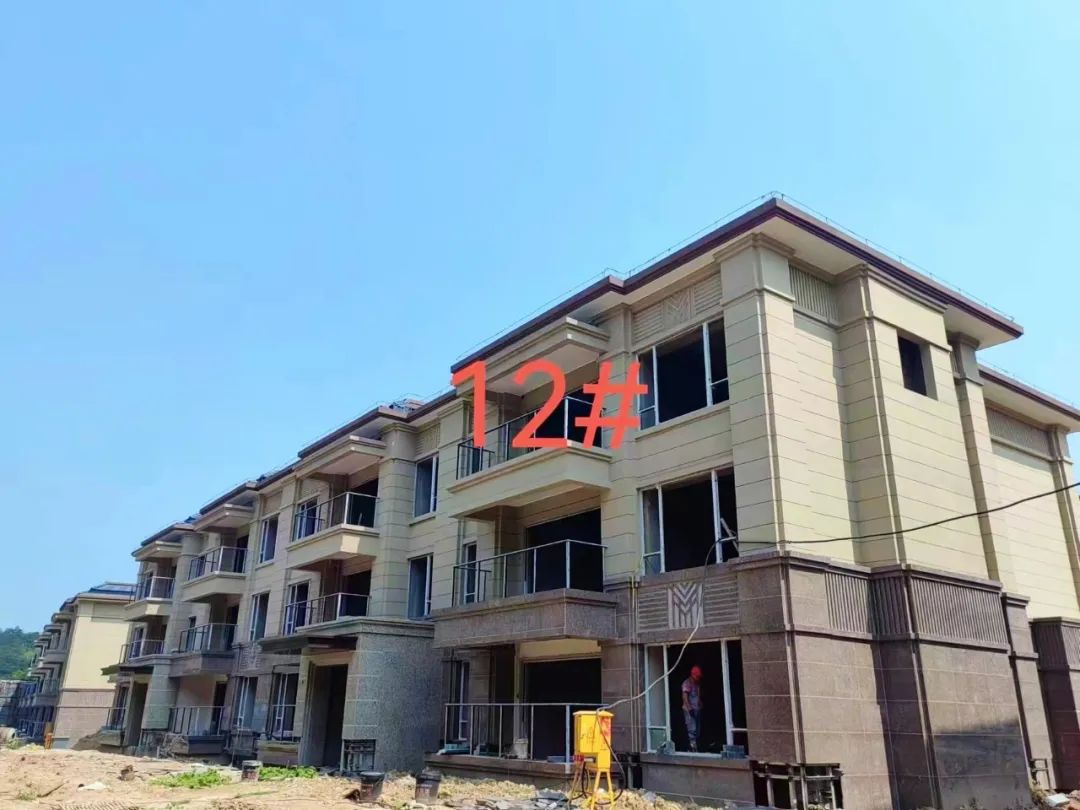

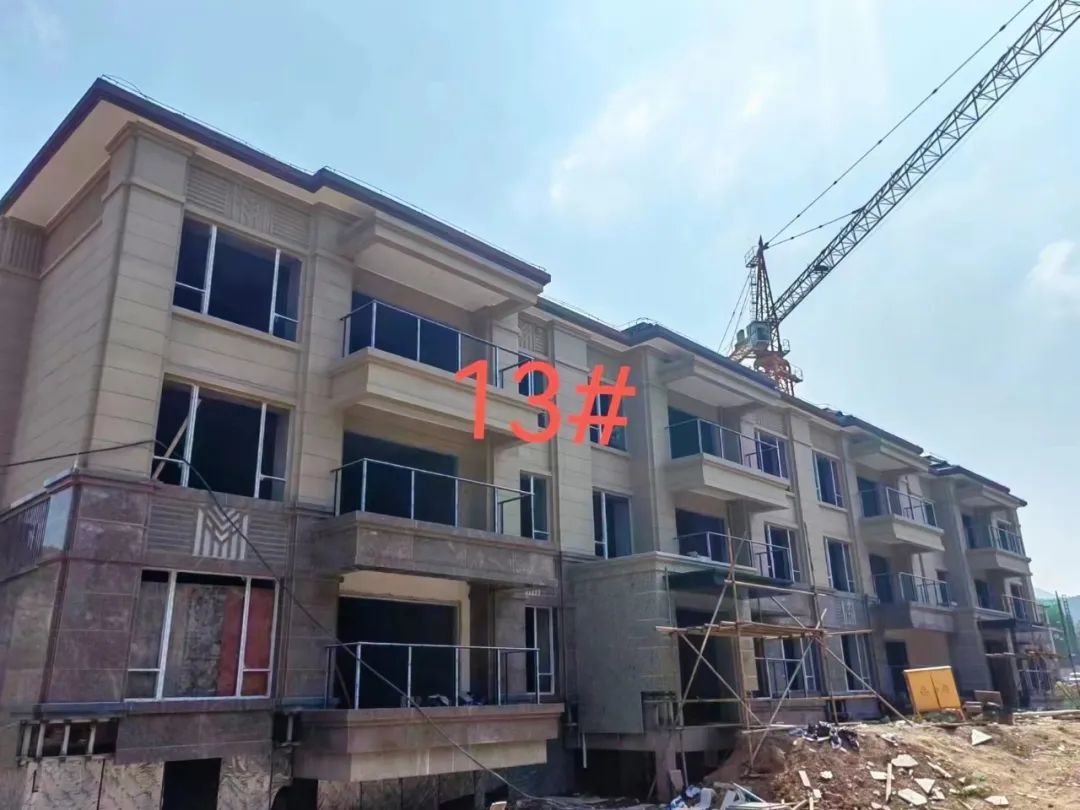

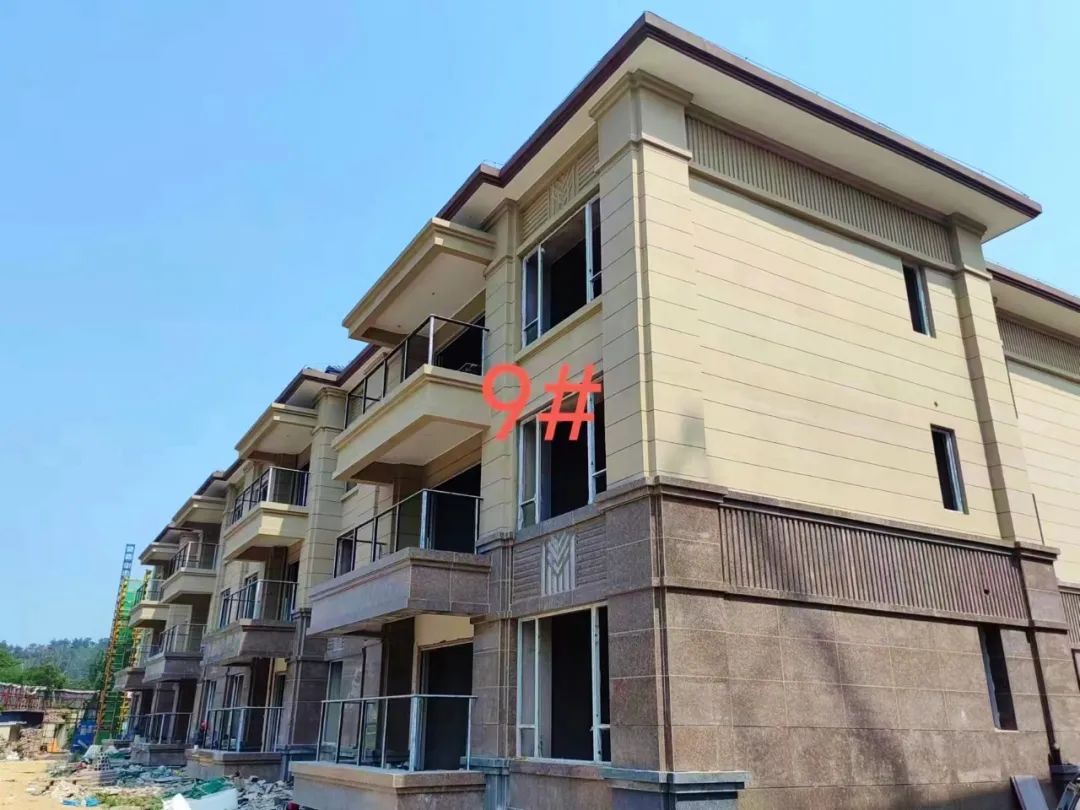

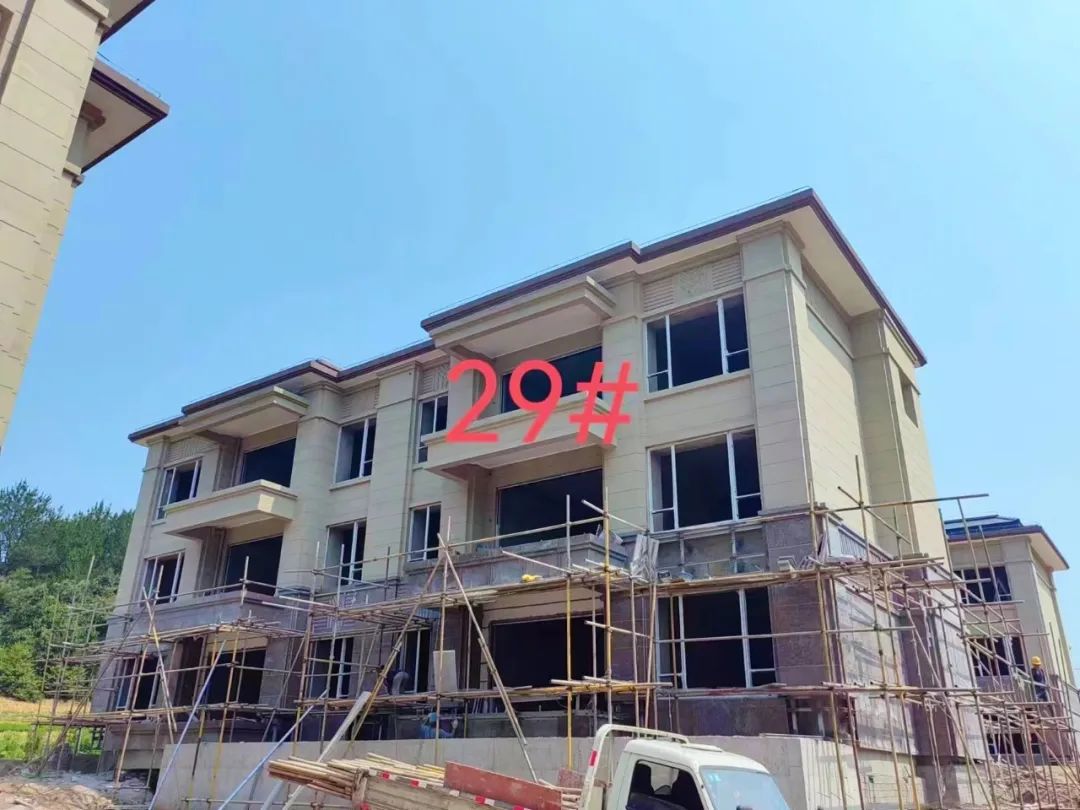

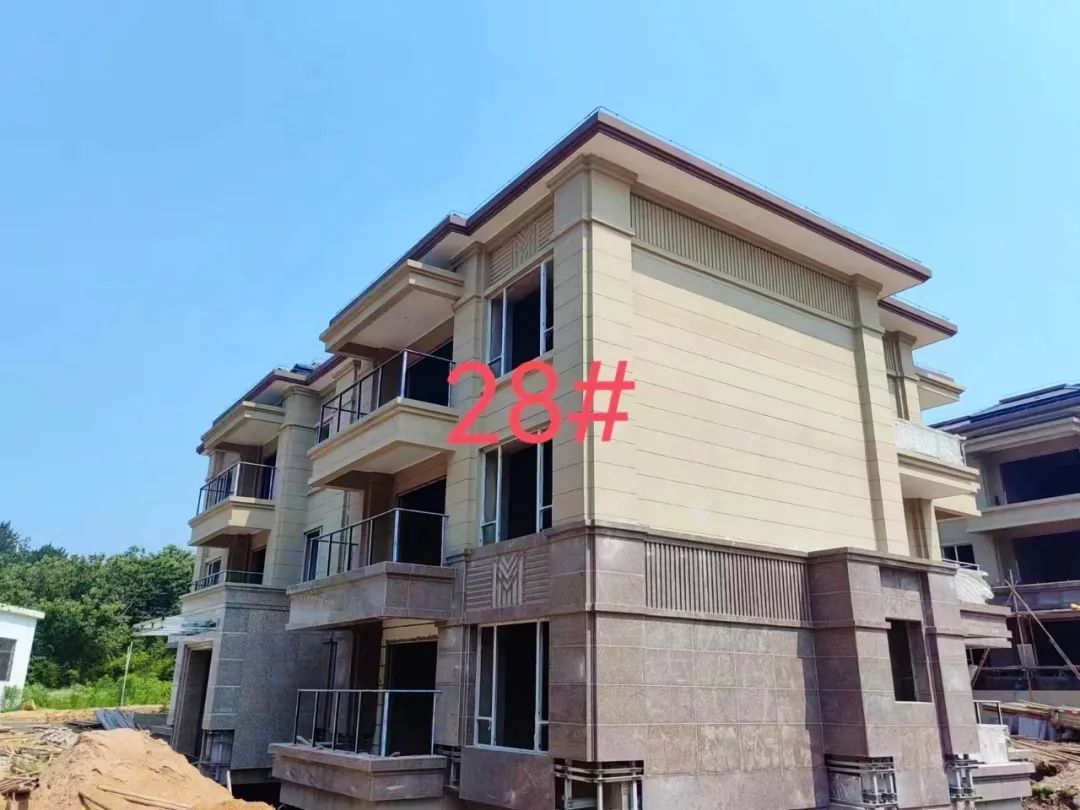

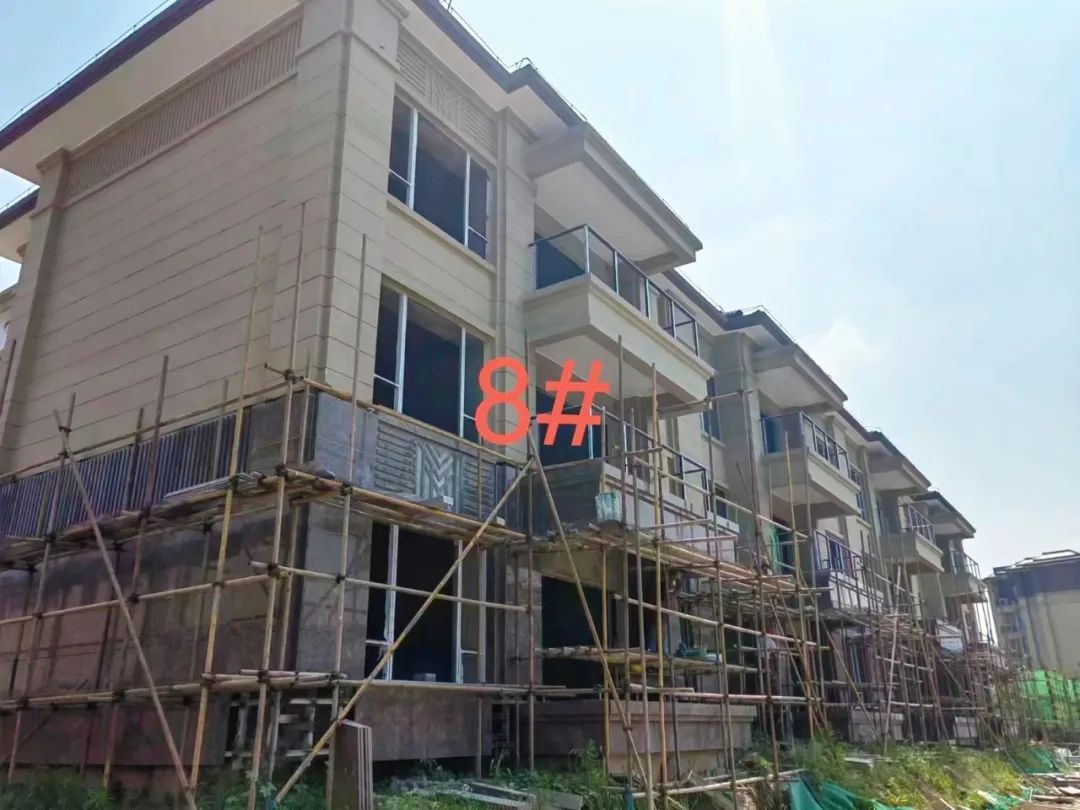

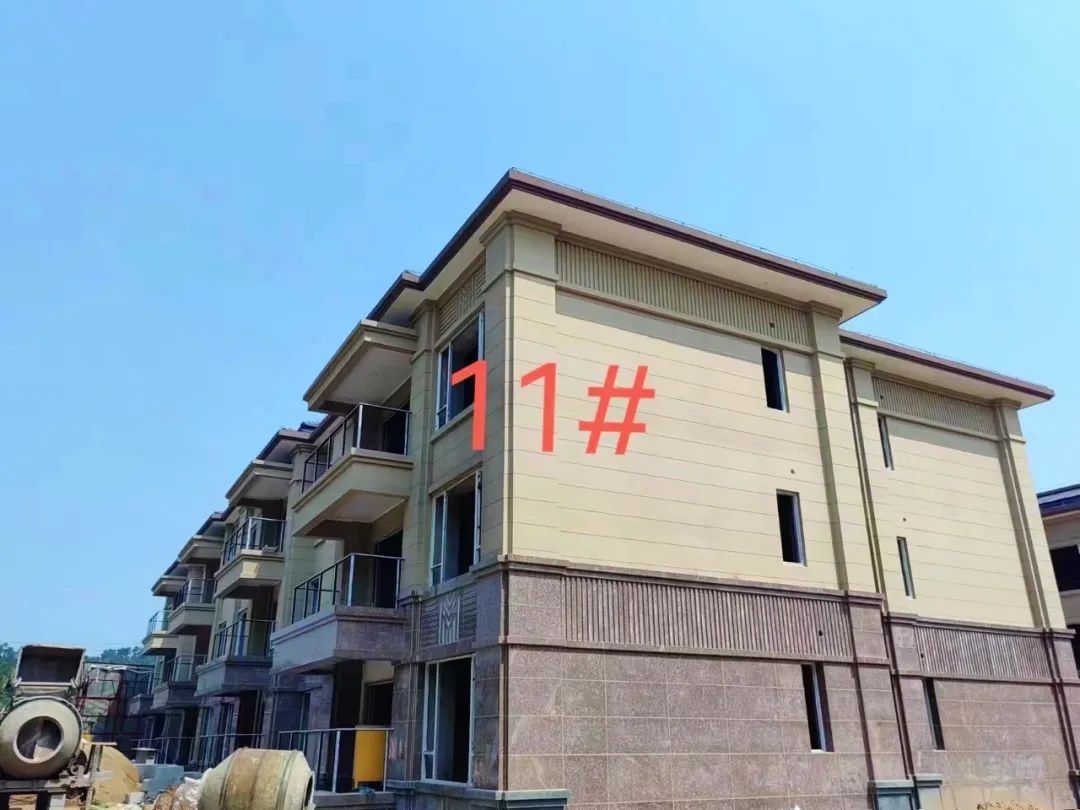

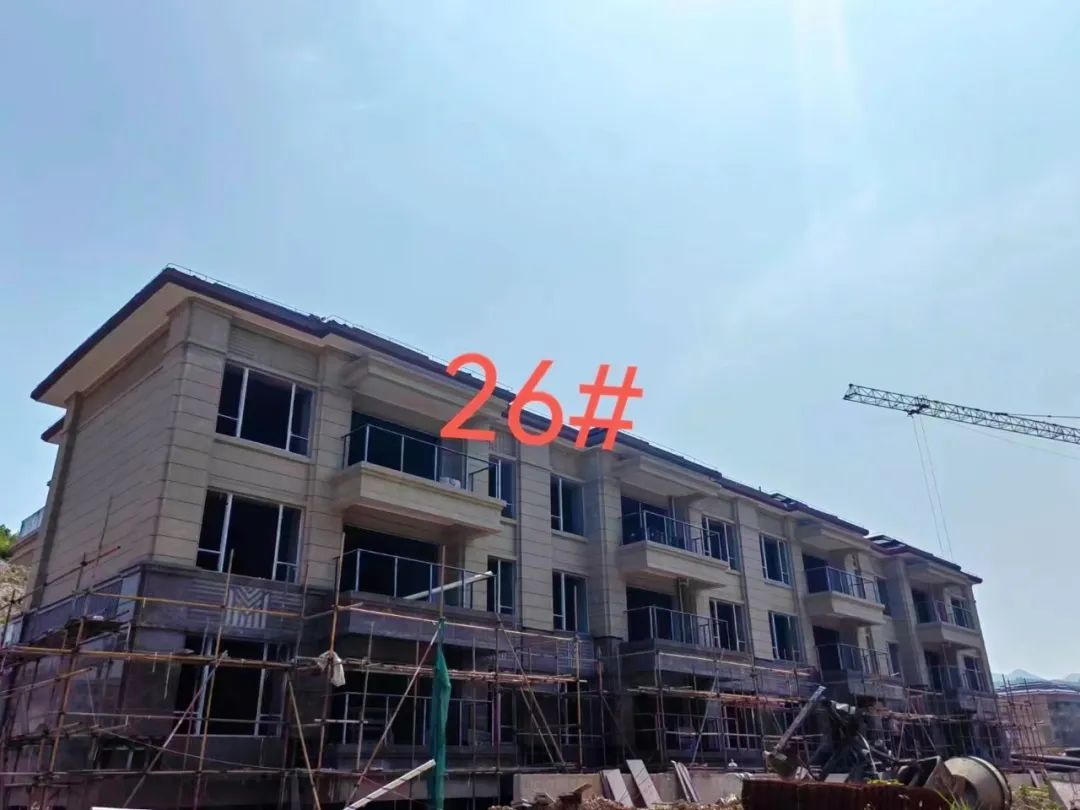

8#、9#、11#、12#、13#、26#、27#、28#、29#、30#楼:外立面真石漆完成,铝合金门窗外框完成100%,石材幕墙完成70%。

03

室外工程

 Project Progress

室外雨污水管网完成78%,园建完成51%,园林完成 43%,燃气外网支管完成80%。

04

机电工程

 Project Progress

空气能

15#、22#、32#、38#、41#、42#、53#、57#、67#、69#楼穿线完成,室外机安装98%;

智能化

15#、22#、32#、38#、41#、42#、53#、57#、67#、69#楼穿线完成;

空调

15#、22#、32#、38#、41#、42#、53#、57#、67#、69#室内机安装全部完成、冷凝水管敷设完成,室外机安装完成100%;

地下室

地下室桥架:安装完成95%;

地下室给水管:安装完成98%;

地下室有压排水:水泵及排水管道安装完成95%;

防火门:安装完成50%;

电梯

总计32台,安装完成约95%;

消防

BF库消防主管安装完成15个防火分区、喷淋支管安装完成15个防火分区、防排烟加工完成15个防火分区、风管安装完成15个分区,风机已安装27台,风阀已全部安装完成。

夏日炎炎,我们正勤勉奋战

一砖一瓦,一草一木,匠心雕琢

秉持严苛的施工标准和严谨细心的态度

让家以最美好的形式呈现在您眼前

恒大林溪竹语将继续坚守品质

用心雕琢家的每一寸细节

下一期工程进度,敬请期待

END
