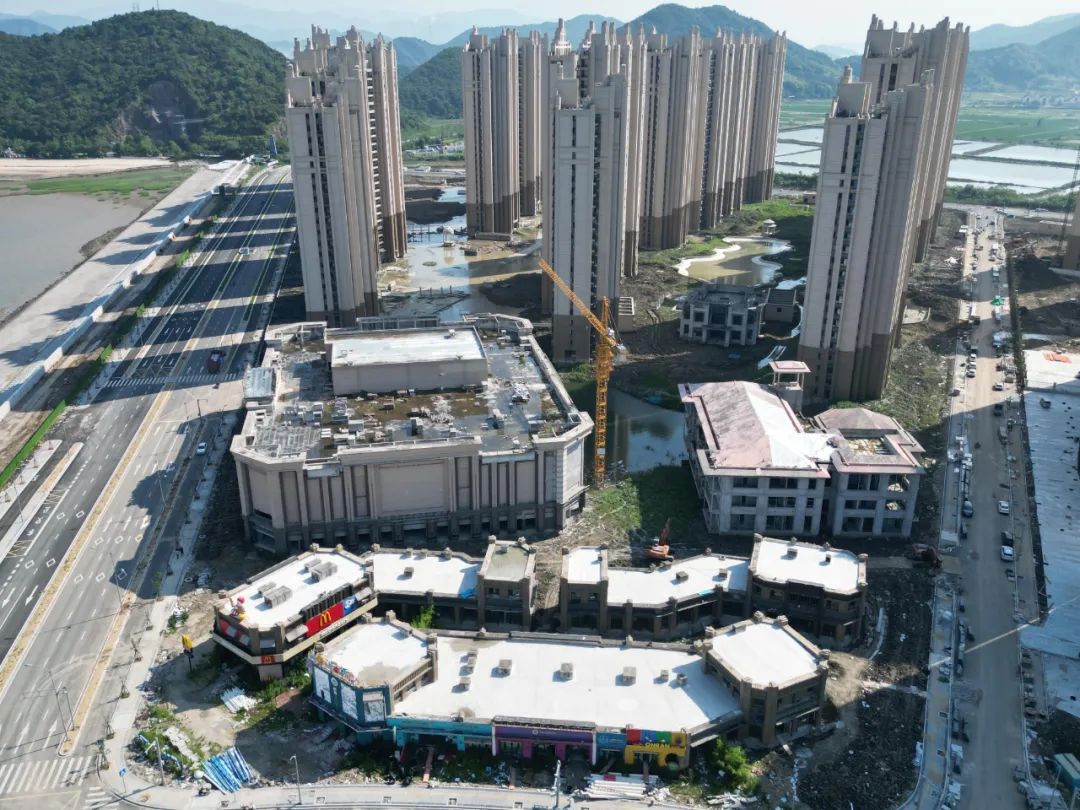

一区工程进度简报
室外园林园建:

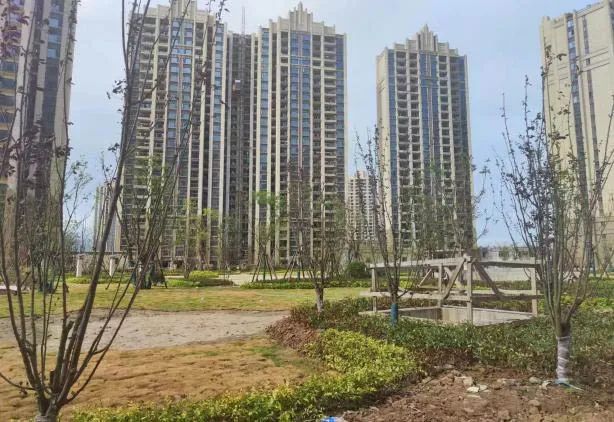

园建园区地面基础硬化完成95%,铺装材料全部到场,铺装完成85%,商业区域地面铺装完成70%,园林苗木及大树种植完成80%,绿化种植区域平整完成90%,外围围墙砌筑及道路硬化完成90%;
地下室:

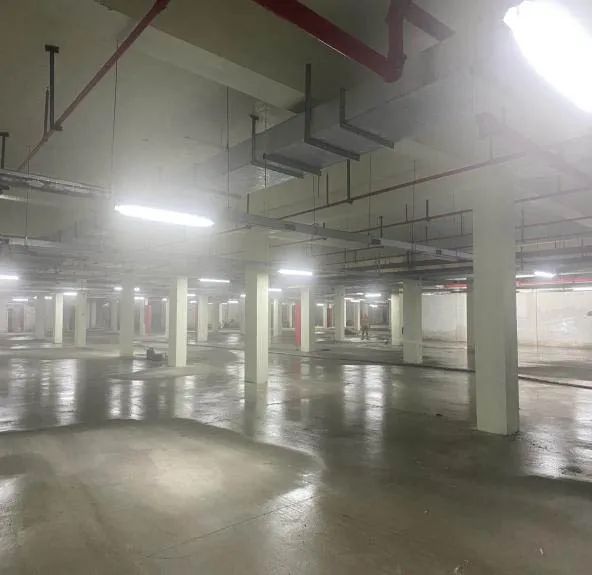

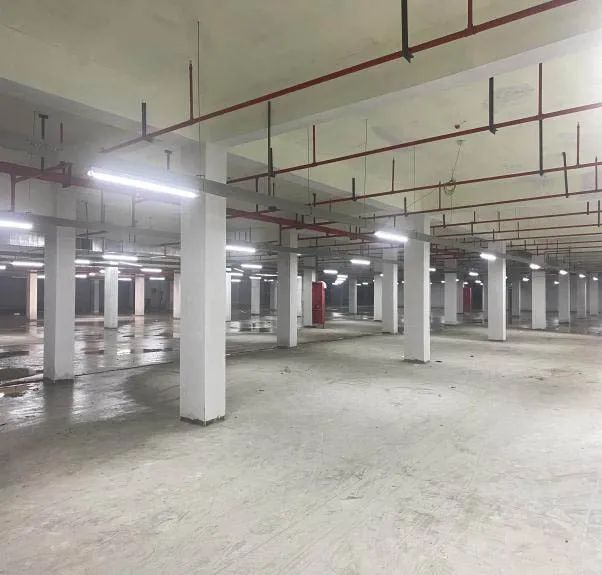

地下室油漆、地坪完成98%;桥架安装完成98%;灯具安装完成95%;消防工程完成95%;总包电缆穿线完成30%;

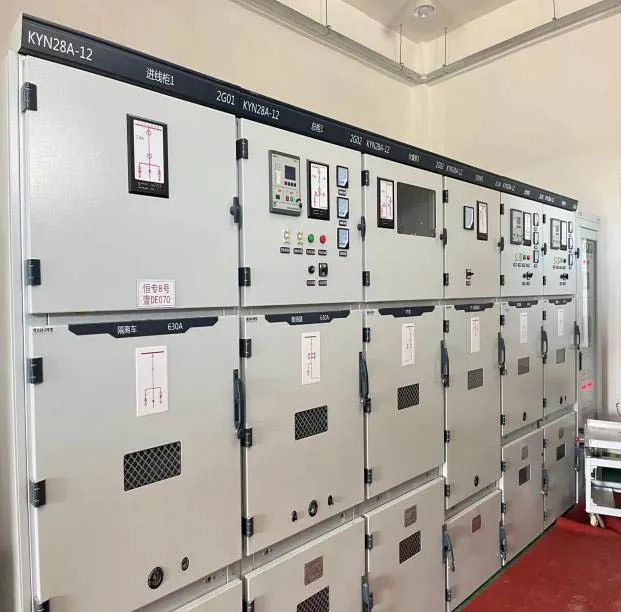

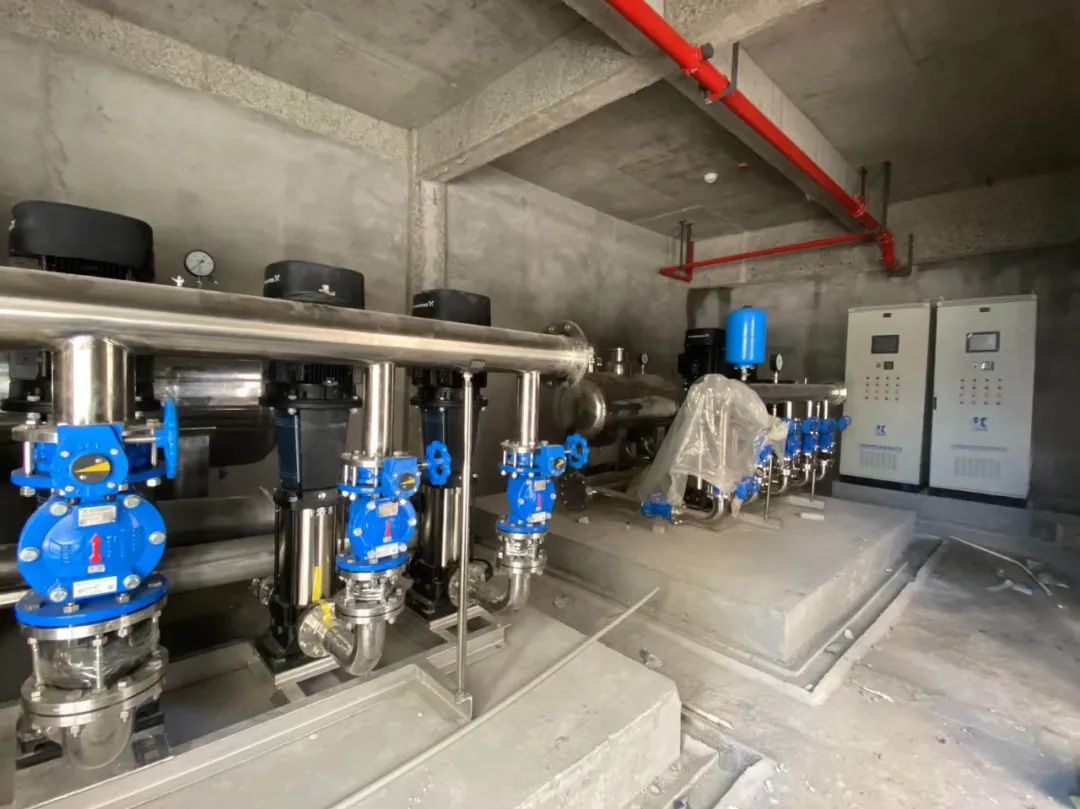

水泵房设备已安装完成;专变配电房及环网站已通电;楼层点电表箱安装完成40%;临时燃气站基础结构完成90%,围墙整体完成30%;
门楼:

三区工程进度简报
3.混凝土:
因前期债务问题停止供应,经政府相关部门于6月5日召开协调会后混凝土公司现已恢复供应。
4.土方回填:
土方本周回填完成50%,具体位置:E22~E28北侧及沿2路8路交叉口处。

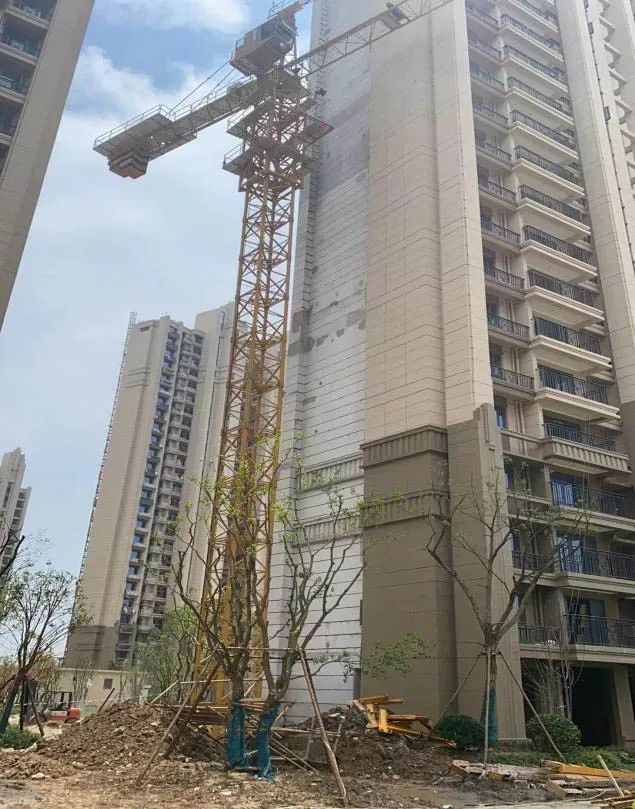

5.电梯自查情况及修复计划:
电梯公司工抵流程进入最后结清阶段,三菱公司内部在上海召开会议,预计下周流程完成,同时缺损零部件基本汇总完成;预计电梯修复且可投入使用时间为两个月,在此两个月空档期间电梯不能使用问题我司已呈公司领导增加材料运输方案,每个单元配备云梯及人工搬运方式运输材料,确保材料(综合砖、腻子粉、水泥、装袋黄沙等)进入室内进行施工。施工用水、用电均已经检修完成。

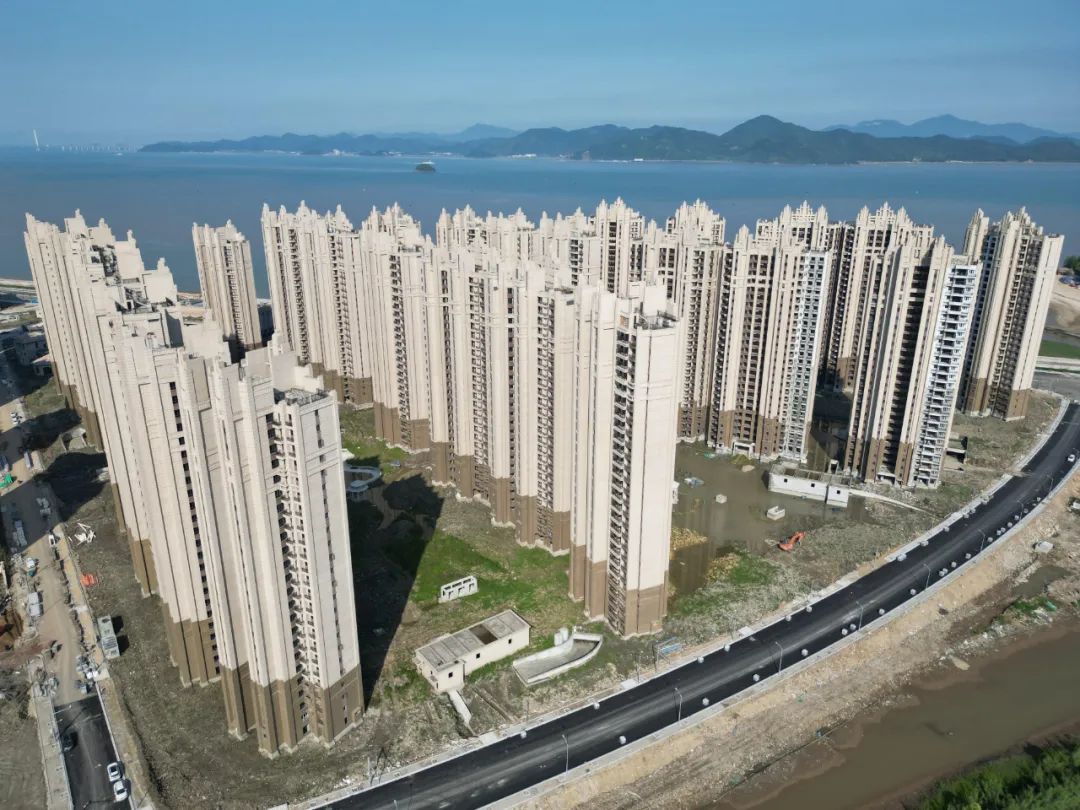

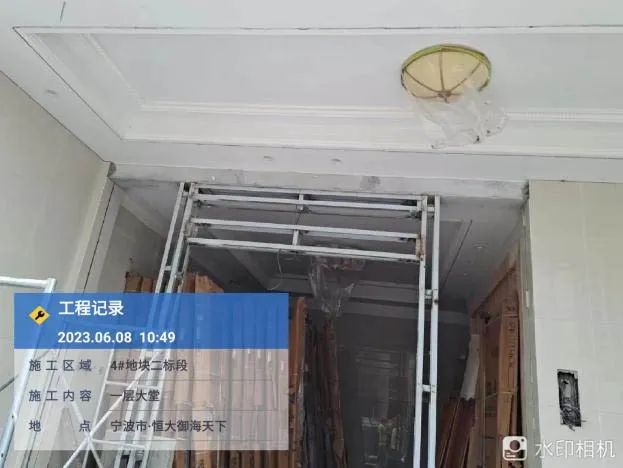

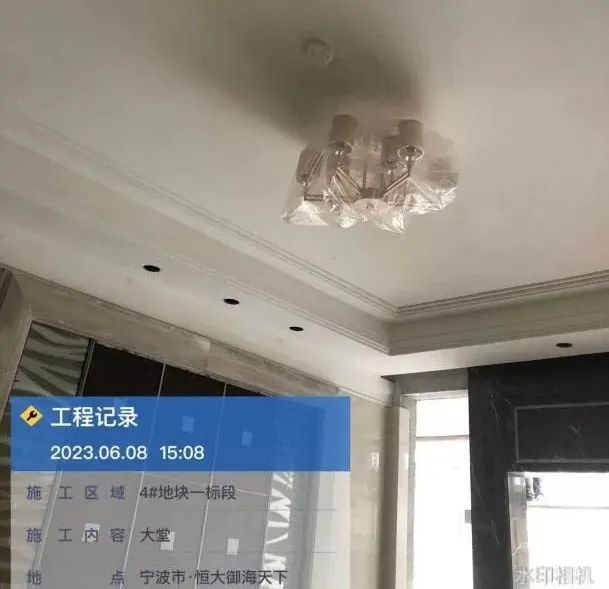

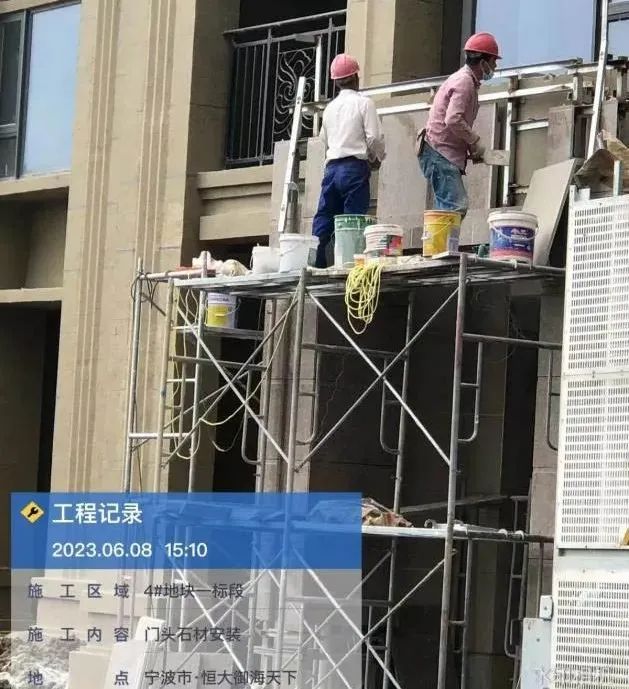

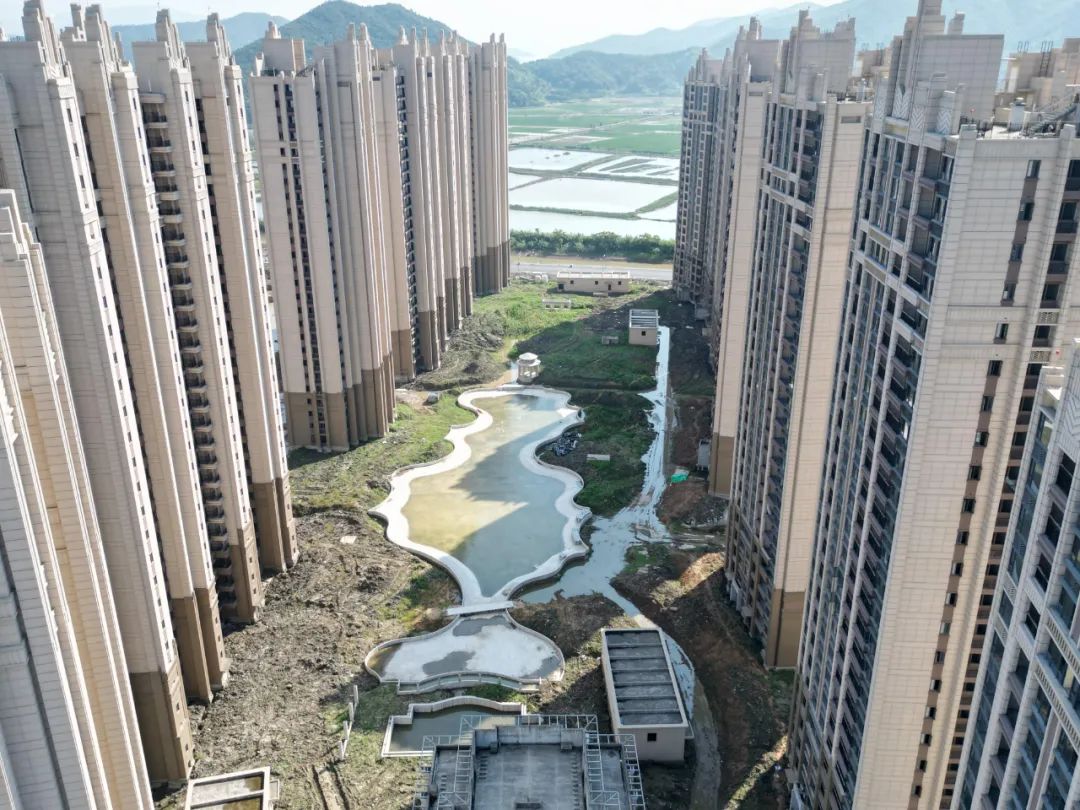

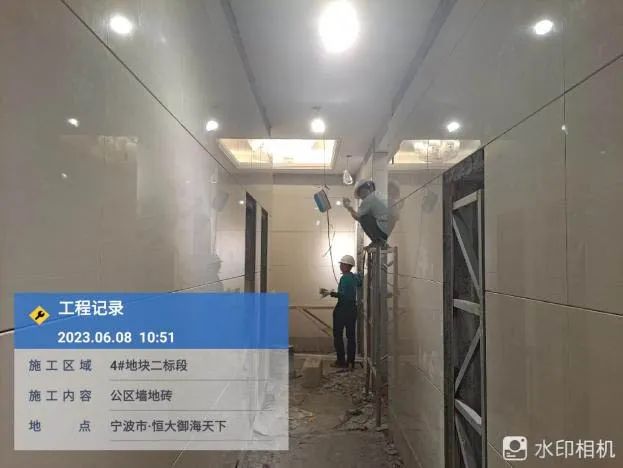

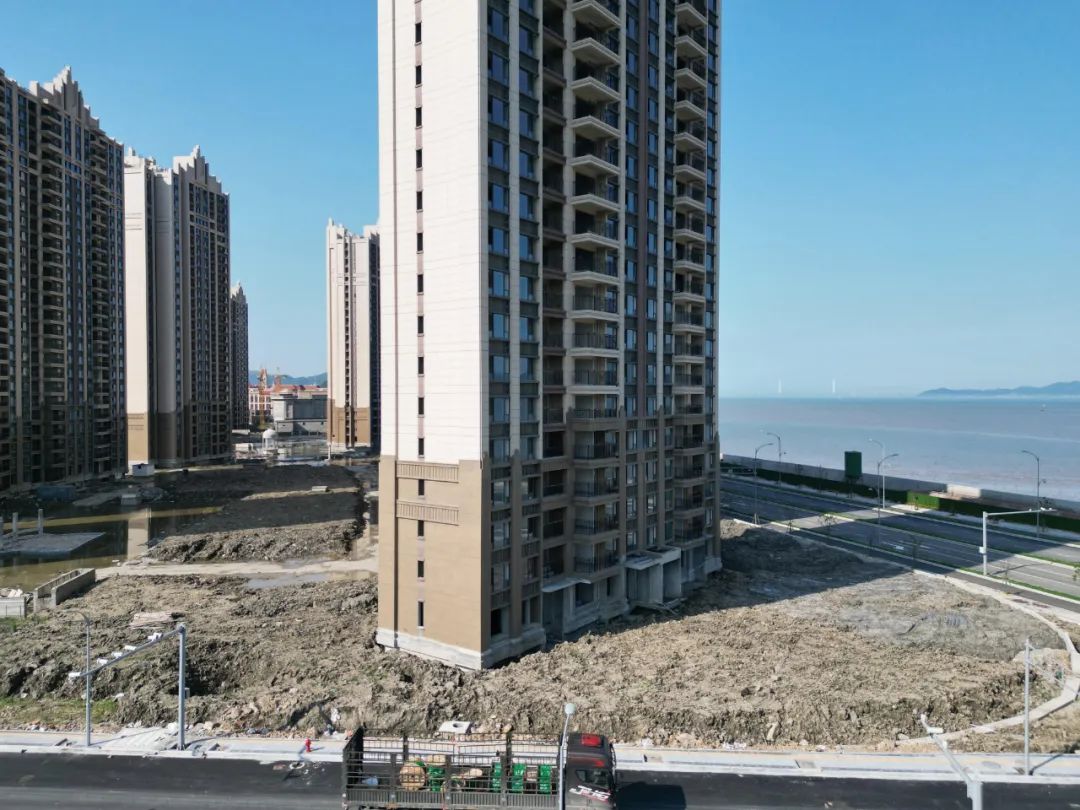

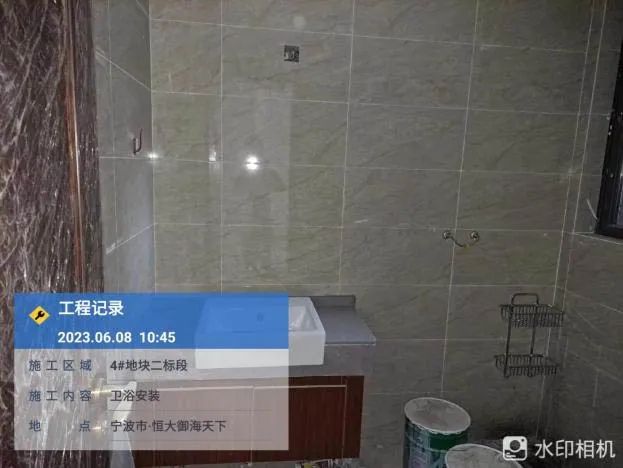

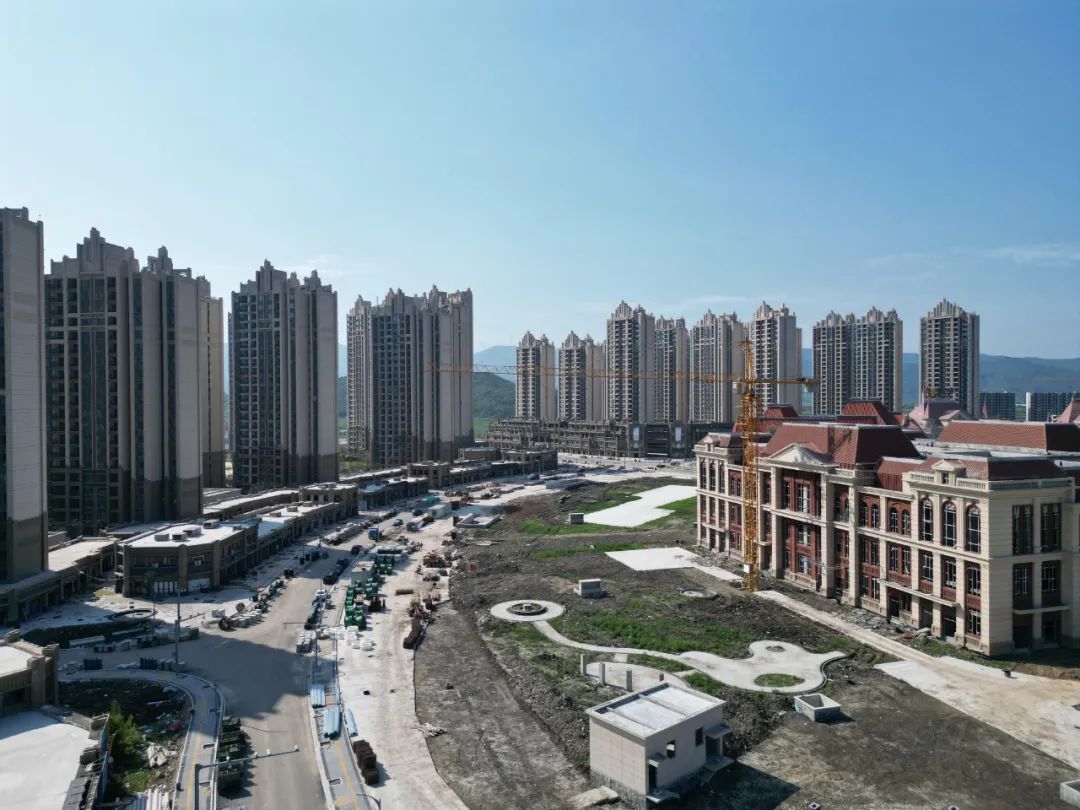

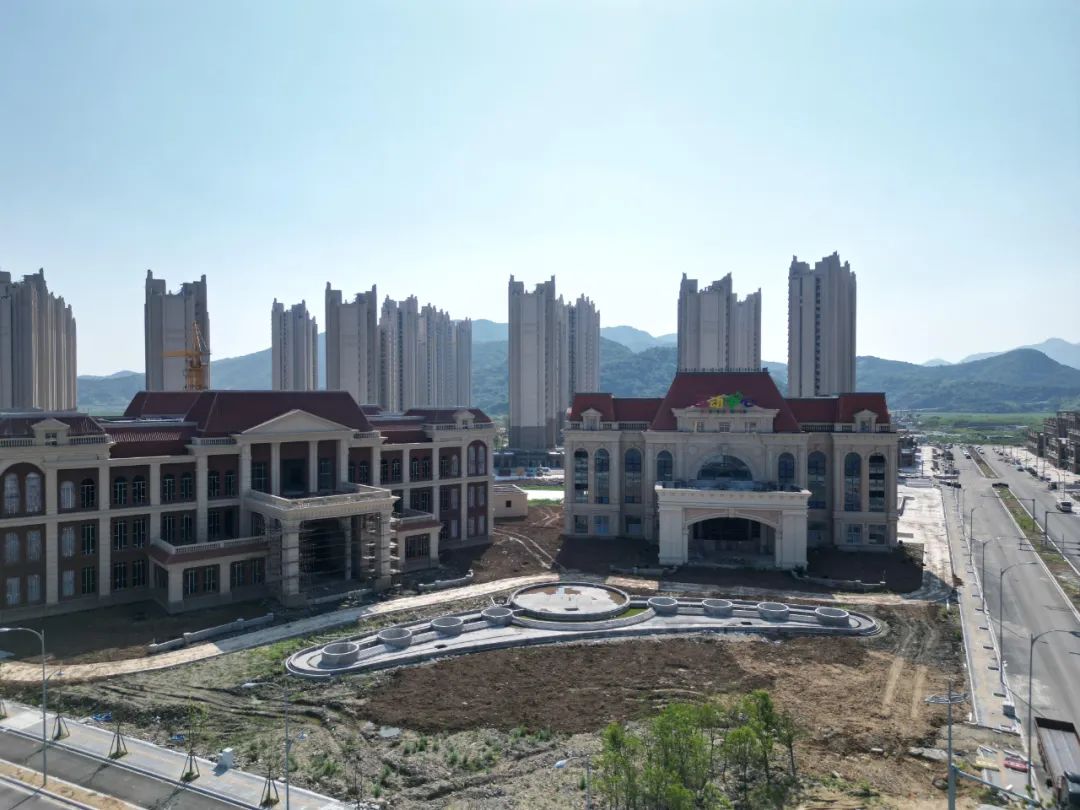

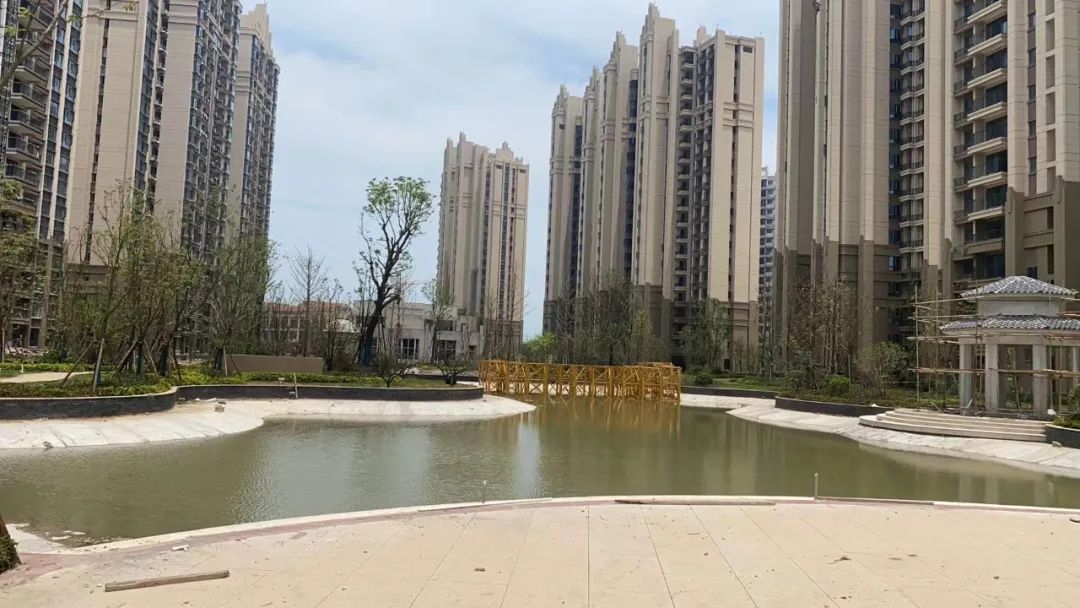

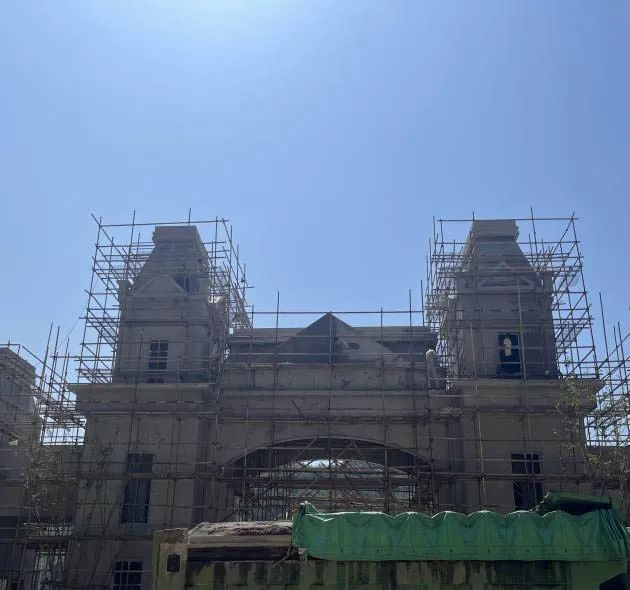

6.实景展示:
