为进一步加快推动项目复工复产,确保房屋尽早交付业主,切实维护好购房群众合法利益和社会稳定。在政府专班的指导下,在上饶市国有资产发展集团有限公司的支持下,召开了第二次决策小组会议,保交楼各项工作稳步有序推进,施工建设正如火如荼的进行中。在力争进度的同时,项目公司严格对施工质量进行监督,品质与进度两手抓、两手硬。目前所有栋楼已全部封顶,现场施工人数按计划增加,持续稳定在450人左右。

 上饶恒大养生谷项目第二次决策小组会议

下面带着各位朋友观看我们日新月异的家园。

1#工程进度

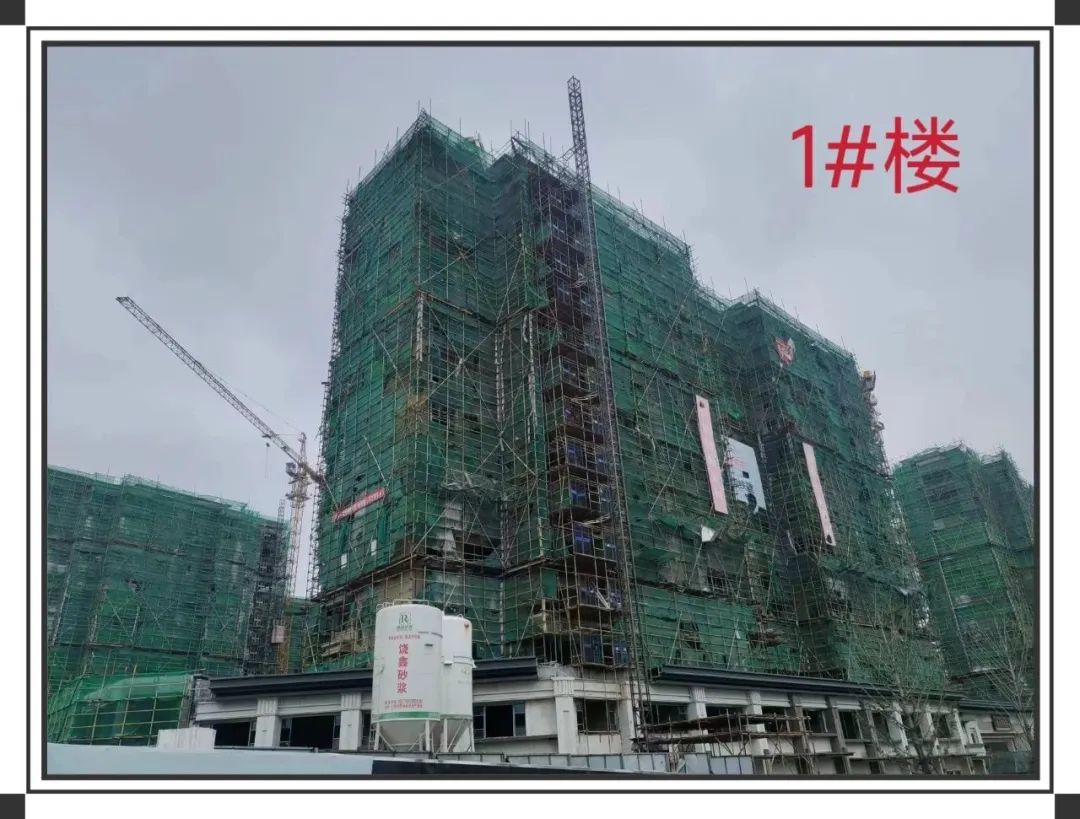

1#楼主体已封顶、屋面花架施工完成、砌筑完成、外粉完成8-15层、保温完成9-15层、内粉完成11-15层、屋面防水完成。

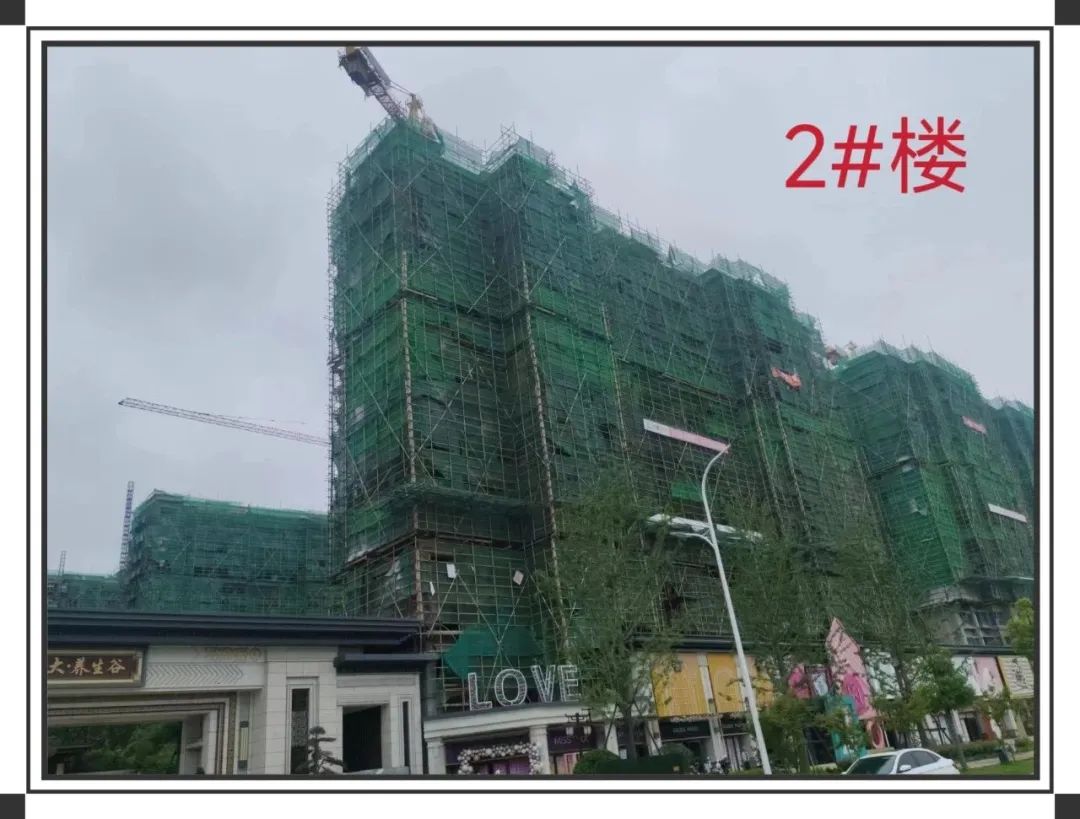

2#工程进度

2#楼主体已封顶、屋面花架施工完成、砌筑完成1-2、4-10层。

3#工程进度

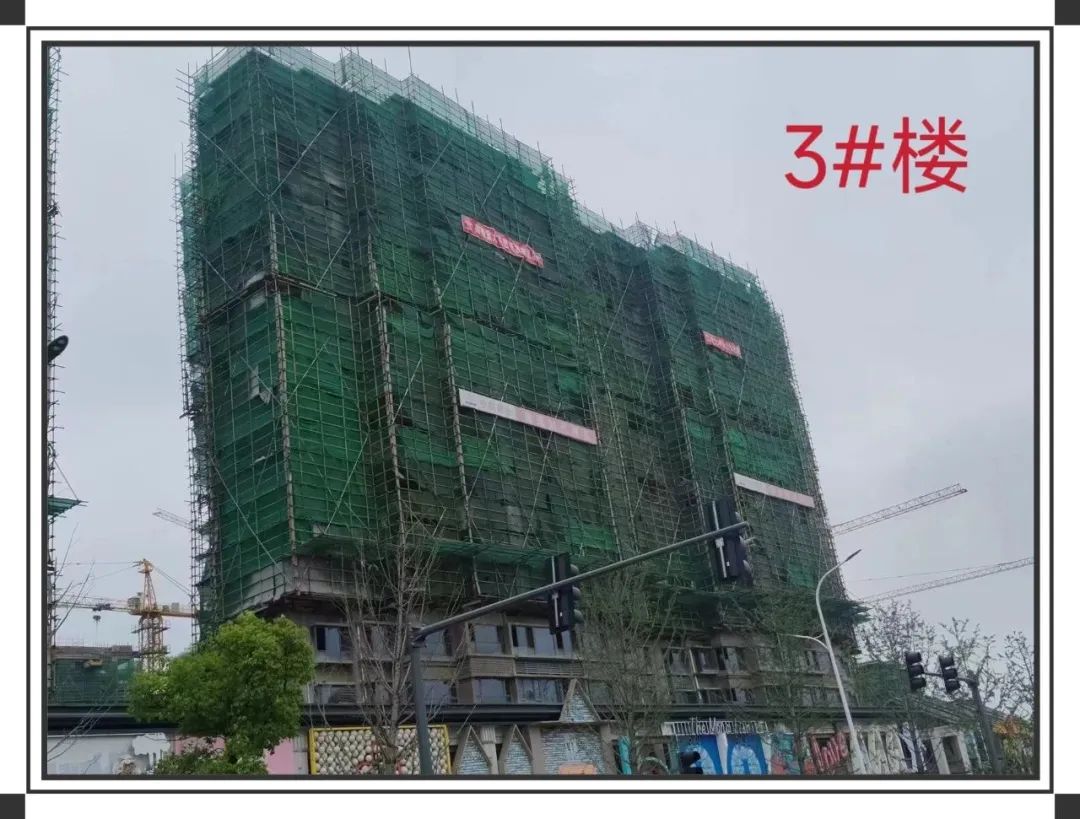

3#楼主体已封顶、屋面花架施工完成、砌筑完成1-4层、6-11层。

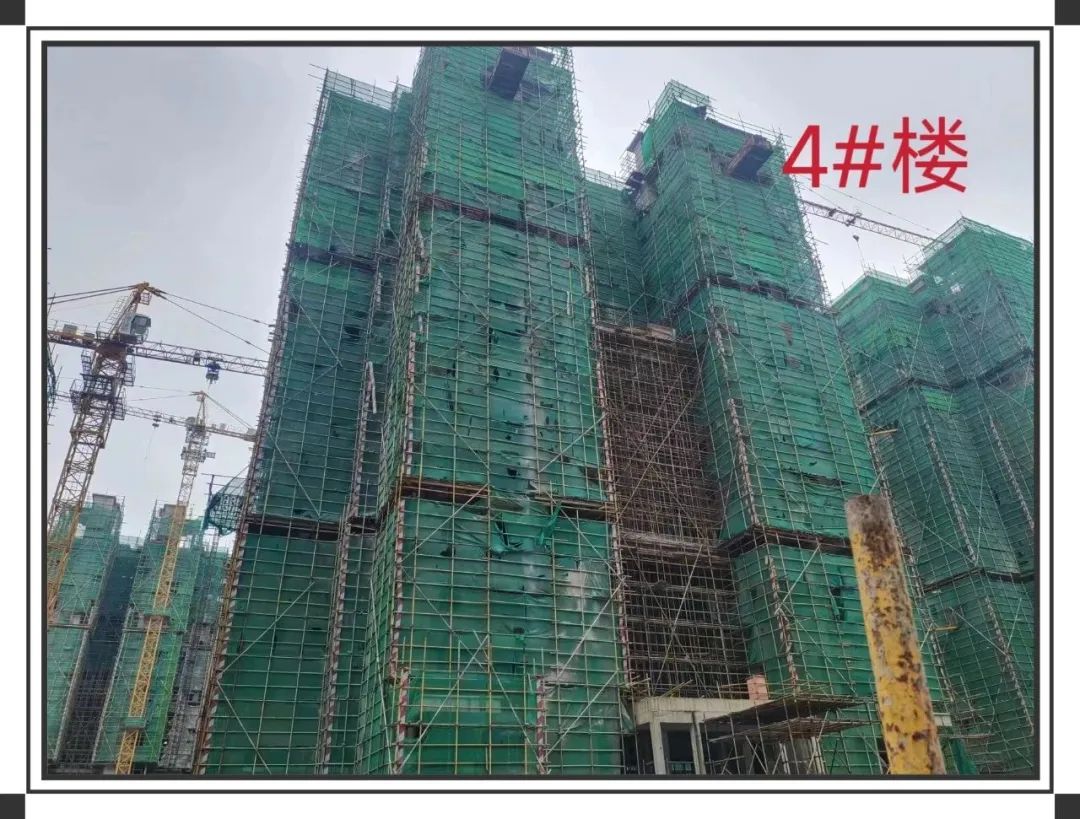

4#工程进度

4#楼主体已封顶、砌筑完成2-10层。

5#工程进度

5#楼主体已封顶、砌筑完成1-5层、7-10层。

6#工程进度

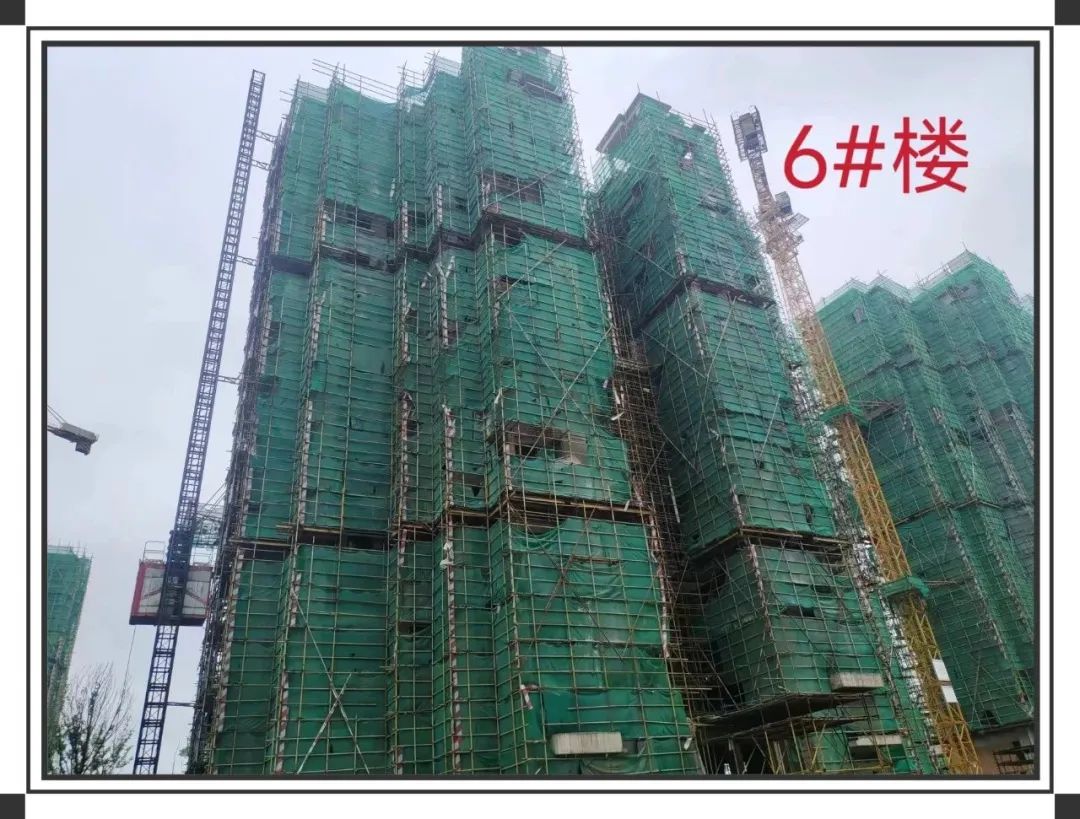

6#楼主体已封顶、屋面花架施工完成、砌筑完成9-15层。

7#工程进度

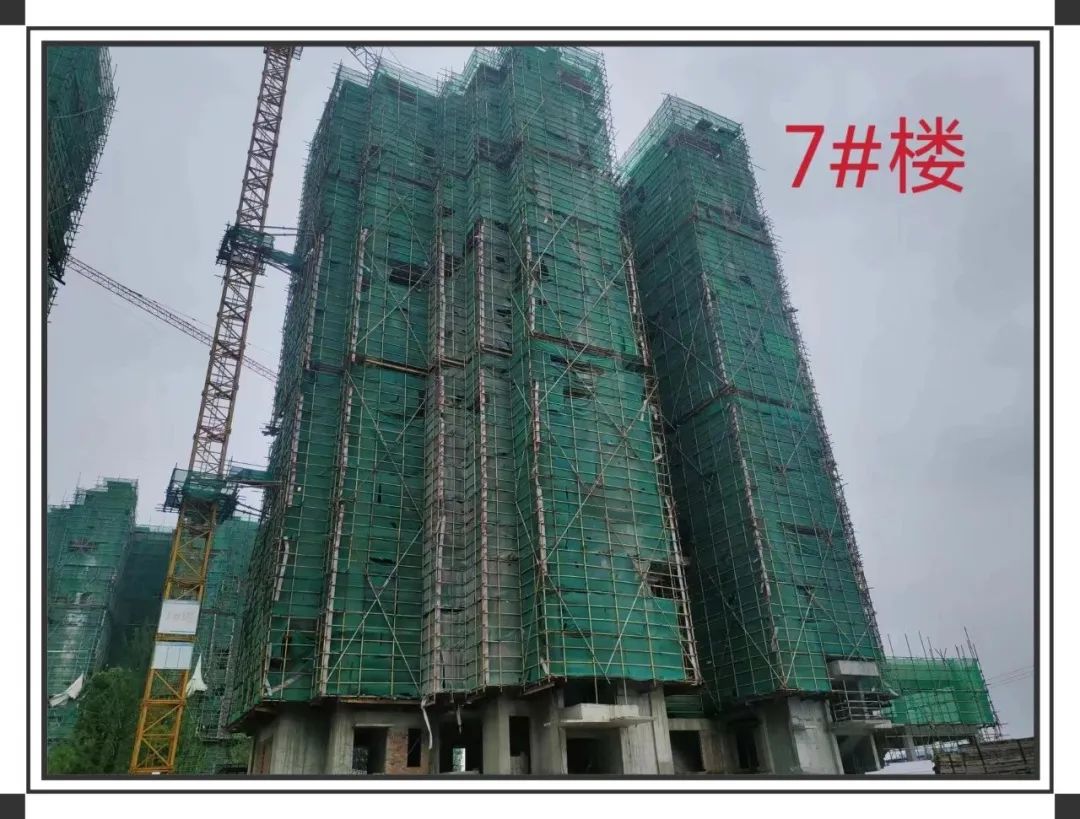

7#楼主体已封顶、砌筑完成2层。

8#工程进度

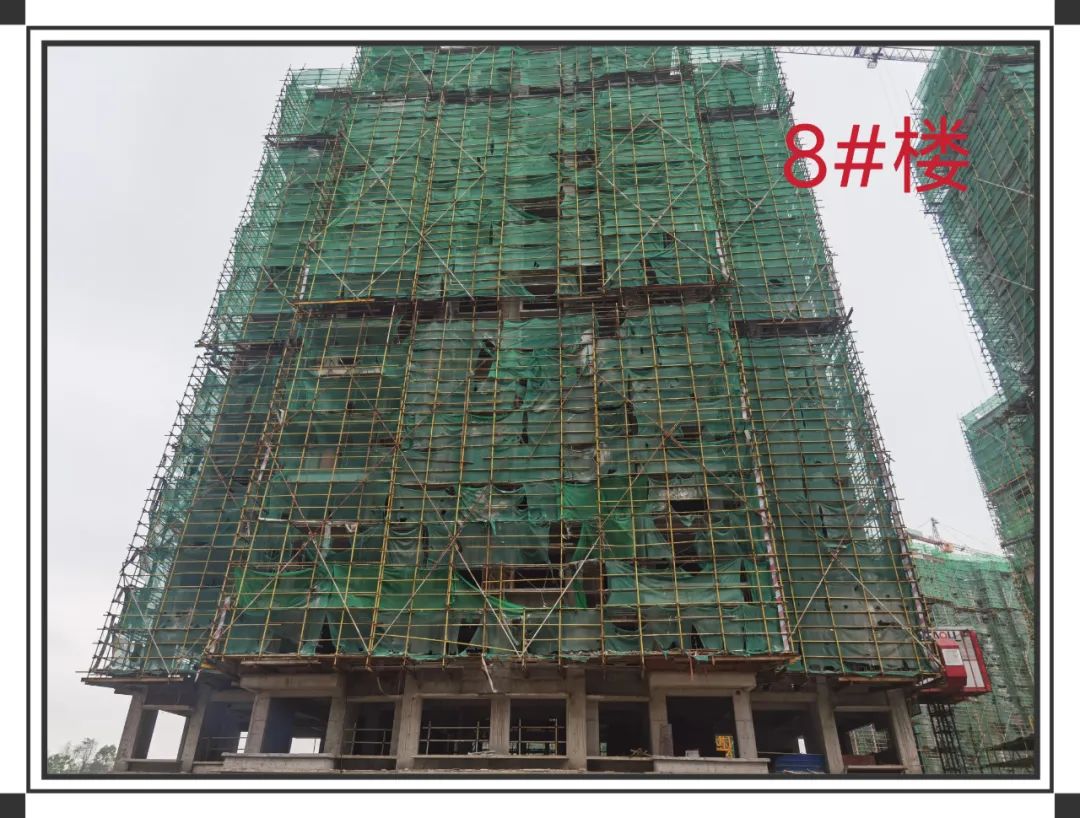

8#楼主体已封顶、屋面花架施工完成、砌筑完成3-14层。

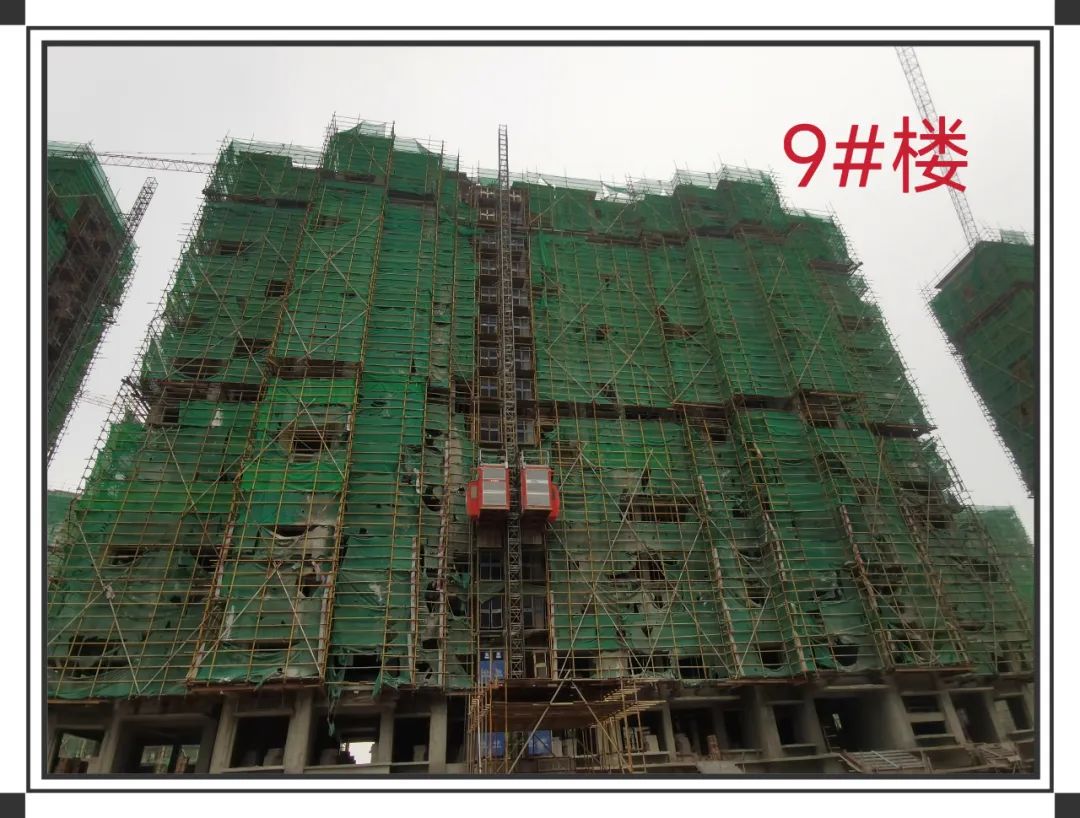

9#工程进度

9#楼主体已封顶、屋面花架施工完成、砌筑完成9-15层。

10#工程进度

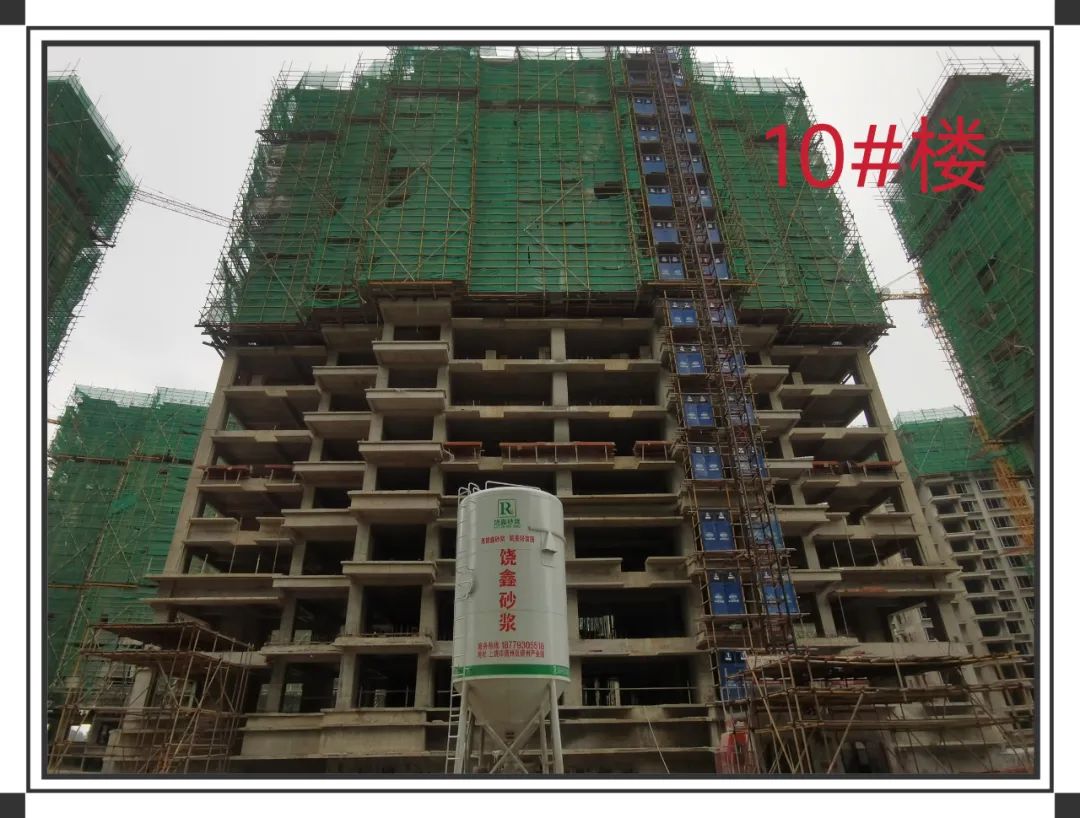

10#楼主体封顶,屋面花架正在施工、砌筑完成9-14层

11#楼工程进度

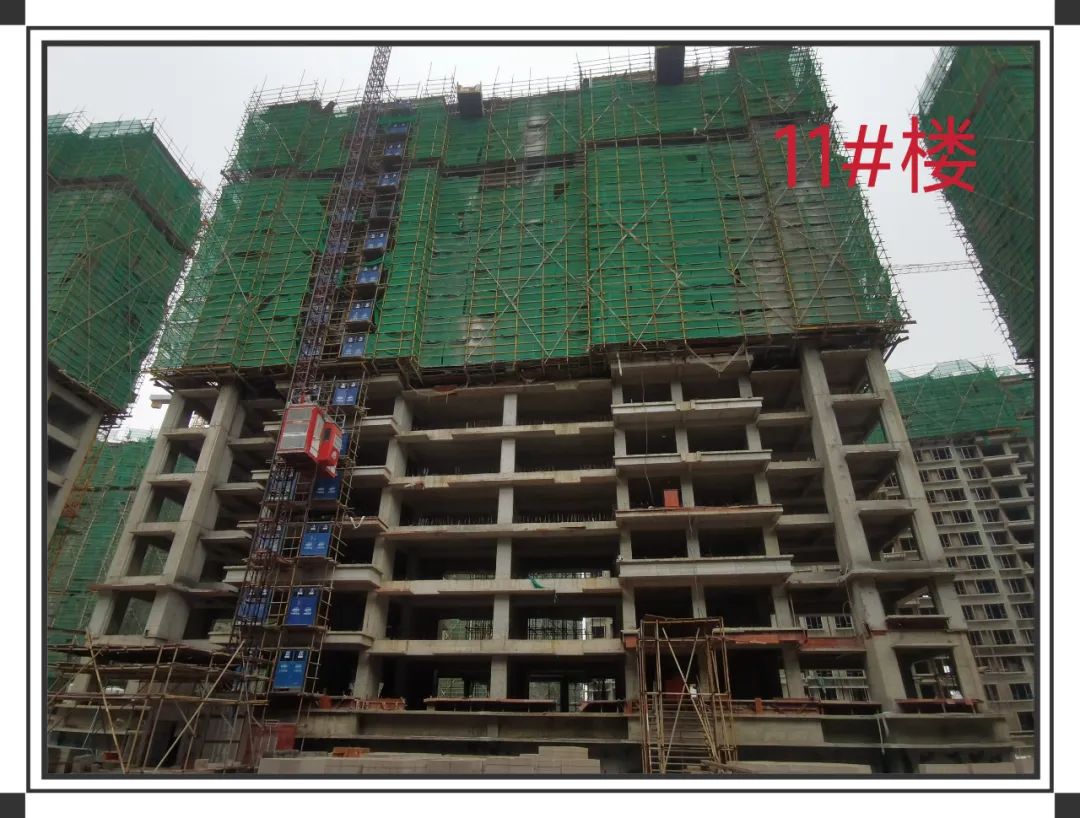

11#楼主体封顶,屋面花架正在施工、砌筑完成9-10层

12#楼工程进度

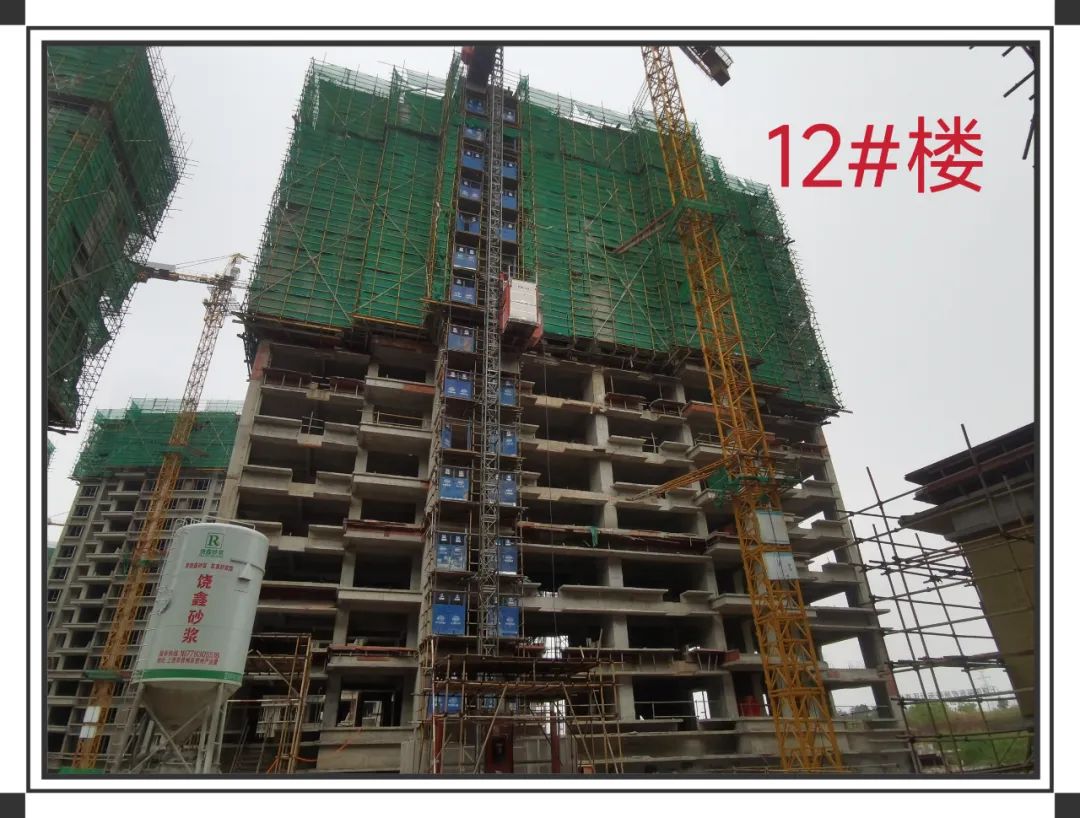

12#楼主体封顶,屋面花架正在施工、砌筑完成9-13层

13#楼工程进度

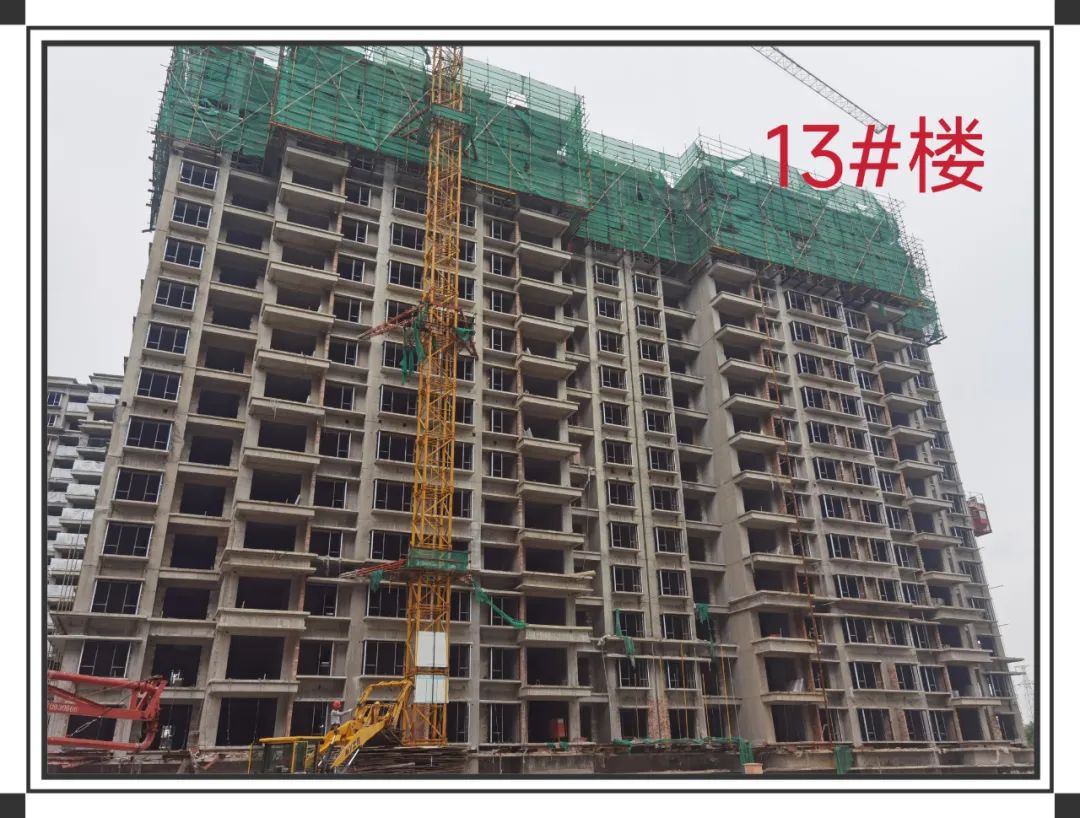

13#楼主体已封顶、屋面花架施工完成、砌筑完成1-15层、铝合金窗框安装完成。

14#楼工程进度

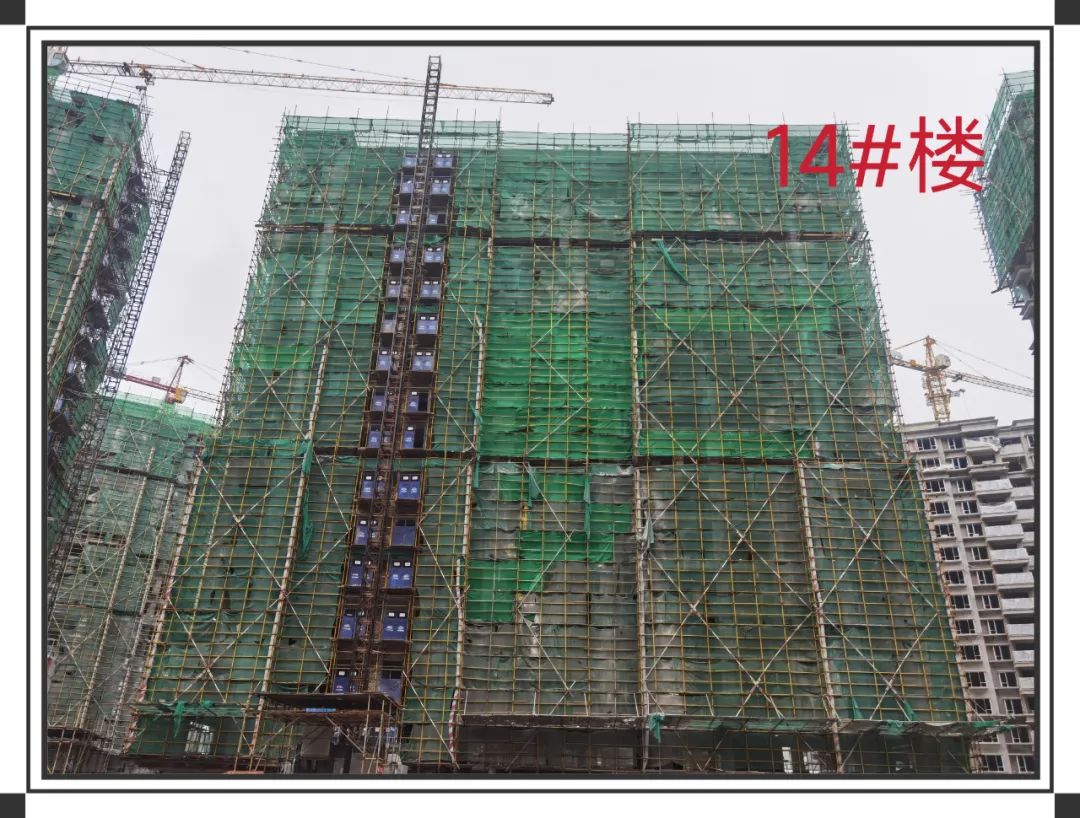

14#楼主体已封顶、屋面花架施工完成、砌筑完成2-7

15#楼工程进度

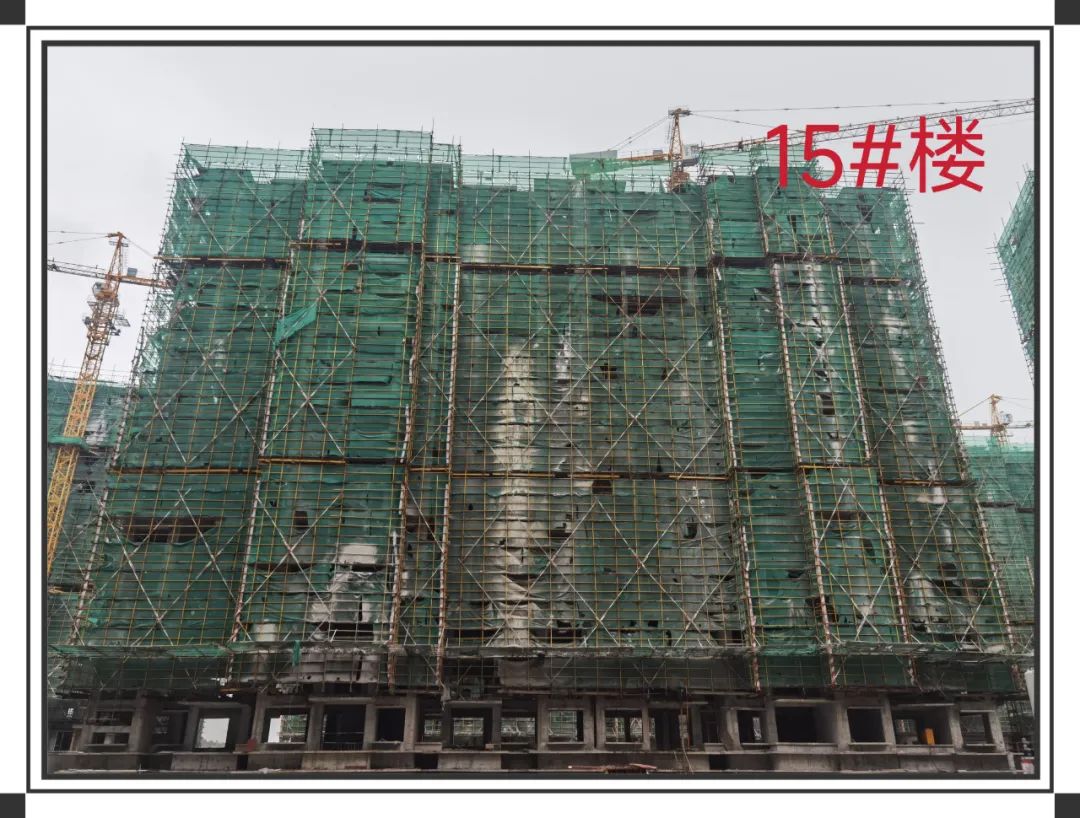

15#楼主体已封顶,屋面花架正在施工、砌筑完成3-5层。

16#楼工程进度

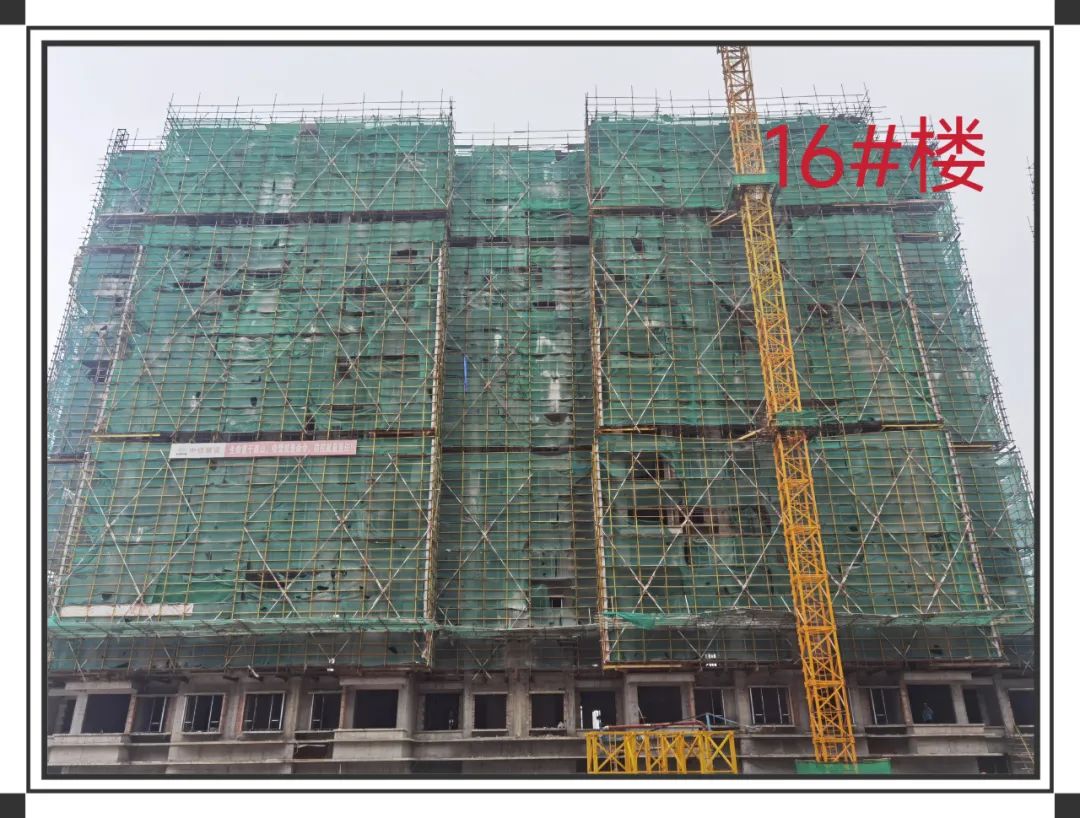

16#楼主体已封顶、屋面花架正在施工砌筑完成1-15层、铝合金窗框安装完成。

17#楼工程进度

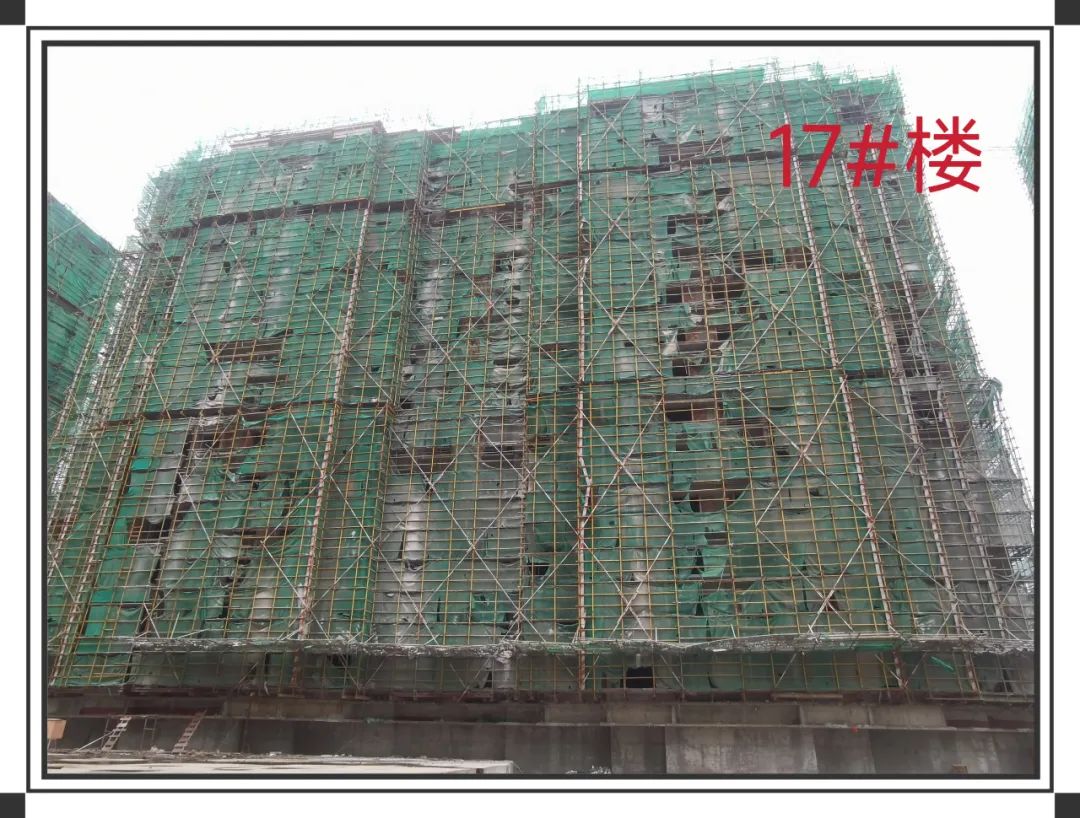

17#楼主体已封顶、屋面花架正在施工、砌筑完成1-15层

18#楼工程进度

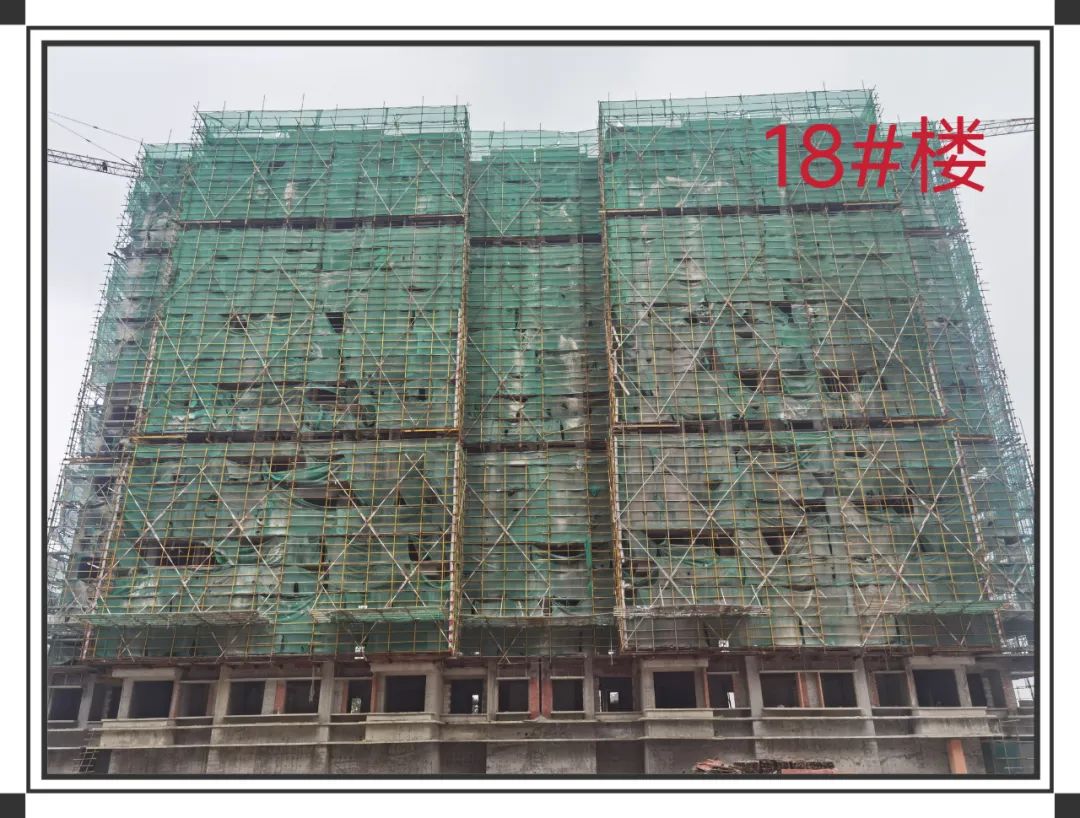

18#楼主体已封顶,屋面花架施工完成、砌筑完成1-15层。

19#楼工程进度

19#楼主体已封顶,屋面花架施工完成、砌筑完成1-15层,水电开槽预埋100%完成。

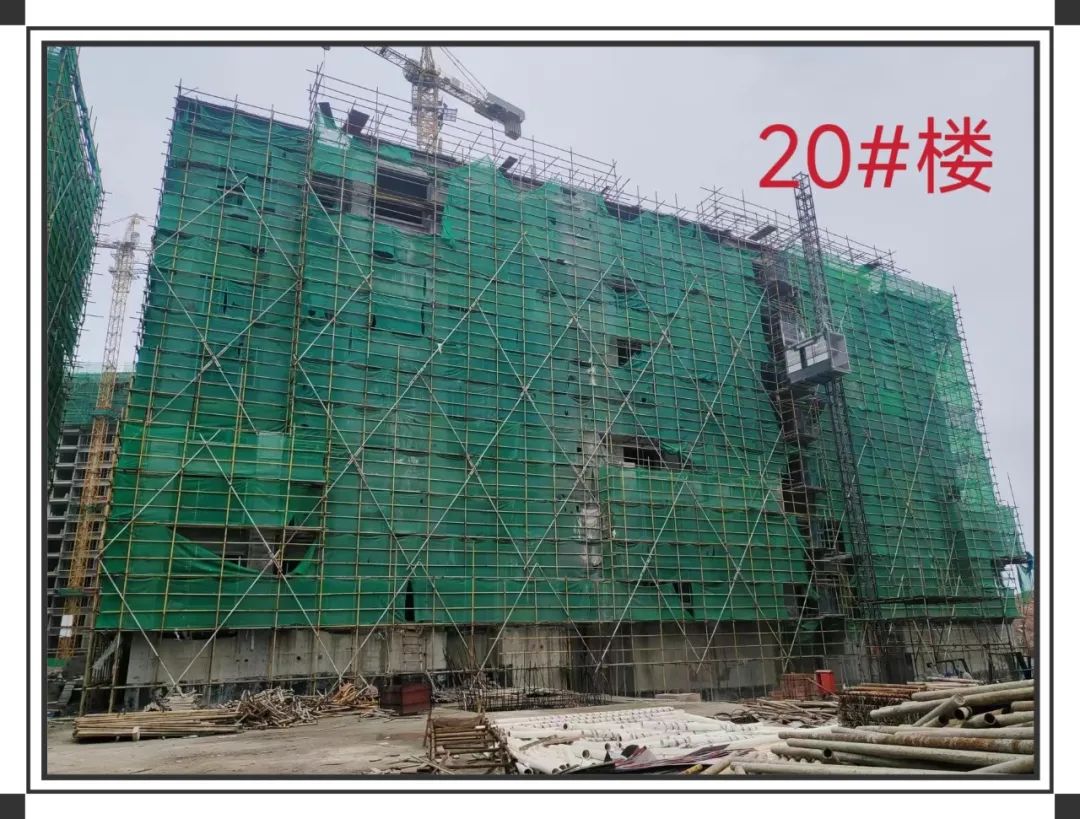

20#楼工程进度

      20#楼主体已封顶、屋面花架正在施工、砌筑完成1-6层、外粉完成、保温完成。

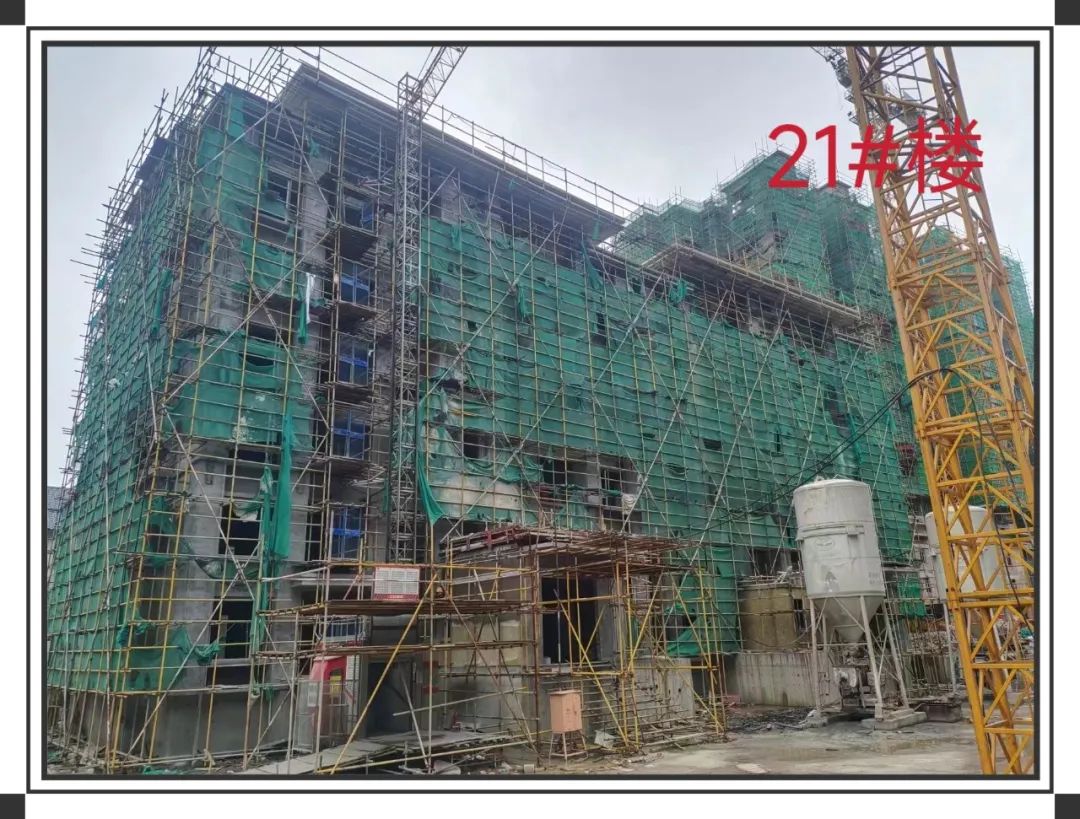

21#楼工程进度

     21#楼主体已封顶、屋面花架正在施工、砌筑完成1-6层,外粉完成、保温完成、内粉完成

22#楼工程进度

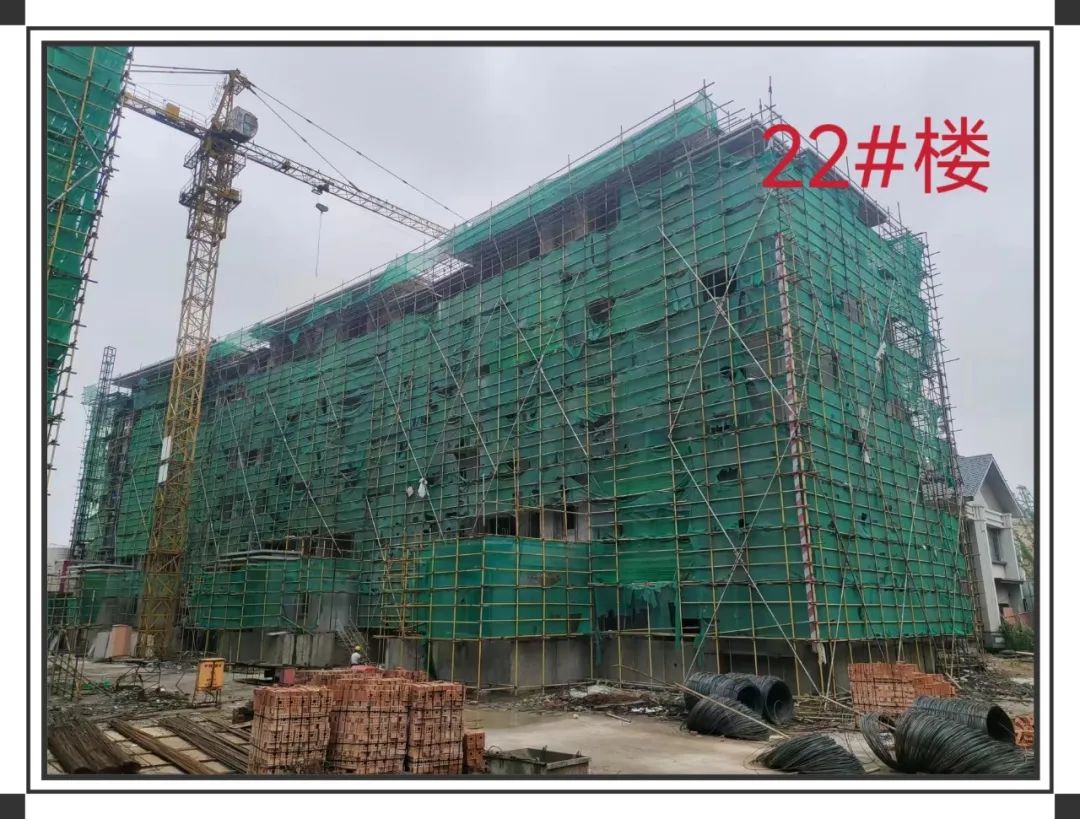

     22#楼主体已封顶、屋面花架施工完成、砌筑完成1-7层、外粉完成、保温完成、GRC安装完成、内粉完成4层

23#楼工程进度

     23#楼主体已封顶、屋面花架施工完成、砌筑完成1-7层、外粉完成、保温完成。

24#楼工程进度

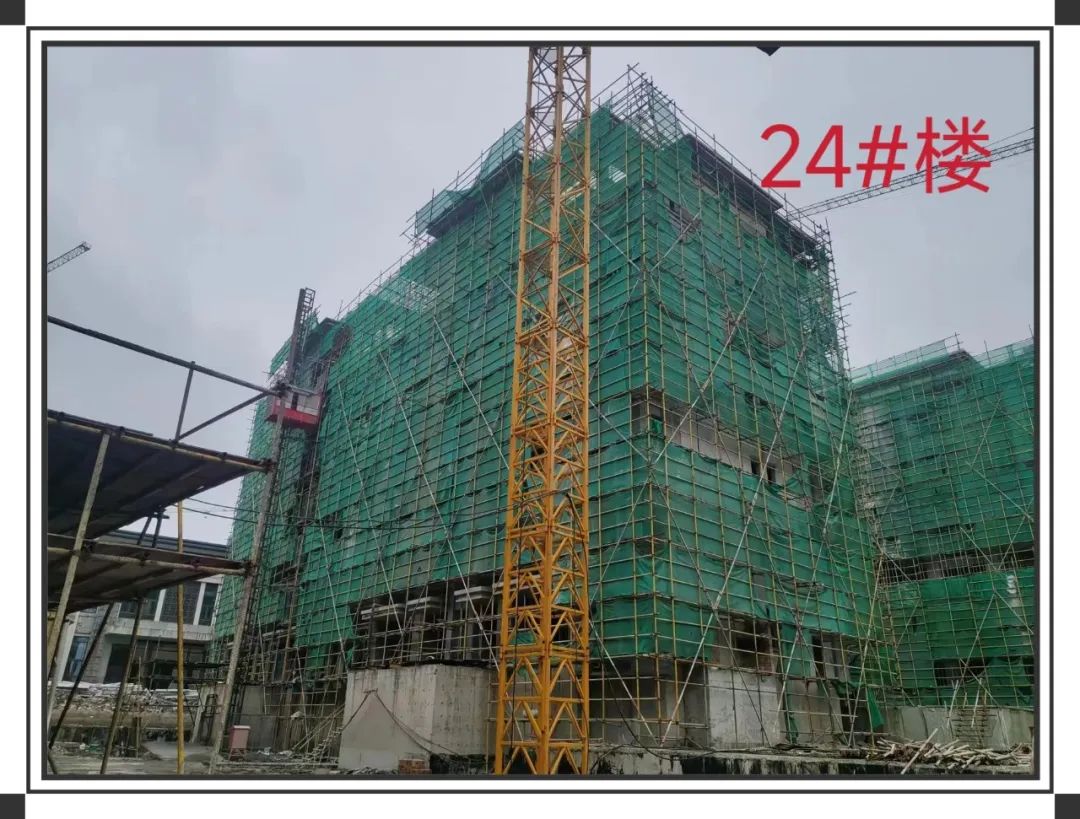

     24#楼主体已封顶、屋面花架施工完成、砌筑完成1-7层、外粉完成。

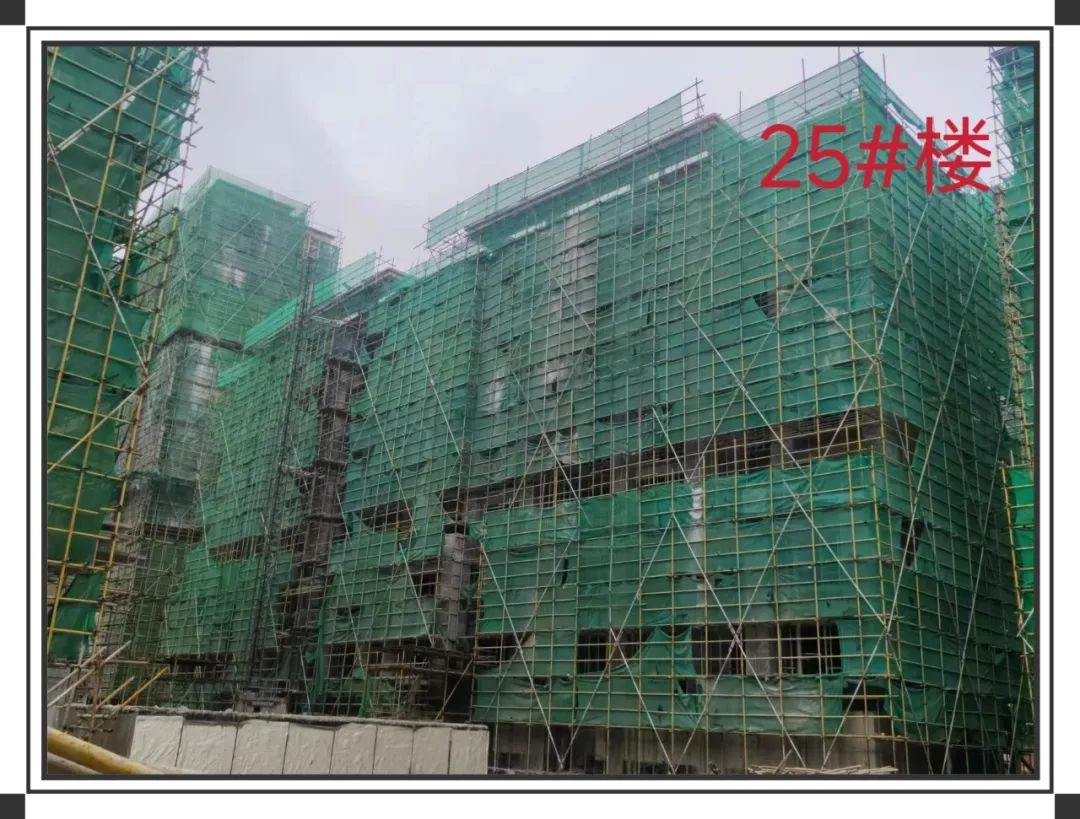

25#楼工程进度

     25#楼主体已封顶、屋面花架施工完成、砌筑完成1-7层、外粉完成4层。
