工程进度丨五月恒大未来城工程进度播报,初夏渐近,家书已至

发布时间:2023-05-26 11:41:03      来源:网络整理   浏览次数:0

扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友

空气中的热意浮现,草丛中虫鸣愈发清晰

日落越来越晚,转眼已要入夏

心心念念的家园,也在时光中迎来焕新

恒大未来城

诚心打造一座座理想人居

本月工程进度亦如期而至

邀您亲启这封家书

恒大未来城三期工程进度

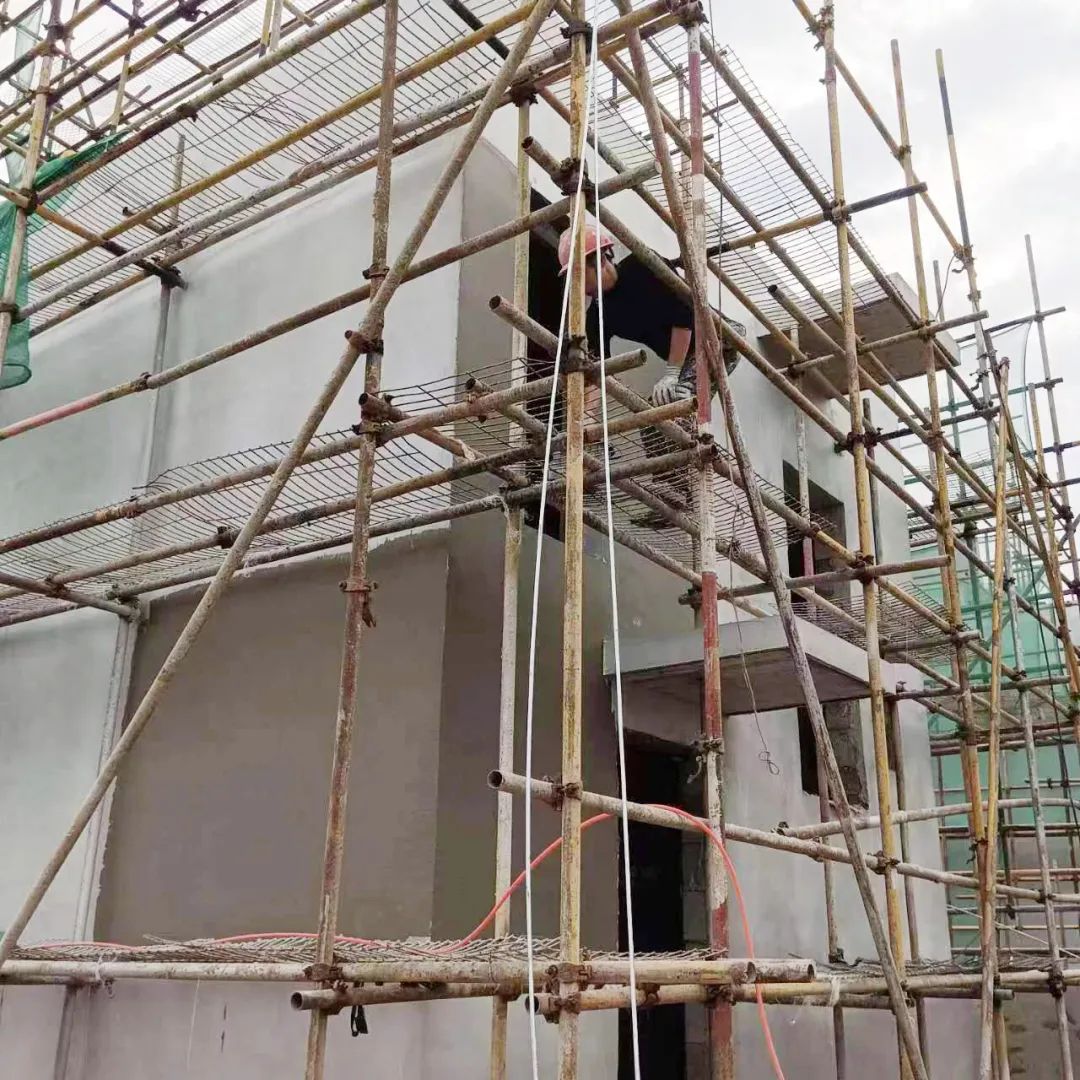

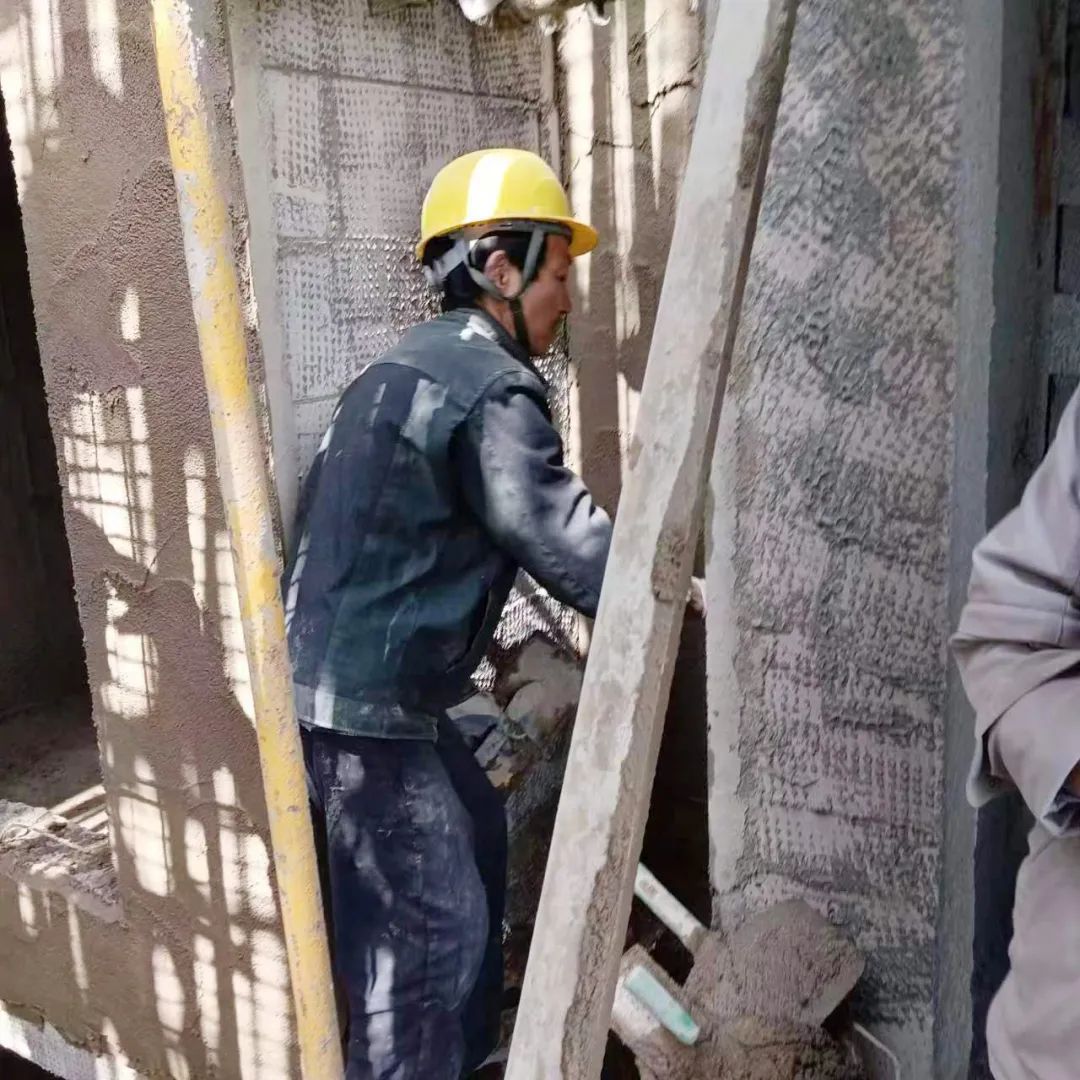

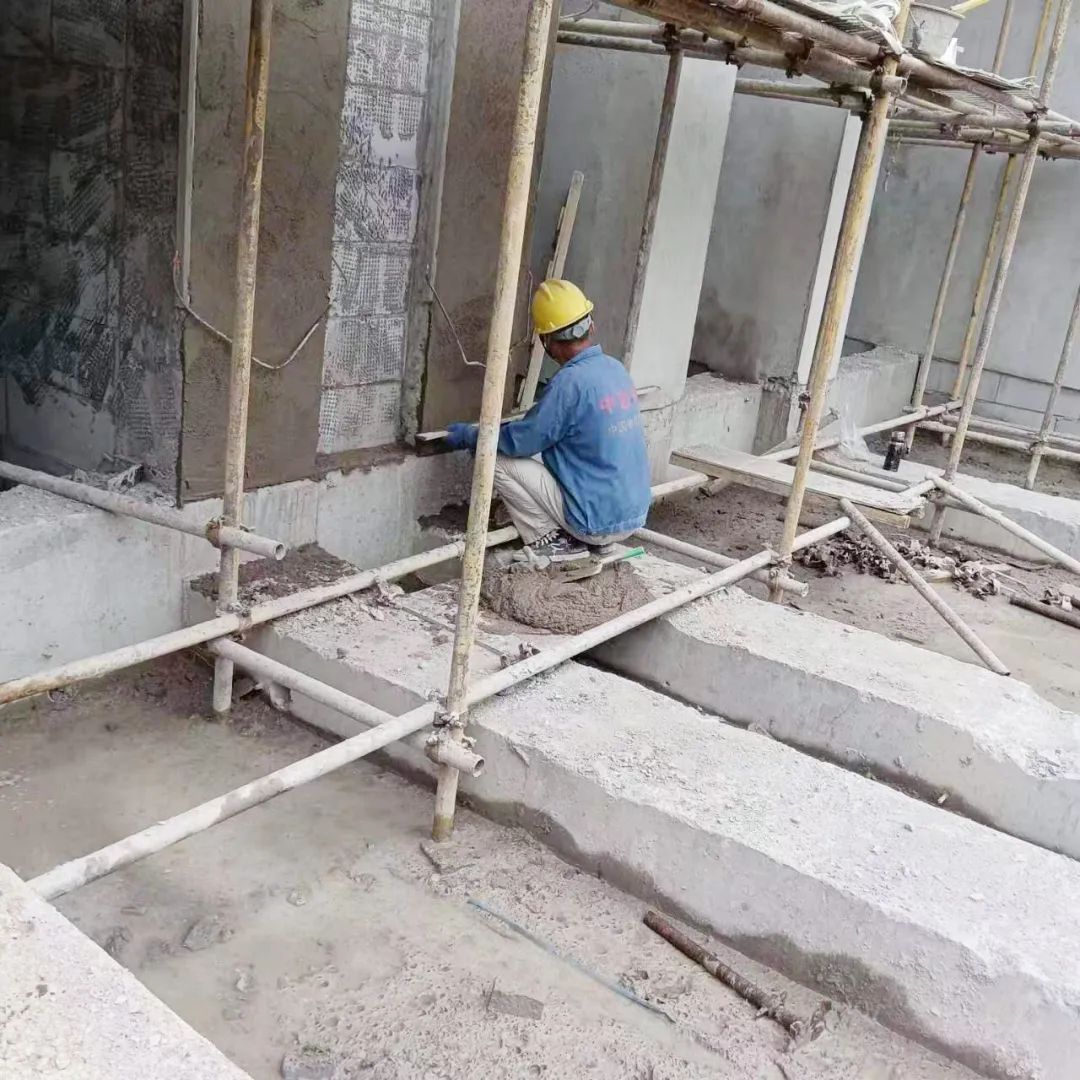

139#楼:内墙抹灰已完成,外抹灰完成90%,地坪浇筑完成30%;外墙铝合金窗框安装完成,耐火窗框安装完成。

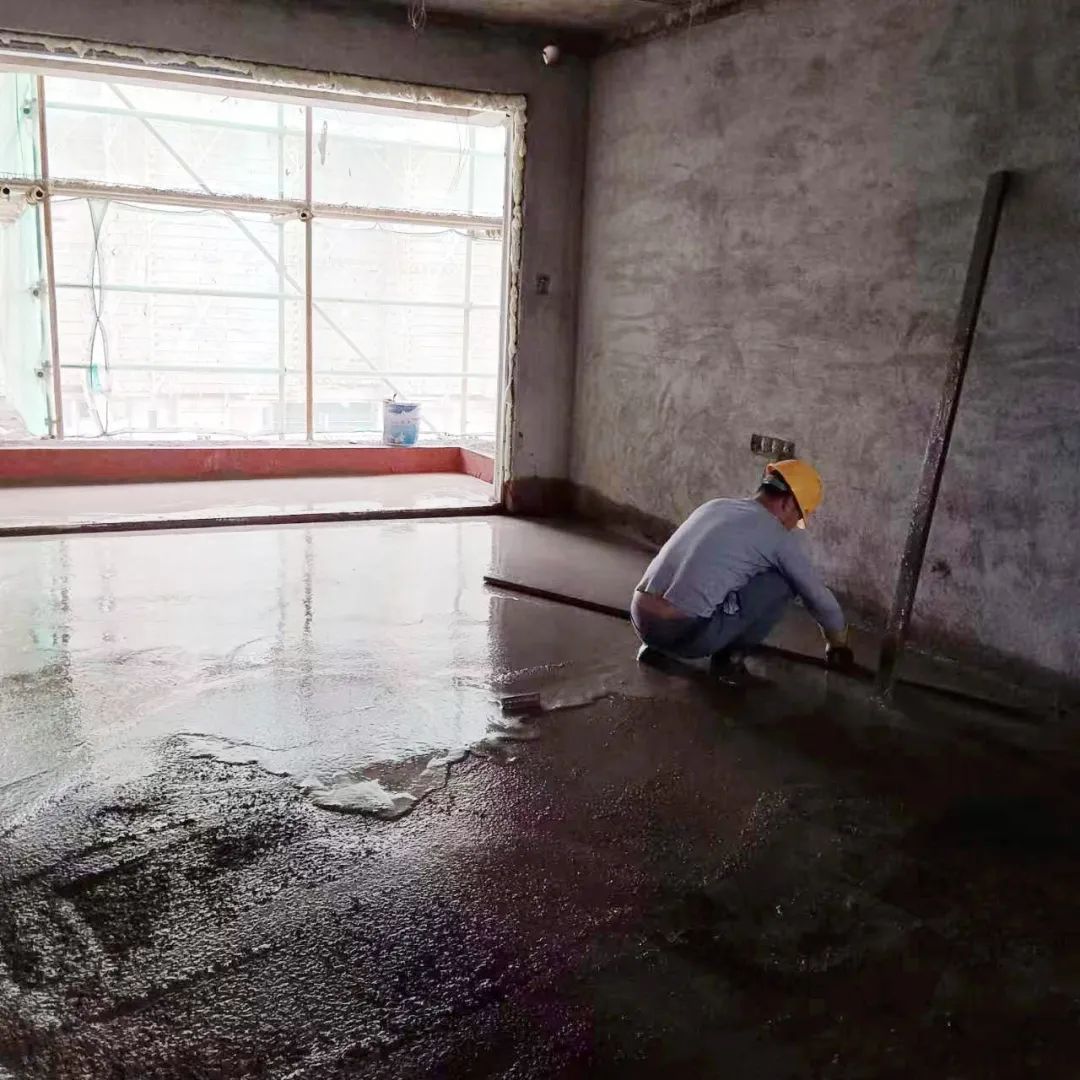

250#楼:内墙抹灰2-20层已完成,外墙抹灰完成;外墙铝合金窗框安装完成,耐火窗框安装完成,外墙保温开始施工,地坪施工完成40%
351#楼:砌筑完成,内抹灰完成70%;外墙抹灰完成60%;外墙铝合金窗框安装完成90%
452#楼:内墙抹灰已完成,外墙抹灰完成70%;外墙铝合金窗框安装完成;地坪浇筑完成40%
553#楼:内墙抹灰已完成,外墙抹灰已完成,岩棉板外保温安装完成80%,室内地坪浇筑已完成;外墙铝合金窗框安装完成;电梯单位进场安装电梯;精装修单位开始墙地砖、吊顶等湿作业施工。
655#楼:内墙层抹灰已完成,外墙抹灰完成,外保温安装完成80%,室内地坪浇筑完成,外墙铝合金窗框安装完成,电梯单位进场安装电梯;精装修单位开始墙地砖、吊顶等湿作业施工。
756#楼:外墙抹灰已完成60%;内墙抹灰已完成90%,铝合金耐火窗框安装完成,其他铝合金窗框完成90%

恒大未来城四期工程进度

135#楼:二层结构混凝土浇筑完成,三层墙柱钢筋绑扎完成;
236#楼:二层结构混凝土浇筑完成,三层支模架完成;
337#楼:一层结构浇筑完毕,二层墙柱钢筋绑扎完成;
438#楼:三层结构浇筑完成,四层墙柱钢筋绑扎完成,支模架完成。

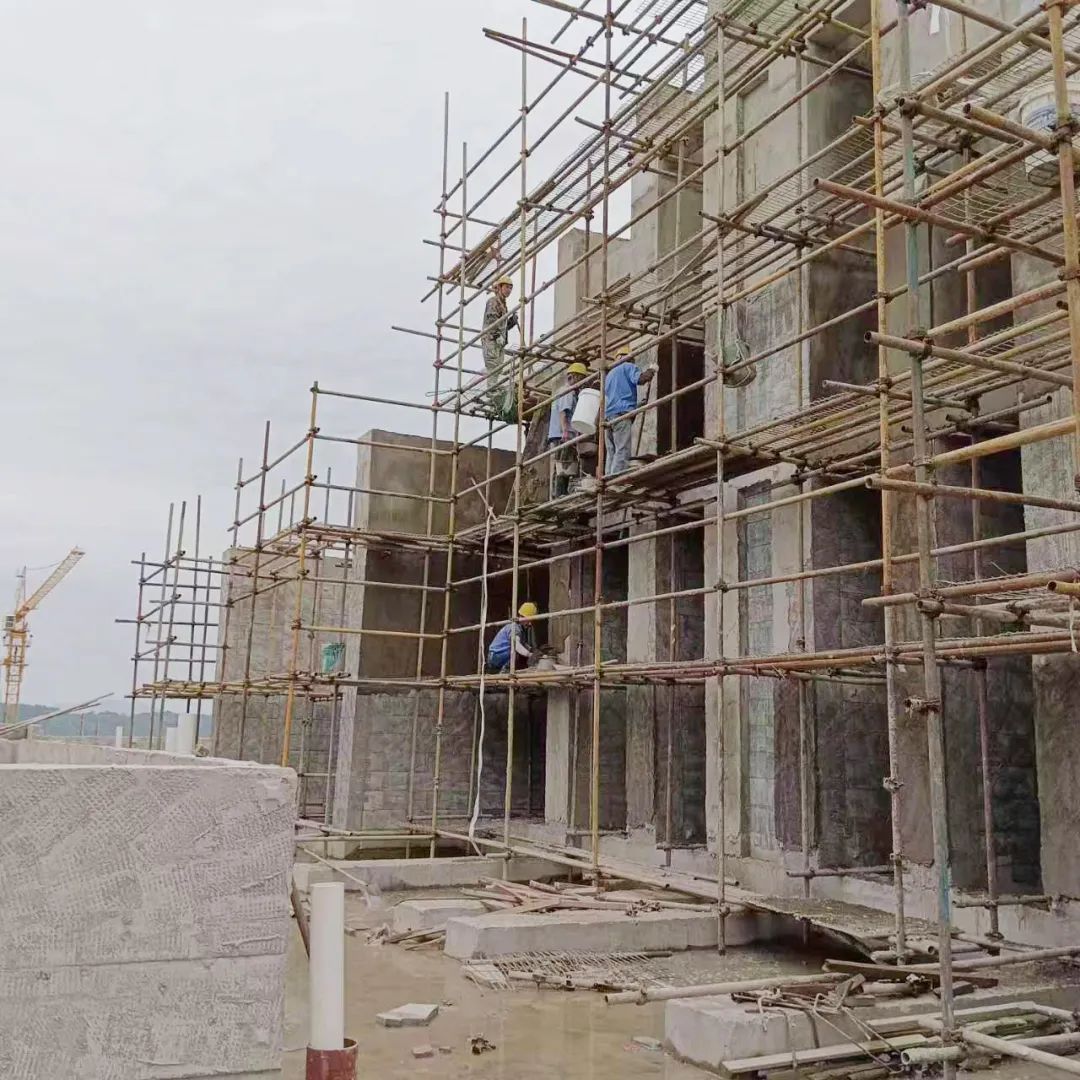

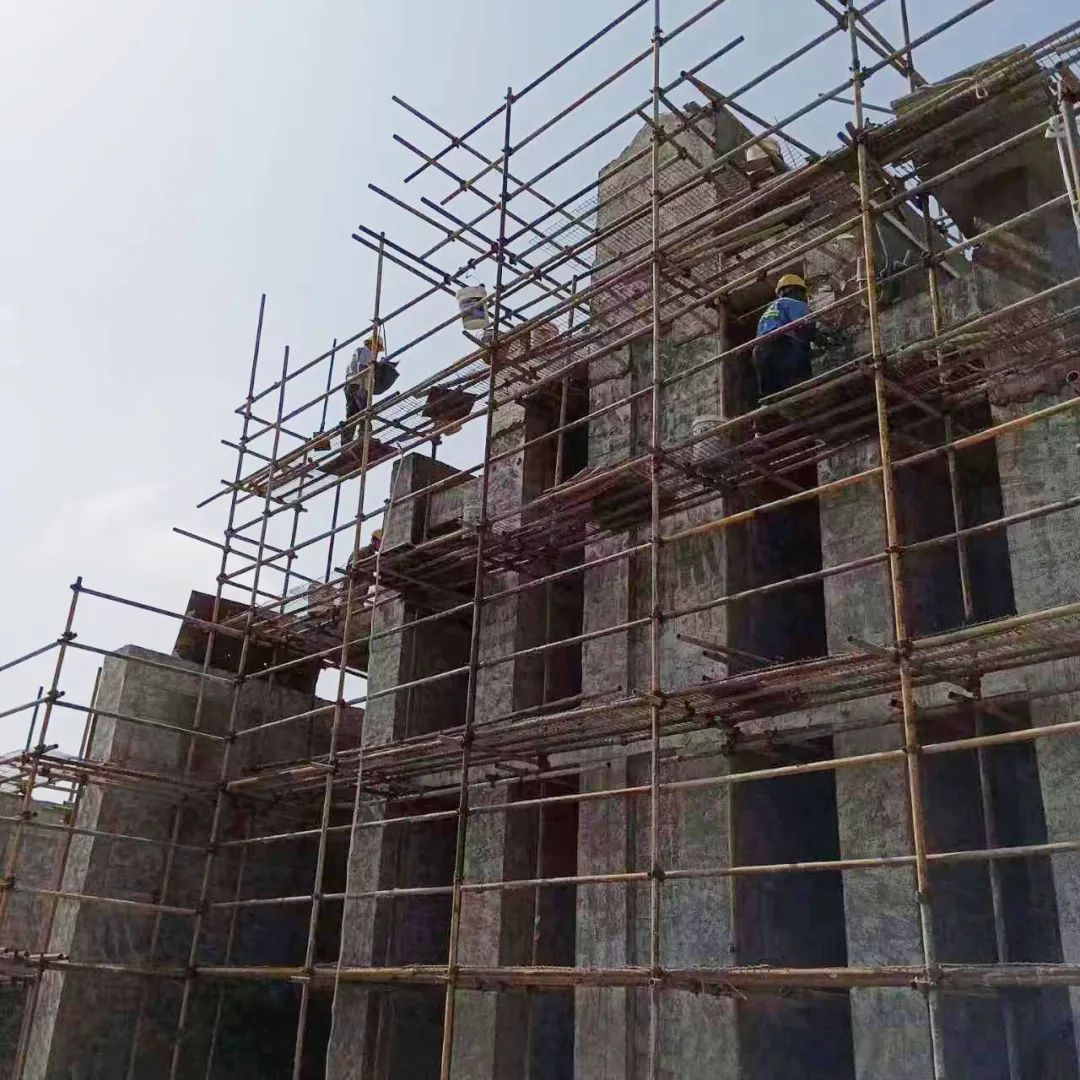

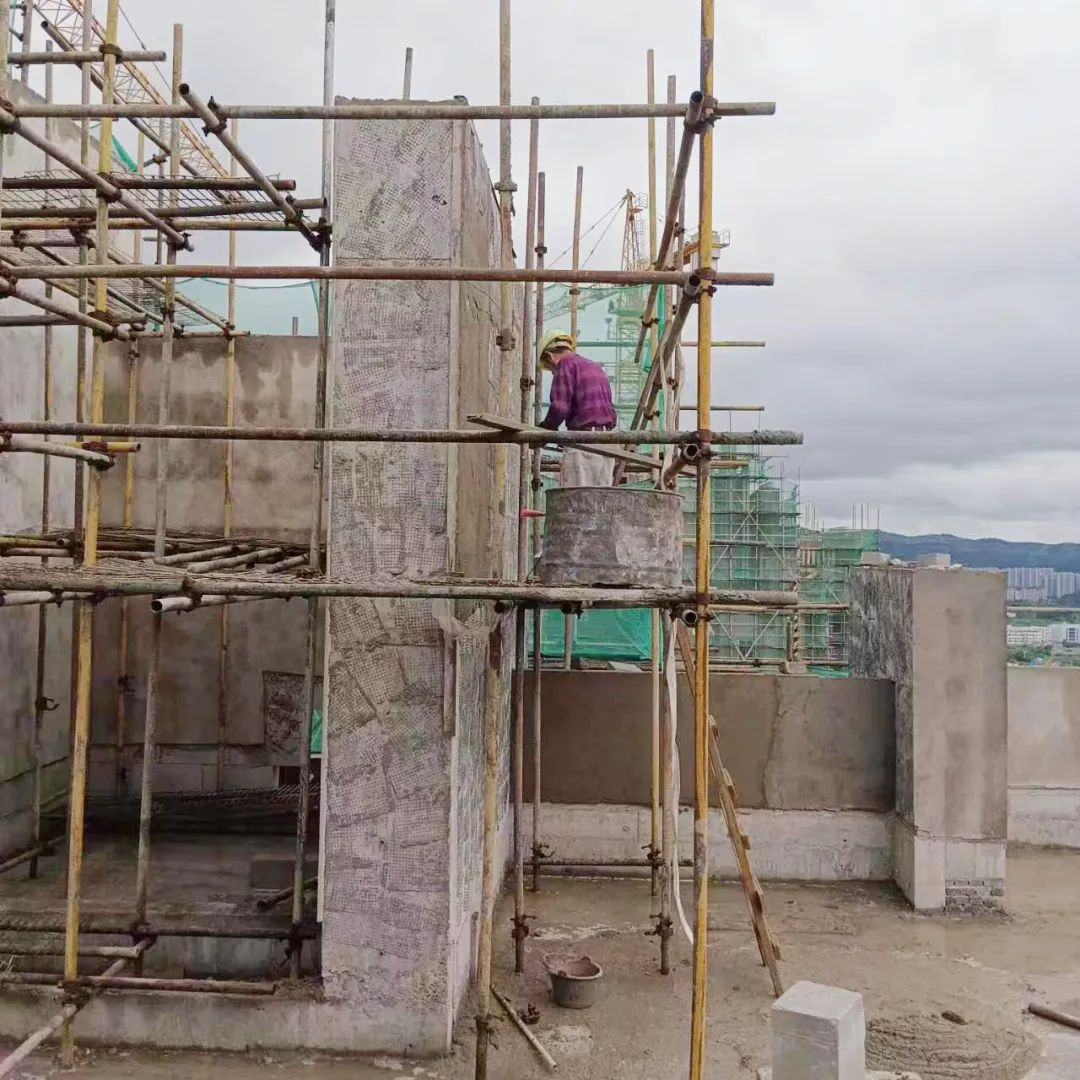

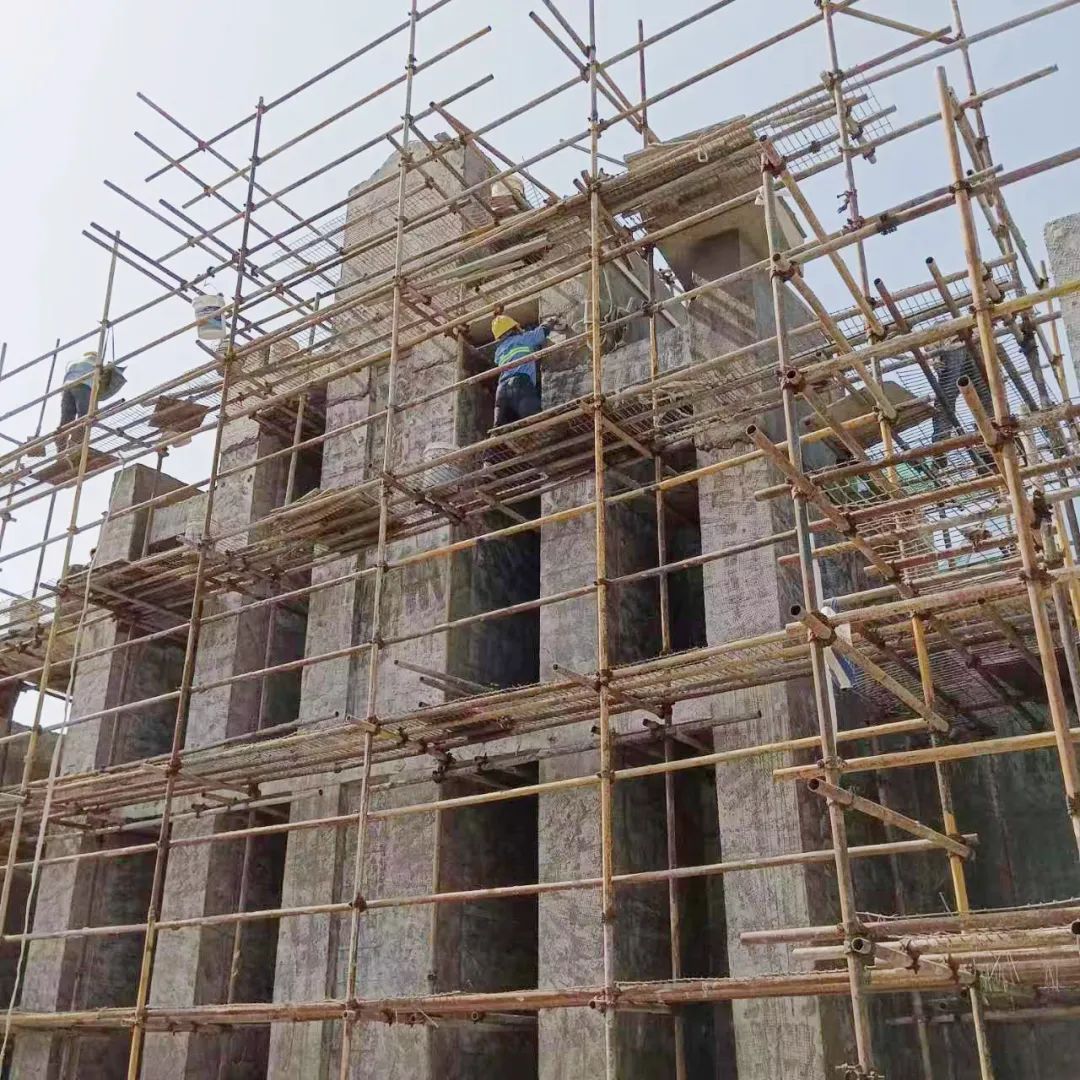

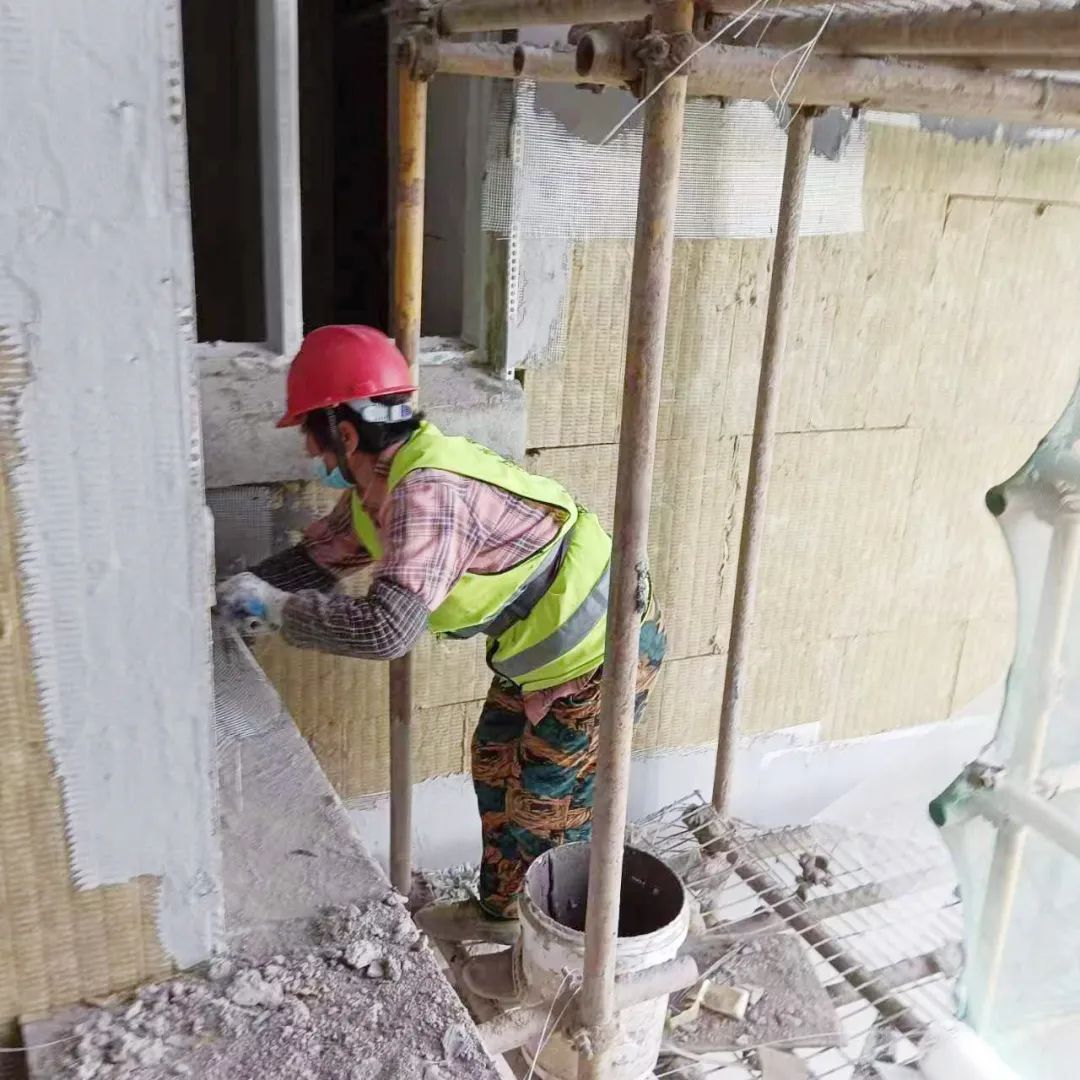

现场施工



美好的家园,在幸福生活里举足轻重

恒大未来城专注于理想生活的实现

用匠心浇筑温馨家园

后续记录的家书,我们将持续为您递至

T H E  E N D

享奢阔楼间距



4000㎡蔚蓝湖园林

1700㎡澄澈蔚蓝湖

视线无阻隔,极目眺望

园内景观风光尽收眼底

浮云清风入景,四季自得怡然

静谧旷达之情油然而生

|实景图





拥揽夏日暖阳



广阔的观景视野

以及更私密的生活空间

成就温暖日常

礼迎阳光清风入怀

搭配宽景阳台

温馨生活触手可及

|实景图





私密尊贵体验



居于此处

有效的人车分流

将喧嚣和宁静完美契合

营造自然静谧的居住氛围

亦带来私密尊贵的生活体验

|实景图



生活,没有固定的格式

只需要跟随自己的意愿

恒大未来城

让暖阳倾洒于房子的每一个角落

每一天都沉浸在自然中

闭上眼,感受到浸溢的清新

睁开眼,触及到满目的翠绿

嵊州恒大未来城
 市府旁·御湖华宅
建筑面积约102-124㎡成品瞰景华宅
舒适户型,亲水美宅,成就美好未来!
(注:全装修交楼不包含软装,具体以双方签订的装修协议为准)

项目推广名为恒大·未来城,项目备案名为未来城小区,本资料对项目周边道路规划、环境、交通、公共设施、各种产品及文字介绍,旨在提供相关信息,不意味着本公司对此做出了任何承诺。本资料为要约邀请,买卖双方的权利和义务以双方签订的《商品房买卖合同》为准。

具体适用楼盘范围可能根据当地政策规定调整,详询售楼部。本资料相关内容、图片是对项目所做的示意表现,仅供参考。最终以政府有关部门批准文件、图则为准。后续因规划及设计方案调整导致信息变化的内容,我司将按照政府要求进行公示。本资料自2023年5月启用,具体政策请咨询本楼盘售楼部。开发商:嵊州盛建置业有限公司   嵊售许字(2020)第00407号嵊售许字(2021)第ZJ00055号、 嵊售许字(2021)第ZJ00112号

打赏
凡注明"来源:安吉房产网"的稿件为本网独家原创稿件,引用或转载请注明出处。 【编辑:admin】
关键词:
0相关评论

热点楼盘

更多
