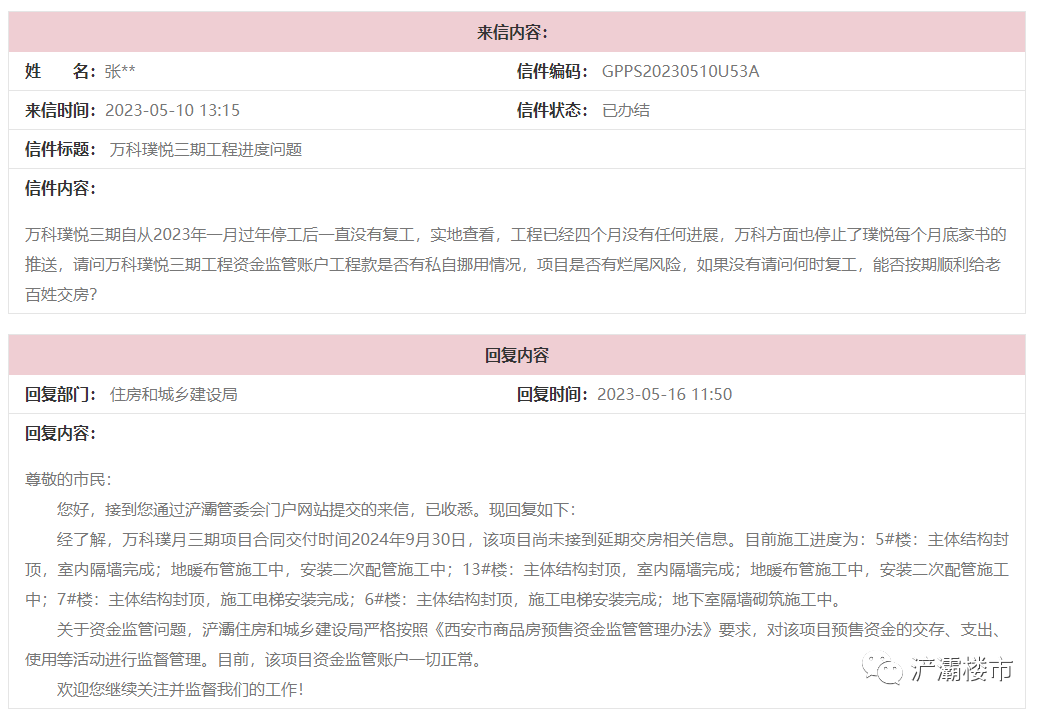

万科璞悦三期自从2023年一月过年停工后一直没有复工,实地查看,工程已经四个月没有任何进展,万科方面也停止了璞悦每个月底家书的推送,请问万科璞悦三期工程资金监管账户工程款是否有私自挪用情况,项目是否有烂尾风险,如果没有请问何时复工,能否按期顺利给老百姓交房?

回复部门: 住房和城乡建设局

回复时间:2023-05-16 11:50

回复内容:

尊敬的市民:

您好,接到您通过浐灞管委会门户网站提交的来信,已收悉。现回复如下:

经了解,万科璞月三期项目合同交付时间2024年9月30日,该项目尚未接到延期交房相关信息。目前施工进度为:5#楼:主体结构封顶,室内隔墙完成;地暖布管施工中,安装二次配管施工中;13#楼:主体结构封顶,室内隔墙完成;地暖布管施工中,安装二次配管施工中;7#楼:主体结构封顶,施工电梯安装完成;6#楼:主体结构封顶,施工电梯安装完成;地下室隔墙砌筑施工中。

关于资金监管问题,浐灞住房和城乡建设局严格按照《西安市商品房预售资金监管管理办法》要求,对该项目预售资金的交存、支出、使用等活动进行监督管理。目前,该项目资金监管账户一切正常。

欢迎您继续关注并监督我们的工作!

内容来源:西安浐灞生态区管理委员会官网
