恒大林溪郡项目复工复产工作情况通报(2023 年 3 月 31 日)

发布时间:2023-05-12 12:53:01      来源:网络整理   浏览次数:0

扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友

未来交房路,关注小编不迷路!

一、新津区公园城市局工作情况
(一)2 8 日,研究恒大、民生银行盘活青白江项目和我区恒大项目方案。

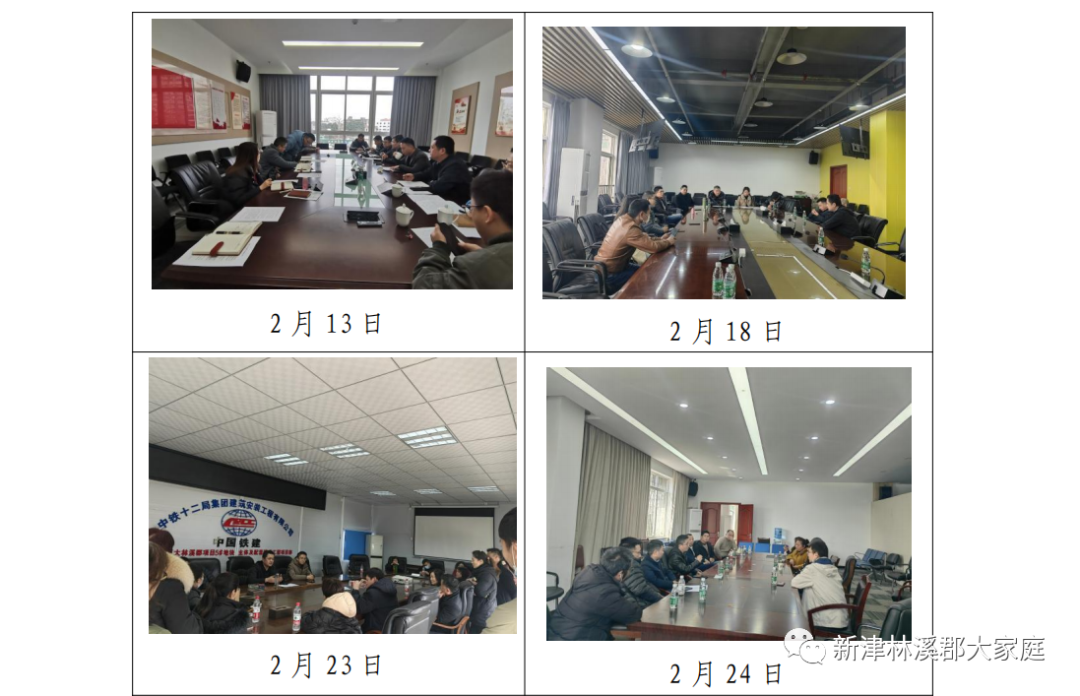

(二)2 13 日,召集中铁十二局、中铁二局、深圳市建及跟审机构协调 2023 年复工复产安排。
(三)2 18 日,召集恒大、中铁二局、中铁十二局及业主代表协2023 年复工复产安排。
(四)2 22 日,召集恒大及深圳市建研究 2023 年复工复产安排。
(五)2 23 日,会同中铁十二局、恒大与 5#地块业主就项目推进情况进行沟通。
(六)2 24 日,会同恒大、深圳市建就林溪郡 1#地块项目推进情况进行沟通。
(七)3 3 日,会同恒大、深圳市建与 1#地块业主就项目推进情况进行沟通。

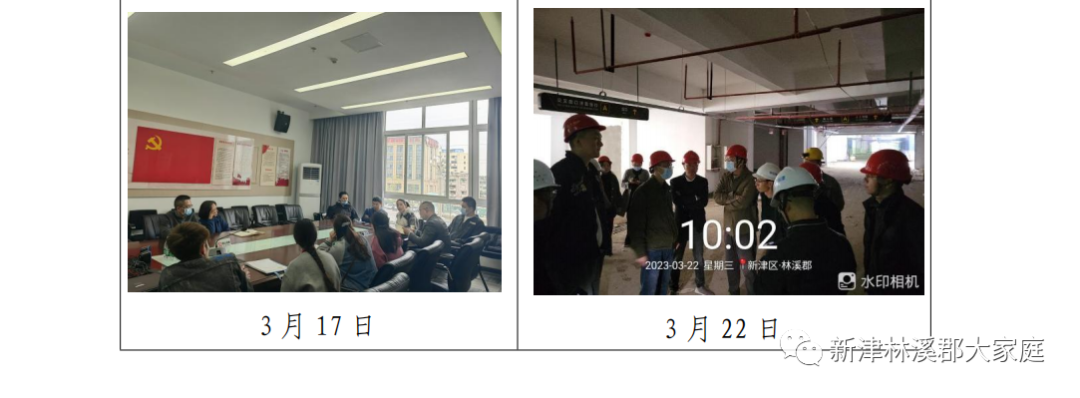

(八)3 17 日,会同恒大与 3#地块一批次交楼业主代表讨论交房流程。
(九)3 22 日,现场研究 3#地块一批次验收事宜。
(十)3 23 日,协调园林公司工资问题。
(十一)3 24 日、25 日,市住建局协调设计和地勘单位完成验收程序

二、恒大工作情况

(一)推进现场施工:5 个地块作业人员日均 270 人。目前 3#地块一批次装修、园林园建收尾及保洁工作完成,自来水、天燃气、消防已完工,永电实体完成,预存电费正在走付款流程;二批次装修材料瓷砖、电线、地漏、铝扣板等湿作业材料供货合同已签定,预计四月中上旬付款后材料及人员大面陆续到场,目前装修已进场开始前期工作。4#地块进行室外总平土方回填,室内住宅电梯目前首批次楼栋电梯安装完成(轿厢及机房施工),二批次电梯安装完成 90%,消防道路基层开始施工,幕墙单位已定标,相关工作按计划正常推进。2#地块地库负二层顶板模板支设,屋面正常施工,吊篮正在方案评审,外墙涂料已到场,外立面施工后续工作按计划逐步推进。1#地块地库及上部主体结构正常施工,主楼主体及屋面构造结构全部完成,地库结构整体完成 95%,剩余马道处底板正在进行防水施工,预计 4 月完成结构施工,23#楼砖砌体大面完成,4#楼砌体完成 15 层,2-4#GRC 安装及西瓦安装工作基本完成,1#楼砌体施工电梯安装完成,植筋开始施工。5#地块 GRC 安装完成 80%砌体处于收尾阶段,抹灰、二构、水电安装等正常作业,铝合金材料第一、二批已到场,后续批次材料待付款完成后逐步到场,1~4 号楼铝合金框安装,复工复产工作有序推进。

(二)推进付款:

1、目前已支付:四川盛唐(5#地块)、广东家美(3#地块)、毕节市胜强惠达(5#西瓦)、广东巴德士(2-4#地块涂料)、广东美涂士建材(2-4#地块)、康泰塑胶科技(24、5#地块)、湖北千川门窗(3#地块)、广东东方雨虹建材(1-5#水费)、浙江中景市政园林(3#地块)、深圳市建(134#地块)等 32 项约 2905.95 万进度款及材料款付款使用监管账户支付完成;四川蓝盾门业(3#地块)、四川佰达汇(3#地块)、江苏星光3#地块)等 40 项约 1934.23 万材料款及工程款使用专项资金账户支付完成。

2、正在进行审批流程:

四川佰达汇建设(3#地块)、上海山川泵业(3#地块)、江苏星光发电(3#地块)、广东美涂士(5#地块)、成都勇创装饰(1#地块)、四川科志人防(3#地块)、深圳市建(4#地块)、广东美涂士(2#地块)等 24 项共计 1834.12 万。

(三)组织保障材料供应:

2 号地块:西瓦资料正在走资金流程。3 号地块:围栏、信报箱已付款发货并安装;地下室电线电缆、工程灯具已走资金审批流程;新风控制线、管件管材、电缆、荧光灯已申报完成,公区配电箱已发起资金审批流程,围栏补单已付款并沟通供应商发货;停车场系统资料正在走资金流程;二期暖风机、综合砖、电线已走资金审批流程,地漏资料正在走资金流程。4 号地块:电线电缆、开关插座、阀门材料已走资金审批流程,弱电箱资料正在走资金流程。铜芯电缆已申报,公区配电箱已发起资金审批流程。

5 号地块:外墙底漆已走资金审批流程。外墙真石漆 1 付款计划已上台账,外墙真石漆 2 已邀请投标,待各供应商报价。

三、工地情况

(一)深圳市建

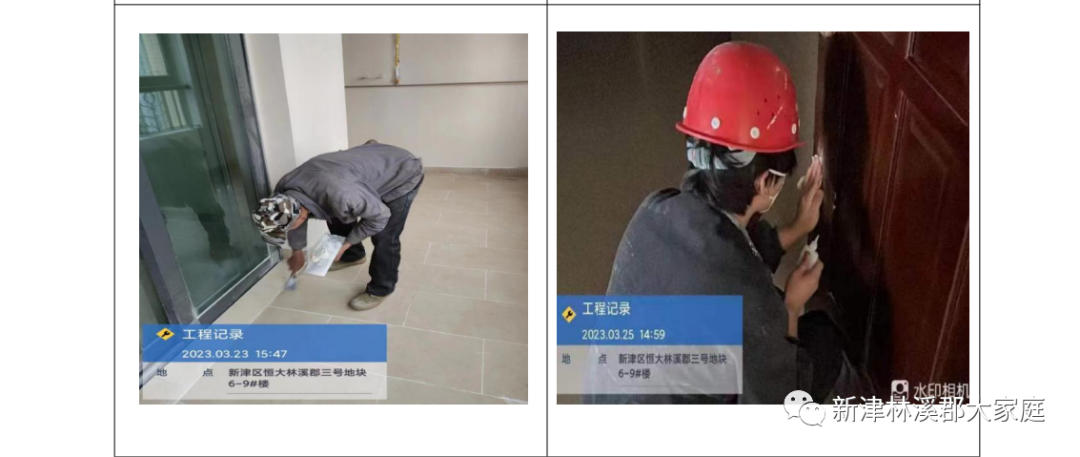

1、一号地块情况

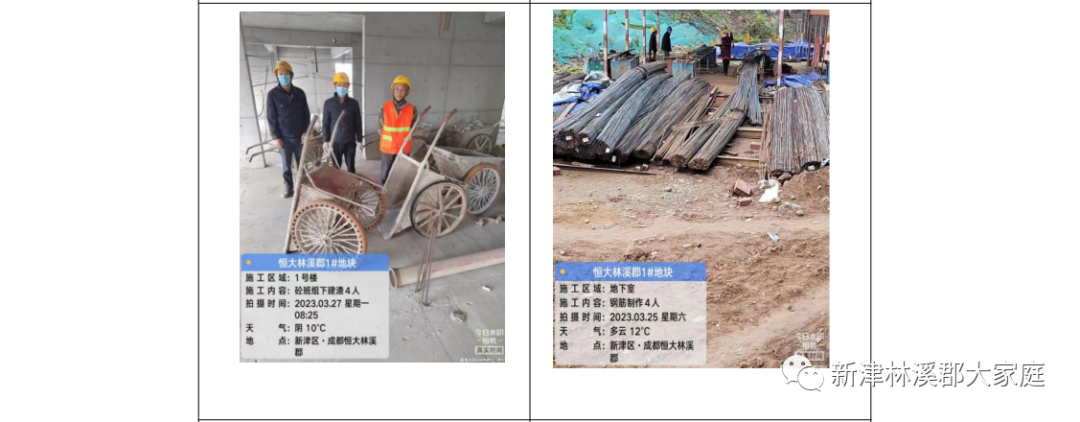

1#地块现场砖工、电梯安拆工、小工、管理人员等作业人数 40 余人。1#、9#楼靠办公区侧地下室底板垫层浇筑已完成,正在进行防水卷材及挡土墙钢筋绑扎;1#楼电梯安装及平台搭设完成,正在进行楼层建渣清理;3#楼水电开槽、二次配管完成 50%;小工清理现场材料及清洁卫生。

2、三号地块情况

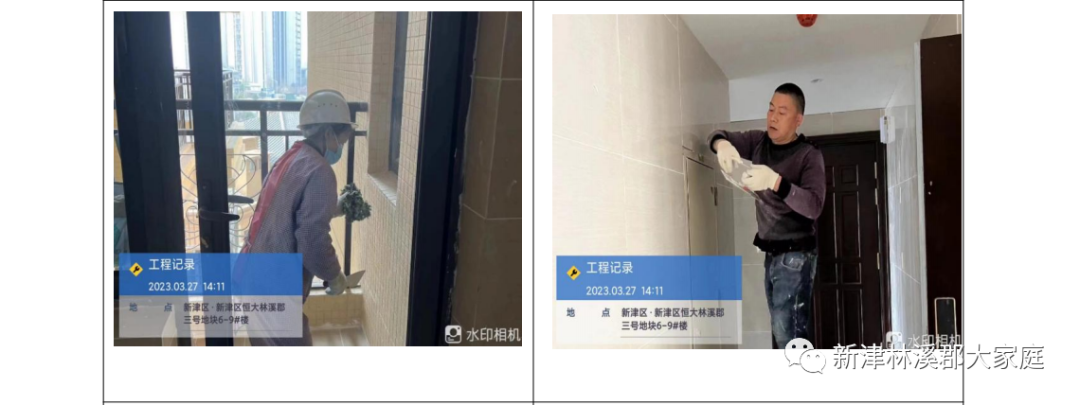

作业人数共 100 余人,各工种进展情况如下:

一批次:1、装修、园林园建及保洁收尾。2、永电实体完成,预存电费正在走付款流程。

二批次:1、瓷砖、电线、地漏、铝扣板等湿作业材料合同已签定。2、预计四月中上旬付款后材料及人员大面陆续到场,目前装修已进场开始前期工作

3、四号地块情况

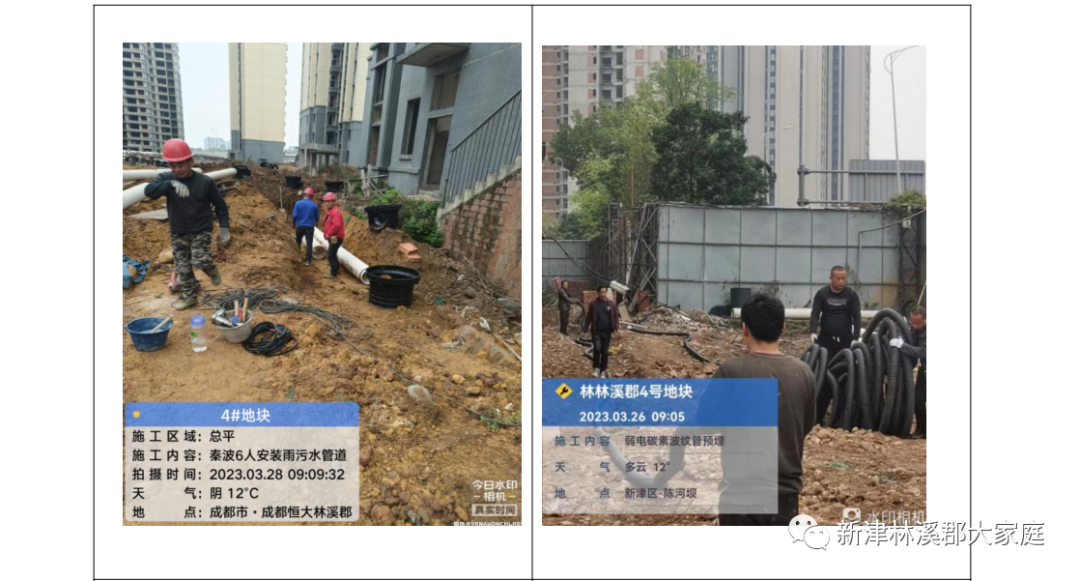

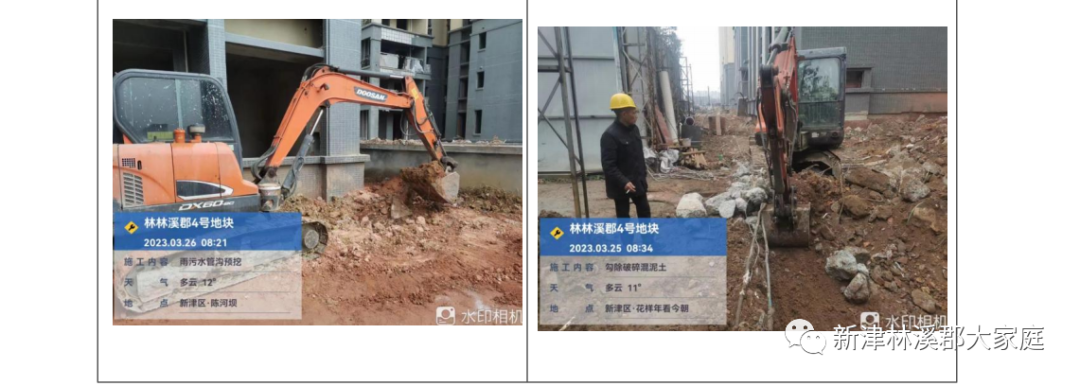

4#地块现场一台 150 挖机,放线人员、施工人员及管理人员 12 人。4#5#6#7#8#13#楼靠中庭面雨、污水管网安装完成 80%1#2#楼区域雨、污水管网安装完成 30%消防环道平整压实完成,待分包单位预埋完成过路管;总坪区域临时施工道路混凝土破除。

(二)中铁二局

1、施工情况

地下室 B9、B10 区域混凝土浇筑完成,负二层模板支设完成,负二层柱筋绑扎完成,负二层梁筋绑扎完成,板筋绑扎完成 50%地下室 C5区域及 2#机动车坡道垫层施工完成;地下室 B8B6 区域地下室顶板防水及防水保护层施工完成;1#楼屋面防水施工完成;2#楼、3#楼屋面找平层、找坡层施工完成;4#楼屋面防水施工完成,准备开展屋面保温层施工;5#楼屋面正在进行刚性层施工;5#楼门窗塞缝完成 100%目前正在开展室内建渣清理工作,准备后续厨、卫、阳的地坪施工;1#楼—5#楼开敞阳台栏杆安装完成 95%

2、项目人员情况

项目管理人员和工人共计 60 余人(含水电工、木工、钢筋工、混凝土工、屋面工人、门窗安装普工、防水工、塔吊、施工电梯工人等)。

(三)中铁十二局

3#楼挑架层以上外墙涂料完成,屋面外架正在拆除并进行屋面防水施工,阳台推拉门安装完成,窗户正在安装;4#楼外墙涂料施工完成,楼层内主体质量缺陷整改修补;5#楼室内抹灰施工 10-23 层完成;6#外墙涂料施工完成,室内挂网甩浆至 10 层;7#楼、8#楼预计在下月中旬进行室内抹灰施工,3#--8#楼屋面挂瓦与屋面外墙涂料施工已完成;1#楼、2#楼、9#楼地上部分砌体施工已全部完成,水电开槽正在施工;9#楼室内水电开槽完成 50%,地上部分砌体工程已完成;10#楼主体结构施工完成,二次结构砌体预计下月初进行施工;地下室负一层砌体施工及构造柱浇筑完成 95%地下室顶板防水施工完成 80%,预计在下月施工完成。主要材料进场情况:外墙保温材料到场 1 车,二次结构砖到场 3 车,钢筋到场 1 车。

管理人员情况:项目管理人员和工人共计 62 人(含外架工、杂工、二次结构砌体工、抹灰工、水电安装工、腻子工、电梯司机、塔吊及指挥)。设备有塔吊 5 台,电梯 10 台。

四、各地块近期完成情况

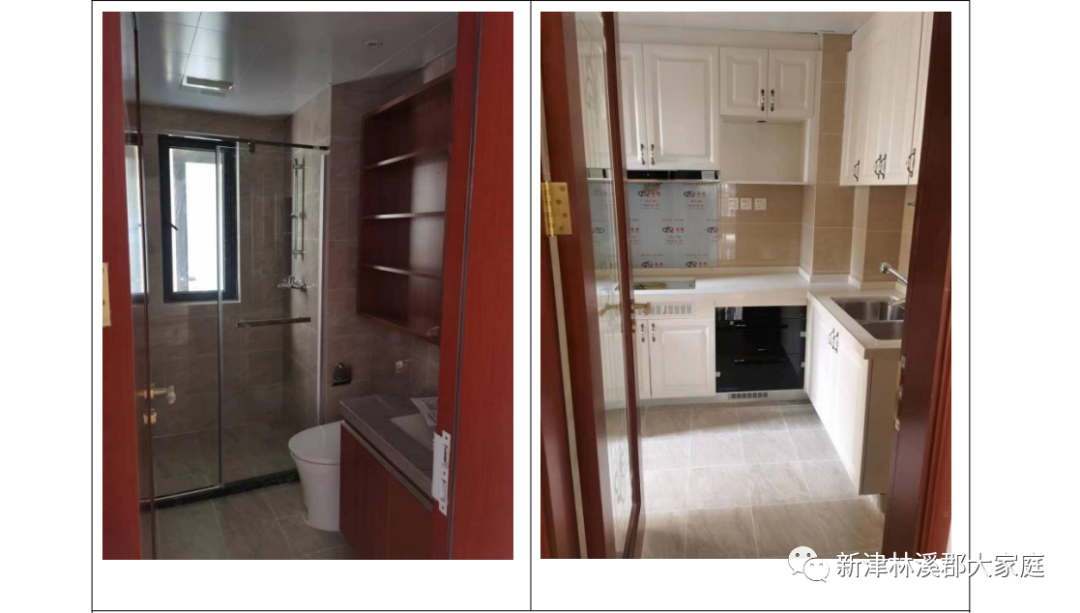

(一)3#地块

一批次:装修、园林园建及保洁收尾,自来水、天燃气、消防已完工,永电实体完成,预存电费正在走付款流程。二批次:目前园林完成 15%,园建完成 18%,消防完成 50%,自来水完成 90%,燃气完成 80%装修材料瓷砖、电线、地漏,铝扣板等湿作业材料合同已签定,预计四月上旬付款后陆续到场。

(二)4#地块

目前电梯整体完成 80%;总坪消防道路开始施工;装修已完成立项,开始招标;燃气、自来水已开始招标立项工作;永电、弱电已完成招标;消防施工完成 20%幕墙招标新单位已确定,正在进行老单位的工作内容及产值界定工作,预计 4 月中下旬新单位进场准备工作。

(三)2#地块

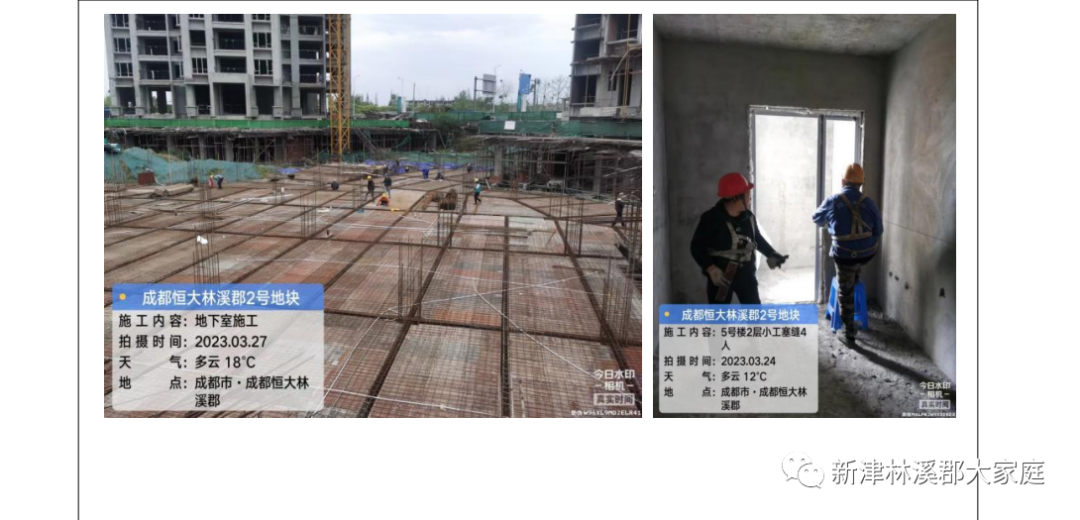

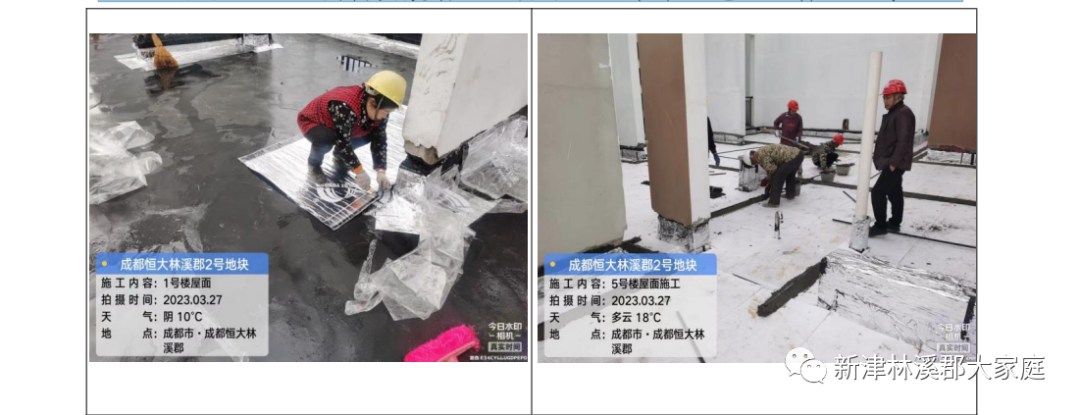

地下室 B9 和 B10 区基础底板已浇筑完成,B9 和 B10 区负二层顶板施工完成 70%5#楼门窗框安装完成;1#2#5#楼屋面外架层真石漆和外架拆除施工完成,5#楼外墙真石漆完成 30%4#屋面施工已完成,5#楼屋面施工完成 90%1#楼完成 70%燃气、自来水正在确定最终深化图,幕墙单位已定标,开始走合同签订流程。

(四)1#地块

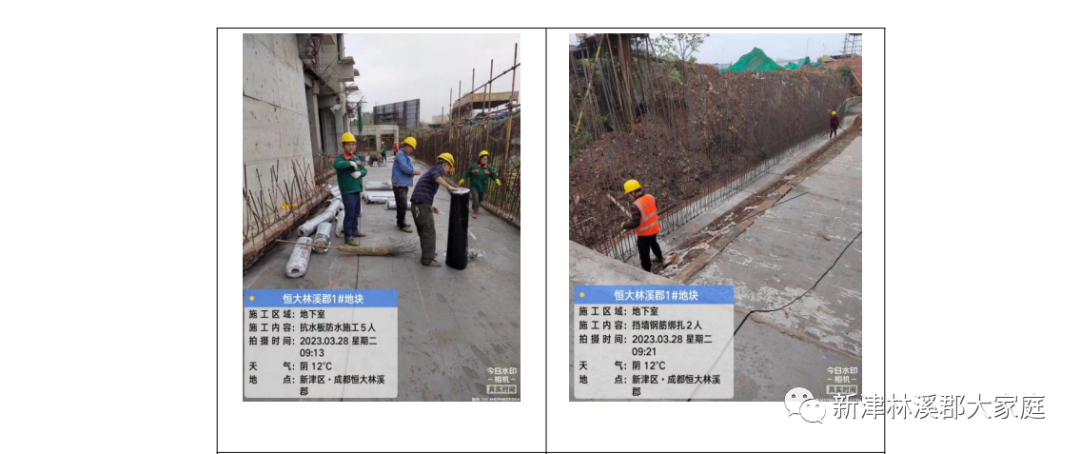

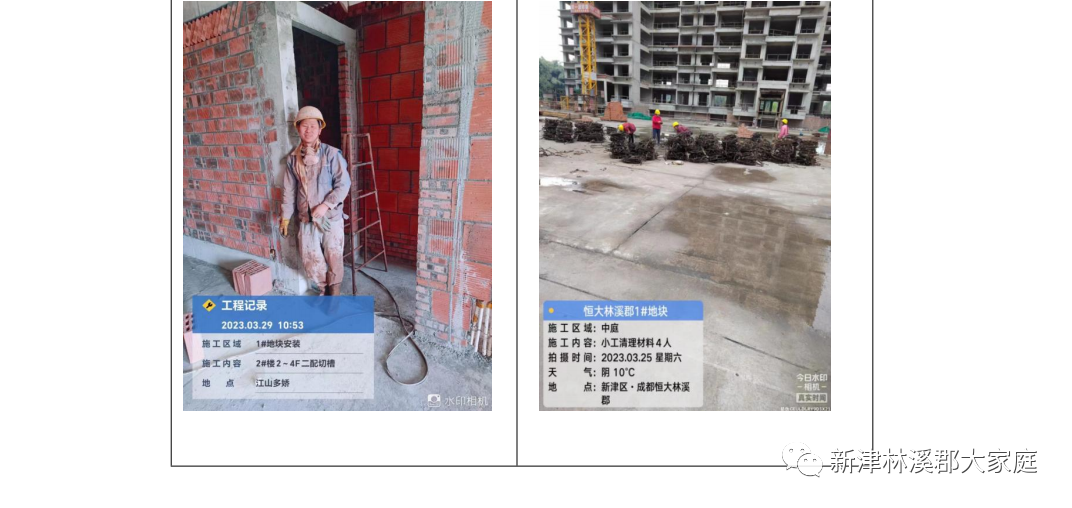

1#楼施工电梯安装方案报审完成,正在安装,运料平台搭设完成。4#楼砌体完成 15 层;地库垫层完成 80%,挡土墙基础施工完成,防水完70%,开始地库底板结构施工;消防单位目前由公司招投标部进行招标中。目前,1#楼开始植筋,地库结构底板防水施工中,2-4#楼砌筑二构复工工作逐步有序展开,2#楼吊篮安装基本完成,3#吊篮安装完成 40%可确保后续外墙抹灰工序有序展开。

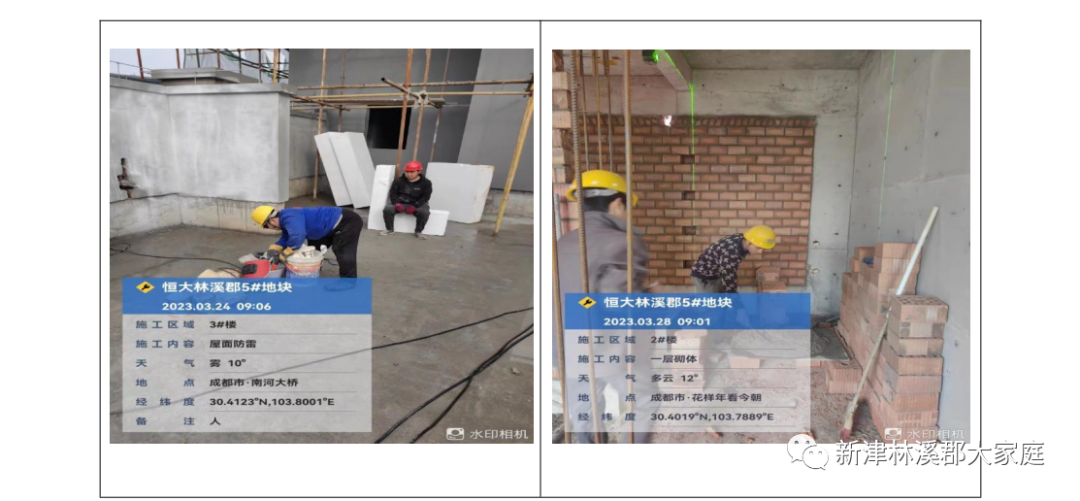

(五)5#地块

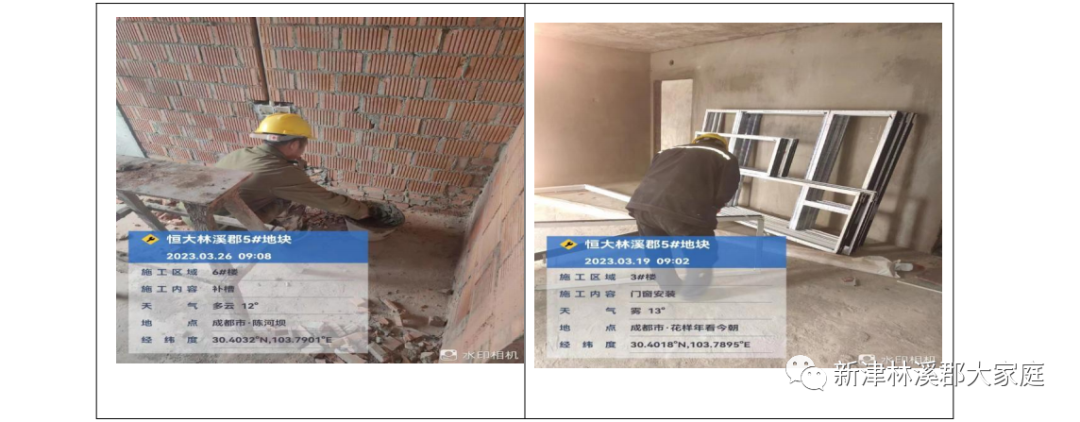

5#、6#楼二次配管完成 90%,3#、4#、7#、8#楼二次配管完成;3#、4#7#8#楼内墙抹灰完成 80%5#6#楼内墙抹灰完成 30%3#4#7#8#楼屋面瓦完成 90%5#6#楼屋面瓦完成;3#4#7#8#楼外墙抹灰完成 20%,真石漆完成 5%1#-9#楼铝合金框材料到场,3#楼铝合金开始安装;消防单位合同立项完成,目前由公司招投标与意向单位进行合同谈判;外墙漆、防水等甲供材料申报完成。
