恒大林溪郡项目复工复产工作情况通报
(2023 年 5 月 10 日)
一、新津区公园城市局工作情况

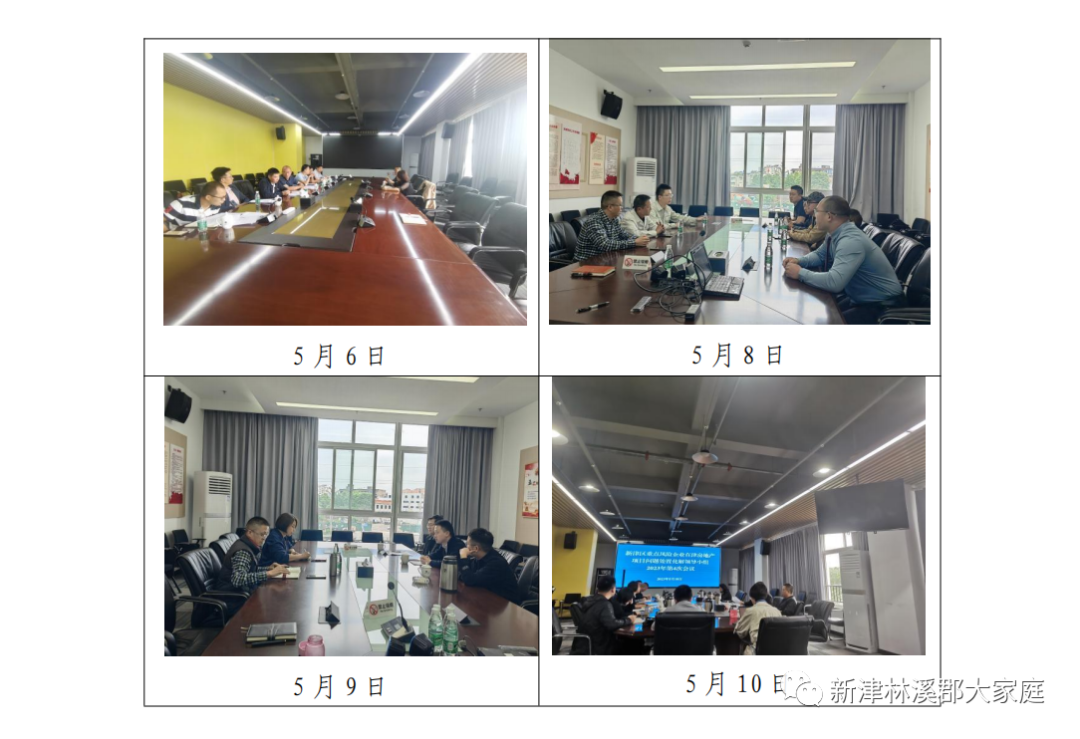

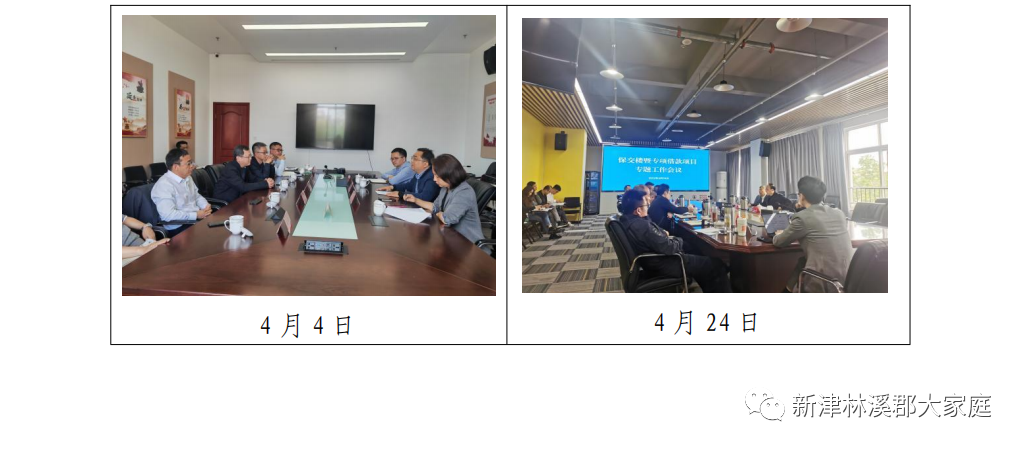

(一)4 月 3 日,查看 3#地块一批次交房情况。(二)4 月 4 日,区领导组织召开保交楼项目工作协调推进会。(三)4 月 4 日,约见民生银行商谈我区恒大项目资产盘活方案。(四)4 月 7 日,会同恒大与 2#地块业主就项目推进情况进行沟通。(五)4 月 24 日,区领导组织召开保交楼暨专项借款项目专题工作会议,督导“保交楼”工作推进情况。(六)5 月 5 日,查看各地块现场施工情况。(七)5 月 6 日,约见恒大及中铁二局协调 2#地块复工复产安排。(八)5 月 8 日,协调 3#地块用电问题。(九)5 月 9 日,约谈中铁二局协调 2#地块推进情况。(十)5 月 10 日,区领导组织召开“新津区重点风险企业在津房地产项目问题处置化解领导小组 2023 年第四次会议”,协调保交楼项目推进问题。(十一)5 月 10 日,召集恒大、中铁二局协调 2#地块复工复产安排。
二、恒大工作情况
(一)推进现场施工:5 个地块作业人员日均 340 余人。3#地块一批次于 3 月 31 日交付;二批次装修已进场开始正常作业,目前主要进行地坪、吊顶、腻子、厨卫墙砖及室内穿线施工,装修湿作业完成约 22%。4#地块室外总平土方回填基本完成、雨污水管网开始施工、消防环道硬化完成 20%,室内住宅电梯目前一、二批次均已安装完成,幕墙单位已定标,相关工作按计划正常推进。2#地块地库负二层顶板浇筑完毕,屋面施工完毕,吊篮正在安排进场,外墙涂料已到场,外立面施工后续工作按计划逐步推进。1#地块地库主体结构全部完成(含马道处),2-4#楼砌体整体完成 95%,1#楼砌体完成 5 层,2、3#楼二构大面完成,正在使用吊篮进行外围二构施工,2-3#楼二配管道完成 10%。5#地块地上砌体已全部完成,抹灰、水电安装等正常作业,铝合金已部分安装,后续批次材料待付款完成后逐步到场,2 号楼吊篮已安装,复工复产工作有序推进。
(二)推进付款:
1、目前已支付:
康泰塑胶(5#地块)、广东家美陶瓷(4#地块)、毕节市胜强惠达(5#西瓦)、广东俊朗松田电器(4#地块弱电箱)、广东华艺卫浴(3#地块地漏)、佛山市华联西瓦(2#地块)、国网汇通金财(1-5#地块电费)、广州林德景观规划(4#园林设计)、上海迪探(5#地块)、广东美涂士(5#地块)、金龙电缆(4#地块)、渤海阀门(4#地块)等 27 项约 596.22 万进度款及材料款付款使用监管账户支付完成;成都嘉汇通风空调(3#地块)、恒大园林(3#地块)、四川正立消防(3#地块)、四川屹鼎建设(3#地块)等 6 项约 605.42 万材料款及工程款使用专项资金账户支付完成。
2、正在进行审批流程:
鼎立九州(3#地块人防)、特变电工(4#地块)、上海起帆电缆(3、4#地块)、广东明希建筑(4#地块地下式开关)、成都四海岩土(3#地块)、成都市人防建筑设计研究院(3#地块)等 6 项共计 56.67 万正在银行。四川申力门业(3#地块)、四川蓝盾门业(3#地块)、四川鸣剑建设(3#地块)等 6 项约 68.61 万正在过控。
(三)组织保障材料供应:

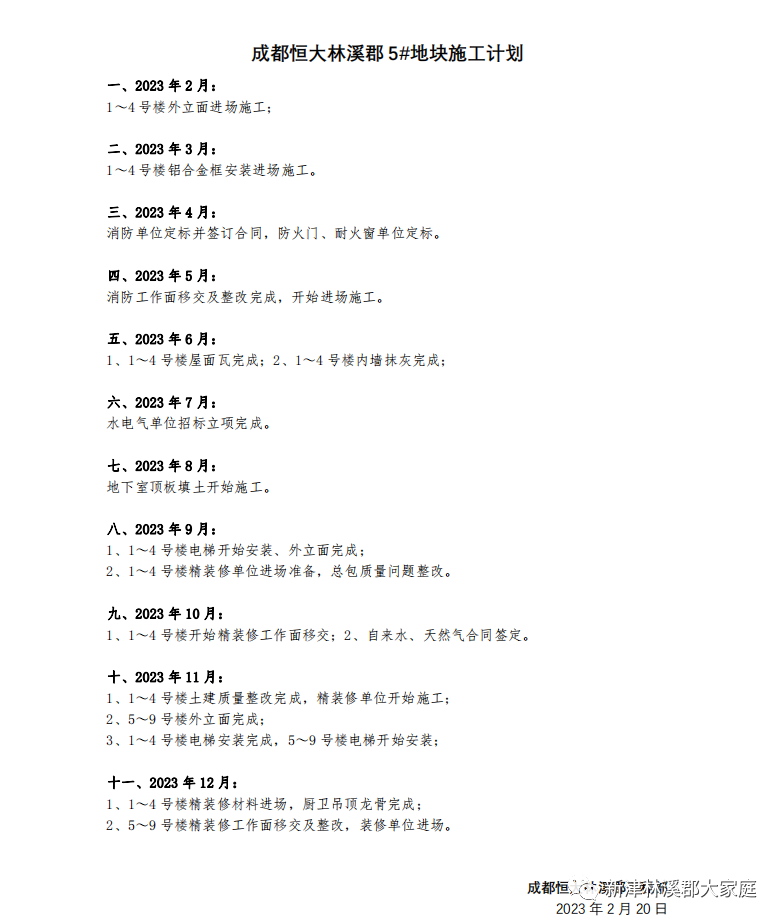

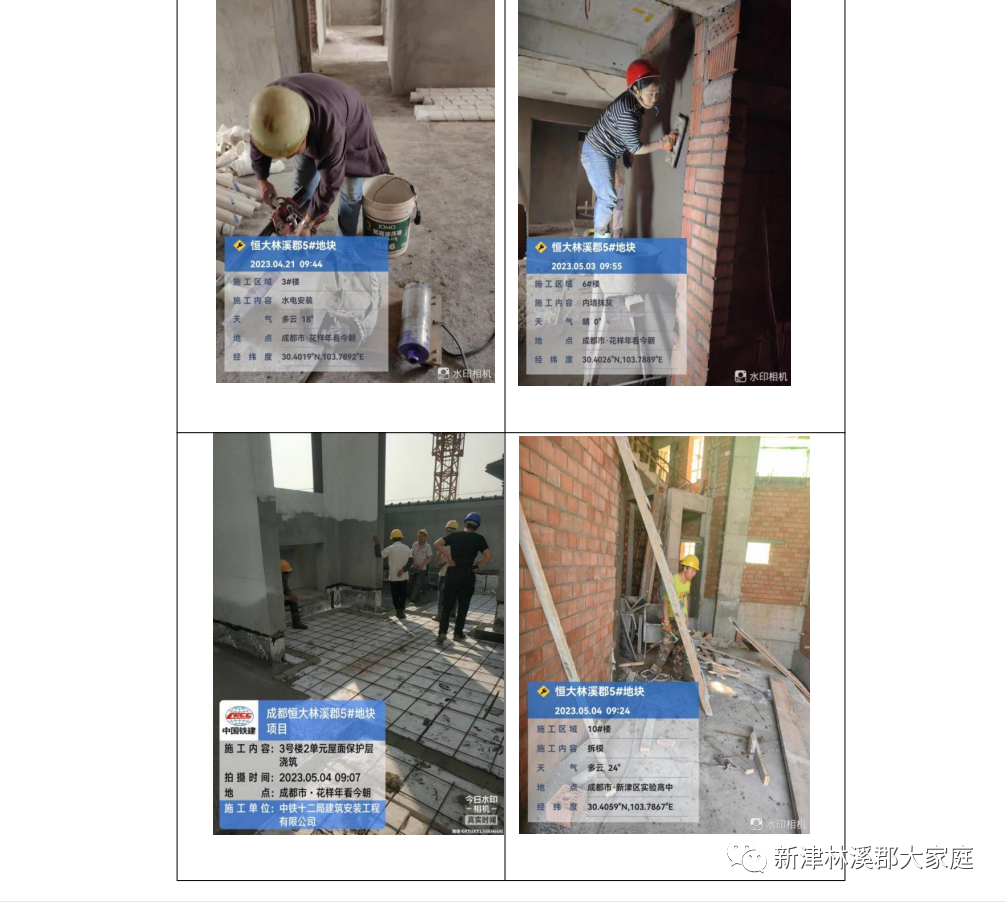

2#地块:西瓦已到货。3#地块:停车场系统已到货;管件管材、围栏、信报箱、电线、地漏、地下室工程灯具已到货,配电箱、地下室电缆已在生产,二批次砖已付款陆续到货中;地下室荧光灯、铜芯电缆已做付款资料,二批次新风控制线、新风机园建管件管材、电缆已做付款资料;二批次装修电线电缆、景观仿石砖、窗台石、铝扣板已做采购订单,木地板、开关插座、不锈钢洗菜盆、洁具陶瓷、卫浴五金、厨房电器合同已盖章,游乐设施、健身器材已申报完成。4#地块:弱电箱、阀门、电缆已到货,配电箱已在生产,开关插座待付款,电线已上台账;铜芯电缆已做付款资料;新风控制线、荧光灯、电线、新风机、地下室灯管已申报完成。5#地块:第一批外墙真石漆已到货,防水材料已到场,管件管材已做付款资料;第二批外墙真石漆已申报。
三、工地情况
(一)深圳市建
1、一号地块情况

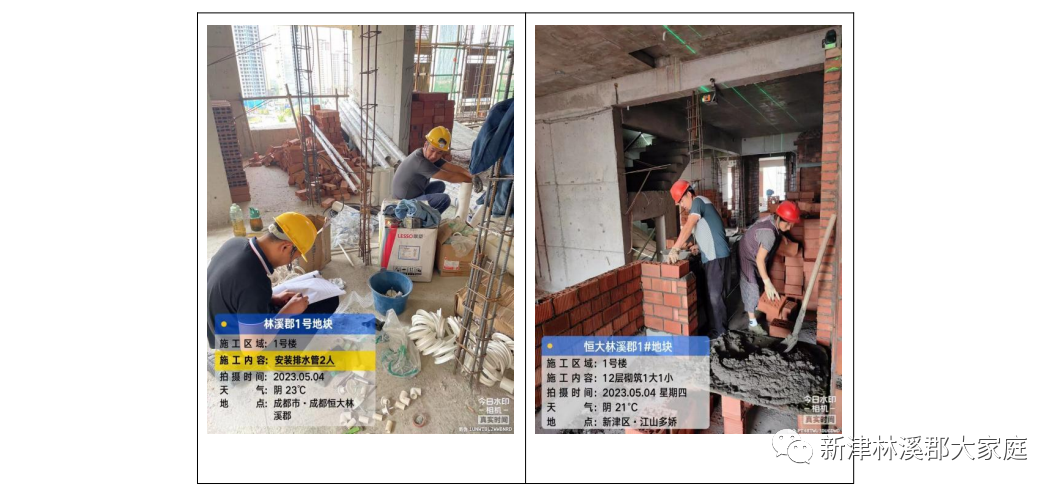

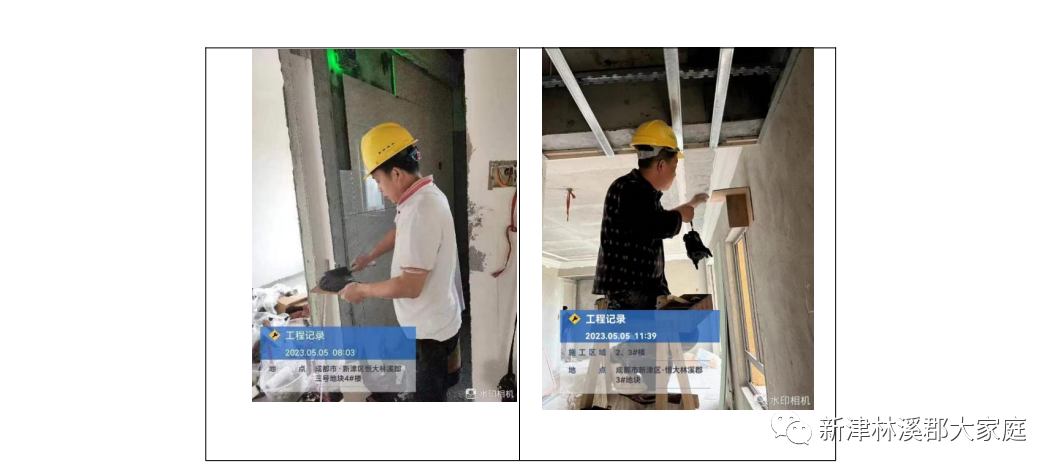

1#地块现场砖工、电梯安拆工、小工、管理人员等作业人数 50 余人。1#、9#楼靠办公区侧地下室结构已完成;1#楼砌体已完成 17-12 层;2号楼外立面构造柱浇筑完成 40%;3 号楼外立面构造柱浇筑完成 20%,水电开槽、二次配管完成 10%;小工清理现场材料及清洁卫生。
2、三号地块情况
作业人数共 170 余人,各工种进展情况如下:
二批次:
①总包(深圳市建):负二层涂料完成 90%;二批次围墙主体完成
95%;二批次总平土方回填完成,管网完成 95%。
②装修(四川亿鼎):湿作业完成 22%。具体完成情况如下:吊顶:平均完成 16 层;腻子:第一遍平均完成 12.5 层;地面找平:平均完成 19 层;厨卫墙砖:平均完成 4 层。
3、四号地块情况

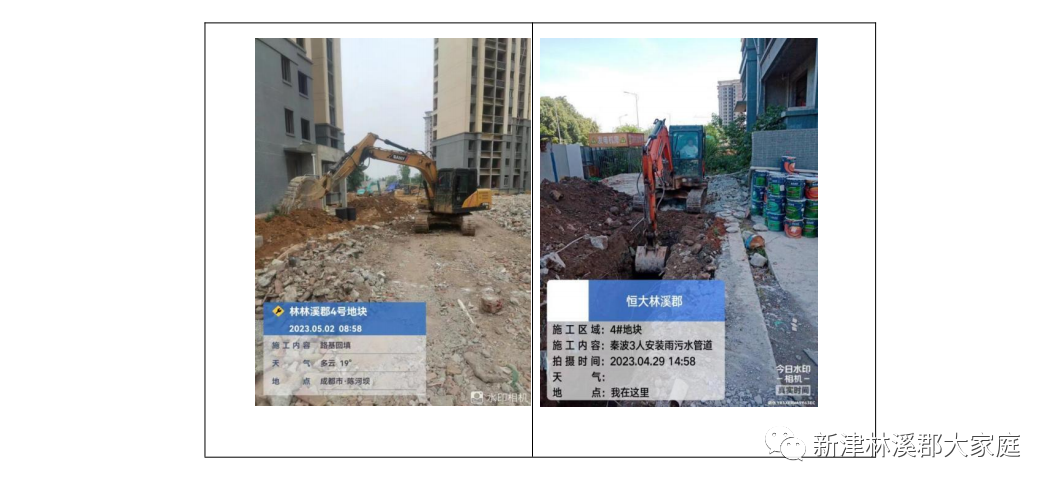

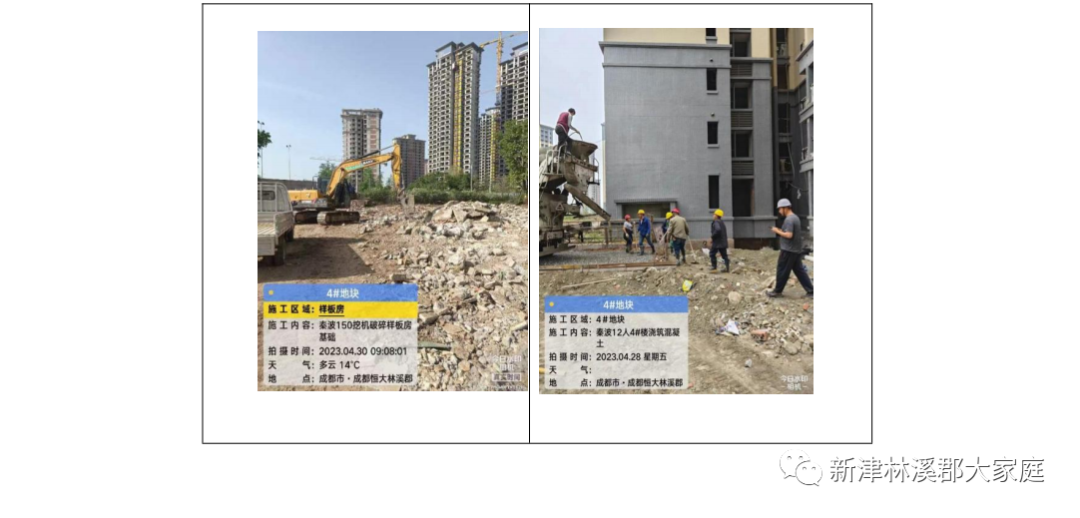

4#地块现场一台 60、一台 260 挖机,放线人员、施工人员及管理人员 14 人。4#、5#、6#、7#、8#、13#楼靠中庭面雨、污水管网安装完成;1#、2#、3#楼区域雨、污水管网安装完成 60%;4-7#楼、13#楼区域消防环道混凝土浇筑完成;7、8#楼之间施工道路混凝土及样板房、工法管破除完成。
(二)中铁二局
1、施工情况

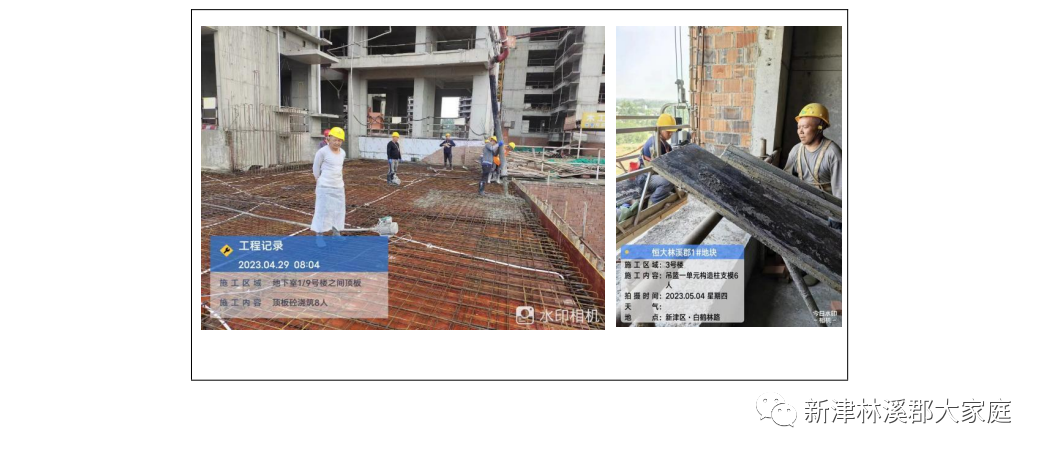

地下室 B9、B10 区域负二层混凝土浇筑完成,负一层柱筋绑扎完成100%;B7 区域顶板钢筋绑扎完成;地下室 C5 区域及 2#机动车坡道防水及防水保护层施工完成;1#楼-5#楼屋面刚性层施工完成;2#楼门窗塞缝完成 100%。
2、主要材料进场情况:屋面保温材料进场 2 车,防水卷材进场 1 车,防水涂料进场 1 车。
3、项目人员情况:项目管理人员和工人共计 40 余人(含水电工、木工、钢筋工、混凝土工、屋面工人、门窗安装普工、防水工、塔吊、施工电梯工人等)。
(三)中铁十二局
2#楼屋面防水工程已完成,吊篮已安装完成;3#楼屋面防水工程施工完成,客厅阳台推拉门安装完成,厨房、卫生间、卧室窗户已完成打样但暂时未安装;4#楼屋面防水工程施工完成 70%,准备浇筑防水保护层;5#楼室内抹灰至 24 层、屋面防水工程施工完成 50%,准备铺设挤塑板;6#楼室内抹灰施工至 10 层,屋面防水工程施工完成 50%,准备铺设挤塑板;7#楼、8#楼屋面防水工程施工完成 40%;3#楼--8#楼顶部两层及屋面挂瓦与屋面外墙保温、涂料施工已完成;1#楼、2#楼、9#楼水电开槽施工完成 70%;10#楼二次结构砌体已完成 80%;地下室顶板防水施工完成 90%。
主要材料进场情况:外墙保温材料到场 2 车,二次结构砖到场 4 车,防水涂料到场 3 车,外墙涂料到场 2 车。
管理人员情况:项目管理人员和工人共计 60 余人(杂工、二次结构砌体工、抹灰工、水电安装工、混凝土工、电梯司机、塔吊及指挥)。设备有塔吊 5 台,电梯 10 台
